《濮阳建业壹号城邦三期工程土方开挖方案.docx》由会员分享,可在线阅读,更多相关《濮阳建业壹号城邦三期工程土方开挖方案.docx(14页珍藏版)》请在第壹文秘上搜索。

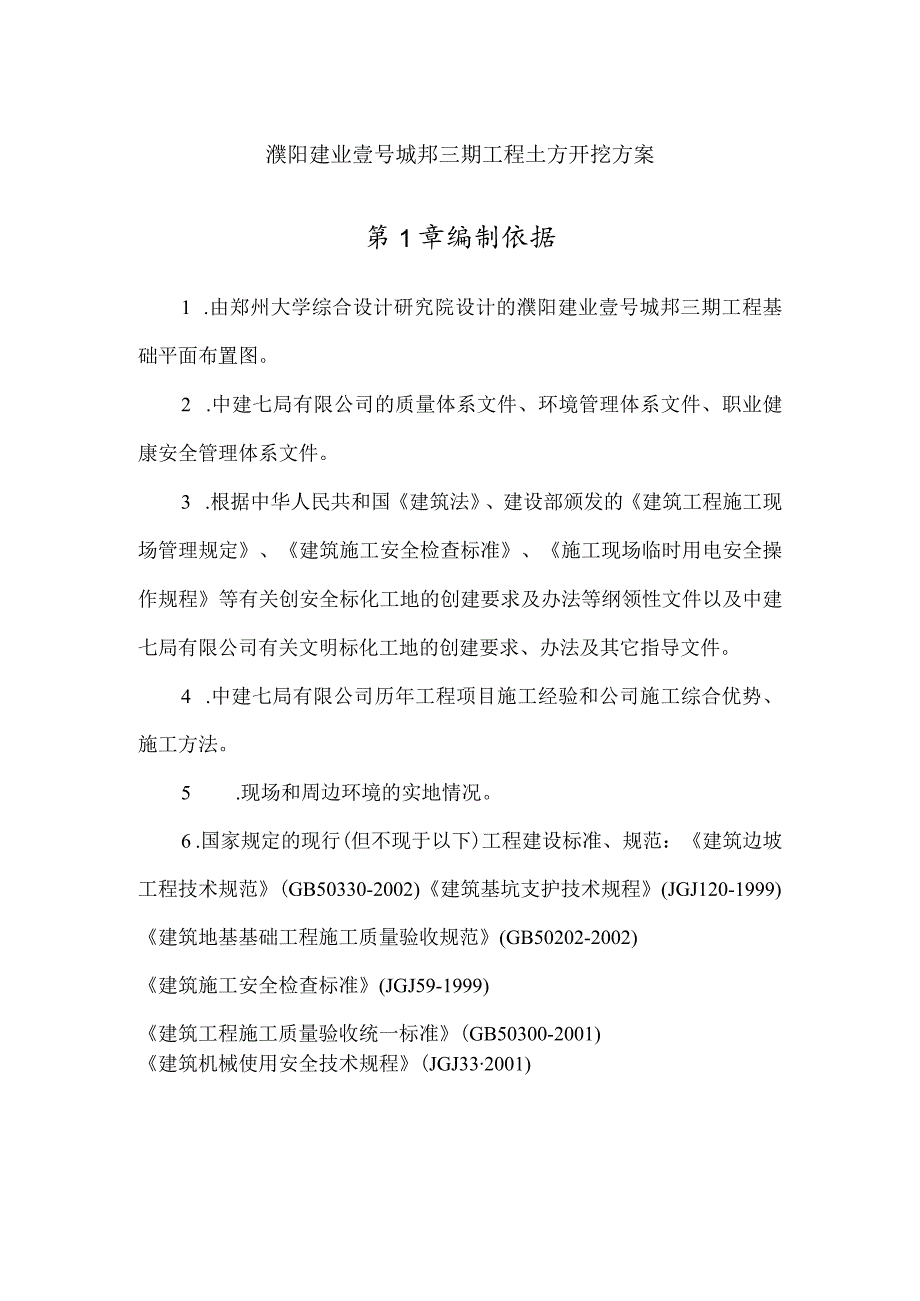

1、濮阳建业壹号城邦三期工程土方开挖方案第1章编制依据1 .由郑州大学综合设计研究院设计的濮阳建业壹号城邦三期工程基础平面布置图。2 .中建七局有限公司的质量体系文件、环境管理体系文件、职业健康安全管理体系文件。3 .根据中华人民共和国建筑法、建设部颁发的建筑工程施工现场管理规定、建筑施工安全检查标准、施工现场临时用电安全操作规程等有关创安全标化工地的创建要求及办法等纲领性文件以及中建七局有限公司有关文明标化工地的创建要求、办法及其它指导文件。4 .中建七局有限公司历年工程项目施工经验和公司施工综合优势、施工方法。5 .现场和周边环境的实地情况。6 .国家规定的现行(但不现于以下)工程建设标准、规

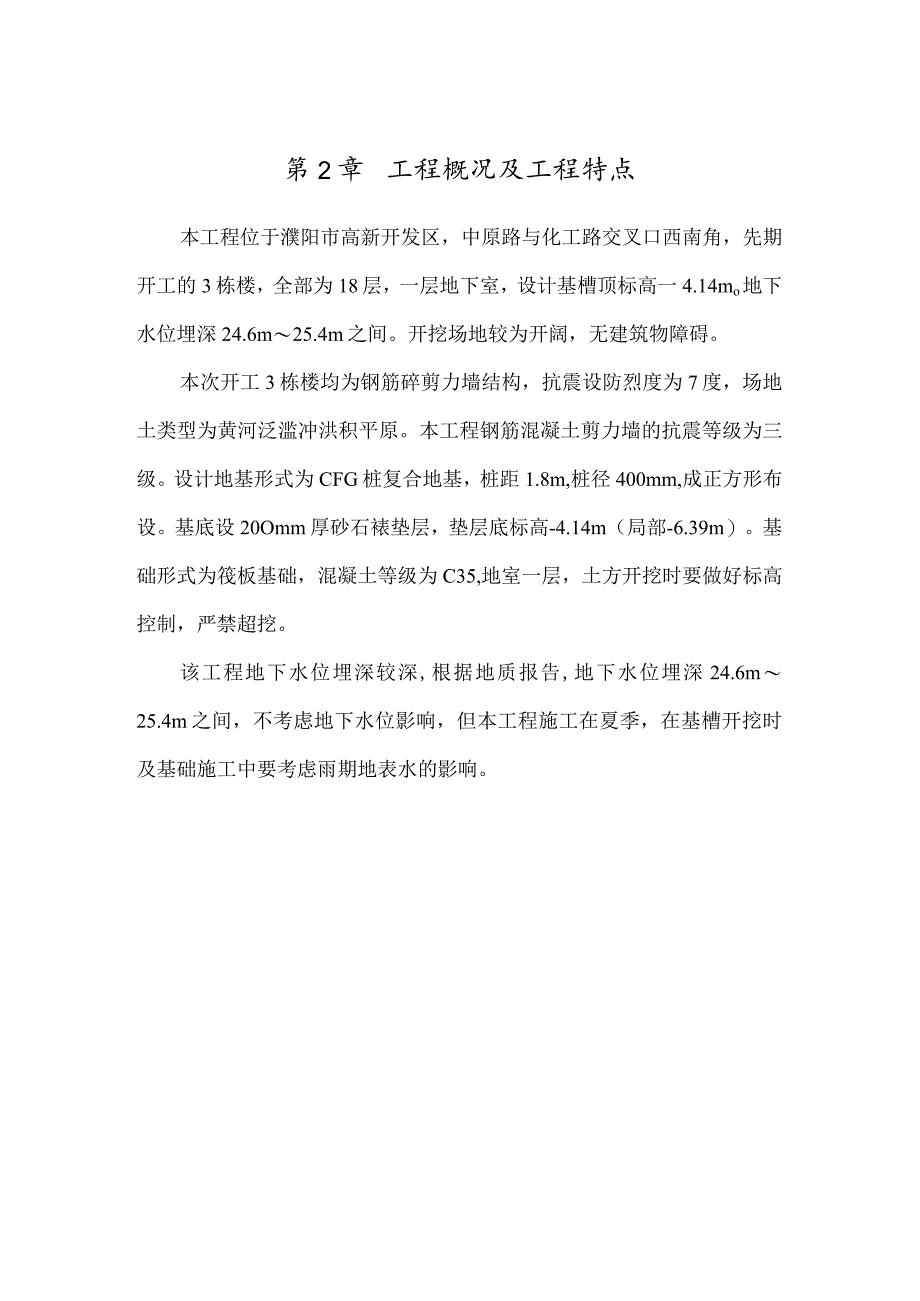

2、范:建筑边坡工程技术规范(GB50330-2002)建筑基坑支护技术规程(JGJ120-1999)建筑地基基础工程施工质量验收规范(GB50202-2002)建筑施工安全检查标准(JGJ59-1999)建筑工程施工质量验收统一标准(GB50300-2001)建筑机械使用安全技术规程(JGJ332001)第2章工程概况及工程特点本工程位于濮阳市高新开发区,中原路与化工路交叉口西南角,先期开工的3栋楼,全部为18层,一层地下室,设计基槽顶标高一4.14mo地下水位埋深24.6m25.4m之间。开挖场地较为开阔,无建筑物障碍。本次开工3栋楼均为钢筋碎剪力墙结构,抗震设防烈度为7度,场地土类型为黄河泛

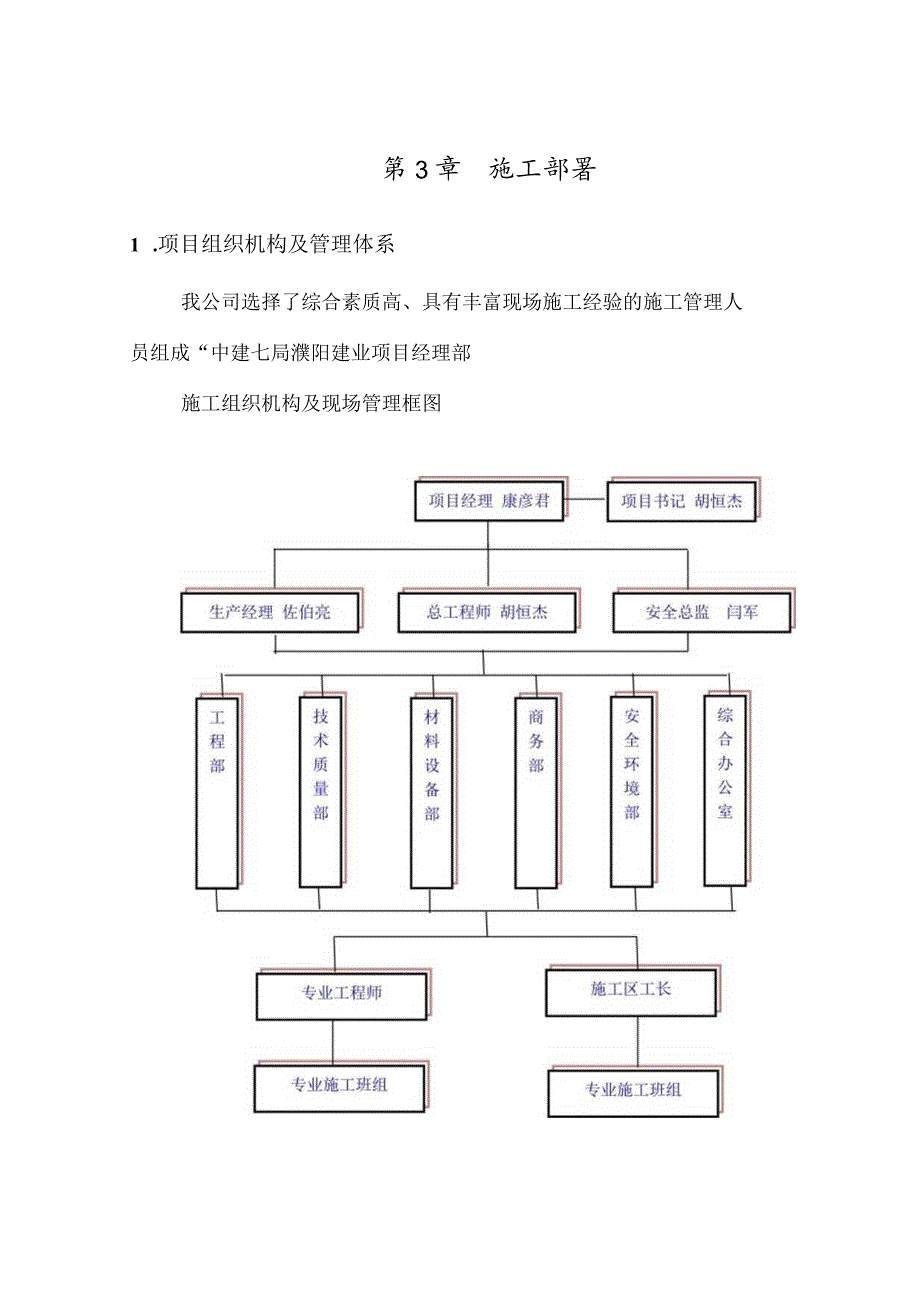

3、滥冲洪积平原。本工程钢筋混凝土剪力墙的抗震等级为三级。设计地基形式为CFG桩复合地基,桩距1.8m,桩径400mm,成正方形布设。基底设20Omm厚砂石裱垫层,垫层底标高-4.14m(局部-6.39m)。基础形式为筏板基础,混凝土等级为C35,地室一层,土方开挖时要做好标高控制,严禁超挖。该工程地下水位埋深较深,根据地质报告,地下水位埋深24.6m25.4m之间,不考虑地下水位影响,但本工程施工在夏季,在基槽开挖时及基础施工中要考虑雨期地表水的影响。第3章施工部署1 .项目组织机构及管理体系我公司选择了综合素质高、具有丰富现场施工经验的施工管理人员组成“中建七局濮阳建业项目经理部施工组织机构及
4、现场管理框图2 .机械仪器投入计划该分项工程主要投入2台PC220反铲挖掘机、2台PC120挖掘机、8台20吨自卸卡车和1台ZL50型装载机。我公司已组织素质高、操作熟练、作风顽强的各专业作业队伍进场。作业队伍进场后即进行入场教育、技术交底,以便迅速进入工作状态。特殊工种做到持证上岗。拟配备主要施工机械、测量质检仪器表序号名称型号规格单位数量备注1反铲挖掘机PC220台22反铲挖掘机PC120台23装载机ZL50型台14自卸卡车20T辆86钢卷尺5m把107精密水准仪DZS2Zx18自动安平水准仪DZS3-1台19全站仪TS802N台111钢卷尺50m把212多功能检测尺把213线锤套53.施
5、工准备2.1 轴线引测:根据建设单位提供的基准点,制作固定轴线引测点,同时建立半永久型水准引测基点,并妥善保护。利用建设单位提供的基准点对基坑进行定位,并依据施工方案放出基坑开挖线。2.2 机械设备:组织机械进场,并检测机械是否运转良好。2.3 人员准备:审查特殊工种工作人员上岗证,并保证在有效期内。对新上岗人员进行技术岗位上岗前培训。4.施工计划单栋楼的基坑开挖计划为:从两侧沿基坑长边方向后退挖土往中部会和,每侧采用1台PC220反铲挖掘机进行土方开挖,挖至桩顶以上40cm,紧随一台PC120反铲挖掘机开挖桩间土,挖至基底以上20cm,把土方导至PC220挖机能探到的位置,由PC220挖机把
6、土方装车,4辆20T自卸卡车把开挖土方运至15Km外的土方堆场。土方堆场配备一台ZL50型装载机,把土方进行拢堆。第4章主要施工方法1 .施工测量1.1 测量依据依据甲方提供的测量基准点、总平面图及工程测量规范GB50026-93o1.2 仪器的选择全站仪、自动安平水准仪、5m塔尺。上述仪器均经有资质单位检定合格且在有效使用期内。1.3 测量方法1.3.1 建立控制网根据建设单位指定测量基准点及总平面图中给定的平面控制坐标进行测量定位,如下图所示:.仪器支没点.测一点后视点2 .基坑开挖施工方法2.1 开挖程序基坑开挖程序为:测量放线一切线分层开挖T开挖桩间土T修坡T破桩头一人工清底、整平T基
7、坑验槽2.2 开挖深度及坡度基底标高为3.75m,下设90mm防水层、Ioomm厚砂垫层和200mm厚沙石垫层,故基坑开挖至4.14m。电梯井位置开挖至6.39m0由于场地比较开阔,无障碍物,故采用放坡开挖施工方法,建筑地基基础工程施工质量验收规范GB50202-2002土方工程章节对临时性挖方边坡系数的确定有详细的说明:临时性挖方边坡值表6-43士的类别边坡值(高:宽)砂土(不包括细砂、粉砂)1:1.25-1:1.50一般性粘土硬1:0.75-1:1.00硬塑1:11:1.25软1:1.5或更缓碎石类土充填坚硬、硬塑粘性土1:0.51:1.0充填砂土1:11:1.5根据工程地质勘查报告该工程
8、土质为粉土和一般粘土,属硬塑o由于目前图纸仍不全,基坑回填土又得历时近三个月,考虑到基坑内作业人员的安全,把开挖系数定为1:1.25。在开挖过程中,由技术人员随时测量,切实保证放坡系数。本工程基础垂直面需做防水层,故增加800mm工作面。开挖断面如下图:自躲M基坑开挖断面图2.3 开挖方法采用后退式开挖方法,两台PC220反铲挖掘机同时从两端沿基坑长边方向后退挖土,挖至桩顶以上40cm,即3.24m,两端各有一台PC120反铲挖掘机紧密跟随进行桩间土开挖,挖至基底以上20cm,即-3.94m,把土方导至PC220挖机能探到的位置,由PC220挖机把土方装车,4辆20T自卸卡车把开挖土方运至15
9、Km外的土方堆场。土方堆场配备一台ZL50型装载机,把自卸卡车所卸土方进行拢堆。预留的20Cm土层由人工进行开挖,保证不会超挖并避免扰动基底土方。电梯井处414m标高以上土方开挖完毕时,随即定出电梯井位置,按1:0.75放坡进行开挖,每侧工作面为800mm,基底预留20Omm土层仍由人工进行开挖。开挖土方转至PC220挖机能探到的位置,进行装车。开挖至基坑中部时,在基坑的南侧开设坡道,宽度5m,坡度为20。,坡道收口时采用挖土机倒退挖除坡道土体,剩余部分采用人工清理。2.4 基坑验槽因该工程基坑坑底标高不统一,每次挖至设计坑底标高时,及时通知甲方组织相关单位进行基坑验槽。2.5 施工中对标准桩
10、、观测点加以保护,发现古墓文物及时申请有关部门处理。第5章确保工程质量、进度和安全的技术组织措施1 .技术保障施工前,由项目总工组织相关人员进行图纸会审,并向各技术人员进行技术交底,让每一名相关管理人员都吃透图纸,掌握施工工艺、施工顺序和控制要点。技术人员向作业班组进行交底,交至每一名施工人员,并按技术交底对现场施工进行管理。2 .组织保障建立以项目经理为负责人的质量保证体系。把质量责任落实到人,并让每个人都有质量意识,做到人人讲质量,人人管质量。每日不定时召开现场生产会,点评当时施工进度质量情况,对存在的问题及时进行解决。特殊作业须持证上岗。3 .质量控制要点3.1 放坡观感控制挖机刷坡不平
11、处由人工进行清理,在放坡观感上做到坡顶、坡脚和边坡相交处线条清晰、顺直,边坡坡面平顺无较大凹凸。3.2 放坡系数控制在开挖过程中,专业工长全过程控制,随时使用水平检测尺和线锤进行放坡系数测量,保证放坡系数符合方案要求。3.3 质量检验标准土方开挖工程质量检验标准(表6-46)。土方开挖工程质量检验标准(mm)表6-46项序项目允许偏差或允许值检验方法柱基、基坑、基槽挖方场地平整管沟地(路)面基层人工机械主控项目1标高-503050-50-50水准仪2长度、宽度(由设计中心线向两边量)+200-50+300-100+500-150+100-经纬仪、用钢尺量3边坡设计要59观察或用坡度尺检查般项目
12、1表面平整度2020502020用2m靠尺和楔形塞尺检查2基底土性设计要求观察或土样分析第6章确保工程进度的技术措施为了保证本工程按期完成,我公司将以求是务实的工作作风,精心组织,科学管理,并采取以下措施保证工期目标的实现。1、坚持现场每晚工作会议制度。为充分发挥班组的主观能动性,每晚下班后,项目经理组织有关管理人员和全体班组长召开工作会议,总结当天施工质量、进度、安全等方面的情况,详细部署第二天的工作内容,对可能发生的人员、机具、材料以及质量、安全、进度等方面存在的问题和困难要做到充分的分析和估计,同时提出解决办法,确保第二天的工作顺利进行。2、加强技术管理,以适应施工进度的需要。对已确定的
13、技术问题,及时向施工人员交底;对临时性的修改,要立即制定相应的技术措施,并具体落实;对可能影响施工质量和进度的问题,要主动向建设单位及时提出,共同制定解决方法,尽量避免事后处理。3、做好施工前一切技术准备工作,在认真熟悉图纸、技术变更等的基础上,及时制定、核实各种机械、材料需用计划,杜绝停工待料现象的发生。4、加强机械设备管理,保证机械完好率,对进场机械进行安全调试、检修,制定使用、保养制度,以保证机械的正常使用状态。5、做好机械使用的台班记录,掌握其运转规律,合理组织施工,充分发挥机械设备的使用潜力,提高其利用率。第7章确保安全施工的技术组织措施1.安全保证组织体系成立以项目经理为首的“安全
14、生产领导小组”,组长由项目经理担任,副组长由安全总监、生产经理、项目总工担任,项目安全员、工长、质检员、材料员、作业队长等任成员。施工现场设两名专职安全员,专管施工现场的安全工作,每个班组设一名兼职安全员,负责班组的日常安全工作。2.安全管理措施2.1 项目总工向有关管理人员交底,工长向作业人员详细交底。班组长每天施工前应对工人进行施工安全交底,并做好班组安全上岗记录。2.2 现场设机械协调员,负责对施工机械的互相避让和车辆的倒车停放进行指挥。2.3 定期对施工机械进行检修、保养,确保施工机械运作良好。2.4 基坑开挖后,在基坑四周按照我公司Cl标准进行防护。a、基坑临边防护采用钢管搭设两道防护栏杆形式(下道栏杆离地600mm,上道栏杆离地1200mm)o立杆间距不超过2000mm,立杆与基坑边坡的距离不小于500mmob、防护栏杆内侧满挂密目安全网,防护外侧设置200mm高踢脚板。防护栏杆和踢脚板刷红白相间安全警戒色。C、基坑周边设置夜间指示灯。2.5 基坑周边两米不许堆土、料具堆放及重型机械行走。2.6 基坑开挖后,项目经理部的安全员、技术员等有关人员对基坑周边随时检查,发现问题立即报告并采取有效措施。2.7 对新工人实行三级教育,一级教育由公司组织,进行安全基本知识、法规、法制教育;二级教育由项目经理部组织
