《爆破工程成本.docx》由会员分享,可在线阅读,更多相关《爆破工程成本.docx(22页珍藏版)》请在第壹文秘上搜索。

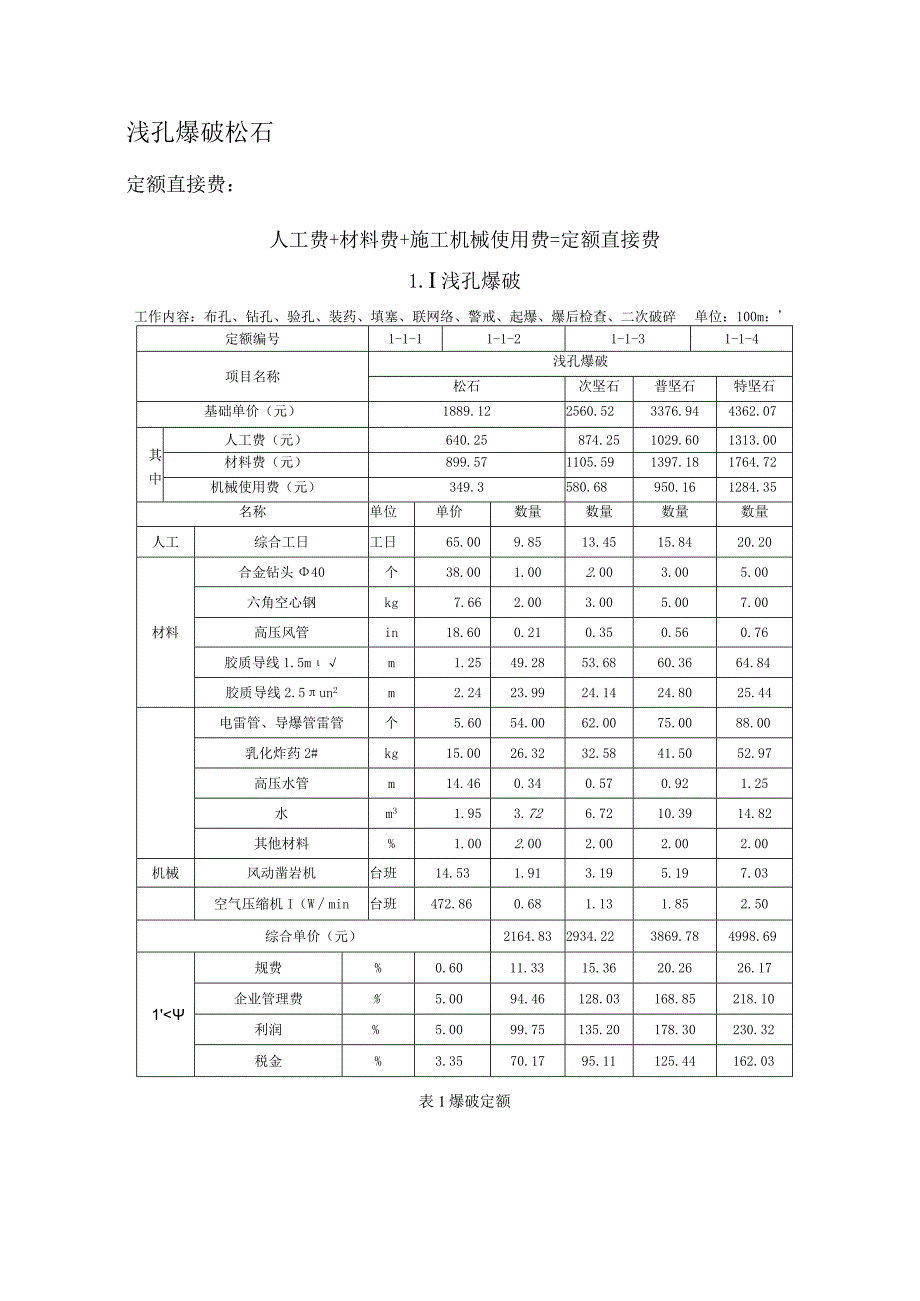

1、浅孔爆破松石定额直接费:人工费+材料费+施工机械使用费=定额直接费1.I浅孔爆破工作内容:布孔、钻孔、验孔、装药、填塞、联网络、警戒、起爆、爆后检查、二次破碎单位:100m:定额编号1-1-11-1-21-1-31-1-4项目名称浅孔爆破松石次坚石普坚石特坚石基础单价(元)1889.122560.523376.944362.07其中人工费(元)640.25874.251029.601313.00材料费(元)899.571105.591397.181764.72机械使用费(元)349.3580.68950.161284.35名称单位单价数量数量数量数量人工综合工日工日65.009.8513.45
2、15.8420.20材料合金钻头40个38.001.002.003.005.00六角空心钢kg7.662.003.005.007.00高压风管in18.600.210.350.560.76胶质导线1.5mm1.2549.2853.6860.3664.84胶质导线2.5un2m2.2423.9924.1424.8025.44电雷管、导爆管雷管个5.6054.0062.0075.0088.00乳化炸药2#kg15.0026.3232.5841.5052.97高压水管m14.460.340.570.921.25水m31.953.726.7210.3914.82其他材料%1.002.002.002.0

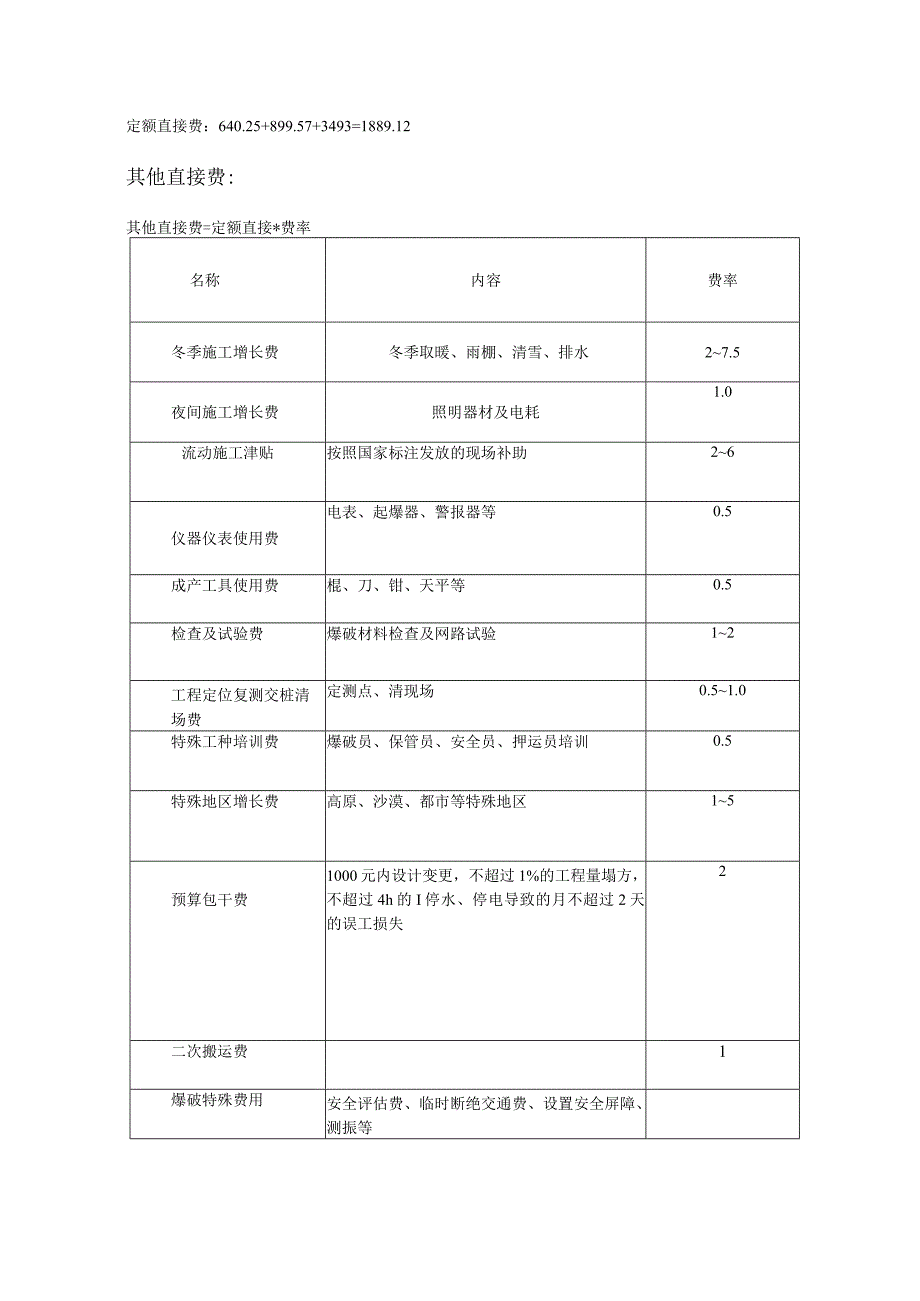

3、02.00机械风动凿岩机台班14.531.913.195.197.03空气压缩机I(Wmin台班472.860.681.131.852.50综合单价(元)2164.832934.223869.784998.691规费%0.6011.3315.3620.2626.17企业管理费%5.0094.46128.03168.85218.10利润%5.0099.75135.20178.30230.32税金%3.3570.1795.11125.44162.03表1爆破定额定额直接费:640.25+899.57+3493=1889.12其他直接费:其他直接费=定额直接*费率名称内容费率冬季施工增长费冬季取暖、

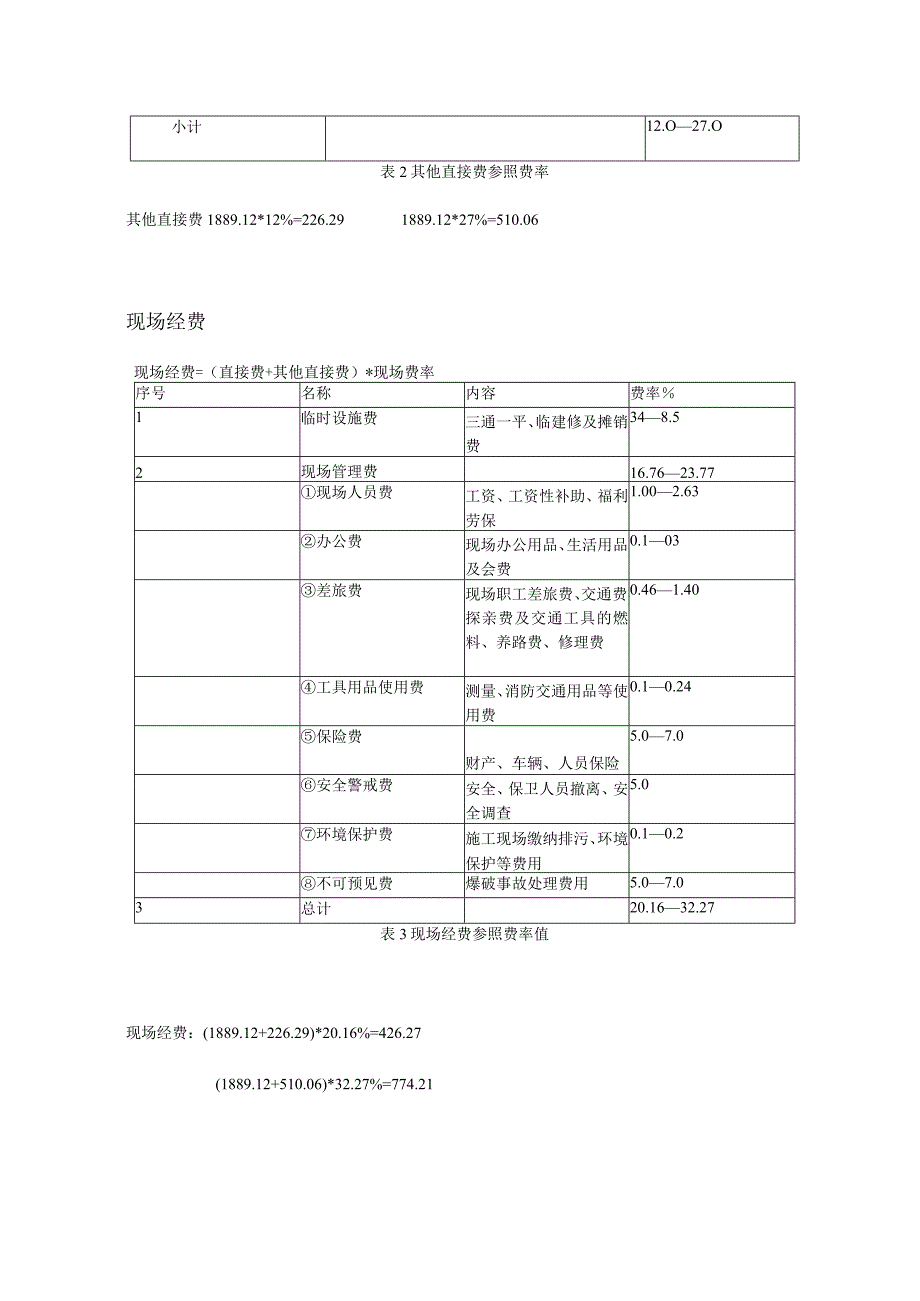

4、雨棚、清雪、排水27.5夜间施工增长费照明器材及电耗1.0流动施工津贴按照国家标注发放的现场补助26仪器仪表使用费电表、起爆器、警报器等0.5成产工具使用费棍、刀、钳、天平等0.5检查及试验费爆破材料检查及网路试验12工程定位复测交桩清场费定测点、清现场0.51.0特殊工种培训费爆破员、保管员、安全员、押运员培训0.5特殊地区增长费高原、沙漠、都市等特殊地区15预算包干费1000元内设计变更,不超过1%的工程量塌方,不超过4h的I停水、停电导致的月不超过2天的误工损失2二次搬运费1爆破特殊费用安全评估费、临时断绝交通费、设置安全屏障、测振等小计12.O27.O表2其他直接费参照费率其他直接费1
5、889.12*12%=226.291889.12*27%=510.06现场经费现场经费=(直接费+其他直接费)*现场费率序号名称内容费率1临时设施费三通一平、临建修及摊销费348.52现场管理费16.7623.77现场人员费工资、工资性补助、福利劳保1.002.63办公费现场办公用品、生活用品及会费0.103差旅费现场职工差旅费、交通费、探亲费及交通工具的燃料、养路费、修理费0.461.40工具用品使用费测量、消防交通用品等使用费0.10.24保险费财产、车辆、人员保险5.07.0安全警戒费安全、保卫人员撤离、安全调查5.0环境保护费施工现场缴纳排污、环境保护等费用0.10.2不可预见费爆破事
6、故处理费用5.07.03总计20.1632.27表3现场经费参照费率值现场经费:(1889.12+226.29)*20.16%=426.27(1889.12+510.06)*32.27%=774.21直接工程费:1889.12+226.29+426.27=2541.681889.12+510.06+774.21=3173.39间接费间接费=(直接费+其他直接费)*间接费费率序号名称内容费率%1管理人员费工资、工资性补助及福利费1.002.632交通差旅费差旅费及交通工具燃油、养路、修理费0.461.403办公费文具费、会议费及水、电、煤等生活用品物品0.10.34固定资产折旧费房屋、设备、仪器
7、折旧与修理1.032.795工具用品使用费家俱、工具、试验、消防、交通工具摊销及修理0.10.246职工教育经费职工培训费按工资总额1.5%提取0.37劳动保险费离退休金、价格补助、医疗费、抚恤金等1.01.58养老保险及失业保险养老金积累及计提失业保险费0.20.39公会经费按职工工资总额2%提取工会费0.410保险费企业财产保险、管理用车辆保险0.111税金房产税、车船使用费、土地使用费、印花税等0.112其他直接费技术转让费、技术开发费、业务招待费、排污费、绿化费、广告费、公证费、法律顾问费、审计费、征询费0.671.8213小计5.4611.88表4企业管理费参照费率间接费:(1889
8、.12+226.29)*5.46%=115.01(1889.12+510.06)*11.88%=285.02计划利润计划利润:(直接工程费+间接费)*利率计划利润:(2541.68+115.01)*7%=185.97(3173.39+285.02)7%=242.09税金C=A1-(3%+3%*D+3%*3%)式中C-含税单位预算价值,C=A+税金A-不含税单位预算价值,A=直接工程费+间接费+计划利润;D一都市维护建设税,以营业额税额为计税率基数,其税率随纳税人所在地不一样而异,即市区按7%,县城、镇按5%,不在市区、县或镇者按1%计列。应纳税款的计算措施如下:营业税二C水3%都市维护建设费=
9、C*3%*D教育费附加费=C*3%*3%A=直接工程费+间接费+计划利润2541.68+115.01+185.97=2842.663173.39+285.02+242.09=3700.501- (3%+3%*7%+3%*3%)=1-0.033=0.967C=2842.660.967=2939.673700.50/0.967=3826.78营业税:2939.67*3%=88.193826.78*3%=114.80都市维护费:2939.67*0.03*0.07=6.173826.78*0.03*0.07=8.03教育附力口费:2939.67*0.03*0.03=2.653826.78*0.03*0
10、.03=3.44税金88.19+6.17+2.65=97.01114.80+8.03+3.44=126.27爆破工程工程费2541.68+115.01+185.97+97.01=2939.673173.39+285.02+242.09+126.27=3826.77沟槽爆破松石定额直接费:人工费+材料费+施工机械使用费=定额直接费沟槽石方爆破工作内容:布孔、钻孔、验孔、装药、填塞、联网络、警戒、起爆、爆后检查、二次破碎计量单位:100m定额编号1-1-171-1-181-1-191-1-20项目名称勾槽爆破(Im沟底宽4m)松石次坚石普坚石特坚石基础单价(元)4930.936374.238482
11、.5410645.92其中人工费(元)1495.001690.002080.002470.00材料费(元)2539.913146.643927.764851.02机械使用费(元)896.021537.592474.783324.91名称单位单价数量数量数量数量人工综合工日工日65.0023.0026.0032.0038.00材料乳化炸药2井kg15.0067.6685.33107.31134.05导爆管雷管个5.60182.34211.78246.84280.97导爆管m0.48320.00380.00470.00580.00合金钻头40个38.004.296.239.0613.19六角空心钢
12、24kg7.666.659.6614.0420.44高压风管个18.600.480.831.341.80高压水管m14.460.791.362.192.94水m31.959.3916.1326.0134.91其他材料%1.004.004.004.004.00机械风动凿岩机台班14.534.397.5412.1616.32空气压缩机Iom3min台班472.861.763.024.866.53综合单价(元)5650.587304.519720.5312199.64其中规费%0.6029.5938.2550.9063.88企业管理费%5.00246.55318.71424.13532.30利润%5.00260.35336.56447.88562.10税金%3.35183.16236.77315.08395.44表1爆破定额定额直接费:1495+2539.91+896.02=4930.93其他直接费:其他直接费=定额直接*费率名称内容费率冬季施工增长费冬季取暖、雨棚、清雪、排水2-7.5夜间施工增长费照明器材及电耗1.0流动施工津贴按照国家标注发放的现场补助26仪器仪表使用费电表、起爆器、警报器等0.5成产工具使用费棍、刀、
