独立基础与基础梁的施工技术方案.docx

上传人:p** 文档编号:795906 上传时间:2024-03-01 格式:DOCX 页数:8 大小:105.82KB
下载 相关 举报
独立基础与基础梁的施工技术方案.docx_第1页
第1页 / 共8页
独立基础与基础梁的施工技术方案.docx_第2页
第2页 / 共8页
独立基础与基础梁的施工技术方案.docx_第3页
第3页 / 共8页
独立基础与基础梁的施工技术方案.docx_第4页
第4页 / 共8页
独立基础与基础梁的施工技术方案.docx_第5页
第5页 / 共8页
独立基础与基础梁的施工技术方案.docx_第6页
第6页 / 共8页
独立基础与基础梁的施工技术方案.docx_第7页
第7页 / 共8页
独立基础与基础梁的施工技术方案.docx_第8页
第8页 / 共8页
亲,该文档总共8页,全部预览完了,如果喜欢就下载吧!
资源描述

《独立基础与基础梁的施工技术方案.docx》由会员分享,可在线阅读,更多相关《独立基础与基础梁的施工技术方案.docx(8页珍藏版)》请在第壹文秘上搜索。

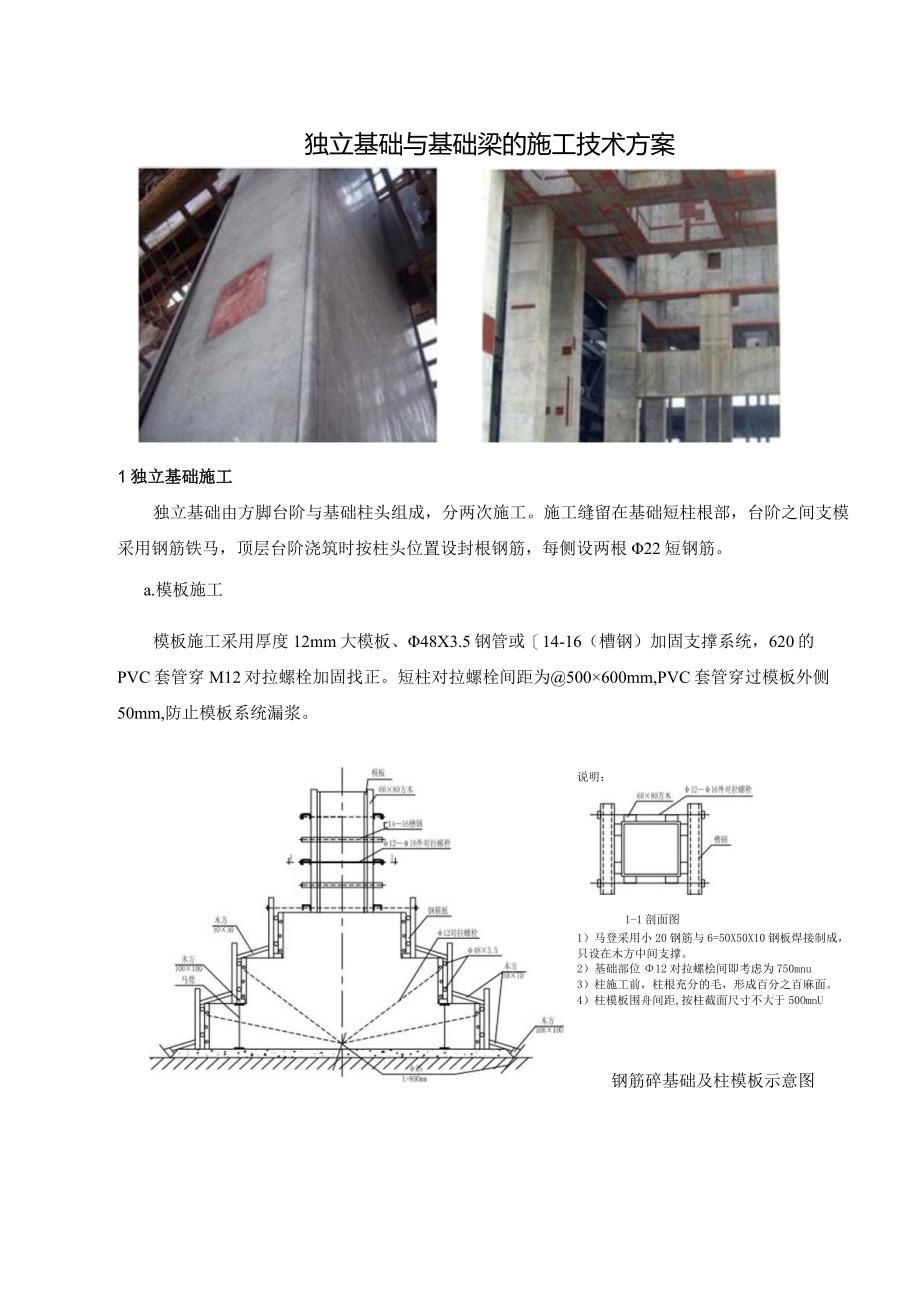

1、独立基础与基础梁的施工技术方案1-1剖面图1独立基础施工独立基础由方脚台阶与基础柱头组成,分两次施工。施工缝留在基础短柱根部,台阶之间支模采用钢筋铁马,顶层台阶浇筑时按柱头位置设封根钢筋,每侧设两根22短钢筋。a.模板施工模板施工采用厚度12mm大模板、48X3.5钢管或14-16(槽钢)加固支撑系统,620的PVC套管穿M12对拉螺栓加固找正。短柱对拉螺栓间距为500600mm,PVC套管穿过模板外侧50mm,防止模板系统漏浆。说明:1)马登采用小20钢筋与6=50X50X10钢板焊接制成,只设在木方中间支撑。2)基础部位12对拉螺桧间即考虑为750mnu3)柱施工前,柱根充分的毛,形成百分

2、之百麻面。4)柱模板围舟间距,按柱截面尺寸不大于50OmnU钢筋碎基础及柱模板示意图模板安装检验批质量验收记录类别序号检查项目质量标准单位主控项目1模板及其支撑系统应根据工程结构形式、荷载大小、施工设备和材料供应等条件进行设计。应具有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的重力、侧压力及施工荷载2模板外观质量应四角方正、板面平整、无卷边、翘曲、孔洞及毛刺等3模板表面凸凹度Wlmm4烟囱中心点与基准点的偏差W5mm5任何截面上半径偏差20mm一般项目1模板内部清理干净、无杂物2模板与混凝土接触面无粘浆、隔离剂涂刷均匀3内模板半径偏差10mm4两邻模板高低偏差W3mm5同层模板上口标

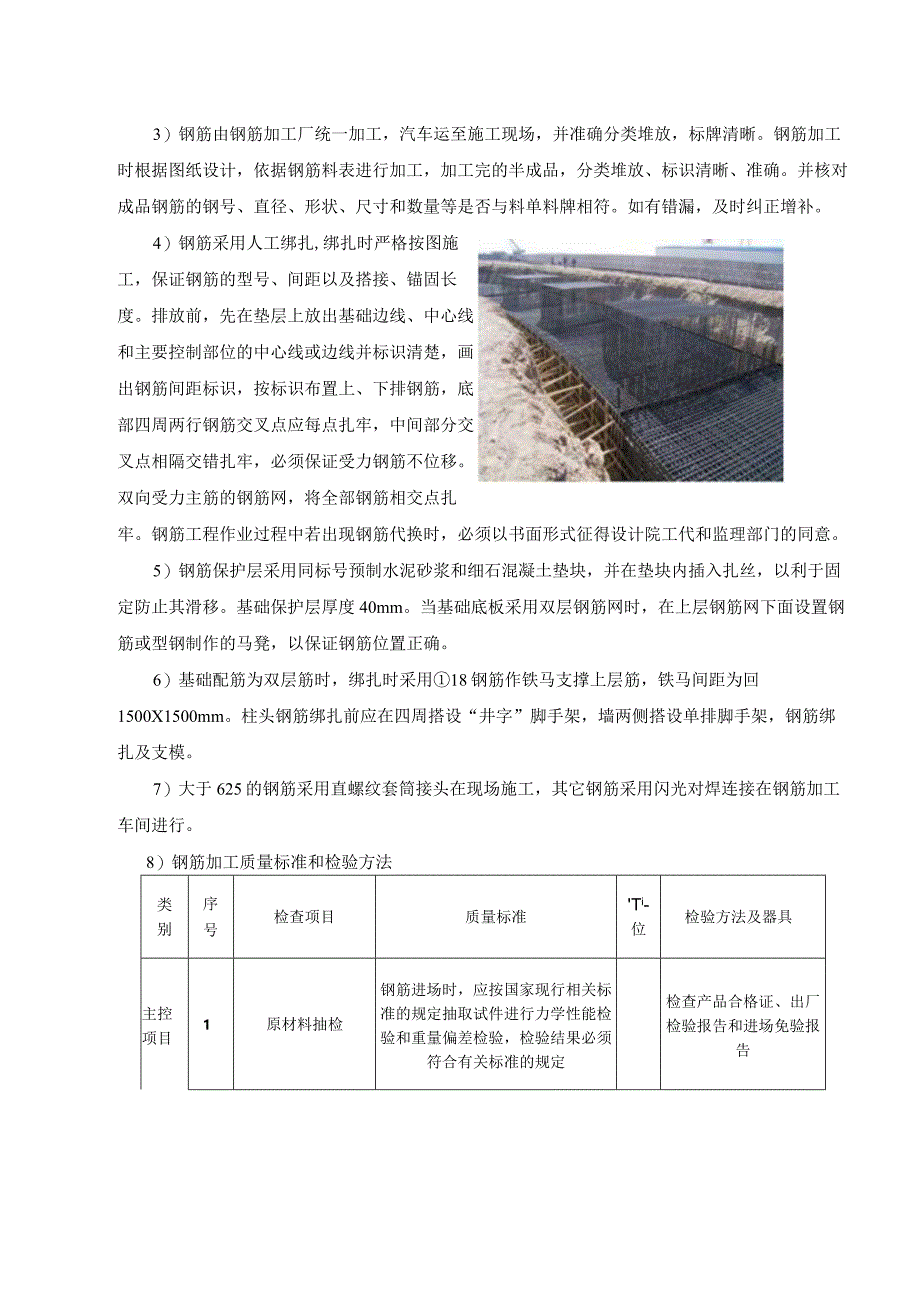

3、高差20mm6预留洞口起拱度(L24m)应符合设计要求或应为全跨长的l%o3%o7预留孔(洞)、烟道口中心线10mm标高15mm截面尺寸0-15mm8预埋铁件中心偏差Wlomm9预埋暗梯中心偏差20mm10预埋螺栓中心偏差3mm11预埋螺栓外露长度0-20mmb.钢筋施工D钢筋到场后必须有合格证,并在监理的见证下进行取样试验,试验合格后才可以用于正式工程上使用,并作好所有钢筋的标识和跟踪管理,保证已用钢筋的可追溯性。根据招标文件及图纸设计有具体要求需采用钢筋机械连接方式采用钢套筒直螺纹接头。当无具体要求时将采用符合规范要求的电弧焊接和搭接等方式。2)保证钢筋的表面洁净,无锈蚀、无油污,较长时间

4、存放的钢筋做好防雨工作。在焊接前,焊点处的水锈必须清除干净。3)钢筋由钢筋加工厂统一加工,汽车运至施工现场,并准确分类堆放,标牌清晰。钢筋加工时根据图纸设计,依据钢筋料表进行加工,加工完的半成品,分类堆放、标识清晰、准确。并核对成品钢筋的钢号、直径、形状、尺寸和数量等是否与料单料牌相符。如有错漏,及时纠正增补。4)钢筋采用人工绑扎,绑扎时严格按图施工,保证钢筋的型号、间距以及搭接、锚固长度。排放前,先在垫层上放出基础边线、中心线和主要控制部位的中心线或边线并标识清楚,画出钢筋间距标识,按标识布置上、下排钢筋,底部四周两行钢筋交叉点应每点扎牢,中间部分交叉点相隔交错扎牢,必须保证受力钢筋不位移。

5、双向受力主筋的钢筋网,将全部钢筋相交点扎牢。钢筋工程作业过程中若出现钢筋代换时,必须以书面形式征得设计院工代和监理部门的同意。5)钢筋保护层采用同标号预制水泥砂浆和细石混凝土垫块,并在垫块内插入扎丝,以利于固定防止其滑移。基础保护层厚度40mm。当基础底板采用双层钢筋网时,在上层钢筋网下面设置钢筋或型钢制作的马凳,以保证钢筋位置正确。6)基础配筋为双层筋时,绑扎时采用18钢筋作铁马支撑上层筋,铁马间距为回1500X1500mm。柱头钢筋绑扎前应在四周搭设“井字”脚手架,墙两侧搭设单排脚手架,钢筋绑扎及支模。7)大于625的钢筋采用直螺纹套筒接头在现场施工,其它钢筋采用闪光对焊连接在钢筋加工车间

6、进行。8)钢筋加工质量标准和检验方法类别序号检查项目质量标准Ti-位检验方法及器具主控项目1原材料抽检钢筋进场时,应按国家现行相关标准的规定抽取试件进行力学性能检验和重量偏差检验,检验结果必须符合有关标准的规定检查产品合格证、出厂检验报告和进场免验报告2有抗震要求的框架结构对有抗震设防要求的结构,其纵向受力钢筋的性能应满足设计要求。当设计无具体要求时,对一级、二级、三级抗震等级设计的框架和斜撑构件(含梯段)中的纵向受力钢筋应采用HRB335E、HRB400E、HRB500E、HRBF335E.HRBF400E或HRBF500E钢筋我强度和最大力下总伸长率的实测值应符合下列规定:(1)钢筋的抗拉

7、强度实测值与屈服强度实测值的比值不应小于L25o(2)钢筋的屈服强度实测值与强度标准值的比值不应大于L30。(3)钢筋在最大拉力下总伸长率实测值不应小于9%检查进场复验报告3化学成分专项检验当发现钢筋脆断、焊接性能不良或力学性能显著不正常等现象时,应对该批钢筋进行化学成分检验或其他专项检验检查化学成分等专项检验报告4受力钢筋弯钩和弯折(1)HPB235级钢筋末端应做180弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。(2)当设计要求钢筋末端需做135弯钩时,HRB335级、HRB400级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度

8、应符合设计要求。(3)钢筋做不大于90的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍钢尺检查5箍筋末端弯钩除焊接封闭环式箍筋外,箍筋的末端还应做弯钩,弯钩形式应符合设计要求。当设计无具体要求时,应符合下列规定:(1)箍筋弯钩的弯弧内直径除应满足本表主控项目第4项的规定外,尚应不小于受力钢筋直径。(2)箍筋弯钩的弯折角度:对一般结构,不应小于90。;对有抗震等要求的结构,应为135O(3)箍筋弯后平直部分长度:对一般结构,不宜小于箍筋直径的5倍:对有抗震等要求的结构,不应小于箍筋直径的10倍钢尺检查般项目1钢筋表面质量钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈观察检查2钢筋调

9、直应符合设计要求和现行有关标准的规定观察检查3钢筋加工偏差受力钢筋顺长度方向全长的净尺寸10mm钢尺检查4冲起钢筋的弯折位置20mm钢尺检查5箍筋内净尺寸+5mm钢尺检查9)钢筋安装质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1钢筋的品种、级别、规格和数量受力钢筋的品种、级别、规格和数量必须符合设计要求观察和钢尺检查2焊接(机械连接)接头的质量应符合本部分附录C的规定检查产品合格证我头力学性能试验报告3纵向受力钢筋连接方式应符合设计要求和现行有关标准的规定观察检查一般项目1接头位置宜设在受力较小处。同一纵向受力钢筋不宜设置两个或两个以上接头;接头末端至钢筋弯观察和钢尺检

10、查2受力钢筋焊接(机械连接)接头设置宜相互错开。在连接区段长度为35d且不小于50Omm范围内,接头面积百分率应符合GB50204的规定观察和钢尺检查一般项目3绑扎搭接接头同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。搭接长度应符合标准的规定。连接区段L3Ll长度范围内,接头面积百分率应满足以下规定:观察和钢尺检查4箍筋配置在梁、柱类构件的纵向受力钢筋搭接长度范围内,应按设计要求配置箍筋。当设计无具体要求时,应符合GB50204的规定钢尺检查5钢筋网网片长、宽偏差10m钢尺检查6网眼尺寸偏差20mm钢尺检查,尺量连续三挡,取最大值

11、7网片对角线差10nun钢尺检查8钢筋骨架长度偏差10mm钢尺检查9宽、高度偏差5mm钢尺检查10受力钢间距偏差10mm尺量两端、中间各一点11排距偏差5mm钢尺检查,取最大值12筋保护层厚度偏差基础10mm钢尺检查柱、梁5mm钢尺检查板、墙、壳3mm钢尺检查13箍筋、横向钢筋间距偏差20mm钢尺检查,尺量连续三挡,取最大值14钢筋弯起点位移20mm钢尺检查15预埋件中心位移5mm钢尺检查16水平高差03mm钢尺和楔形塞尺检查17插筋中心位移W5mm钢尺检查18外露长度偏010注:d为纵向受力钢筋的较大直径;Ll为搭接长度。C.混凝土施工1)混凝土由集中搅拌站供应,混凝土罐车运输,泵车浇筑,插

12、入式振捣器振捣,保证混凝土密实性。浇筑时应设专人监护模板、钢筋,当发现跑模或移位时,应立即停止浇筑,并应在混凝土初凝前修整完好。振捣器操作时应快插慢拔。分层浇筑时,每层混凝土厚度不超过振捣捧长的L25倍,在振捣上一层时,应插入下层中50Ioomn1,以消除两层之间的接缝,同时在振捣上层混凝土时,要在下层混凝土初凝之前进行。振捣器按500X50OmIn间距进行振捣,每次振捣时间不得少于2030s02)混凝土搅拌一要均匀,二要保证时间,振捣密实,不漏浆。3)混凝土施工质量标准和检验方法类别序检查项目质量标准单位检验方法及器具主控项目1混凝土强度及试件取样留置混凝土的强度等级必须符合设计要求。用于检

13、查结构构件混凝土强度的试件,应在混凝土的浇筑地点随机抽取检查施工记录及试件强度试验报告2抗渗混凝土抗渗混凝土试件应在浇筑地点随机取样;抗渗性能应符合设计要求检查试件抗渗试验报告主控项目3混凝土原材料每盘称量的偏差水泥、掺合料2%检查搅拌记录,复秤粗、细骨料3水、外加剂24混凝土运输、浇筑及间歇全部时间不应超过混凝土的初凝时间,同一施工段的混凝土应连续浇筑,并应在底层混凝土初凝之前将上一层混凝土浇筑完毕。当底层混凝土初凝后浇筑上一层混凝土时,应按施工缝的要求进行处理观察,检查施工记录5大体积混凝土温控措施必须符合设计要求和现行有关标准的规定检查施工措施和记录6清水混凝土施工必须符合JGJ169的规定检查施工措施和记录一般项目1施工缝留置及处理应按设计要求和施工技术方案确定、执行观察,检查施工记录2后浇带留置位置应按设计要求和施工技术方案确定,混凝土浇筑应按施工技术方案进行观察,检查施工记录3养护应符合施工技术方案和现行有关标准的规定观察,检查施工记录2基础梁的施工基础梁的施工在基础土方回填后进行,直接利用夯实后的回填土承载,要避开雨天施工,防止沉降。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
