《某厂房钢结构工程施工组织设计.docx》由会员分享,可在线阅读,更多相关《某厂房钢结构工程施工组织设计.docx(55页珍藏版)》请在第壹文秘上搜索。

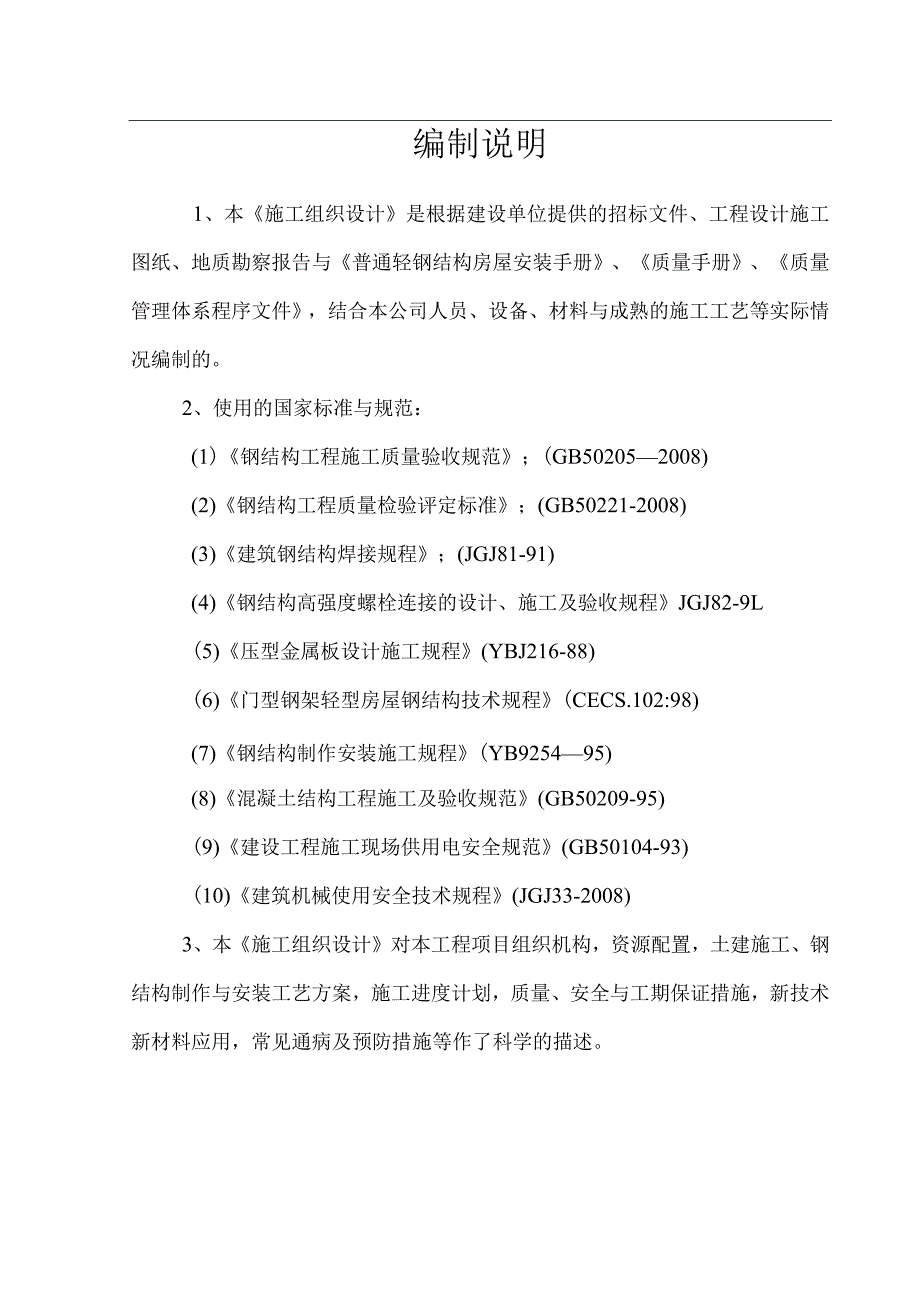

1、某厂房钢结构工程施工组织设计侯马市开发区金山投资有限公司9#厂房钢结构工程编制单位:中煤第五建设公司编制时间:二0一O年一月二十五日编制说明1、本施工组织设计是根据建设单位提供的招标文件、工程设计施工图纸、地质勘察报告与普通轻钢结构房屋安装手册、质量手册、质量管理体系程序文件,结合本公司人员、设备、材料与成熟的施工工艺等实际情况编制的。2、使用的国家标准与规范:(1)钢结构工程施工质量验收规范;(GB502052008)(2)钢结构工程质量检验评定标准;(GB50221-2008)(3)建筑钢结构焊接规程;(JGJ81-91)(4)钢结构高强度螺栓连接的设计、施工及验收规程JGJ82-9L(5
2、)压型金属板设计施工规程(YBJ216-88)(6)门型钢架轻型房屋钢结构技术规程(CECS.102:98)(7)钢结构制作安装施工规程(YB925495)(8)混凝土结构工程施工及验收规范(GB50209-95)(9)建设工程施工现场供用电安全规范(GB50104-93)(10)建筑机械使用安全技术规程(JGJ33-2008)3、本施工组织设计对本工程项目组织机构,资源配置,土建施工、钢结构制作与安装工艺方案,施工进度计划,质量、安全与工期保证措施,新技术新材料应用,常见通病及预防措施等作了科学的描述。第一章工程概况第二章工程施工管理目标第三章项目管理组织机构第四章施工准备工作与资源配置计划

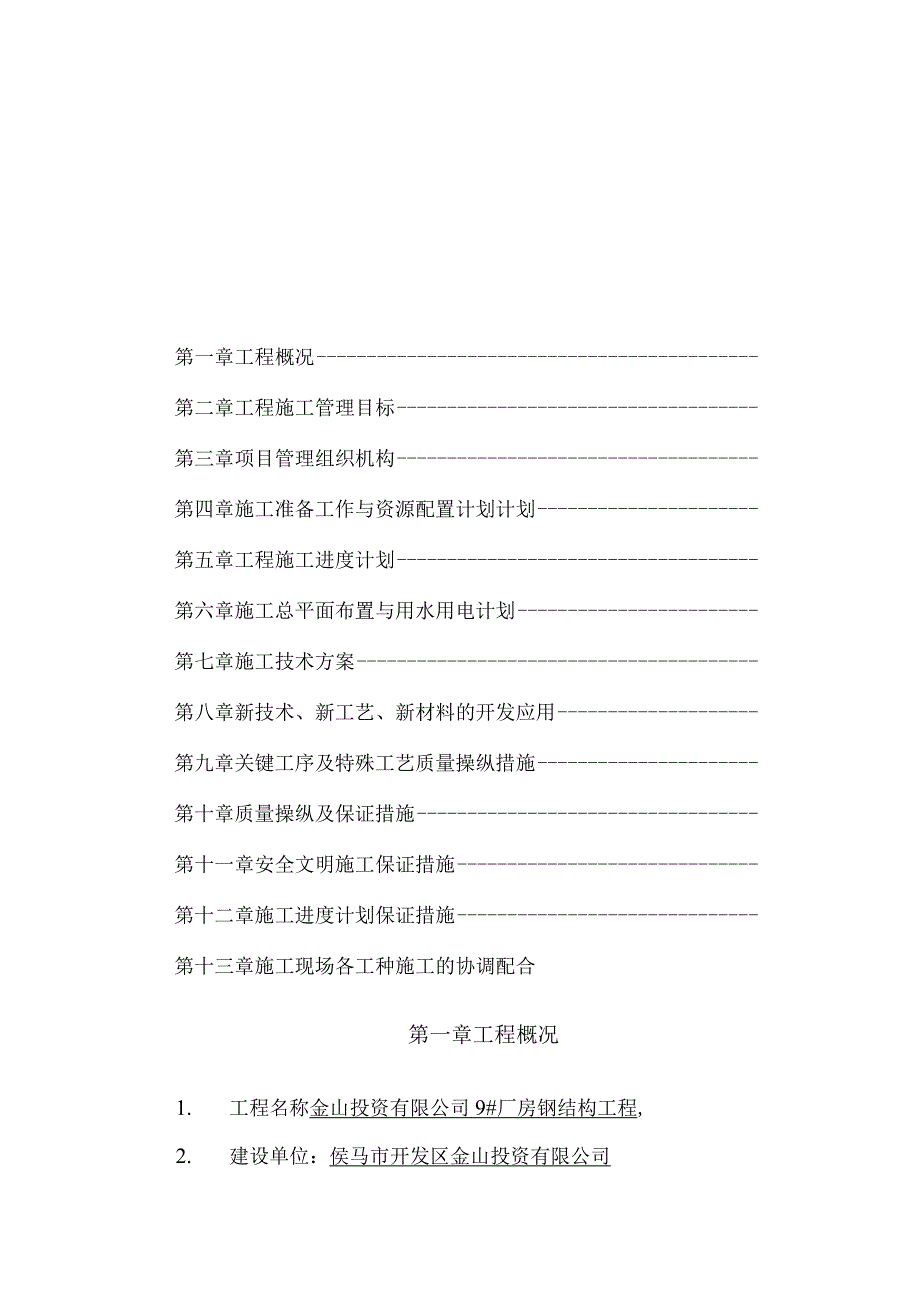

3、计划第五章工程施工进度计划第六章施工总平面布置与用水用电计划第七章施工技术方案第八章新技术、新工艺、新材料的开发应用第九章关键工序及特殊工艺质量操纵措施第十章质量操纵及保证措施第十一章安全文明施工保证措施第十二章施工进度计划保证措施第十三章施工现场各工种施工的协调配合第一章工程概况1. 工程名称金山投资有限公司9#厂房钢结构工程,2. 建设单位:侯马市开发区金山投资有限公司3. 设计单位:侯马市建筑设计院4. 工程内容:双方确定的图纸及乙方报价范围内。5. 工程地点:侯马市开发区旺旺路。6. 建筑面积:2019m27. 质量标准:合格o8. 施工工期:现场达到施工条件后90天。9. 工程结构概
4、况:本工程为四层框架钢结构与钢桁架结构,柱均为焊接H型钢构件,梁为热轧H型钢;桁架主料为角钢,屋面坡度为3%,耐火等级二级,地震烈度设防为8度;厂房设有32吨吊车梁,墙面、屋面系统楝条为C型钢,屋面围护及墙面围护均为彩钢压型板。10. 地质地貌条件:见地质报告。11. 施工条件:三通一平,施工条件具备。12. 工程特点:(1)该钢结构工程安装施工时,与土建工程施工交叉作业较多,预埋件多。因此,钢结构安装施工需要在业主的协调下与土建施工单位密切配合,认真做好钢结构安装预埋件技术交底工作,特别要严格监测预埋件安装轴线位置与标高是否正确。(2)该工程钢构件数量多,长度大,因此要认真组织好钢构件的运输
5、工作,根据安装计划顺序按成组单元组件组织运输,较长较大的构件在运输时采取措施防止变形。(3)该工程施工工期为晅天,工期较为紧张。因此务必充分做好钢结构安装前的施工准备工作。构件制作与安装之前,要组织项目有关技术人员认真分析设计图纸,制订高效合理的施工方案与施工计划,构件出厂前务必进行预拼装,能在厂内拼装完成的构件应在厂区内提早完成,检测其安装尺寸与图纸要求是否相符,其累计误差是否超过规范要求范围,与施工现场预埋件位置是否吻合,预拼装时应做好预拼装记录,在构件交验时将预拼装记录移交给项目部。所有构件与材料进场时,材料员务必认真检查其型号、规格、数量是否与图纸要求相符,发现问题及时处理。第二章工程
6、施工管理目标我公司是集钢结构设计、制作、安装一条龙服务的专业化公司,具有高效率的管理体系与管理制度,实现了产品质量操纵处于严格的全过程操纵之中;公司拥有上万平方米的生产厂房与专业化的制造设备(包含自动化的H型钢生产线、箱形型钢生产线、楝条生产线与820型、420型、760型、900型等彩钢压型板生产线与彩钢夹芯板生产线等)、先进的生产工艺、严格的检验程序与一大批具备丰富施工经验的管理人员与技术工人,具备很强的施工能力,创建了一系列的优质工程。全体员工决心在总经理、副总经理与总工程师的领导下,各部门精心准备、密切配合、认真组织好本工程设计、钢构件制作与安装施工与产品售后服务工作,高质量、高速度、
7、低损耗完成施工任务,并以此进一步树立与提高我公司在钢结构建筑领域的企业形象与社会信誉。一.质量方针与质量目标1 .本公司质量方针是:设计创新、工艺先进、优质高效、顾客满意是昊明钢构永恒的追求。2 .本公司质量目标是:工程合同履约率100%,工程一次性验收合格率100%,顾客满意率95%。3 .我们承建该工程提出的口号是:严密组织、科学管理,以精湛的技术,优质高效地完成施工任务。4 .针对本工程的质量目标是:全面达到合同要求,创优良工程。二工期目标:本公司技术人员通过对工程设计图纸、工程内容、工程量分析研究后认为能够通过采取先进的管理方式,优化资源配置,使用先进的施工工艺与选派优秀施工队伍等一系
8、列保障措施,有信心在总工期70天内完成施工任务。三.安全文明施工管理目标我公司将严格执行国家有关安全技术操作规程,制定安全生产责任制,从公司到项目到作业班组层层签定安全生产责任书,加强安全生产文明施工教育,定期进行安全文明生产大检查,现场安全文明施工管理务必达到成都市建筑工程质监站的有关规定要求,争创文明施工现场,力争轻重伤率为0,杜绝重大伤亡事故发生。第三章项目管理组织机构由于本工程包含钢结构设计、制作与安装施工,牵涉到从材料采购、制作到安装、验收等系列工序,涉及部门多。因此,从公司到项目,将组建强有力的领导班子。我公司拟分二个层次对该项目实施管理。一.公司管理组织机构根据本项目特点,由总经
9、理任组长,总工程师任项目技术负责,主管生产的副总经理任副组长,由公司统一组织材料采购、资金筹集、设备调度、构件制作与安装、质量检测与安全检查等环节的配合,确保质量确保安全按期完工。公司管理组织机构如下图所示:技术部质安部营销部物供部综合管理部工程部财务部公司拟在施工现场设立项目经理部,实行项目法管理。项目经理部将代表公司在该工程实施过程中行使权力,公司各部门将从生产、技术、质量、成本、安全保卫等方面予以配套管理与全力支持。本工程由具备多年项目施工管理经验与持有国家一级项目经理资质的蒋宁出任项目经理,全面负责该项目实施过程中与业主、监理与其他施工单位的联系配合,负责项目人员、设备、材料、资金的统
10、一调配,与各环节质量、进度、安全与文明施工的监督检查。公司拟派具有丰富施工经验的高级工程师担任项目技术负责人,全面负责图纸会审、设计交底、技术施工方案制定、日常技术交底、资料收集、整理、施工技术问题处理与各环节质量、安全方面的技术监督检查。项目经理部组织机构如下图所示。现场施工项目管理组织机构人员配备表见表3。钢结构制作技术员上钢结构制作质检员第四章施工准备工作与资源配置计划-技术准备开工前组织项目部技术人员认真熟悉、研究设计施工图纸与有关技术资料,请设计单位进行图纸会审与设计交底;预算员编制施工预算作好用款计划,由项目技术人员编制详尽的施工方案、劳动力计划、材料计划、使用设备计划、检验仪器计
11、划、分项分部工程验收计划等。二.拟用于该项目机械设备根据本公司现有设备与本工程制作安装工艺特点,拟选用机械设备与仪器、工具见表4、表5、表6、表7。表4.钢结构构件工厂制作设备一览表品名型号规格数量额定功率生产厂家1自动切割机CNC-CG12KW锡山市阳通成套焊接设备厂2半自动火焰切割机CG1-3000A62.5KW锡山市阳通成套焊接设备厂3摇臂钻床Z30401619.34KW重庆长江机床厂4液压摆式剪板机QC12Y-417.5KW江苏海安华城冶金机床厂5液压折弯机WC67Y-10017.62KW江苏海安华城冶金机床厂6手工焊机BX1-5001525KW上海通用电焊机股份有限公司7埋弧自动焊机
12、ZD5-1250440KW江苏无锡华联焊割设备厂8龙门全自动埋弧焊机IHA型1200KW江苏无锡华联焊割设备厂9烘箱20.5KW锡山阳通电套焊接设备厂105吨行车LDB2重庆金象起重设备厂1110吨行车LDA2重庆金象起重设备厂12超声波探伤仪1上海焊研检测设备有限公司13磁力电钻ZlCZ-BG6扬州博世特工具厂14冷弯成型机JX-006度门黎明冶金机械厂15彩钢压型板生产线YX25/205/820211.2KW锡山线桥威华五金模具厂16彩钢压型板生产线MSB76011.2KW锡山线桥威华五金模具厂17彩钢压型板打弧机15.5KW江苏无锡华联焊割设备厂18C型钢楝条成型机组C2003230KW
13、厦门黎明冶金机械厂19H型钢组装机Z-12b1200-800锡山南阳通成套焊接设备厂20H型钢校直机JZ-K112KW锡山市阳通成套焊接设备厂21抛丸除锈设备HP6010B型1IOKW锡山市阳通成套焊接设备厂22空压机V0.67/73柳州空压机厂23切管套丝机TQ8-A型2成都锦江电机厂24台式砂轮机2江苏电动工具有限公司表5.钢结构安装要紧施工机械设备一览表序号名称型号单位数量备注1电焊机BX1-500台82气割设备套33经纬仪2S台24水准仪3/1000台15汽车吊25T台26汽车吊50T台17型材切割机400台29磁力电钻ZlCZ-BG台210电动切割机台211电动手砂轮台212手动扭矩扳手AC280-760N.M把313电动扭力扳手6924型套214拉钾枪把815电剪刀把216动力配电箱80KVA套117电烘箱DB211台1三.劳动力配置计划根据临汾省建筑安装工程劳动定额,结合本工程具体情况与施工进度计划,本工程不一致施工阶段劳动力配置计划分别见如下表8所示。表8.劳动力配置计划表施工阶段工种人员数量技术要求总人数钢构件工厂制作放样号料技工6持证上岗58矫正组装技工8持证上岗焊工8持证上岗除锈工4持证上岗油漆工4持证上岗预拼装技工8持证上岗电工2持证上岗吊车司机2持证上岗彩钢板制作工8持证上岗普工8主钢结构安装焊工
