《某园林绿化工程施工组织设计概述.docx》由会员分享,可在线阅读,更多相关《某园林绿化工程施工组织设计概述.docx(78页珍藏版)》请在第壹文秘上搜索。

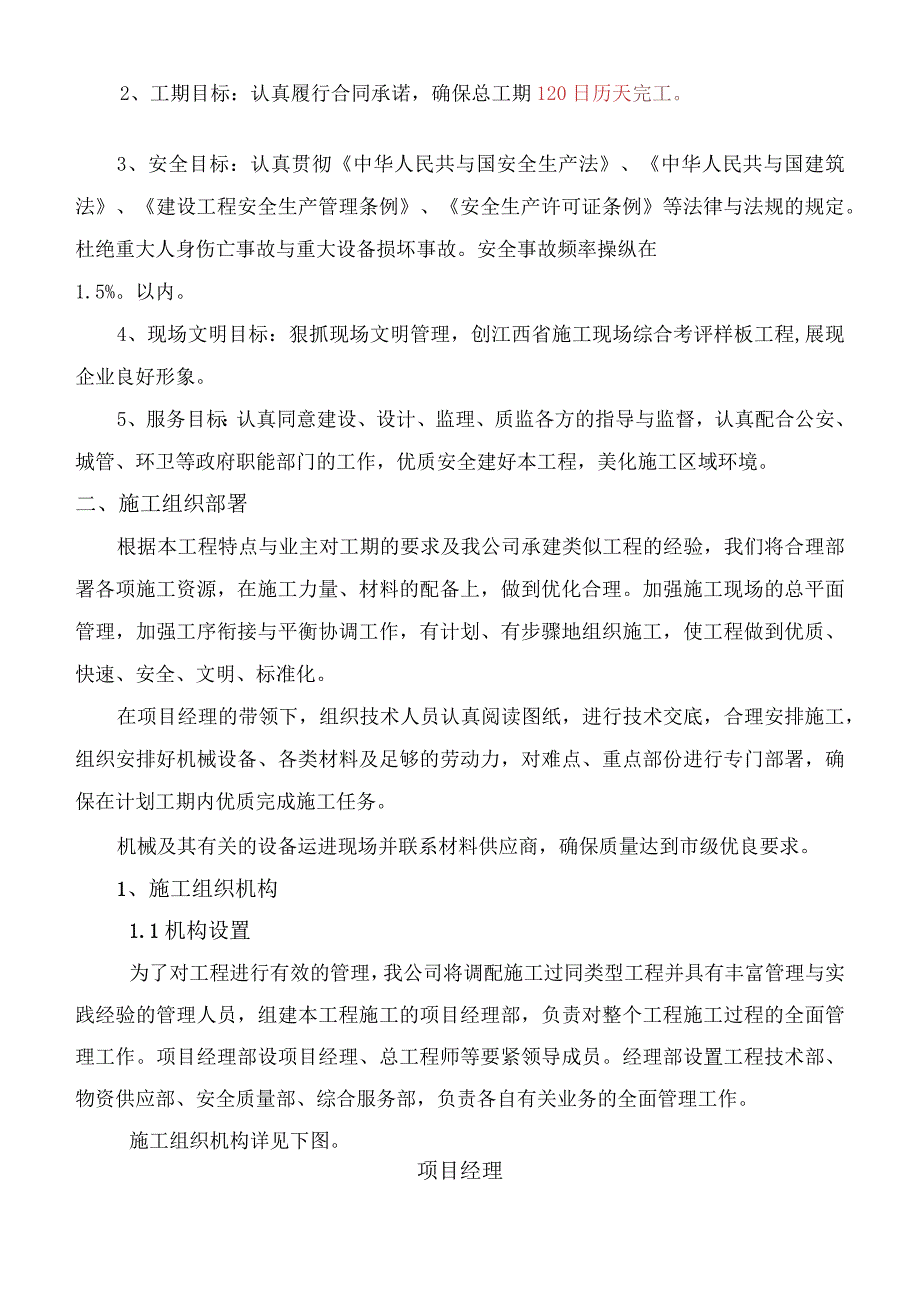

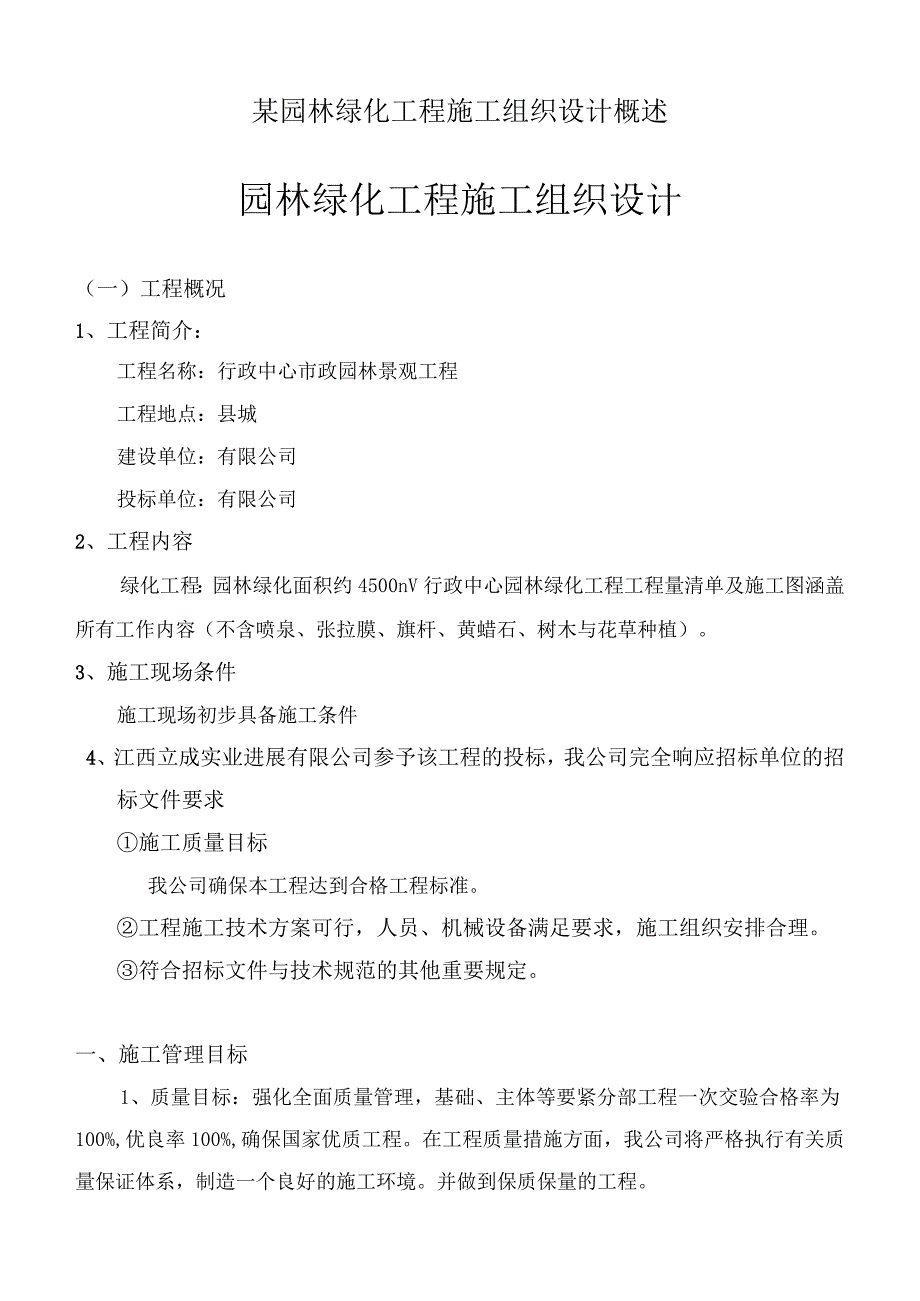

1、某园林绿化工程施工组织设计概述园林绿化工程施工组织设计(一)工程概况1、工程简介:工程名称:行政中心市政园林景观工程工程地点:县城建设单位:有限公司投标单位:有限公司2、工程内容绿化工程:园林绿化面积约4500nV行政中心园林绿化工程工程量清单及施工图涵盖所有工作内容(不含喷泉、张拉膜、旗杆、黄蜡石、树木与花草种植)。3、施工现场条件施工现场初步具备施工条件4、江西立成实业进展有限公司参予该工程的投标,我公司完全响应招标单位的招标文件要求施工质量目标我公司确保本工程达到合格工程标准。工程施工技术方案可行,人员、机械设备满足要求,施工组织安排合理。符合招标文件与技术规范的其他重要规定。一、施工管
2、理目标1、质量目标:强化全面质量管理,基础、主体等要紧分部工程一次交验合格率为100%,优良率100%,确保国家优质工程。在工程质量措施方面,我公司将严格执行有关质量保证体系,制造一个良好的施工环境。并做到保质保量的工程。2、工期目标:认真履行合同承诺,确保总工期120日历天完工。3、安全目标:认真贯彻中华人民共与国安全生产法、中华人民共与国建筑法、建设工程安全生产管理条例、安全生产许可证条例等法律与法规的规定。杜绝重大人身伤亡事故与重大设备损坏事故。安全事故频率操纵在1.5%。以内。4、现场文明目标:狠抓现场文明管理,创江西省施工现场综合考评样板工程,展现企业良好形象。5、服务目标:认真同意
3、建设、设计、监理、质监各方的指导与监督,认真配合公安、城管、环卫等政府职能部门的工作,优质安全建好本工程,美化施工区域环境。二、施工组织部署根据本工程特点与业主对工期的要求及我公司承建类似工程的经验,我们将合理部署各项施工资源,在施工力量、材料的配备上,做到优化合理。加强施工现场的总平面管理,加强工序衔接与平衡协调工作,有计划、有步骤地组织施工,使工程做到优质、快速、安全、文明、标准化。在项目经理的带领下,组织技术人员认真阅读图纸,进行技术交底,合理安排施工,组织安排好机械设备、各类材料及足够的劳动力,对难点、重点部份进行专门部署,确保在计划工期内优质完成施工任务。机械及其有关的设备运进现场并

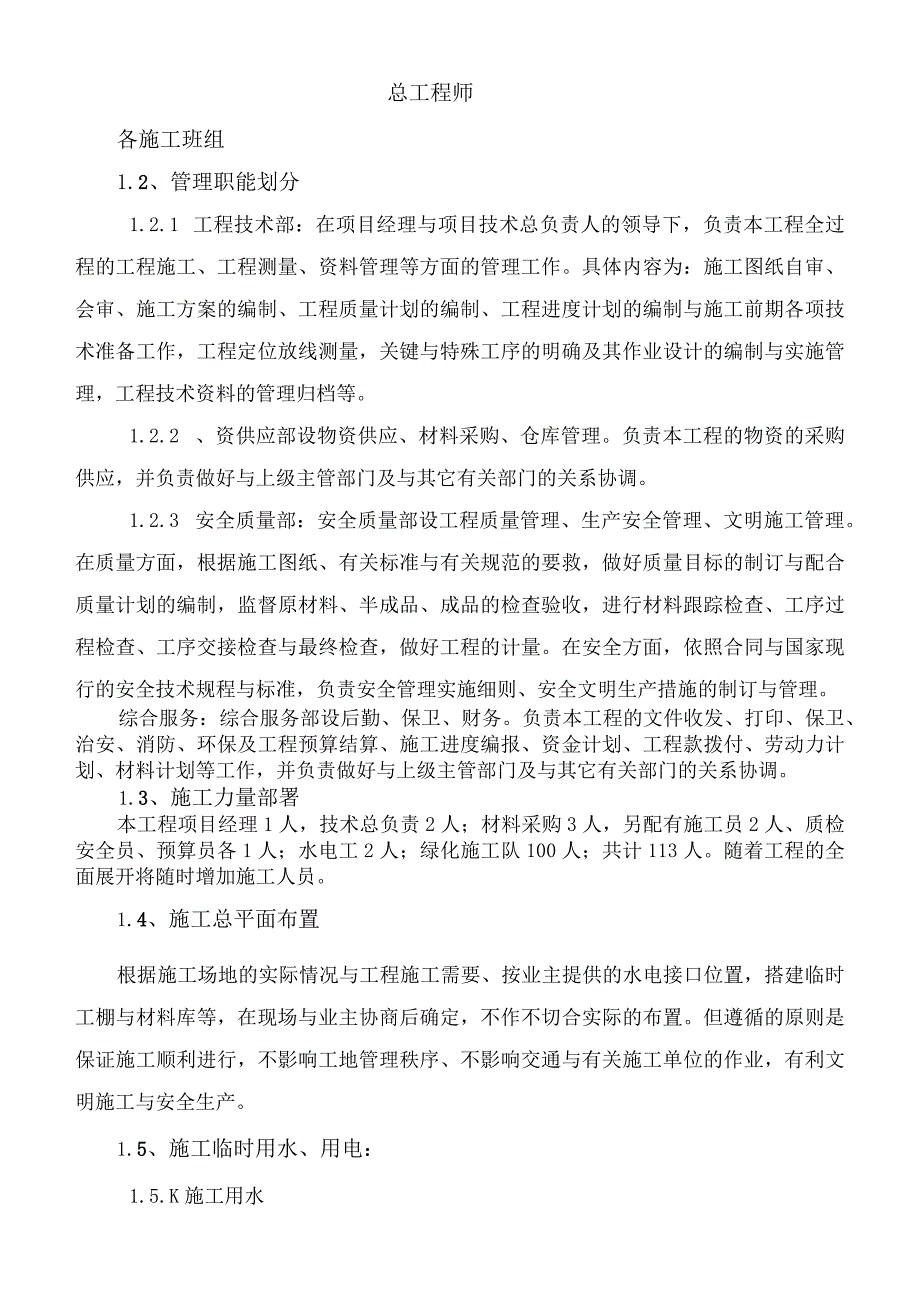

4、联系材料供应商,确保质量达到市级优良要求。1、施工组织机构1.1机构设置为了对工程进行有效的管理,我公司将调配施工过同类型工程并具有丰富管理与实践经验的管理人员,组建本工程施工的项目经理部,负责对整个工程施工过程的全面管理工作。项目经理部设项目经理、总工程师等要紧领导成员。经理部设置工程技术部、物资供应部、安全质量部、综合服务部,负责各自有关业务的全面管理工作。施工组织机构详见下图。项目经理总工程师各施工班组1.2、管理职能划分1.2.1 工程技术部:在项目经理与项目技术总负责人的领导下,负责本工程全过程的工程施工、工程测量、资料管理等方面的管理工作。具体内容为:施工图纸自审、会审、施工方案的
5、编制、工程质量计划的编制、工程进度计划的编制与施工前期各项技术准备工作,工程定位放线测量,关键与特殊工序的明确及其作业设计的编制与实施管理,工程技术资料的管理归档等。1.2.2 、资供应部设物资供应、材料采购、仓库管理。负责本工程的物资的采购供应,并负责做好与上级主管部门及与其它有关部门的关系协调。1.2.3 安全质量部:安全质量部设工程质量管理、生产安全管理、文明施工管理。在质量方面,根据施工图纸、有关标准与有关规范的要救,做好质量目标的制订与配合质量计划的编制,监督原材料、半成品、成品的检查验收,进行材料跟踪检查、工序过程检查、工序交接检查与最终检查,做好工程的计量。在安全方面,依照合同与
6、国家现行的安全技术规程与标准,负责安全管理实施细则、安全文明生产措施的制订与管理。综合服务:综合服务部设后勤、保卫、财务。负责本工程的文件收发、打印、保卫、治安、消防、环保及工程预算结算、施工进度编报、资金计划、工程款拨付、劳动力计划、材料计划等工作,并负责做好与上级主管部门及与其它有关部门的关系协调。1.3、施工力量部署本工程项目经理1人,技术总负责2人;材料采购3人,另配有施工员2人、质检安全员、预算员各1人;水电工2人;绿化施工队100人;共计113人。随着工程的全面展开将随时增加施工人员。1.4、施工总平面布置根据施工场地的实际情况与工程施工需要、按业主提供的水电接口位置,搭建临时工棚
7、与材料库等,在现场与业主协商后确定,不作不切合实际的布置。但遵循的原则是保证施工顺利进行,不影响工地管理秩序、不影响交通与有关施工单位的作业,有利文明施工与安全生产。1.5、施工临时用水、用电:1.5.K施工用水施工用水的管道布置:施工用水从业主指定的地点接至施工区域,主管使用直径63的PPR管,支管根据施工点的远近用直径20的PPR管,使用枝状布管方式,由于现场施工范围大,绿化面积大管道沿场内景观大道及场内市政道路布置,每隔50M设置一个直径20的出水口,作为施工用水口及消防用水,出水口下方设专用铁桶接水,容积为1M3,便于接水,防止外溢,污染地面,又能满足消防要求,局部用水处离出水口稍远的
8、,出水口处用直径20胶软管引用,接水口用铁线绑扎牢,避免漏水,水管过路处能埋入地下的,埋于地下,不能埋于地下的,水管两侧及表面填碎石及单砂,对水管予以保护,避免水管被运输车辆压爆裂,出现漏水影响施工与污染环境。降低管道成本措施及保证现场停水时间用水措施由于工程面程比较大,用水量大,为避免加大供水管,增加临设成本,局部位置稍远,压力不够大的位置增设管道压力泵,增高水压,保证施工需要。现场施工已完工的永久性供水管道,经与业主及监理单位协商,同意使用的,能够将此管道驳接至施工用水管道,作为施工用水供水管使用。1.52、施工用水施工用电的布置:施工用电从业主指定的地方接用,使用380V供电方式,电线线
9、路使用枝式布置,配电箱使用三级配电箱供电,即主配电箱1台,次级配电箱3台,三级配电箱根据现场需要定,施工用电均从三级电箱中引出,接电源处与主配电箱及二级配电箱之间使用三相线制供电方式,电缆使用BVV25MM2绝缘铜线。三级配电箱内设置220V及380V两种电压用电插座,供应照明用电与施工动力用电,各配电箱内设置漏电开关,防止安全事故的发生,或者一台机具漏电,造成整个工地停工。1.6、施工准备1.6.1. 各类资源按时进场我方一旦中标后,立即调集各类工程材料、机械设备与劳动力进场,组织搭建临设的施工,尽快形成生产能力,确保工程按质按期完成。1.6.2. 技术准备在工程正式开工之前,施工、质量、测
10、量、计划管理人员及施工班组人员等抓紧时间熟悉图纸、合同、规范及验评标准,就图纸做出自审记录,并与业主做好图纸会审工作,同时编制实施方案、质量计划、创优计划、要紧工序作业设计、文明施工实施细则,及时报送业主审核。1.6.3. 现场准备现场临时供水、供电、生产、生活临时设施及时进行准备与布置,场地平整在开工前组织相应人员与机械等待施工。第一节地下结构要紧施工工序1.1土方工程本工程基础的埋设深度较小,约L5m左右,同时地下水位较深,土质比较好无需降水,基坑开挖按1:0,5放坡,采取一次挖至设计标高的方法施工。挖出的土方除用于回填以外,其余均运至指定地点。本工程基坑土方总计约2750m3,拟投入3台
11、L0m3挖机,8台15t自卸土方车。1.1.1基坑开挖土方施工前,在工程施工区域设置测量操纵网包含操纵基线、轴线与水平基准点,操纵网要躲开基坑位置与土方机械的操作及运输路线,并要设有保护标志。在正式开挖之前,进行土方工程的测量定位放线,放出基坑挖土灰线与水准标志,复核无误后方可开挖。在开挖过程中,应经常测量与复核基坑的平面位置与水平标高,防止位置偏移与基坑超挖。1)根据基础模板图编制全面的土方开挖图,土方开挖前,向所有施工作业人员就土方的开挖路线、顺序范围、基底标高、边坡坡度、排水沟、集水井位置与土方的运输路线、堆放地点等进行全面的技术交底。2)本工程土方挖出后少部分土方外运,留大部分好土用作
12、回填土使用。3)挖土时,人工配合机械及时进行清坡、清底,对出现因挖机铲齿造成的边坡裂缝要马上用铁锹拍平,防止因雨水侵入造成边坡塌方。同时,清坡人员要配合机械,将开挖不到基坑边角部位的松土清至机械作业半径范围内,由机械挖取运走。4)挖土距基底20Onlrn时,停止机械挖土,改由人工挖出并送至挖土机工作半径内。挖土时边挖边测基底标高,若不慎出现超挖现象,严禁使用挖出的土方回填,务必使用级配碎石回填并夯实。5)配合挖机修坡清底的施工人员在清底时,同时将排水盲沟与集水井挖出。6)基坑开挖前如遇有不明地下埋臧物,则务必先通知业主与文物勘察部门联系,以便保证在基坑挖至基底标高后及时进行文勘工作。7)土方挖
13、到设计标高,及时组织基槽验收。基础垫层应紧跟挖土,随挖随浇,通常情况下,基底土方不得暴露过夜。垫层施工根据组织设计的规定留设排水沟与集水井。1.1.2土方回填1) 土方回填的条件a)地下基础结构施工质量得到监理、质量监督站及业主的确认。b)墙基防水层施工质量达到施工验收规范的要求,得到能够进行下道工序认可的书面确认。c)待回填的区域杂物、垃圾已经清理干净,没有积水,通过监理工程师的验收并得到许可。2) 土方回填技术措施a)基础隐蔽工程检验通过后,应及时进行回填。b)基坑回填使用弱透水性材料(如粘性土),压实系数不小于0.95。c)回填时应对称分层夯实,分层厚度不超过30cm。基底标高变化部位应
14、先夯实深的部位,再与浅的部位一起夯填,每层压实后,应按规范规定取样试验。d)回填压实后应检查轴线有无走动,基础是否损坏,待监理确认后才可进行下道工序施工。e)土方回填前务必清除基坑内的积水、淤泥与杂物,同时要对基础结构混凝土进行隐蔽验收,验收通过后方可回填。回填密实度应符合设计要求,回填前应取回填土做重型击实试验,以确定最佳含水率与最大干容重。当一层土回填摊平后,机械马上进行碾压,然后进行下层土的回填。f)严格操纵回填土的含水率,当设计有要求时,以设计为准,设计无要求时,土的含水率按规范执行,误差应操纵在3%以内,含水量过大,应翻松晾干,含水量过小,则应预先湿润并增加压实遍数。1.2碎垫层施工
15、2.2.1基础垫层拟使用商品碎,当基坑开挖成型,边坡修好后,请建设、监理、设计单位进行基槽验收,合格后进行施工。2.2.2根据土方工程施工的情况,随基坑挖土的进度而确定基础垫层的施工时间,也就是挖土结束后立即进行基础垫层的施工,做到随挖随浇。2.2.3在挖土至基坑底标高后,在基坑中设置纵横向排水盲沟。在基础垫层施工时,应采取排水措施,使基坑保持无积水状态。1.3钢筋工程131绑扎钢筋前,宜在垫层上弹出轴线与钢筋排列尺寸线,特别要复核墙、柱位置线,宜在四角上用红漆做出小三角,以利插筋时定位。1.3.2设计中所注明的避雷接地,应有专人负责施工,并交监理验收,签署工程验收单。1.3.3基础钢筋施工的原则,先深后浅,先底层筋后上层筋。在相同条件下安装钢筋,应先安装较长或者较大直径的钢筋。1.3.4所有柱及碎墙钢筋均应插至基础设计位置,外墙板及其它墙板钢筋同样插至基础设计位置。1.3.5安装墙、柱、插筋后,对插筋一定要有临时固定措施,不得摇动,以防倒塌伤人,墙体立筋,水平筋安装后,随即安装拉结筋(即S筋)。钢筋绑扎时,应随时注意各类构造筋的配置绑扎。1.3.6其它钢筋施工要求详见本章第三节钢筋工程。1.4模板工程详见本章第四节模板工程。1. 5混凝土工程1.5. 1本工程使用泵送商品碎浇筑,地下基础碎一次性浇捣完成,为保证此次基础碎顺利浇灌完成,在施工中拟采
