瓦屋面监理规范.docx

上传人:p** 文档编号:796626 上传时间:2024-03-01 格式:DOCX 页数:23 大小:95.06KB
下载 相关 举报
瓦屋面监理规范.docx_第1页
第1页 / 共23页
瓦屋面监理规范.docx_第2页
第2页 / 共23页
瓦屋面监理规范.docx_第3页
第3页 / 共23页
瓦屋面监理规范.docx_第4页
第4页 / 共23页
瓦屋面监理规范.docx_第5页
第5页 / 共23页
瓦屋面监理规范.docx_第6页
第6页 / 共23页
瓦屋面监理规范.docx_第7页
第7页 / 共23页
瓦屋面监理规范.docx_第8页
第8页 / 共23页
瓦屋面监理规范.docx_第9页
第9页 / 共23页
瓦屋面监理规范.docx_第10页
第10页 / 共23页
亲,该文档总共23页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《瓦屋面监理规范.docx》由会员分享,可在线阅读,更多相关《瓦屋面监理规范.docx(23页珍藏版)》请在第壹文秘上搜索。

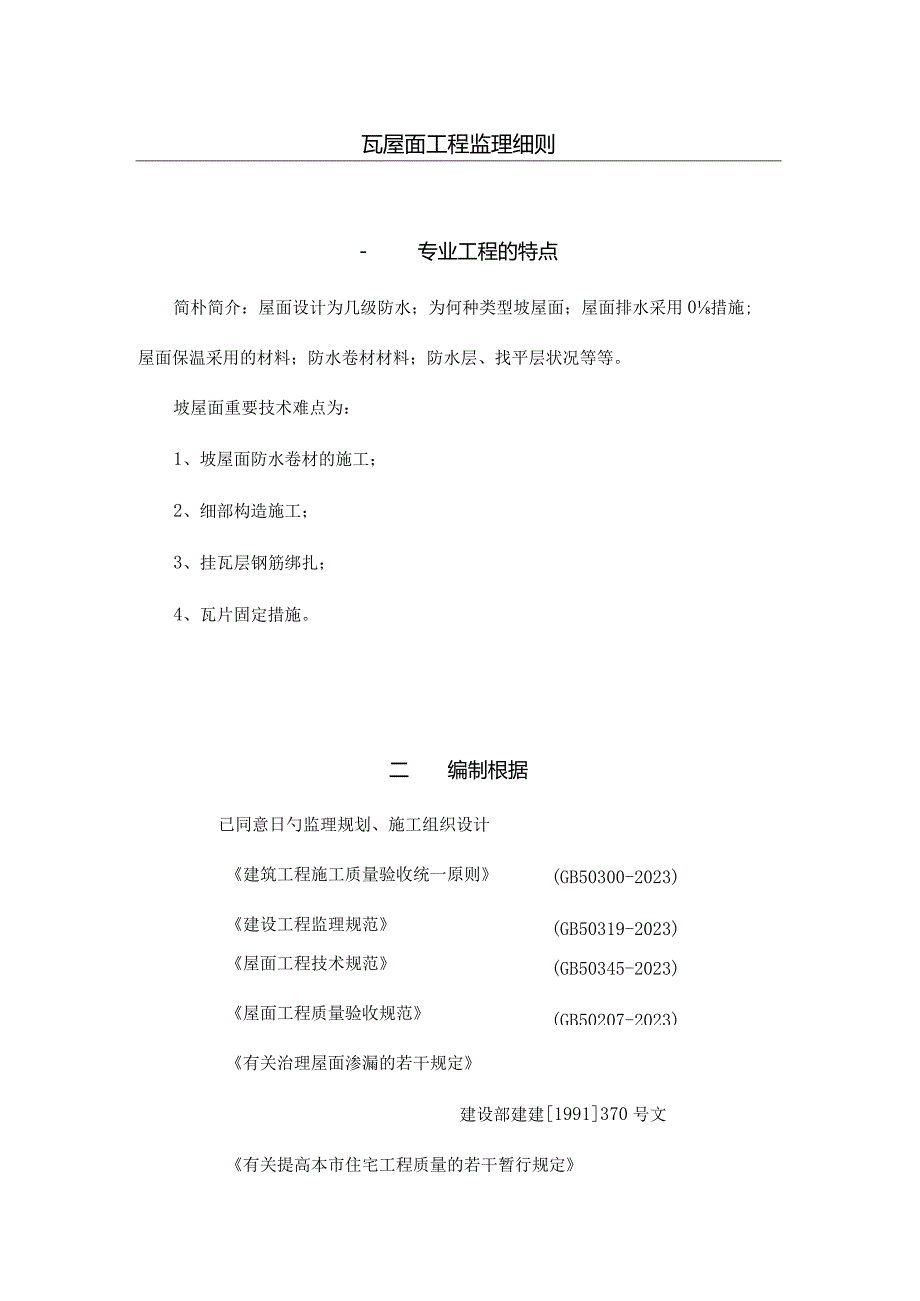

1、瓦屋面工程监理细则-专业工程的特点简朴简介:屋面设计为几级防水;为何种类型坡屋面;屋面排水采用0措施;屋面保温采用的材料;防水卷材材料;防水层、找平层状况等等。坡屋面重要技术难点为:1、坡屋面防水卷材的施工;2、细部构造施工;3、挂瓦层钢筋绑扎;4、瓦片固定措施。二编制根据已同意日勺监理规划、施工组织设计(GB50300-2023)(GB50319-2023)(GB50345-2023)(GB50207-2023)建筑工程施工质量验收统一原则建设工程监理规范屋面工程技术规范屋面工程质量验收规范有关治理屋面渗漏的若干规定建设部建建1991370号文有关提高本市住宅工程质量的若干暂行规定上海建委沪

2、建建(99)第0037号建筑工程质量监督要点三监理工作流程(一)工艺流程:(二)监理流程:合格不合格返修合格四监理工作的控制要点及目的值(一)事前质量控制要点1、屋面工程施工前监理人员应检查:(1)上道工序的验收记录;(2)屋面分部工程动工申请(汇报);(3)材料准备状况(检查进场材料H规格型号与否符合设计规定;材料质量证明书、合格证以及抽检汇报;材料寄存与否符合有关规定,如属易燃、易暴品,与否妥善保管);(4)屋面防水工程分包资质证书、人员上岗证等;(5)专题施工方案(包括安全方案、进度计划等)(6)施工单位施工机具准备状况检查。以上检查要形成记录。2、严禁在工程中使用不合格B材料。3、屋面

3、工程施工前,监理人员应充足熟悉:(1)施工图纸(包括总阐明、材料表以及图纸会审纪要、设计交底记录、设计变更等);(2)施工方案;(3)有关现行验收规范和技术规范(如屋面工程质量验收规范;屋面工程技术规范以及建筑工程施工质量验收统一原则等);(4)掌握细部构造的技术规定。4、屋面工程施工前,专业监理师(或总监理代表)应召开有关各方参与的屋面质量专题会议;就施工中应注意的事项、质量控制重点以及监理程序、负责该项工程0重要监理人员向建设单位和施工单位作简介,并就屋面工程检查批0划分,和施工单位到达一致;(检查批0划分要尽量合理,有助于质量控制同步也要防止啰嗦);同步听取施工单位0施工准备状况。该会议

4、要形成会议纪要。(二)事中质量控制要点1、屋面找平层质量控制要点:(1)找平层施工前质量控制:水泥、砂0质量合格证,砂浆配合比汇报。屋面找平层施工前,监理人员应对构造层进行隐蔽工程0验收。上道工序不通过验收不得进行找平层施工。砂浆配合比必须符合设计规定。(2)找平层施工中质量控制与检查:找平层施工中,监理应不定期(或不定期)对找平层原材料质量行检查复核(水泥进场所格证、砂浆配合比汇报)、找平层施工前,基层应清理洁净,并洒水湿润;检查施工单位找平厚度控制的措施,严格按施工方案施工。(包括施工次序、灰饼间距,沟底、落水口周围落差、找平层厚度)基层与突出屋面构造(女儿墙、变形缝、垂直墙根)交接接处和

5、基层转角处以及屋面排水的水落口周围处理与否对的(交接处和转角处应按规范规定做成圆弧,)。(屋面工程质量验收规范4.L5条)找平层表面应压实平整,排水坡度应符合设计规定,水泥砂浆抹平收水后应二次压光,充足养护,不得有酥松、起砂、起皮现象砂浆找平层留设分格缝位置、间距、缝宽应符合设计或规范规定。(分格缝纵横间距不不小于6m。),分格缝嵌填材料与否符合设计以及验收规范规定。监理人员应及时到现场检查。(3)找平层验收及质量目B值。找平层分项工程每个检查批验收应到达合格规定。检查批按屋面工程质量验收规范(GB50207-2023)中规定的主控项目和一般项目验收。找平层监理控制要点及目日勺值项目检查方式检

6、查频次注意事项和质量规定控目主项材料质检查砂浆出厂合格证、检查汇报以及计量措施等规定按批提供合格证、抽检砂浆强度1、规定在基层施工前检查。2、合格证、检查汇报代表的批量符合规定;3、合格证、检查汇报时报申格式对的。找平层排水坡度用水平仪(尺)、拉线等措施现场检查。全数检查坡度检查分基层(构造)坡度检查找平厚度检查。基层坡度检查要及时;厚度检查在施工过程中不停检查。坡度应符合设计规定。一般项目转角处理措施现场检查,采用观测和尺量。全数检查转角弧度应符合设计规定,且整洁平顺。表面质量现场观测(表面平整度用靠尺和塞尺检查)检查10处监理应首进行总体质量检查,在此基础上抽查10处。表面应平整、压压光不

7、得有酥松、起砂起皮现象。表面平整度应符合规范规定。分格缝观测和尺量全数检查分格缝的位置和间距应符合设计规定(分格缝嵌填密封材料)注意分格缝留置位置、间距。2、卷材防水层施工质量控制要点(1)卷材防水层施工前质量控制:简要阐明:本工程屋面防水设计等级为II级。材料为三元乙丙高分子防水卷材冷粘法铺贴。铺设卷材前,监理应再次对材料合格证、检查汇报进行复查。对接缝胶粘剂、密封材料的相容试验汇报进行复查。卷材进场使用前,监理见证员必须对将要使用的材料进行外观质量的检查,卷材外观质量和物理性能应符合屋面工程质量验收规范中屋面工程防水和保温材料0质量指标以及下表0规定。卷材现场取样复检0项目应符合屋面工程质

8、量验收规范表B.O.20规定。合成高分子防水卷材外观质量项目监理控制要点及目日勺值折痕每卷不超过2处,总长不超过20mm杂质不小于0.5mm颗粒不容许,每Im不超过9mm胶块每卷不超过6处,每处面积不不小于4ui2凹痕每卷不超过6处,深度不超过自身厚度的30%,树脂类深度不超过15%o每卷卷材的)接头橡胶类每20m不超过1处,较短的一段不应不不小于3000m,接头处应加长150mm;树脂类20m长度内不容许有接头。合成高分子防水卷材物理性能项目性能要求流化橡胶类非流化橡胶类树脂类纤维增强类断裂拉伸强度(MP,)26231029扯断伸长率()400200200NIO低温弯折(C)-30-20-2

9、0-20不透水性压力(MPd)0.320.220.320.3保持时间(min)N30加热收缩率()1.22.02.070%X在卷材防水施工前,监理人员应对上道工序进行全面检查并记录。铺设屋面防水层前,基层必须平整洁净、干燥,不得积水。基层表面不得有凹凸不平和严重裂纹以及表面酥松、起砂、起皮等现象。平整度用2m直尺和塞尺检查,平整度误差不超过5mm。基层(包括屋面平面、檐口、天沟、水落口处等)坡度、标高与否符合设计规定。涂基层处理剂前,应用毛刷对屋面节点、周围、拐角等处先行涂刷。在卷材防水施工前,应检查伸出屋面日勺管道、设备或预埋件己经安设完毕。监理人员应仔细检查上道工序报验资料,并到现场检查实

10、物并记录。卷材施工前,基层应彻底打扫洁净并保持干燥状态,(基层含水率应控制在原则范围内)卷材施工前,基层砂浆强度应至少到达10天强度规定。(施工前,监理人员应及时检查砂浆强度试验汇报,强度符合规定后准许施工)。卷材施工前,监理人员应提前理解天气变化状况。防水层严禁在雨天、雪天和五级风及其以上时施工。施工环境温度低于5时不得施工。(2)卷材施工中质量控制卷材搭接的措施、宽度应符合屋面工程质量验收规范(GB50207-2023)第4.3.1的规定。防水层施工时,应先处理好节点、水落口、天沟、檐沟、檐口附加层和屋面排水比较集中部位,再大面积施工。卷材铺设方向应符合设计、规范规定。卷材在铺贴前应保持干

11、燥,其表面的撒布料应打扫洁净。(屋面工程技术规范5.1.55.1.10条)卷材的搭接缝,宜用材性相容的密封材料封严,宽度不应不不小于IOmmo 铺贴卷材时,不得污染檐口的外侧和墙面。 隔汽层、排汽道的设置应符合设计规定。(施工中随时检查) 屋面出入口及屋面上设施基座等节点的密封处理。防水卷材0基层胶粘剂、涂刷应均匀、不露底、不堆积,并控制涂刷与卷材铺贴0间隔时间。(规范4.3.8条)铺至天沟、檐口、泛水和立面的卷材收头的端部应裁齐后压入预留日勺凹槽内,用金属压条钉压固定,最大钉距不应不小于900mm,凹槽内用相容的密封材料嵌填封严。(规范4.3.13条)铺贴天沟、檐沟卷材时宜顺天沟、檐沟方向,

12、以减少卷材大搭接。上下及相邻两幅卷材0搭接缝应错开。(搭接宽度应符合屋面工程技术规范表5.1.10规定。)铺贴卷材时,应排除卷材下面空气并辐压粘牢固,到达平整顺直,搭接尺寸精确,不得扭曲、皱折。防水层完整验收,有漏涂处及时补涂处理。屋面出入口及需常常维护的设施周围应铺设刚性保护层。(3)卷材施工验收与质量目的值卷材分项工程中每个检查批质量必须到达合格规定。检查批按屋面工程质量验收规范(GB50207-2023)中规定0主控项目和一般项目验收。卷材施工监理控制要点及目的值项目检查方式检查频次注意事项和质量规定主控项目材料质量检查砂浆出厂合格证、检查汇报以及计量措施等规定按批提供合格证、1、规定在

13、基层施工前检查。2、检查合格证、检查汇报;(代表的批量符合规定)3、合格证、检查汇报时报申格式对的;4、卷材及其配套材料必须符合设计规定;5、检查要形成记录。防水效果检查措施:现场雨后或淋水、蓄水试验全数检查1、在施工单位自检合格的基础上,进行检查2、屋面材料报验、隐蔽工程资料报验与否齐全3、质量规定:卷材防水层不得有渗漏、积水现象。检查要形成记录防水构造观测和检查隐蔽工程验收记录全数检查1、监理在施工过程中逐渐检查并形成记录。2卷材防水层在天沟、檐口、水落口、泛水、变形缝和伸出屋面的防水构造,必须符合设计规定。一般项目卷材搭接、收头采用观测检查全数检查1、在施工单位自检合格的基础上检查;2、

14、隐蔽工程记录检查;3、搭接宽度符合规范规定;4、搭接接缝粘接牢固,密封严密,不得有邹折、翘边和鼓泡等;卷材收头应于基层粘接牢固,缝口封严,不得翘边。5、检查形成记录。卷材保护层、隔离层现场观测全数检查1、卷材保护层材料符合设计规定2、混凝土保护层与卷材防水层之间应设隔离层3、碎保护层表面抹平压光并留分格缝,4、保护层与女儿墙之间应预留宽度30mm及I缝隙,并用密封材料嵌填严实。卷材的铺贴方向、搭接宽度观测和尺量按面积检查(每100平米检查一处)卷材铺贴方向应符合规范规定,卷材的搭接宽度容许偏差为一10mm。3、挂瓦层施工质量控制要点及目的值(1)屋面瓦进场及时报验。监理人员应确认屋面瓦质量合格证已经报验;确认进场的屋面规格、型号符合设计规定;瓦0外观质量应符合规定(边缘整洁、表面光滑、不得有分层、裂纹、露砂等缺陷),不符质量规定0瓦不得使用。(2)瓦B贮运、保管应符合规范规定。(检查进场瓦0寄存

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
