电力土建工程施工所有关键环节.docx

上传人:p** 文档编号:796912 上传时间:2024-03-01 格式:DOCX 页数:6 大小:16.39KB
下载 相关 举报
电力土建工程施工所有关键环节.docx_第1页
第1页 / 共6页
电力土建工程施工所有关键环节.docx_第2页
第2页 / 共6页
电力土建工程施工所有关键环节.docx_第3页
第3页 / 共6页
电力土建工程施工所有关键环节.docx_第4页
第4页 / 共6页
电力土建工程施工所有关键环节.docx_第5页
第5页 / 共6页
电力土建工程施工所有关键环节.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《电力土建工程施工所有关键环节.docx》由会员分享,可在线阅读,更多相关《电力土建工程施工所有关键环节.docx(6页珍藏版)》请在第壹文秘上搜索。

1、电力土建工程施工的关键环节分析一、管道施工各道施工工序:1、管道沟槽开挖:主要检查沟槽开挖深度、宽度、坡度、沟槽直顺度及土质情况,核对基坑尺寸、高程、基底承载力是否满足设计要求。2、管道接地安装:检查接地扁铁及接地桩型号规格、材质、数量、埋置深度、连接长度、焊接工艺质量、安装位置是否满足设计要求。3、管道垫层浇筑:主要检查垫层厚度、碎质量、平整度,确保垫层平整坚实。4、管道安装施工:主要检查管道安装直顺度、连接是否结实、数量规格、垫块安装情况。5、管道包封浇筑:、混凝土浇筑:、工作井底板及压顶混凝土必须采用搅拌机进展拌和或采用商品碎,搅拌机拌和施工应控制好原材料质量及材料级配;、浇筑时必须进展

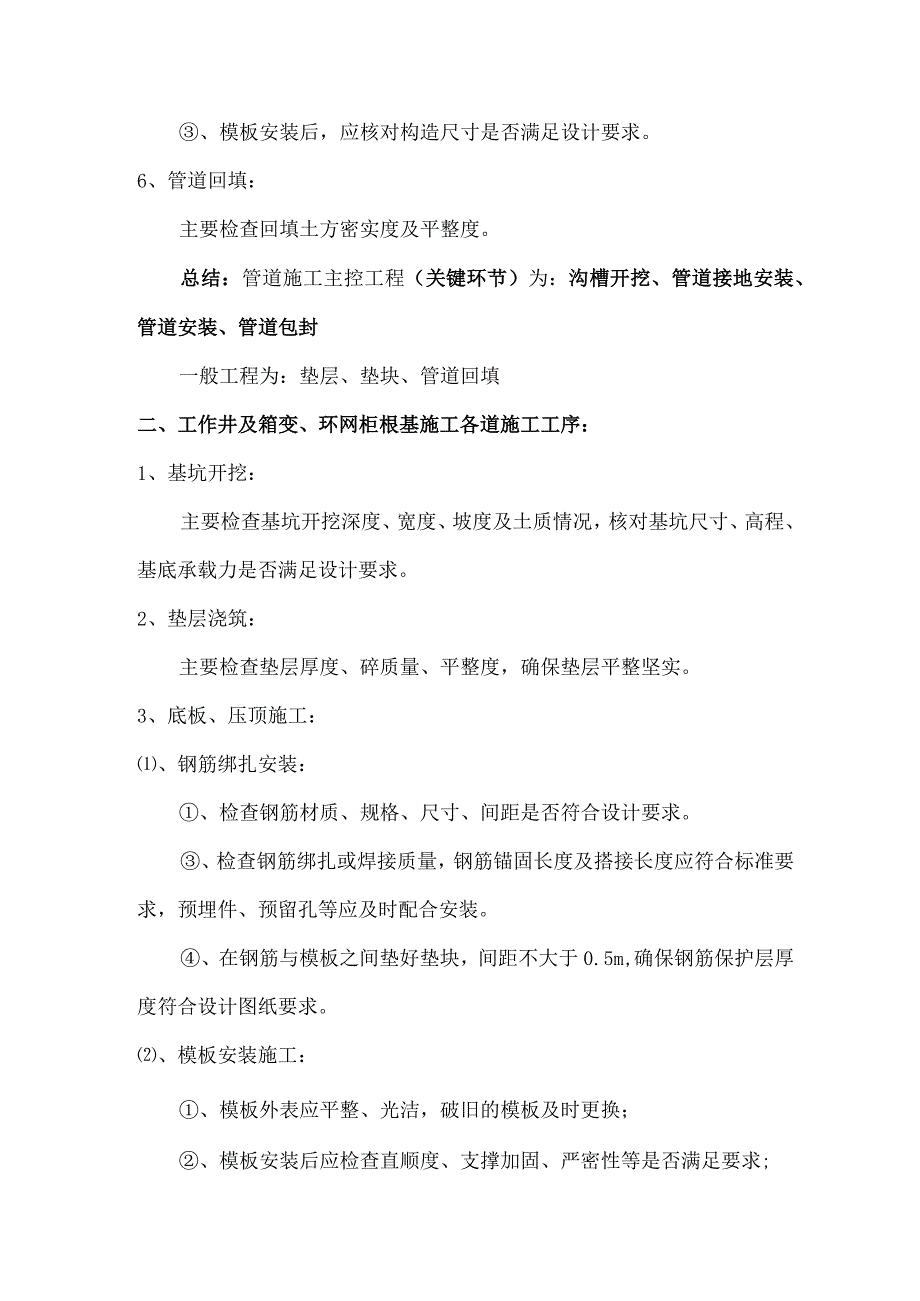

2、充分振捣,确保役强度;、浇筑完成后应及时养护。、模板安装施工:、模板外表应平整、光洁,破旧的模板及时更换;、模板安装后应检查直顺度、支撑加固、严密性等是否满足要求;、模板安装后,应核对构造尺寸是否满足设计要求。6、管道回填:主要检查回填土方密实度及平整度。总结:管道施工主控工程(关键环节)为:沟槽开挖、管道接地安装、管道安装、管道包封一般工程为:垫层、垫块、管道回填二、工作井及箱变、环网柜根基施工各道施工工序:1、基坑开挖:主要检查基坑开挖深度、宽度、坡度及土质情况,核对基坑尺寸、高程、基底承载力是否满足设计要求。2、垫层浇筑:主要检查垫层厚度、碎质量、平整度,确保垫层平整坚实。3、底板、压顶

3、施工:、钢筋绑扎安装:、检查钢筋材质、规格、尺寸、间距是否符合设计要求。、检查钢筋绑扎或焊接质量,钢筋锚固长度及搭接长度应符合标准要求,预埋件、预留孔等应及时配合安装。、在钢筋与模板之间垫好垫块,间距不大于0.5m,确保钢筋保护层厚度符合设计图纸要求。、模板安装施工:、模板外表应平整、光洁,破旧的模板及时更换;、模板安装后应检查直顺度、支撑加固、严密性等是否满足要求;、模板安装后,应核对构造尺寸是否满足设计要求。、混凝土浇筑:、工作井底板及压顶混凝土必须采用搅拌机进展拌和或采用商品碎,搅拌机拌和施工应控制好原材料质量及材料级配;、浇筑时必须进展充分振捣,确保役强度;、浇筑完成后应及时养护。4、

4、墙身砌筑:根基砖墙砌筑应控制好砖块、水泥、砂子等材料质量及砂浆拌和质量,砖墙砌筑应横平竖直,灰缝饱满。砖墙砌筑后应及时对内外墙进展粉刷。5、预埋铁件及槽钢安装:检查预埋铁件及槽钢型号规格、数量、安装位置是否符合设计要求。6、接地安装:、检查接地扁铁及接地桩型号规格、数量、安装位置是否满足设计要求,敷设前扁铁需调直,煨弯不得过死,直线段上不应有明显弯曲、检查接地扁铁焊接工艺质量是否满足要求:、镀锌扁铁连接时,焊接长度应不小于其宽度的2倍,并采用三面施焊;、镀锌圆钢连接或圆钢与扁铁连接时,焊接长度应为其直径的、镀锌扁铁和圆钢与镀锌钢管或角钢连接时,为了连接可靠,除应在其接触部位两侧进展焊接外,还应

5、增加圆钢搭接件;、焊接部位应作防腐处理。、检查埋置深度、接地电阻等是否满足设计要求:、电力管道接地扁铁应埋置于管道垫层内;、工作井、箱变及环网柜根基接地扁铁埋置深度为80cm,接地桩打入土体深度为2.5m;、工作井、箱变及环网柜根基接地电阻应小于4Q。7、工作井盖板安装:、检查盖板预制加工质量(碎强度、槽钢、尺寸等);、检查盖板安装平整度、缝宽等是否满足设计要求。8、箱变及环网柜根基操作平台施工:检查操作平台磴质量、厚度、宽度、平整度是否满足设计要求。9、箱变及环网柜根基槽钢支架、散热网安装:、检查槽钢支架尺寸是否与设备外框尺寸一致;、检查槽钢支架焊接质量(同扁铁);、检查槽钢支架安装平整度;

6、、检查散热网规格尺寸是否符合标准要求。10、箱变及环网柜根基不锈钢围栏安装:检查不锈钢围栏材质、高度、宽度是否符合设计要求,安装是否结实11、基坑土方回填:主要检查回填土方密实度及平整度。总结:工作井及箱变、环网柜根基施工主控工程(关键环节)为:基坑开挖、根基底板及压顶、接地、内外墙粉刷、喇叭口及管套、盖板预制安装、操作平台、槽钢支架及散热网。一般工程为:垫层、墙身砌体、预埋件、不锈钢围栏、土方回填。三、配电房根基施工各道施工工序:1、设备根基沟槽开挖:主要检查沟槽开挖深度、宽度、坡度、沟槽直顺度及土质情况,核对基坑尺寸、高程、基底承载力是否满足设计要求。2、根基垫层浇筑:主要检查垫层厚度、碎

7、质量、平整度,确保垫层平整坚实。3、根基墙身砌筑:根基砖墙砌筑应控制好砖块、水泥、砂子等材料质量及砂浆拌和质量,砖墙砌筑应横平竖直,灰缝饱满。砖墙砌筑后应及时对内外墙进展粉刷。4、根基圈梁浇筑:主要检查钢筋绑扎、安装,模板安装、混凝土浇筑施工工艺及质量,施工要求与上述箱变或环网柜根基压顶一样5、根基槽钢、支架安装:主要检查槽钢尺寸、平整度、支架焊接工艺质量等,施工要求与上述箱变或环网柜槽钢、支架一样主要检查接地扁铁焊接工艺质量、安装位置、室内锚固点、接地桩埋深、与根基槽钢、支架及配电房接地体连接是否可靠,施工要求与上述箱变或环网柜根基接地一样。7、预埋件安装:主要检查预埋件安装位置、规格、尺寸是否符合设计要求8、根基回填:主要检查回填土方、碎石或轻质碎密实度、厚度及平整度。9、配电房地面施工:检查地面混凝土浇筑厚度、强度、平整度、防静电地板安装是否平整、结实。总结:配电房根基施工主控工程(关键环节)为:沟槽开挖、根基圈梁、接地、槽钢及支架安装、配电房地面施工。一般工程为:垫层、墙身砌体、预埋件、根基回填。许祖俊、付赵军、龚贤春2017年12月3日

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 论文 > 管理论文

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
