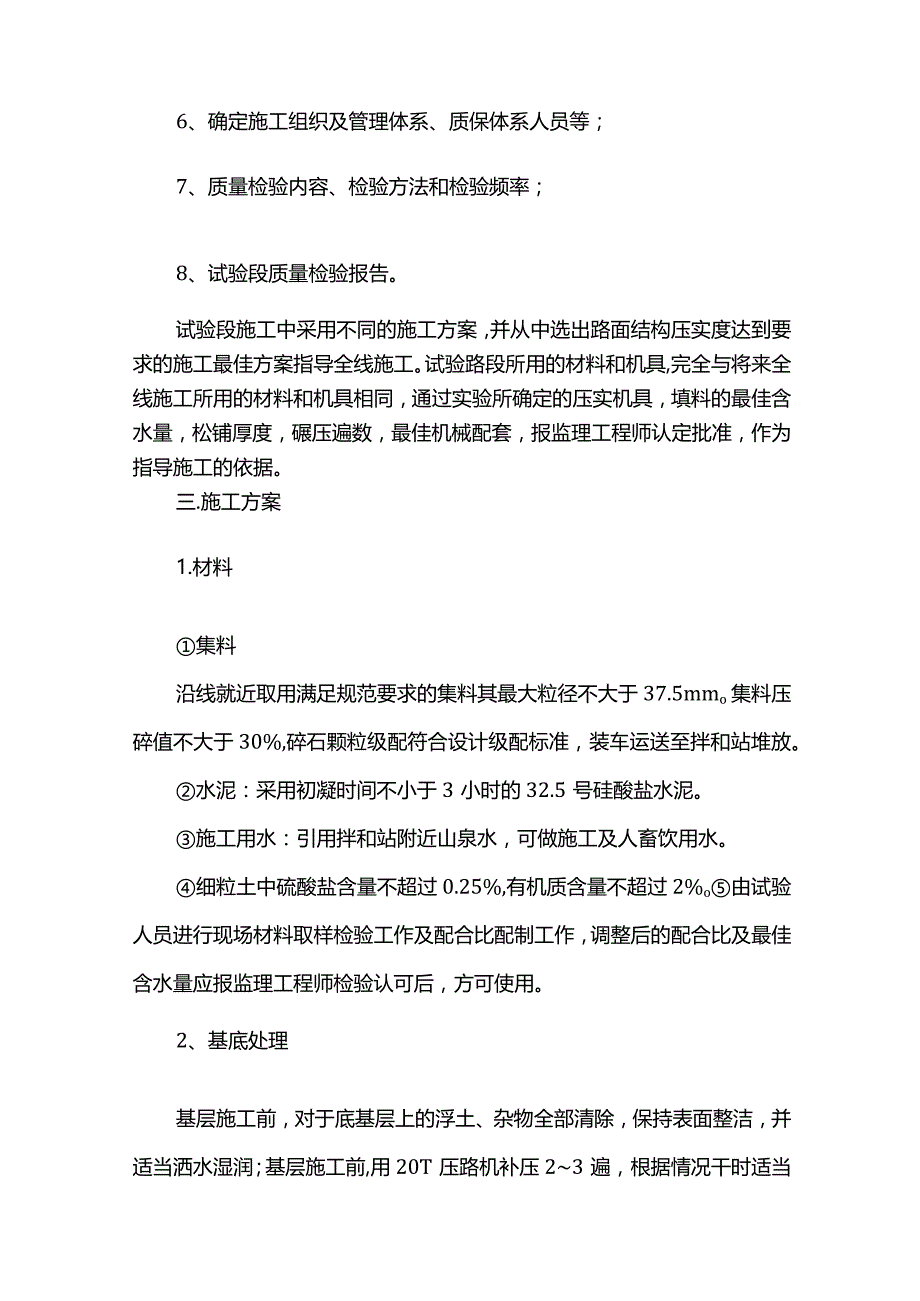

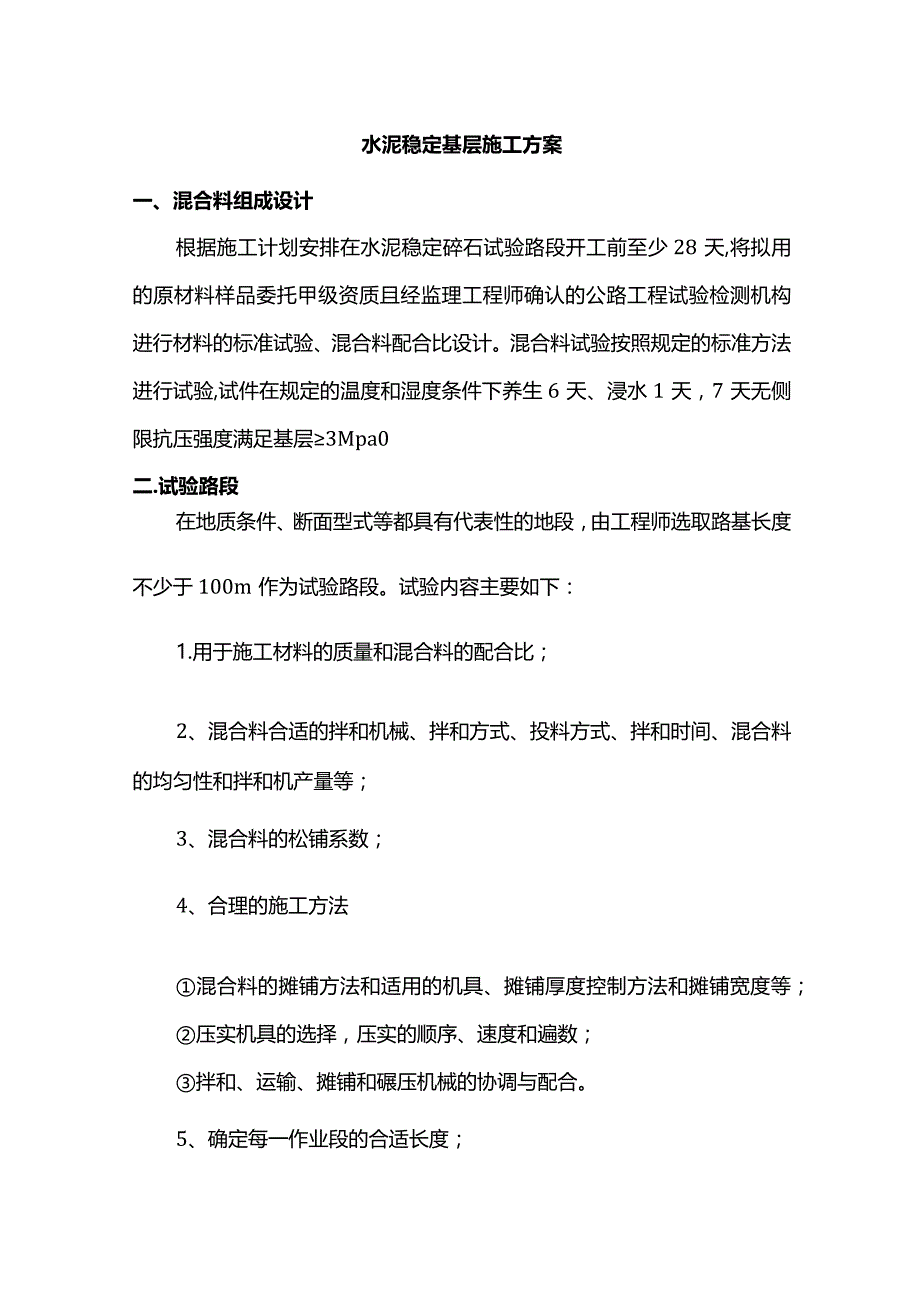

1、水泥稳定基层施工方案一、混合料组成设计根据施工计划安排在水泥稳定碎石试验路段开工前至少28天,将拟用的原材料样品委托甲级资质且经监理工程师确认的公路工程试验检测机构进行材料的标准试验、混合料配合比设计。混合料试验按照规定的标准方法进行试验,试件在规定的温度和湿度条件下养生6天、浸水1天,7天无侧限抗压强度满足基层3Mpa0二.试验路段在地质条件、断面型式等都具有代表性的地段,由工程师选取路基长度不少于100m作为试验路段。试验内容主要如下:1.用于施工材料的质量和混合料的配合比;2、混合料合适的拌和机械、拌和方式、投料方式、拌和时间、混合料的均匀性和拌和机产量等;3、混合料的松铺系数;4、合理

2、的施工方法混合料的摊铺方法和适用的机具、摊铺厚度控制方法和摊铺宽度等;压实机具的选择,压实的顺序、速度和遍数;拌和、运输、摊铺和碾压机械的协调与配合。5、确定每一作业段的合适长度;6、确定施工组织及管理体系、质保体系人员等;7、质量检验内容、检验方法和检验频率;8、试验段质量检验报告。试验段施工中采用不同的施工方案,并从中选出路面结构压实度达到要求的施工最佳方案指导全线施工。试验路段所用的材料和机具,完全与将来全线施工所用的材料和机具相同,通过实验所确定的压实机具,填料的最佳含水量,松铺厚度,碾压遍数,最佳机械配套,报监理工程师认定批准,作为指导施工的依据。三.施工方案1.材料集料沿线就近取用

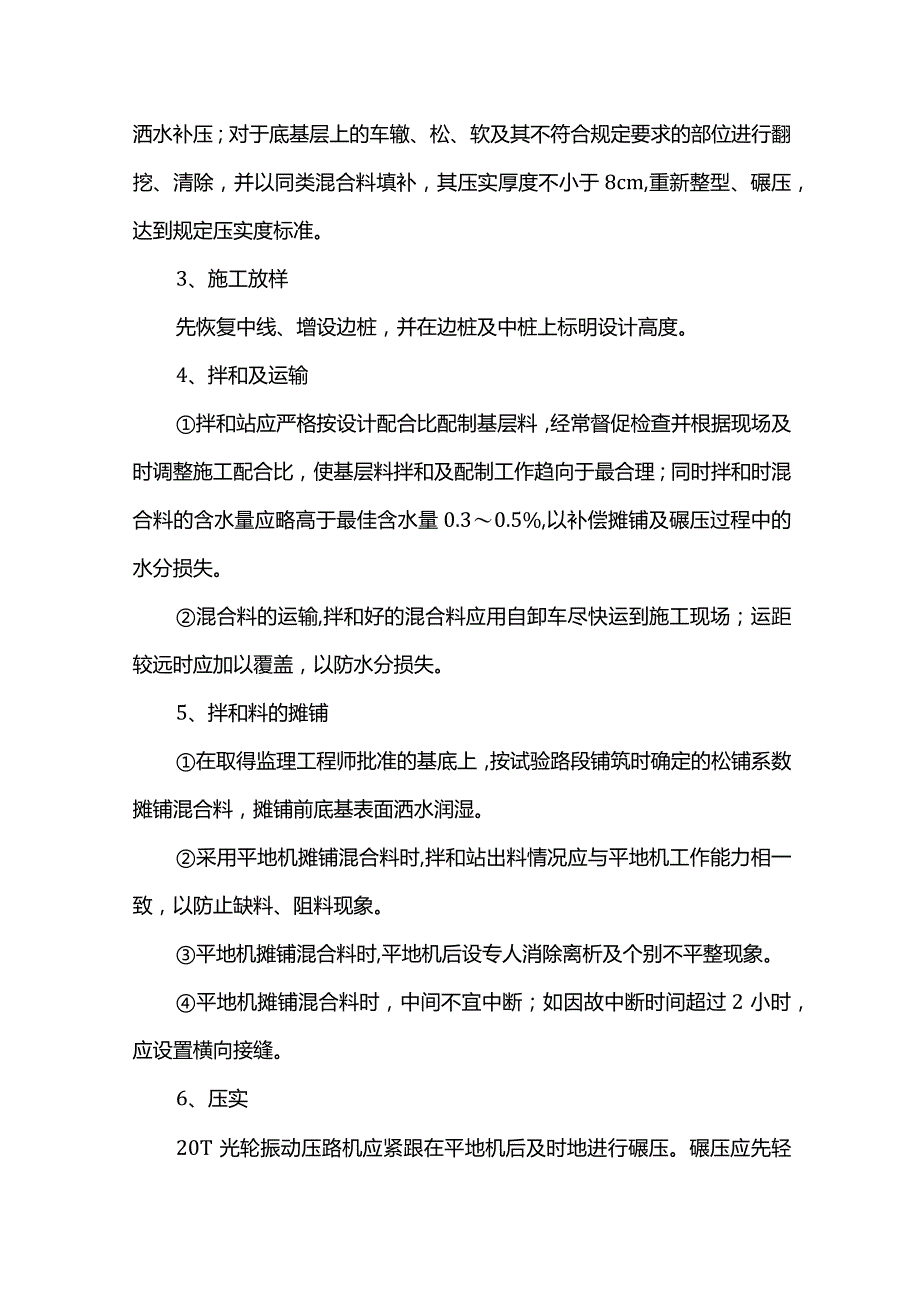

3、满足规范要求的集料其最大粒径不大于37.5mmo集料压碎值不大于30%,碎石颗粒级配符合设计级配标准,装车运送至拌和站堆放。水泥:采用初凝时间不小于3小时的32.5号硅酸盐水泥。施工用水:引用拌和站附近山泉水,可做施工及人畜饮用水。细粒土中硫酸盐含量不超过0.25%,有机质含量不超过2%o由试验人员进行现场材料取样检验工作及配合比配制工作,调整后的配合比及最佳含水量应报监理工程师检验认可后,方可使用。2、基底处理基层施工前,对于底基层上的浮土、杂物全部清除,保持表面整洁,并适当洒水湿润;基层施工前,用20T压路机补压23遍,根据情况干时适当洒水补压;对于底基层上的车辙、松、软及其不符合规定要求

4、的部位进行翻挖、清除,并以同类混合料填补,其压实厚度不小于8cm,重新整型、碾压,达到规定压实度标准。3、施工放样先恢复中线、增设边桩,并在边桩及中桩上标明设计高度。4、拌和及运输拌和站应严格按设计配合比配制基层料,经常督促检查并根据现场及时调整施工配合比,使基层料拌和及配制工作趋向于最合理;同时拌和时混合料的含水量应略高于最佳含水量0.30.5%,以补偿摊铺及碾压过程中的水分损失。混合料的运输,拌和好的混合料应用自卸车尽快运到施工现场;运距较远时应加以覆盖,以防水分损失。5、拌和料的摊铺在取得监理工程师批准的基底上,按试验路段铺筑时确定的松铺系数摊铺混合料,摊铺前底基表面洒水润湿。采用平地机

5、摊铺混合料时,拌和站出料情况应与平地机工作能力相一致,以防止缺料、阻料现象。平地机摊铺混合料时,平地机后设专人消除离析及个别不平整现象。平地机摊铺混合料时,中间不宜中断;如因故中断时间超过2小时,应设置横向接缝。6、压实20T光轮振动压路机应紧跟在平地机后及时地进行碾压。碾压应先轻后重,先慢后快,先两边后中间,先曲线内侧后曲线外侧的方法进行,根据试验路段确定遍数进行碾压,并现场根据实际压实情况适当加强碾压。任何未压实或部分压实的混合料未扰动地放置3小时以上或被水淋湿的部分,均予以清除更换。清除的混合料作废弃处理。严禁压路机在已完成的或正在碾压的路段上调头和急刹车,更不能带振动在已完成基层上行走

6、,保证水泥稳定碎石层表面及结构不受破坏。7、接缝处理当摊铺因故中断超过2小时,设置横向接缝。平地机驶离混合料末端,人工将末端混合料切整齐,紧靠混合料放两根方木,方木的高度与混合料的压实厚度相同,整平紧靠方木的混合料,方木的另一侧用级配碎石回填约3m长,其高度高出方木几厘米,然后将混合料压实。重新开始摊铺混合料之前,将级配碎石及方木除去,并将下承层清扫干净,平地机返回已压实层末端,重新开始摊铺混合料。如摊铺中断超过2小时后,未按上述方法设置接缝的,则应将平地机附近及其下面未压实的混合料铲除,并将已碾压密实且高程、平整度符合要求的末端挖成一横向垂直向下断面,然后重新摊铺新的混合料。四、安全管理1.

7、严格执行国家现行的安全生产标准法规,执行安全生产十要、十不要制度,制定安全生产公约,每月组织两次以上安全生产大检查,杜绝事故隐患。2、按不同的施工条件、不同工种、不同工序的特点,对参加施工的人员进行安全技术交底,健全安全交底制度,工人未经安全教育、交底、培训,一律不准上岗作业。3、贯彻全员、全面、全过程、全天候(即人人、处处、时时、事事)的四全安全管理制度,建立门卫制度,出入登记,现场工作人员发放工作卡,积极与当地公安机关联系,办理暂住人员、外来人员备案登记,严防工地偷盗现象。4、加强施工机械管理,一切施工机械均要由专人操作,挖土机、吊车等大型机械作业时,要有专人指挥。由于施工现场车辆的出入口

8、位于主干道路,来往车辆、人员比较多,泥头车翻斗车在行驶特别是倒车、会车时,要注意安全,每车都必须放下拖斗后方能开车,以免挂断电线、电缆。施工用电由电工负责,一切线路设置必须符合规范要求,各种带电运行的机械做好接地保护,配电箱一律装漏电保护开关,并要上锁。严禁彳不可人乱拉乱接电源。5、夜间施工要有足够的照明。在现场四周设置探照灯架,上装3.0KW探照灯。6、设备试车前要仔细检查,确保安全无误后,方可启动。7、施工现场操作平台、斜道、马道等的搭设必须符合规范要求,搭设人员必须持证上岗。按规程正确操作,发现事故隐患,能采取应急措施予以排除。搭设材料所用扣件应有出厂合格证明,发现有脆裂、变形、滑丝的管

9、件和扣件禁止使用。钢管必须顺直,不得有锈蚀、弯曲和凹瘪。8、加强防护,一切洞口均加设盖板,做到严密无漏洞,设围栏并加警告标志,黑暗处加照明,上人马道、斜道及时钉好防滑条,楼梯绑好护身栏。9、除专职安全员经常性的检查督促外,每月组织二次安全检查评比,各班组开展安全竞赛活动。10、雨期施工时,大型机械设备和井架须有防雷设施。11、加强施工现场的防火管理:、现场不准随便吸烟,吸烟应到指定的吸烟室。现场消火栓应有照显标志。、现场草帘等易燃物品应随时清理干净,并堆放到指定地点。汽油、氧气、乙焕等易燃易爆化学物品,要加强管理,按指定地点(远离施工现场)分层存放,不用时,及时送出现场。、消火栓及消防器材要经

10、常检查,并设专人负责,各种消防器材不得随便动用,保持常备有效。、施工用水、电气焊必须执行审批制度,办理用火手续,开用火证明,并有看火措施,设看火人员。12、认真落实施工现场安全防护设施的投入,确保其功能正常发挥,并为现场职工(包括监理人员)提供必要的安全防护和劳动保护用品,加强作业人员的自我保护,使安全生产建立在科学的管理、先进的技术、可靠的安全技术措施及防护设施的基础上。13、编制实施性施工组织时有详细的安全技术措施,并进行层层技术交底,特殊工种必须持证上岗,切实加强安全培训与教育工作。14、加强现场施工生产防护,安全三宝(安全帽、安全网、安全带)及路口防护、施工用电、施工机具等严格按安规实施,进行有效监督检查和控制。15、做好安全交底和班前教育工作,形成制度化。实行安全生产否决权。16、对违规人员的处理形式有:批评教育一经济处罚一停职检查一开除。17、对安全工作模范个人和班组组予表扬和适当的奖励。18、宿舍、工棚范围内消防器具,严禁使用电炉,严禁携带有毒、易燃易炸物品进入宿舍作业区。19、各类沟槽边、孔口周围应设栏杆防护,在行车段与施工作业区应设防冲撞设施及行车行人的指示警示标志。20、在有地埋管线和架空线的区域作业时,应认真操作,保证女至。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
