《电力工程完成报告.docx》由会员分享,可在线阅读,更多相关《电力工程完成报告.docx(18页珍藏版)》请在第壹文秘上搜索。

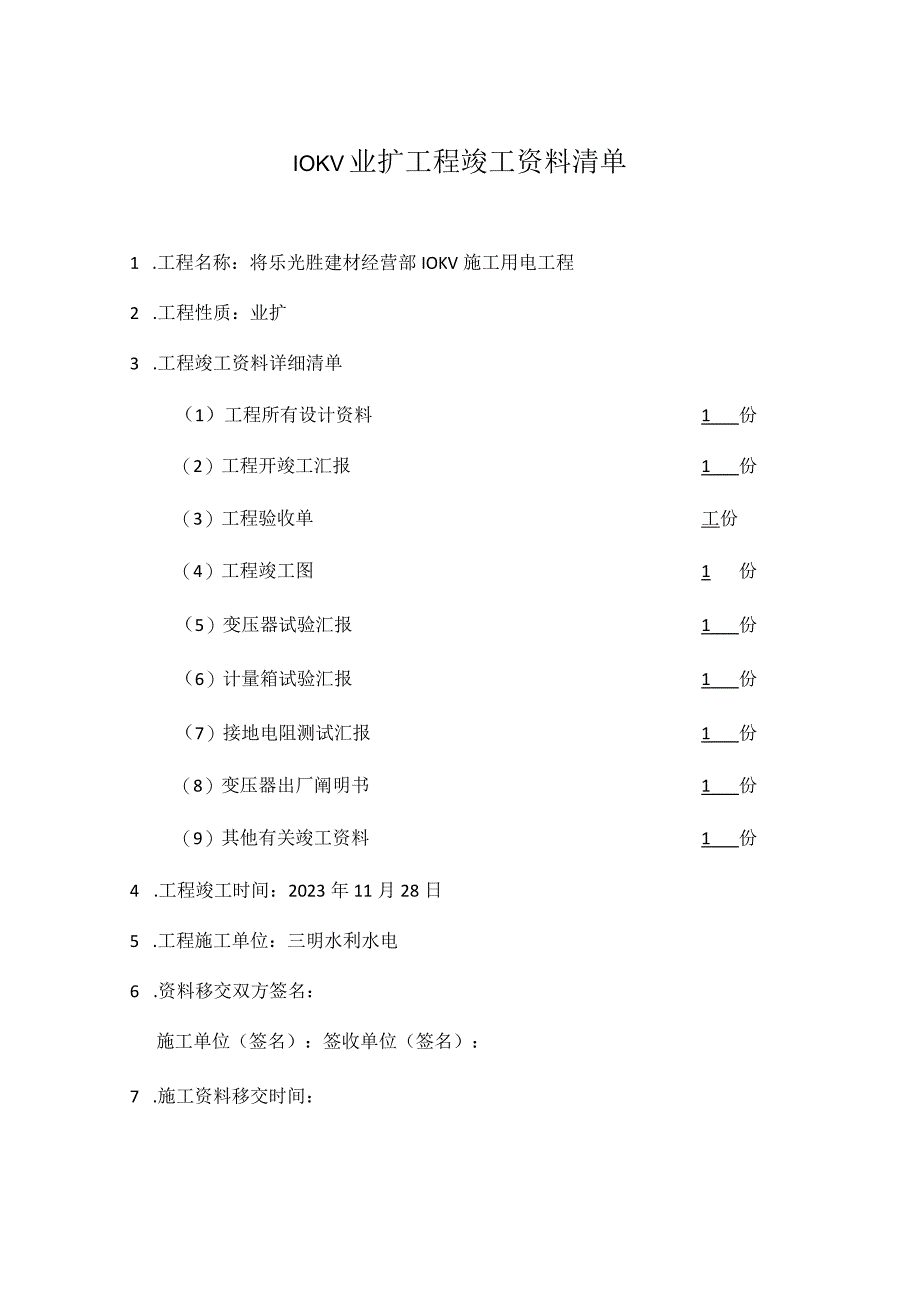

1、将乐光胜建材经营部IOKV施工用电工程IOKV业扩工程竣工资料清单1 .工程名称:将乐光胜建材经营部IOKV施工用电工程2 .工程性质:业扩3 .工程竣工资料详细清单(1)工程所有设计资料1份(2)工程开竣工汇报1份(3)工程验收单工份(4)工程竣工图1份(5)变压器试验汇报1份(6)计量箱试验汇报1份(7)接地电阻测试汇报1份(8)变压器出厂阐明书1份(9)其他有关竣工资料1份4 .工程竣工时间:2023年11月28日5 .工程施工单位:三明水利水电6 .资料移交双方签名:施工单位(签名):签收单位(签名):7 .施工资料移交时间:工程动工汇报工程名称将乐光胜建材经营部IOKV施工用电工程设

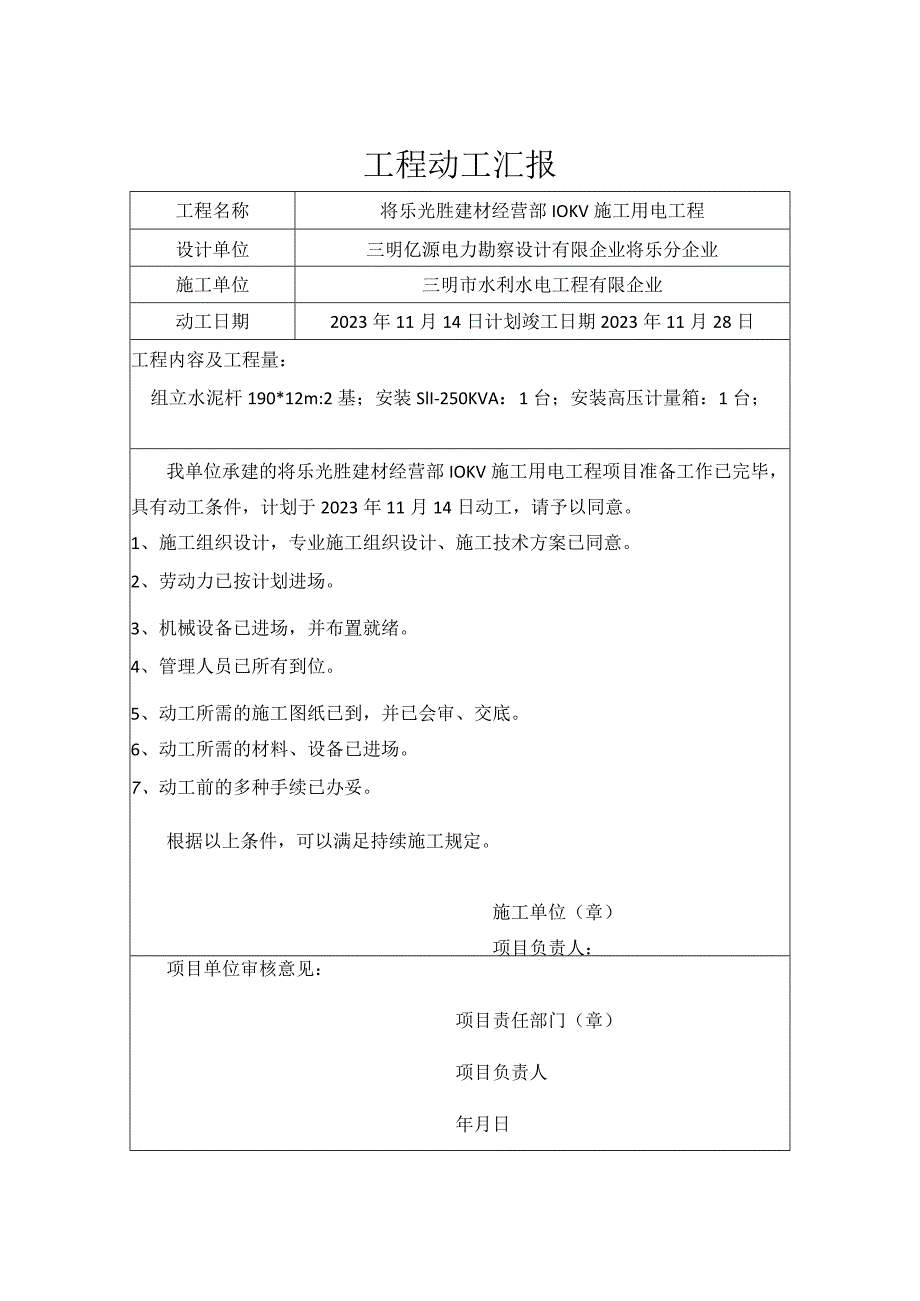

2、计单位三明亿源电力勘察设计有限企业将乐分企业施工单位三明市水利水电工程有限企业动工日期2023年11月14日计划竣工日期2023年11月28日工程内容及工程量:组立水泥杆190*12m:2基;安装SlI-250KVA:1台;安装高压计量箱:1台;我单位承建的将乐光胜建材经营部IOKV施工用电工程项目准备工作已完毕,具有动工条件,计划于2023年11月14日动工,请予以同意。1、施工组织设计,专业施工组织设计、施工技术方案已同意。2、劳动力已按计划进场。3、机械设备已进场,并布置就绪。4、管理人员已所有到位。5、动工所需的施工图纸已到,并已会审、交底。6、动工所需的材料、设备已进场。7、动工前的
3、多种手续已办妥。根据以上条件,可以满足持续施工规定。施工单位(章)项目负责人:2023年11月14日项目单位审核意见:项目责任部门(章)项目负责人年月日本汇报一式四份,由工程施工单位填报,项目委托人、施工单位及施工班组各存一份。顾客受电工程重要设备报备单将乐电业局:我单位申请时将乐光胜建材经营部IOKV施工用电工程项目,变压器设备及物资已向如下生产厂家进行采购:变压器:福州特变电气有限企业其他:现将有关资质材料报贵局立案。顾客受电工程施工单位报备单将乐电业局:我单位申请时将乐光胜建材经营部IOKV施工用电工程项目,已委托:三明市水利水电工程有限企业(施工单位)施工,现将有关资质材料报贵局立案。
4、附件:1、施工企业的法人营业执照;2、资质等级证书复印件;3、其他材料。顾客受电工程设计单位报备单将乐电业局:我单位申请出J将乐光胜建材经营部IoKV施工用电工程项目,已委托:三明亿源电力勘察设计有限企业将乐分企业(设计单位)设计,现将有关资质材料报贵局立案。附件:1、设计企业的法人营业执照;2、资质等级证书复印件;3、其他材料。工程竣工汇报工程名称将乐光胜建材经营部IOKV施工用电工程设计单位三明亿源电力勘察设计有限企业将乐分企业施工单位三明市水利水电工程有限企业动工日期2023年11月14日计划竣工日期2023年11月28日实际竣工日期2023年11月28日实际完毕工程内容及工程量:组立水
5、泥杆190*12m:2基;安装Sll-250KVA:1台;安装高压计量箱:1台;我单位承建的将乐光胜建材经营部IOKV施工用电工程项目准备工作已按施工承包协议的规定完毕,并经自检该工程质量优良,特报请正式验收。施工单位(章)项目负责人:2023年Il月14日项目单位审核意见:项目责任部门(章)项目负责人年月日本汇报一式四份,由工程施工单位填报,项目委托人、施工单位及施工班组各存一份。将乐县供电有限企业工程竣工验收单工程名称将乐光胜建材IOKV施工用电工程动工日期2023年Il月14日竣工日期2023年11月28H验收日期2023年Il月28日工程重要工作量:组立水泥杆190*12m:2基;安装
6、Sl1-250KVA:1台;安装高压计量箱:1台;建设单位(业主)负责人:生技部验收人:输配电部验收人:营销部验收人:项目部验收人:供电所验收人:备注接地电阻测试汇报填报单位:三明市水利水电工程有限企业工程名称将乐光胜建材IOKV施工用电工程测试日期使用仪器接地摇表0.1-10。测试人员测试内容#79-1变压器测试数据6.3试验记事结论电力变压器安装技术记录型号S11-M-250/10制造厂福州特变电气有限企业安装位置将乐光胜建材IOKV施工用电工程出厂编号250118出厂口期2023.11项目检查性质原则自检成果抽检成果合格优良轨道安全水平度W3毫米W3毫米轨道内侧间距误差5-0亳米3-0亳
7、米顶盖沿气体继电器出口方向升高坡度重要1-1.5%当地接地检查重要符合规定符合规定设备连接检查重要符合规定符合规定吸湿器油封油位检查重要符合规定符合规定油枕胶囊气密性检查重要无泄漏吸湿器呼吸道检查重要无阻塞符合规定净油器滤网安装位置检查重要单侧位置出口侧瓦斯继电器指示方向检查重要向油枕测套管外观及油套管外观检查符合规定符合规定温度计毛细管外观检查无压扁扭曲冷却器密封性检查重要无渗漏符合规定流速器继电器动作可靠性检重要对时可靠查油泵风扇选择方式检查对的压力密封试验重要无渗漏油标指示与油枕油面高度检查一致一致整体密封性检查重要不渗漏不渗漏备注施工单位三明市水利水电工程有限企业施工负责人接地位置安装
8、检查质量验收登记表工程名称将乐光胜建材IOKV施工用电工程子分部工程名称接地位置验收部位、区、段施工单位三明市水利水电工程有限企业项目负责人工执行原则名称建筑电气工程施工质量验收规范(GB50303-2023)施工质量验收规范的规定施工单位检查评估记录主控项目1接地位置测试点的位置第条2接地电阻值测试第条3防雷装置的人工接地装置时接地干线埋没第条4接地模块的埋设深度、间距和基坑尺寸第条5接地模块设计应垂直或水平就位第条般1接地装置埋设深度、间距和搭接长度第条项目2接地装置的材质和最小容许规格第条3接地模块与干线的连接和干线材质选用第条结论新装高压业扩技术档案清单编号资料名称份数1电能质量评估与
9、治理汇报、电能质量治理方案2委托设计企业承接本工程的书面阐明材料(或委托设计协议)3设计单位的资质证明材料4经审核合格、完备0设计材料一套【见闽电营销规(2023)129号】5设计变更阐明6受电工程设计图纸会审单(或业扩工程设计图纸会审单)7委托施工企业承接本单位B书面阐明材料(或委托施工协议)8施工单位的资质证明材料9隐蔽工程记录(重要是施工图纸)10设备材料B供应商有关资质及其产品资料11异动资料12竣工报验资料【见闽电营销规(2023)132号】13受电工程缺陷整改告知单(或业扩工程缺陷整改告知单)14进网作业电工清单及证件复印件15保护整定计算申请单16保护整定值计算成果告知单17业扩
10、工程带电作业联络单18也扩工程接电时间需求单19顾客应提交日勺其他资料20212223242526工程竣工汇报(一)工程名称将乐光胜建材IOKV施工用电工程起止杆号#79-1动工日期竣工日期施工根据工程性质业扩新增重要设备及附件名称规格单位数量名称规格单位数量电杆190*12m根2导线JKLGYJ-10KV-50米15配电柜电缆名称规格出厂编号出厂日期制造厂家安装杆号变压器S11-M-250/102501182023.11福州特变#79-1隔离刀闸GW9-15GW-630A登高电气#79-1跌落RW10-12F/100A登高电气#79-1开关JLSZl-IO浙江上互#79-1避HY5WS-17
11、/50登高电气#79-1雷器电气设备绝缘试验报告将乐光胜建材IOKV施工用电工程避雷器试验汇报试验人员:审核:主管:试验单位:年月日将乐光胜建材IoKV施工用电工程避雷器试睑汇报日期:2023/11/28温度9湿度65%型号HY5WS-17/50直流ImA参照电压224.0KV持续运行电压13.6KV额定电压17KV出厂日期生产厂家浙江登高电气有限企.业一、绝缘电阻(耐压前):单位:M使用仪器:XD2905绝缘电阻测试仪(杭州西湖电子研究所)测试电压250OV编号测量值(本体)A31.88X103B31.67XlO3C31.10XlO3二、直流ImA电压值单位:Kv使用仪器:EDHV-6K2mA直流高压发生器(珠海艾迪电力科技有限企业)编号测量值(本体)A26.3B26.5C26.3三、75%ImA电压下的泄漏电流:单位:UA使用仪器:EDHV-6K2mA直流高压发生器(珠海艾迪电力科技有限企业)编号测量值(本体)A4B2C5单位:M Q四、绝缘电阻(耐压后):使用仪器:XD2905绝缘电阻测试仪(杭州西湖电子研究所)测试电压250OV编号测量值(本体)A34.09XlO3B34.32XlO3C34.41XlO3五、试验结论:合格试验人员:一、配电工程验收设备台账签收单(配变)工程名称:将乐光胜建材IOKV施工用电工
