某工地监理月报.docx

上传人:p** 文档编号:797213 上传时间:2024-03-01 格式:DOCX 页数:17 大小:110.40KB
下载 相关 举报
某工地监理月报.docx_第1页
第1页 / 共17页
某工地监理月报.docx_第2页
第2页 / 共17页
某工地监理月报.docx_第3页
第3页 / 共17页
某工地监理月报.docx_第4页
第4页 / 共17页
某工地监理月报.docx_第5页
第5页 / 共17页
某工地监理月报.docx_第6页
第6页 / 共17页
某工地监理月报.docx_第7页
第7页 / 共17页
某工地监理月报.docx_第8页
第8页 / 共17页
某工地监理月报.docx_第9页
第9页 / 共17页
某工地监理月报.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《某工地监理月报.docx》由会员分享,可在线阅读,更多相关《某工地监理月报.docx(17页珍藏版)》请在第壹文秘上搜索。

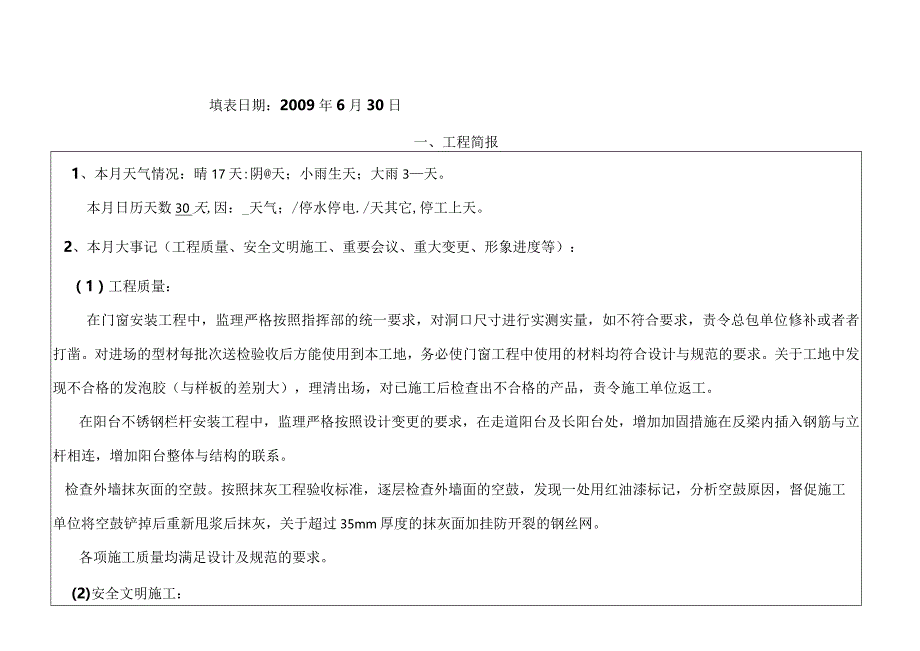

1、某工地监理月报第21期(2009年6月)WH.fcuE-i一Nw-t?谯tst 称名目项深圳市某工地经济适用房住宅区工程(II标段)监理单位:深圳市建设监理有限公司总监理工程师:填表日期:2009年6月30日一、工程简报1、本月天气情况:晴17天:阴天;小雨生天;大雨3天。本月日历天数30天,因:_天气;/停水停电./天其它,停工上天。2、本月大事记(工程质量、安全文明施工、重要会议、重大变更、形象进度等):(1)工程质量:在门窗安装工程中,监理严格按照指挥部的统一要求,对洞口尺寸进行实测实量,如不符合要求,责令总包单位修补或者者打凿。对进场的型材每批次送检验收后方能使用到本工地,务必使门窗工

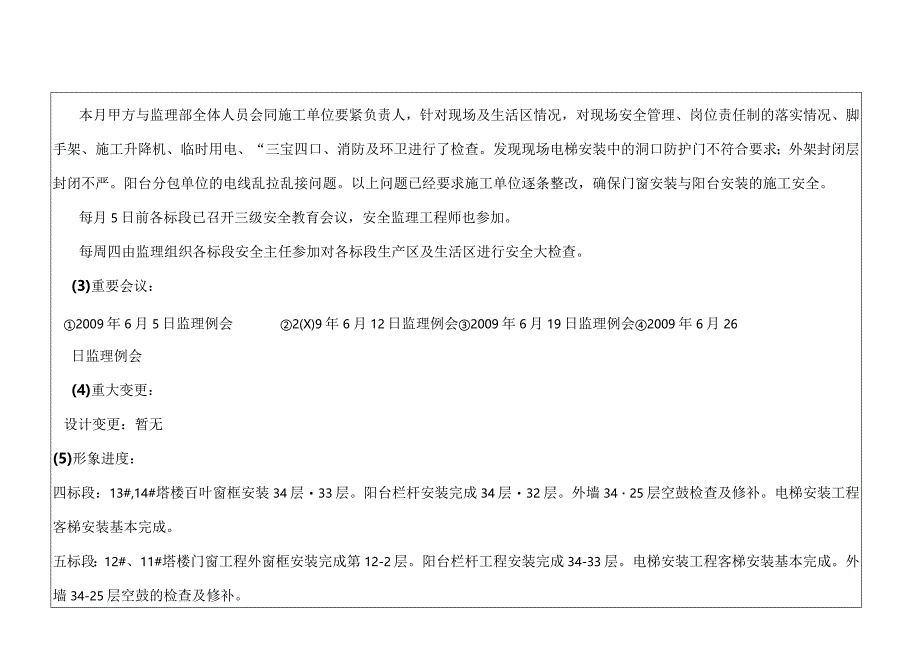

2、程中使用的材料均符合设计与规范的要求。关于工地中发现不合格的发泡胶(与样板的差别大),理清出场,对已施工后检查出不合格的产品,责令施工单位返工。在阳台不锈钢栏杆安装工程中,监理严格按照设计变更的要求,在走道阳台及长阳台处,增加加固措施在反梁内插入钢筋与立杆相连,增加阳台整体与结构的联系。检查外墙抹灰面的空鼓。按照抹灰工程验收标准,逐层检查外墙面的空鼓,发现一处用红油漆标记,分析空鼓原因,督促施工单位将空鼓铲掉后重新甩浆后抹灰,关于超过35mm厚度的抹灰面加挂防开裂的钢丝网。各项施工质量均满足设计及规范的要求。(2)安全文明施工:本月甲方与监理部全体人员会同施工单位要紧负责人,针对现场及生活区情

3、况,对现场安全管理、岗位责任制的落实情况、脚手架、施工升降机、临时用电、“三宝四口、消防及环卫进行了检查。发现现场电梯安装中的洞口防护门不符合要求;外架封闭层封闭不严。阳台分包单位的电线乱拉乱接问题。以上问题已经要求施工单位逐条整改,确保门窗安装与阳台安装的施工安全。每月5日前各标段已召开三级安全教育会议,安全监理工程师也参加。每周四由监理组织各标段安全主任参加对各标段生产区及生活区进行安全大检查。(3)重要会议:2009年6月5日监理例会2(X)9年6月12日监理例会2009年6月19日监理例会2009年6月26日监理例会(4)重大变更:设计变更:暂无(5)形象进度:四标段:13#,14#塔

4、楼百叶窗框安装34层33层。阳台栏杆安装完成34层32层。外墙3425层空鼓检查及修补。电梯安装工程客梯安装基本完成。五标段:12#、11#塔楼门窗工程外窗框安装完成第12-2层。阳台栏杆工程安装完成34-33层。电梯安装工程客梯安装基本完成。外墙34-25层空鼓的检查及修补。六标段:9#、10#塔楼门窗工程外窗框安装完成第12-2层。阳台栏杆工程安装完成34-33层。电梯安装工程客梯安装基本完成。外墙3425层空鼓的检查及修补。七标段:7#塔楼门窗工程外窗框安装完成第92层。阳台栏杆工程安装完成3426层。电梯安装工程客梯安装基本完成。外墙34-16层空鼓的检查及修补。八标段:8#塔楼7#塔

5、楼门窗工程外窗框安装完成第92层。电梯安装工程客梯安装基本完成。外墙3425层空鼓的检查及修补。3、本月施工与监理动态:(1)监理人员共18名,有12名监理人员驻现场,外窗框安装工程与阳台栏杆安装工程采取了检验、巡视等各类监理手段;并加强技术质量管理的责任制度的落实:针对外窗安装工程与阳台栏杆安装中出现的各类技术质量问题进一步落实到每一个监理工程师与监理员,增加管理力度,重点抓好工序过程的操纵,杜绝质量事故发生,确保质量目标实现。(2)本月施工作业过程中,未发生重伤、轻伤、死亡等安全事件。4、下月施工与监理工作重点:(1)继续做好各施工总承包单位对门窗安装的质量操纵与阳台栏杆安装质量操纵。(2

6、)继续做好各标段洞口临边的安全防护与悬挑外脚手架工程。(3)加强对现场的旁站与巡视力度监督各标段在施工过程中质量通病的防治。(4)加强对室内外抹灰的空鼓的检查,做到每一处空鼓都不放过。二、工程进展报表序号本月施工分部分项工程实际开工日期当前完成百分比或者实际结束时间完成质量评价1四标段14#塔楼(外墙空鼓修补34-25层)2009年6月1日2009年6月30日待验收3四标段13#塔楼(外墙空鼓修补3425层)2009年6月1日2009年6月29日待验收4五标段12#塔楼(外窗框安装12-2层)2009年6月1日2009年6月28日待验收5五标段11#塔楼(外窗框安装12-2层)2009年6月1

7、日2009年6月28日待验收6六标段9#塔楼(外窗框安装12-2层)2009年6月1日2009年月30日待验收7六标段10#塔楼(外窗框安装9-2层)2009年6月1日2009年6月29日待验收8七标段7#塔楼(外窗框安装92层)2009年6月1日2009年6月28日待验收9八标段8#塔楼(外窗框安装92层)2009年6月1日2009年6月29日待验收序号要紧里程碑事件当前估计日期提早/拖延备注1四标段14#外墙空鼓修补第25层2009年6月30日完成2五标段12#外窗框安装至第2层2009年6月29日完成3六标段9#外窗框安装第2层2009年6月30日完成4七标段7#外窗框安装第2层2009

8、年6月28日完成5八标段8#外窗框安装第2层2009年6月29日完成三、隐蔽工程报表(一)序号本月施工隐蔽工程验收日期验收结果备注1四标段14#34层阳台栏杆固定件隐蔽2009-6-10合格2四标段14#33层阳台栏杆固定件隐蔽2009-6-22合格3四标段13#34层阳台栏杆固定件隐蔽2009-6-11合格4四标段13#33层阳台栏杆固定件隐蔽2009-6-25合格5五标段12#34层阳台栏杆固定件隐蔽2009-6-4合格6五标段12#33层阳台栏杆固定件隐蔽2009-6-18合格7五标段11#34层阳台栏杆固定件隐蔽2009-6-9合格8五标段11#33层阳台栏杆固定件隐蔽2009-6-2

9、2合格9五标段12#12层外窗框隐蔽2009-6-1合格10五标段12#U层外窗框隐蔽2009-6-3合格11五标段12#10层外窗框隐蔽2009-6-5合格12五标段12#9层外窗框隐蔽2009-6-7合格13五标段12#8层外窗框隐蔽2009-6-10合格14五标段12#7层外窗框隐蔽2009-6-12合格15五标段12#6层外窗框隐蔽2009-6-15合格16五标段12#5层外窗框隐蔽2009-6-17合格17五标段12#4层外窗框隐蔽2009-6-20合格18五标段12#3层外窗框隐蔽2009-6-23合格19五标段12#2层外窗框隐蔽2009-6-28合格20五标段11#12层外窗框

10、隐蔽2009-6-2合格21五标段11#11层外窗框隐蔽2009-6-5合格22五标段11#10层外窗框隐蔽2009-6-7合格23五标段11#9层外窗框隐蔽2009-6-10合格24五标段11#8层外窗框隐蔽2009-6-12合格25五标段11#7层外窗框隐蔽2009-6-15合格26五标段11#6层外窗框隐蔽2009-6-17合格27五标段11#5层外窗框隐蔽2009-6-20合格28五标段11#4层外窗框隐蔽2009-6-23合格29五标段11#3层外窗框隐蔽2009-6-26合格30五标段11#2层外窗框隐蔽2009-6-29合格31六标段9#9层外窗框隐蔽2009-6-2合格32六标

11、段9#8层外窗框隐蔽2009-6-5合格33六标段9#7层外窗框隐蔽2009-6-8合格34六标段9#6层外窗框隐蔽2009-6-12合格35六标段9#5层外窗框隐蔽2009-6-15合格36六标段9#4层外窗框隐蔽2009-6-18合格37六标段9#3层外窗框隐蔽2009-6-23合格38六标段9#2层外窗框隐蔽2009-6-26合格39六标段10#12层外窗框隐蔽2009-6-1合格40六标段10#11层外窗框隐蔽2009-6-3合格41六标段10#10层外窗框隐蔽2009-6-5合格42六标段10#9层外窗框隐蔽2009-6-7合格43六标段10#8层外窗框隐蔽2009-6-10合格44

12、六标段10#7层外窗框隐蔽2009-6-13合格45六标段10#6层外窗框隐蔽2009-6-15合格43六标段10#5层外窗框隐蔽2009-6-19合格44六标段10#4层外窗框隐蔽2009-6-23合格45六标段10#3层外窗框隐蔽2009-6-26合格46六标段10#2层外窗框隐蔽2009-6-29合格47七标段7#9层外窗框隐蔽2009-6-2合格48七标段7#8层外窗框隐蔽2009-6-5合格49七标段7#7层外窗框隐蔽2009-6-10合格50七标段7#6层外窗框隐蔽2009-6-14合格51七标段7#5层外窗框隐蔽2009-6-18合格52七标段7#4层外窗框隐蔽2009-6-22

13、合格53七标段7#3层外窗框隐蔽2009-6-26合格54七标段7#2层外窗框隐蔽2009-6-30合格55八标段8#9层外窗框隐蔽2009-6-1合格56八标段8#8层外窗框隐蔽2009-6-5合格57八标段8#7层外窗框隐蔽2009-6-9合格58八标段8#6层外窗框隐蔽2009-6-12合格56八标段8#5层外窗框隐蔽2009-6-16合格57八标段8#4层外窗框隐蔽2009-6-20合格58八标段8#3层外窗框隐蔽2009-6-25合格59八标段8#2层外窗框隐蔽2009-6-29合格五、进度款支付合同内容(合同编号)承包商合同价(元)本月签付金额(元)累计已签付金额(元)累计签付比例占不含预留金合同比例备注某工地施工总承包第四标段SYC-017深圳市鹏城建筑集团有

展开阅读全文
