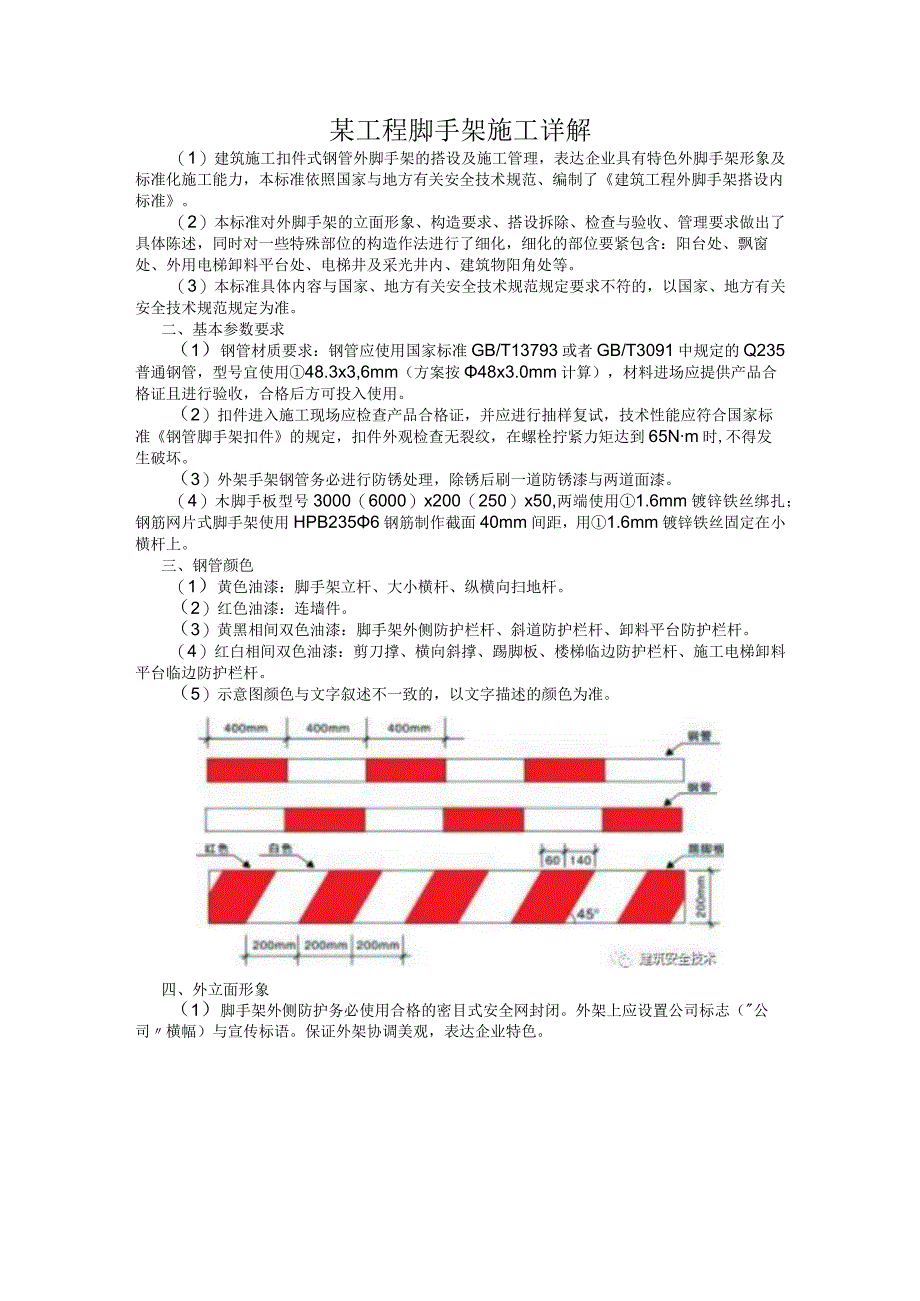

《某工程脚手架施工详解.docx》由会员分享,可在线阅读,更多相关《某工程脚手架施工详解.docx(39页珍藏版)》请在第壹文秘上搜索。

1、某工程脚手架施工详解(1)建筑施工扣件式钢管外脚手架的搭设及施工管理,表达企业具有特色外脚手架形象及标准化施工能力,本标准依照国家与地方有关安全技术规范、编制了建筑工程外脚手架搭设内标准。(2)本标准对外脚手架的立面形象、构造要求、搭设拆除、检查与验收、管理要求做出了具体陈述,同时对一些特殊部位的构造作法进行了细化,细化的部位要紧包含:阳台处、飘窗处、外用电梯卸料平台处、电梯井及采光井内、建筑物阳角处等。(3)本标准具体内容与国家、地方有关安全技术规范规定要求不符的,以国家、地方有关安全技术规范规定为准。二、基本参数要求(1)钢管材质要求:钢管应使用国家标准GB/T13793或者GB/T309

2、1中规定的Q235普通钢管,型号宜使用48.3x3,6mm(方案按48x3.0mm计算),材料进场应提供产品合格证且进行验收,合格后方可投入使用。(2)扣件进入施工现场应检查产品合格证,并应进行抽样复试,技术性能应符合国家标准钢管脚手架扣件的规定,扣件外观检查无裂纹,在螺栓拧紧力矩达到65Nm时,不得发生破坏。(3)外架手架钢管务必进行防锈处理,除锈后刷一道防锈漆与两道面漆。(4)木脚手板型号3000(6000)x200(250)x50,两端使用1.6mm镀锌铁丝绑扎;钢筋网片式脚手架使用HPB2356钢筋制作截面40mm间距,用1.6mm镀锌铁丝固定在小横杆上。三、钢管颜色(1)黄色油漆:脚

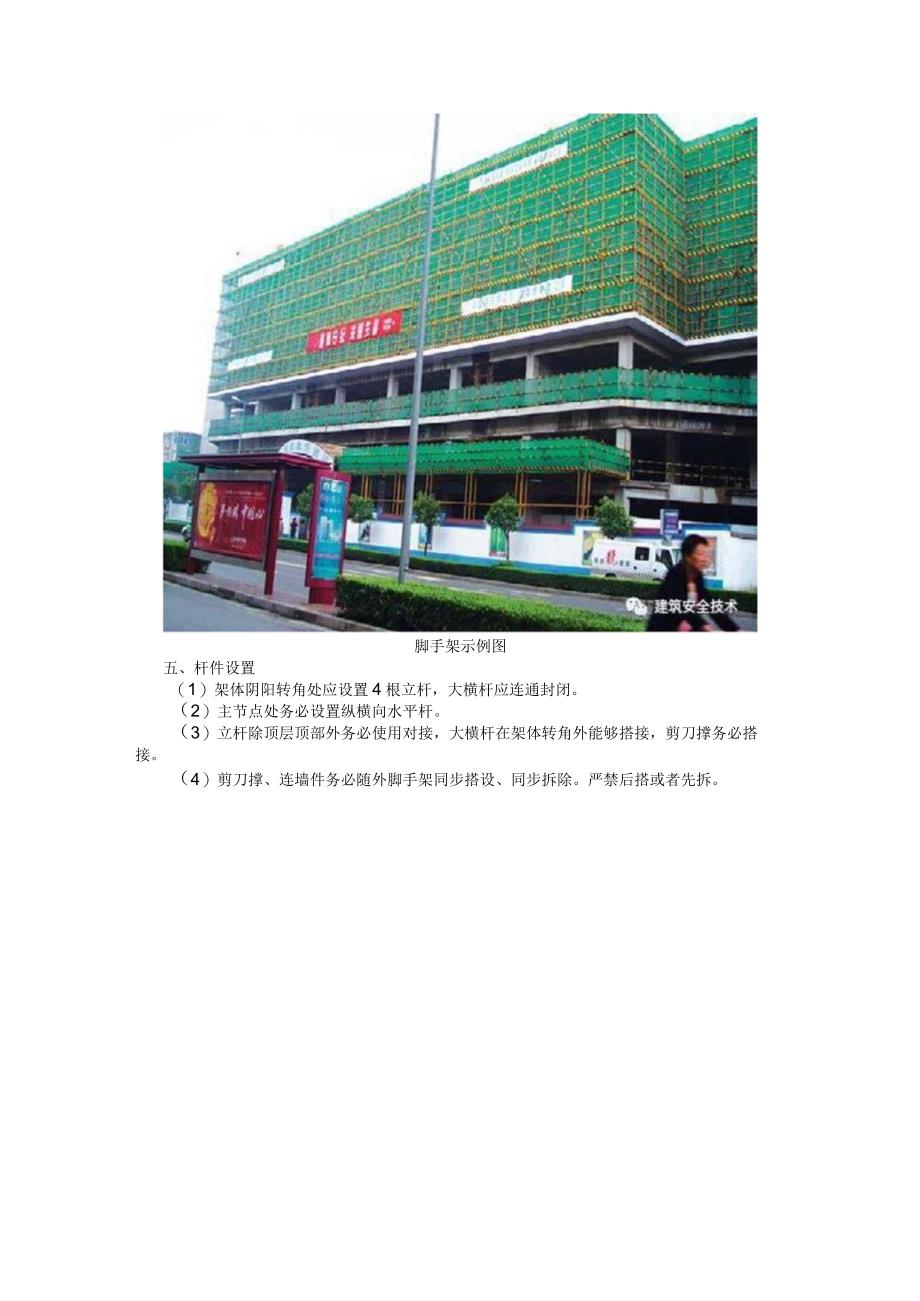

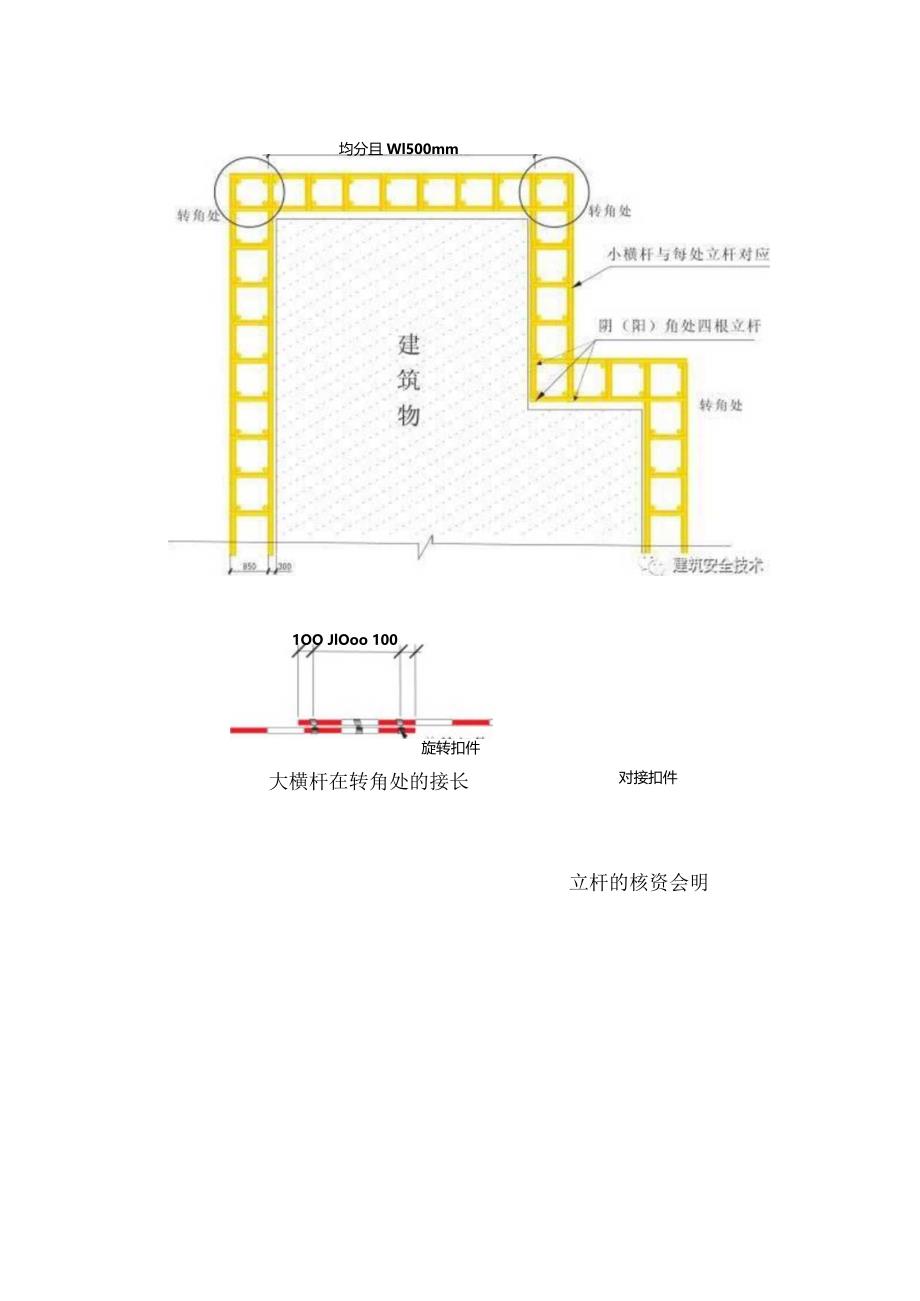

3、手架立杆、大小横杆、纵横向扫地杆。(2)红色油漆:连墙件。(3)黄黑相间双色油漆:脚手架外侧防护栏杆、斜道防护栏杆、卸料平台防护栏杆。(4)红白相间双色油漆:剪刀撑、横向斜撑、踢脚板、楼梯临边防护栏杆、施工电梯卸料平台临边防护栏杆。(5)示意图颜色与文字叙述不一致的,以文字描述的颜色为准。四、外立面形象(1)脚手架外侧防护务必使用合格的密目式安全网封闭。外架上应设置公司标志(公司横幅)与宣传标语。保证外架协调美观,表达企业特色。脚手架示例图五、杆件设置(1)架体阴阳转角处应设置4根立杆,大横杆应连通封闭。(2)主节点处务必设置纵横向水平杆。(3)立杆除顶层顶部外务必使用对接,大横杆在架体转角外

4、能够搭接,剪刀撑务必搭接。(4)剪刀撑、连墙件务必随外脚手架同步搭设、同步拆除。严禁后搭或者先拆。均分且Wl500mm1OO JlOoo 100旋转扣件大横杆在转角处的接长对接扣件立杆的核资会明剪刀撑搭设方法示意i三s;f六、立杆基础(I)落地式脚手架搭设高度不宜超过35m,高度在3550m时务必采取卸荷措施,高度大于50m时务必采取卸荷措施并对专项方案进行专家论证。(2)脚手架基础平整、夯实、混凝土硬化,基础应使用100mm厚C25混凝土硬化,立杆底部设置底座或者垫板。垫板应使用长度很多于2跨、厚度不小于50mm、宽度不小于20Omm的木垫板。(3)落地式脚手架务必设置纵、横向扫地杆,纵向扫

5、地杆宜使用直接扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度时务必将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不应大于1m,紧边坡上方的立杆轴线道边坡的距离不小于500mm。安全网位:mm(4)脚手架基础应考虑周边设有排水措施,脚手架底座底面标高应高于室外自然地坪50mm,立杆基础外侧设置截面不小于20OmmX20Omm的排水沟,保证脚手架基础不积水。脚手架基础排水沟图钢底座示意图七、立面防护(1)脚手架外侧满挂密目安全网,网目数不低于2000S100cm2,网体竖向连接时使用网眼连接方式,每个网眼应用16#铁丝与钢管固定,网体横向连接时采取搭接方式,搭接长度不得小于200

6、mm。架体转角部位应设置木材作内衬以保证架体转角处安全网线条美观。(2)脚手架外侧自第二步起底部设18Omm挡脚板,在高600mm与120Omm处各设同材质的防护栏杆一道。脚手架内侧形成临边的,则按脚手架外侧防护做法。(3)脚手架外排立杆、大横杆表面刷黄色油漆,拦腰杆表面刷黄黑相间双色油漆,外立面每隔3层或者9m设置一道20Omm高警示带,固定于立杆外侧。警示带尺寸见图示,表面刷红白相间警示色油漆。挡脚板及防护栏杆立面图红色白色工AM宽安至拉才警示带示意图外立面防护示例图八、水平防护(1)作业层务必满铺脚手板,脚手板离建筑物结构的距离不应大于150mm。(2)落地架第二层、悬挑架(爬架)首层,

7、中间层不超过Iom且不超过三层满铺一道硬质隔断防护,并在两层硬防护的中间部位张挂水平兜网,水平兜网务必兜挂至建筑物结构。(3)脚手架的内立杆距离体净距通常不大于200mm,如大于20Omm的务必铺设平整牢固的站人片,作业层脚手板与建筑物之间的空隙大于15Omm时应做全封闭,防止人员与物料坠落。水平兜网示意图九、连墙件(1)连墙件表面应刷红色醒目油漆,便于检查与警示。(2)脚手架务必使用刚性连墙件。(3)连墙件应从底层第一步纵向水平杆处开始设置,当该处有困难时,应使用可靠措施固定。连墙件宜优先使用菱形布置,也可使用方形,矩形布置。(4)连墙件应靠近主节点设置,偏离主节点的距离不应大于30Omm(

8、5)连墙件的间距应根据设计计算规定,并应符合下表连墙件布置的最大间距的规定。(6)一字型、开口型脚手架的两端务必设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不应大于4m(两步)。连墙件布置的最大间距牌手架高度w50e鳖向间距(h)水平间距(Ial每杆连墙件量美面积(m)双排W50m3b31a40m,50m2h31a27m,较推24m3h3la二建通组改片钢管扣件刚性连墙杆示意图:;,SjU钢管扣件刚性连墙杆示意图钢管扣件刚性连储群象殖密十、剪刀撞及横向斜撑(1)剪刀撑应从脚手架底部边角从下到上连续设置,剪刀撑表面刷红白相间警示色油漆。(2)每道剪刀撑跨越立杆的根数应按下表的规定确定。每

9、道剪刀撑宽度不应小于4跨,且不应小于6米,斜杆与地面的倾斜角宜45。60。倾斜角宜45。60。(3)24米下列的落地式外架,在架体外侧两端、转角及中间间隔不超过15米的立面上设置竖向连续剪刀撑。24米以上的落地式外架及所有悬挑架,在架体外侧整个立面搭设连续剪刀撑。剪刀撑跨越立杆的最多根数剪刀撑斜杆与地面倾角455060剪刀撑跨越立杆的最多根数76七雪524米以上落地架、悬挑架立面不要寄所(4)剪刀撑杆件的接长应使用搭接,搭接长度不应小于1m,且不小于3个扣件牢固。(5)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或者立杆上,旋转扣件中心线至主节点的编不宜大于150mm。(6) 一字

10、型、开口型双排架两断口务必设置横向斜撑,24m以上架体在架体拐角处及中间每六跨设置一道横向斜撑。(7)横向斜撑应在同一节间,由底到顶呈之字型布置,斜撑交叉与内外大横杆相连到顶。(1)人行道兼优质材料运输的斜道高度不大于6m时宜使用一字型,高度大于6m 时宜使用之字形。搭设斜撑(2)运料斜道宽度不宜大于1.5m,坡度使用1:6,人行斜道宽度不宜小于1m,坡度宜使用l:3o(3)拐弯处应设置平台,其宽度不应小于斜道宽度,斜道两侧及平台外围均应设置1.2m与0.6m高的双道防护栏杆及180mm挡脚板,防护栏杆表面刷黄黑警示色,挡脚板表面刷红白警示色。(4)斜道宜附着外脚手架或者建筑物设置,其各立面应

11、设置剪刀撑,斜道外侧挂密目安全网封闭。(5)斜道的基础与外脚手架基础一致,斜道的连墙件按照开口型脚手架要求设置。(6)斜道应满铺脚手板,运料脚手架使用很多于40mm厚的木板,人行斜道可使用木板或者毛竹片满铺,斜道还应设置防滑条,防滑条厚度为2030mm,间距不大于0.3m,斜道上脚手板与防滑应保证稳固牢固。安全网10()()15(M)-2(M)O 150()-200()1 10005000-6( )0() 1. F通道搭设示意图十二、安全防护1楼梯临边防护(1)楼梯及休息平台临边处无可靠防护时应设置防护栏杆。应在1.2m、0.6m高处及底部设置三道防护栏杆,杆件内侧挂密目式安全立网(2)防护设

12、施宜定型化、工具化。(3)立杆用预埋件或者使用M12膨胀螺栓固定楼梯防护示意图Z.理见空生注才2塔吊操作平台及上人通道防护(1)塔吊在附墙部位务必搭设附墙用操作平台,平台的面积应能满足使用要求,使用钢管搭设或者定型化操作平台。(2)附墙部位操作平台务必设置L2m高防护栏杆并挂设安全网,栏杆内侧设置挡脚板,底部满铺脚手板。(3)塔吊设置上人通道时,通道应满铺脚手板并固定牢靠,两侧防护栏杆不低于1.2m,栏杆内侧挂设安全网,底部安装180mm高踢脚板,同时只能在附着位置搭设。(4)塔吊上人通道不得与外脚手架相连OoOLTe卡rl型tel*lTOOoL平面图三维效果图理第安全技才3施工电梯平台防护(

13、1)施工升降机楼层卸料平台搭设前务必编制专项施工方案,对搭设高度超过24m的,应采取措施进行卸荷。禁止立杆由底到顶连续通长设置。(2)楼层卸料平台应单独搭设,严禁与外架连接。每层搭设高度不应小于2m,平台两侧均应设置2道防护栏杆,高1.2m,底部设置200mm高挡脚板,防护栏杆与挡脚板均刷红白相见警示漆,立杆内侧满挂安全密目网。楼层卸料平台板务必厚实牢固、铺设严密,应使用5cm厚木板或者防滑钢板。(3)施工电梯平台出口处安装1.8m高立开式常闭向内开启的金属防护门,宜使用工具式防护门。(4)楼层卸料平台两扇防护门中间应用模板封闭,外刷蓝漆并设楼层标识。Wi100/单位:三n施工电梯侧立面示意图

14、一建织安全技才密门安全用清技4安全通道防护棚(1)建筑物的出入口务必设置安全通道防护棚,具备防砸、防雨、抗冲击功能。(2)在吊装影响范围与建筑物坠落半径以内的通道、材料加工区、物料提升机进料口、外用电梯地面进料口及其他需要防止高空坠物的区域,务必设置防止穿透的双层防护棚,双层防护棚(间距60Omm),务必满铺能承受10KPa的均布静荷载的材料(50mm厚木板或者符合规定的其他材料)。(3)安全通道棚正立面应设置安全标语及警示标志牌。(4)安全通道内应设安全教育文化墙或者安全教育宣传漫画,高度1-2米,使用户外喷绘。质量在费手中OOUogf:速委人人人管*Oog Ooslw OOslw OOslw安全通道入口设置示意图(一BWA W AOog-WHgg8OOg-WOogG违章害人人人反违章道通全安安全为天天天讲安全 MH3000MOyML3500MOMflO
