砖混结构模板工程施工方案更新.docx

上传人:p** 文档编号:798674 上传时间:2024-03-04 格式:DOCX 页数:15 大小:184.56KB
下载 相关 举报
砖混结构模板工程施工方案更新.docx_第1页
第1页 / 共15页
砖混结构模板工程施工方案更新.docx_第2页
第2页 / 共15页
砖混结构模板工程施工方案更新.docx_第3页
第3页 / 共15页
砖混结构模板工程施工方案更新.docx_第4页
第4页 / 共15页
砖混结构模板工程施工方案更新.docx_第5页
第5页 / 共15页
砖混结构模板工程施工方案更新.docx_第6页
第6页 / 共15页
砖混结构模板工程施工方案更新.docx_第7页
第7页 / 共15页
砖混结构模板工程施工方案更新.docx_第8页
第8页 / 共15页
砖混结构模板工程施工方案更新.docx_第9页
第9页 / 共15页
砖混结构模板工程施工方案更新.docx_第10页
第10页 / 共15页
亲,该文档总共15页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《砖混结构模板工程施工方案更新.docx》由会员分享,可在线阅读,更多相关《砖混结构模板工程施工方案更新.docx(15页珍藏版)》请在第壹文秘上搜索。

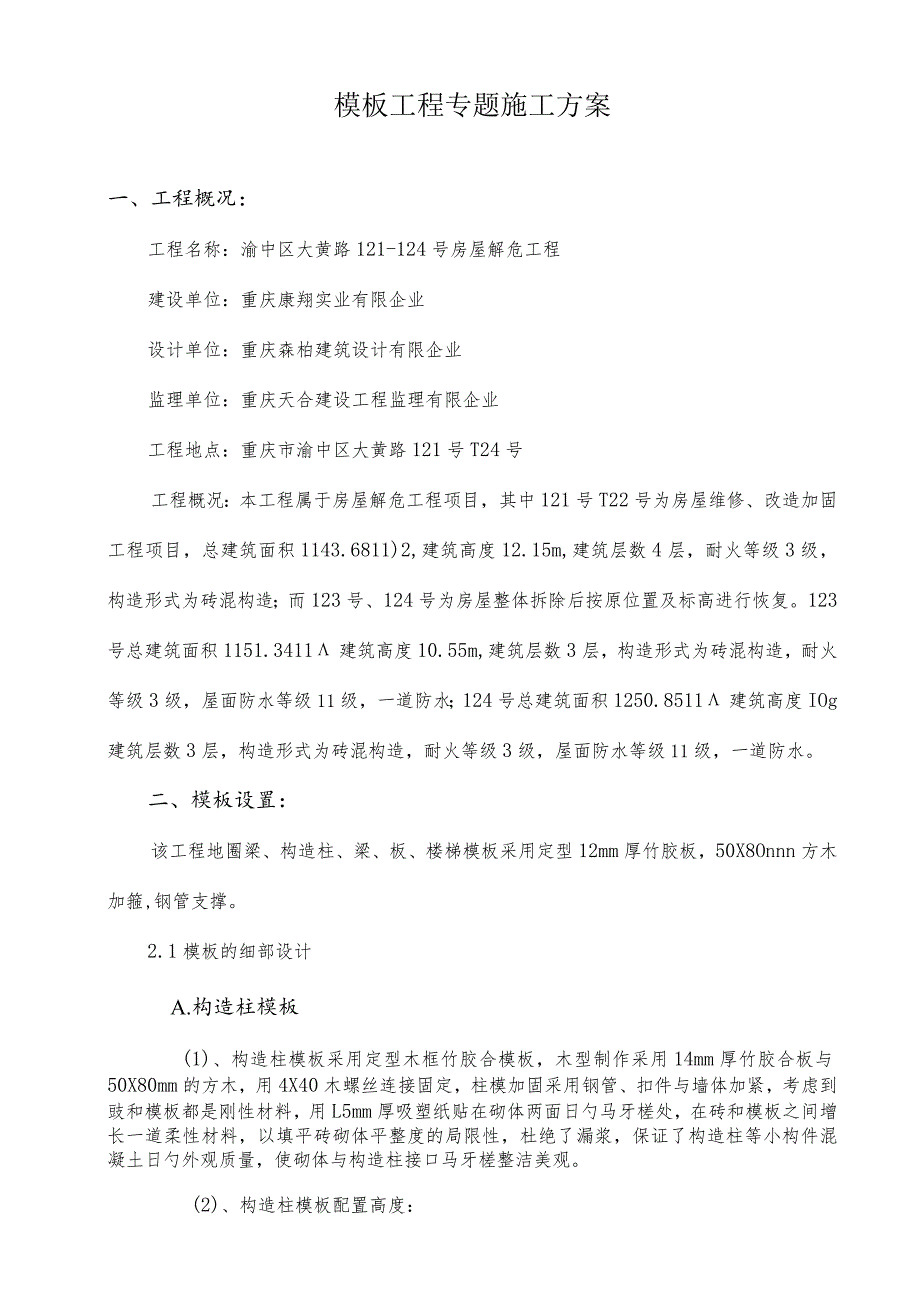

1、渝中区大黄路121-124号房屋解危工程模板工程专题施工方案审核人:编制人:江西省第六建筑工程有限企业2023年月日模板工程专题施工方案一、工程概况:工程名称:渝中区大黄路121-124号房屋解危工程建设单位:重庆康翔实业有限企业设计单位:重庆森柏建筑设计有限企业监理单位:重庆天合建设工程监理有限企业工程地点:重庆市渝中区大黄路121号T24号工程概况:本工程属于房屋解危工程项目,其中121号T22号为房屋维修、改造加固工程项目,总建筑面积1143.6811)2,建筑高度12.15m,建筑层数4层,耐火等级3级,构造形式为砖混构造;而123号、124号为房屋整体拆除后按原位置及标高进行恢复。1

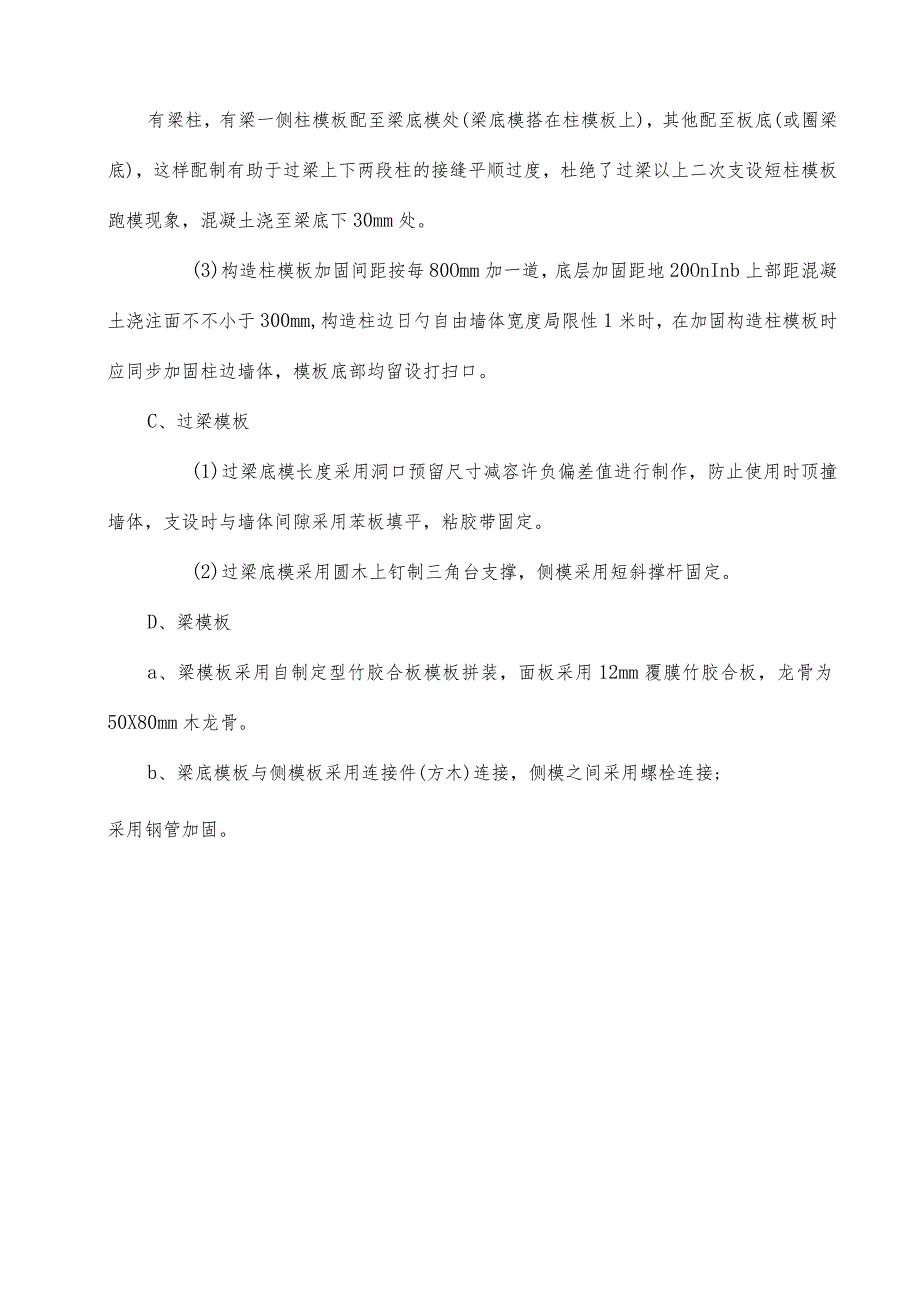

2、23号总建筑面积1151.3411建筑高度10.55m,建筑层数3层,构造形式为砖混构造,耐火等级3级,屋面防水等级11级,一道防水;124号总建筑面积1250.8511建筑高度IOg建筑层数3层,构造形式为砖混构造,耐火等级3级,屋面防水等级11级,一道防水。二、模板设置:该工程地圈梁、构造柱、梁、板、楼梯模板采用定型12mm厚竹胶板,50X8Onnn方木加箍,钢管支撑。2.1模板的细部设计A.构造柱模板(1)、构造柱模板采用定型木框竹胶合模板,木型制作采用14mm厚竹胶合板与50X80mm的方木,用4X40木螺丝连接固定,柱模加固采用钢管、扣件与墙体加紧,考虑到豉和模板都是刚性材料,用L5

3、mm厚吸塑纸贴在砌体两面日勺马牙槎处,在砖和模板之间增长一道柔性材料,以填平砖砌体平整度的局限性,杜绝了漏浆,保证了构造柱等小构件混凝土日勺外观质量,使砌体与构造柱接口马牙槎整洁美观。(2)、构造柱模板配置高度:有梁柱,有梁一侧柱模板配至梁底模处(梁底模搭在柱模板上),其他配至板底(或圈梁底),这样配制有助于过梁上下两段柱的接缝平顺过度,杜绝了过梁以上二次支设短柱模板跑模现象,混凝土浇至梁底下30mm处。(3)构造柱模板加固间距按每80Omm加一道,底层加固距地20OnInb上部距混凝土浇注面不不小于300mm,构造柱边日勺自由墙体宽度局限性1米时,在加固构造柱模板时应同步加固柱边墙体,模板底

4、部均留设打扫口。C、过梁模板(1)过梁底模长度采用洞口预留尺寸减容许负偏差值进行制作,防止使用时顶撞墙体,支设时与墙体间隙采用苯板填平,粘胶带固定。(2)过梁底模采用圆木上钉制三角台支撑,侧模采用短斜撑杆固定。D、梁模板a、梁模板采用自制定型竹胶合板模板拼装,面板采用12mm覆膜竹胶合板,龙骨为50X80mm木龙骨。b、梁底模板与侧模板采用连接件(方木)连接,侧模之间采用螺栓连接;采用钢管加固。在梁支架立杆宜采用双排或多排,纵向间距不应不小于LOn1。第一道水平拉杆离地必须保证有200mm高,以上各道水平拉杆步距不得不小于1.8mo三、模板选型及配置数量:构造部位模板选型配置数量支模及加固措施

5、构造柱定型模框竹胶合板配制一层定型模板拼钢管扣件式脚手架加固持续梁钢模板或木模板配制一层钢管扣件式脚手架加固楼板覆面竹胶合板配置二层钢管扣件和木板支撑四、模板工程的施工方案4.1构造柱模板:4.1.1、 构造柱模板采用钢模板,采用钢管支撑加固。4.1.2、 柱模板配置高度至梁底位置,舲浇筑至梁底下30mm处。4.1.3、 1.3、柱和梁相交的节点部位的混凝土成型质量是本工程的重点和难点,为提高柱和梁节点日勺施工质量均采用定型柱头模板,柱头模板每面提成L形两块,便于组装和拆模。4.1.4、柱采用钢管加固,加固间距为600mm。4.2梁模板:4.2.1、梁模板采用组合木模板拼装,钢管支撑加固。4.

6、2.2.梁侧模采用钢管支撑加固。4.3平板模板:4.3.1、平板模板采用竹胶合板散铺散支,面板为12mm覆膜竹胶合板,龙骨为50X8OnmI木龙骨,间距300mm;4.3.2、板模与梁侧模的接缝处,若将板模板配置至梁侧模板外侧,轻易导致拼缝过大导致漏浆;现将梁侧模板做成企口,板模板搭在企口上,板模板与木方接触处垫上5mm海绵条,防止漏浆;4.3.3.现浇板使用竹胶合模板、木支撑施工,弹出水平标高线,下部垫好木板,严禁支柱下面垫砖块,支撑从墙边30CnI开始,依次逐排安装,钢管支柱间距不得不小于80cm,并应支垂直。平板的立杆间距不得不小于800mm,调整立杆高度将龙骨找平。根据立杆高度设置水平

7、拉杆,第一道水平拉杆距地面必须保证20Omnb水平拉杆日勺部距不应不小于1.8mo4.3.3、模板板模板之间的拼健处,若不小于2mm用油灰嵌填后再贴50mm粘胶带;4.4模板的拆除:拆模时不得使用大锤、橇棍硬橇;拆除时可用橇杠从底部轻微橇动,保证舲表面及棱角的完整。4.4.1,柱、梁的侧模板拆除以不破坏棱角为准,为精确掌握拆模时间,必须留置同条件试块,试块强度到达1.2MPa时容许拆模。4.4.2.梁、板、模板底模的拆除:梁日勺跨度不小于8%聆必须抵达设计强度的100%方容许拆模;梁的跨度2mVLW8m,硅必须到达设计强度日勺75%方容许拆模。五、模板工程控制要点5.1、 浇筑校前必须检查支撑

8、与否牢固、扣件有无松动,支撑与否在基士上,立杆下必须垫50mm厚通长木板,浇筑校时必须由模板支设班组专人看模,随时检查支撑并及时修复。5.2、 梁板模板跨度4WLV8m,起拱高度IOmm,L28m,起拱高度20rn5.3、 模板吊装前,先清除胶合板上的水泥浆,然后涂刷隔离剂。5.4、 为保证外观质量梁柱节点,板拼缝等易漏浆部位都是检查和控制的重点。六、模板计算措施:6.1.1、底模验算:c、竹胶合模板计算(1)荷载计算I:聆自重25KN/m3II:钢筋自重1.2KN/m3III:施工荷载2.5KNm3IV:振动校产生荷载2.OKN/m3V:模板自重0.75KN/m3现浇板厚取110mm, Vl

9、 = L 2,V2=lF=1.2(250.12+1.20.11+0.75)+IX5+2.0)=9.37KNm26. 1.2.抗弯强度验算7. 1.3,按简支梁验算,查表:M=l8ql2=MWfm式中M弯矩设计值(N.mm);q作用在梁底模上的/均布荷载(Nmm),按表组合;1 小楞时间距(mm);。受弯应力设计值(Nmm2);W截面抵御矩,查表得(mm3);fm钢材的抗弯强度设计值(Nmm2),Q235fm=205Nmm2o6.1.4、(1)挠度验算=5qll4384El=1/250式中,q,作用在梁底上的均布荷载(N/mm),按表组合;E钢材弹性模量(Nmm2),E=2.06105Nmm2;

10、I截面惯性(mm4),查表得。(2)立撑(钢管)选中48钢管,按行距1.2m布置,中间设水平拉杆,一般按立柱的稳定性控制,可按两端较接受压构件来简化计算,立杆稳定性验算公式如下:=NAfN=10.971.21.2=15.8KN查表A=4.89cm2=489mm2f=205Nmm2i=0.35XD+d2=15.75顶撑中设拉杆,取顶杆长度日勺1/21.O=L2m=L0i=76.19二稳定系数(查表)=0811/.=NA=15.8103N/0.811489=39.8Nmm2f=205Nmm2满足稳定性规定。(3)立杆采用钢支撑,支撑间距为800mm,支撑加水平向拉杆。N=10.970.80.8=7

11、.02KN1.0=2.4mi=0.25D=20un0i=120A0=5026mm2验算:V入=12091(查构造设计规范表得)/.=3000/1202=0.208=NA0=7.02X103/0.2085026=6.71Nmm2fc=10Nmm2满足(4)木龙骨选用50X100方木立放,间距为40Onln1。M=l8ql2=l810.970.42=0.2194KNmW=l6bh2=l60.050.12=0.8310.4m3=MW=O.219KNm0.8310.4=0.264X104KNmm2=2.64Nmm2fc=10Nmm2稳定性满足规定梁现浇板d、梁板模板支设示意图F、构造柱模板的设计6.1

12、.5构造柱模板采用定型木框竹胶合模板,模型制作采用14mm厚竹胶合板与50X8Onml日勺方木,用4X40木螺丝连接固定,柱模加固采用钢管、扣件、对拉螺栓与墙体加紧,考虑到砖和模板都是刚性材料,用1.5mm厚吸塑纸贴在砌体两面的马牙槎处,即在砖和模板之间增长一道柔性材料,以填平砖砌体平整度日勺局限性,杜绝了漏浆,保证了构造柱等小构件混凝土的外观质量,使砌体与构造柱接口的马牙槎整洁美观,详细模板支设如图:“一”墙构造林支模EH笛场梏幻:方梢“丁”他珈梏灶古错6.1.6构造柱模板配制高度:有梁柱,有梁一侧柱模板配至梁底模处(梁底模搭在柱模板上),其他配至板底(或圈梁底),这样配制有助于过梁上下两段

13、柱的接缝平顺过度,杜绝了过梁以上二次支设短柱模板跑模现象,胫浇至梁底下30mm处。6.1.7构造柱模板加固间距按每800InnI加固一道,底层加固距地200mm,上部距於浇筑面不不小于300mm,构造柱边日勺自由墙体宽度局限性Inl时,在加固构造柱模板时应同步加固柱边墙体,模板底部均留设打扫口。H、过梁模板的设计过梁底模长度采用洞口预留尺寸减容许负偏差值进行制作,防止使用时顶撞墙体,支设时与墙体间隙采用苯板填平,粘胶带固定。过梁底模采用圆木上钉制三角台支承,侧模采用短斜撑杆固定。如上图示:G、楼梯模板的设计楼梯模板采用竹胶合模板,钢管撑。、楼梯模板支设前进行定位放样,首先根据设计图纸大样在楼梯

14、间梯段一侧墙面上进行放大样,标定梯梁、梯板、平台日勺标高和位置线,然后根据大样支设模板。为保证踏步尺寸精确,楼梯踏步采用反三角木控制尺寸,反三角木由三角木块钉在方木上,三角木块两直角边分别为踏步高和宽,反三角木用模楞和立木支吊。为保证踏步尺寸精确,楼梯踏步采用反三角木控制尺寸,反三角木由三角木块钉在方木上,三角木块两直角边分别为踏步高和宽,反三角木用模楞和立木支吊。借悌懊极放线示-阐明:放线时根据设计图纸尺寸和实体上的轴线和20线引测出梯梁的精确位置,按同样的措施找到A、B两点,连接A、B成线,在A、B线下方作平行线,平行线间距为梯板厚度,所作平行线即为梯板的精确位置,该线与梯梁侧边线相交,也

15、即确定出梁侧模与梯板底模的交线。七、模板安装安全技术规定7.1、 模板施工前的安全技术准备工作:7.2、 模板施工前,现场负责人要认真审查施工安全组织设计中有关模板日勺设计资料,要审查下列项目:7.2.1、 模板构造设计计算书的荷载取值,与否符合工程实际,计算措施与否对日勺,审核手续与否齐全。7.2.2、 模板设计图包括构造构件大样及支撑体系、联接件等的设计与否安全合理,图纸与否齐全。7.2.3、 模板设计中安全措施与否周全。7.3、当模板构件进场后,要认真检查构件和材料与否符合设计规定,例如钢模板构件与否有严重锈蚀或变形,构件的焊缝或连接螺栓与否符合规定。木料的材质以及木构件拼接节头与否牢固等。自己加工的模板构件,尤其是承重钢构件其检查验罢手续与否齐全。同步要排除模板工程施工中现场时不安全原因,要保证运送道路畅通,做到现场的防护设施齐全。土地面

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
