第十节、施工组织—料场开采和恢复.docx

上传人:p** 文档编号:800230 上传时间:2024-03-04 格式:DOCX 页数:10 大小:89.60KB
下载 相关 举报
第十节、施工组织—料场开采和恢复.docx_第1页
第1页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第2页
第2页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第3页
第3页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第4页
第4页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第5页
第5页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第6页
第6页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第7页
第7页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第8页
第8页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第9页
第9页 / 共10页
第十节、施工组织—料场开采和恢复.docx_第10页
第10页 / 共10页
亲,该文档总共10页,全部预览完了,如果喜欢就下载吧!
资源描述

《第十节、施工组织—料场开采和恢复.docx》由会员分享,可在线阅读,更多相关《第十节、施工组织—料场开采和恢复.docx(10页珍藏版)》请在第壹文秘上搜索。

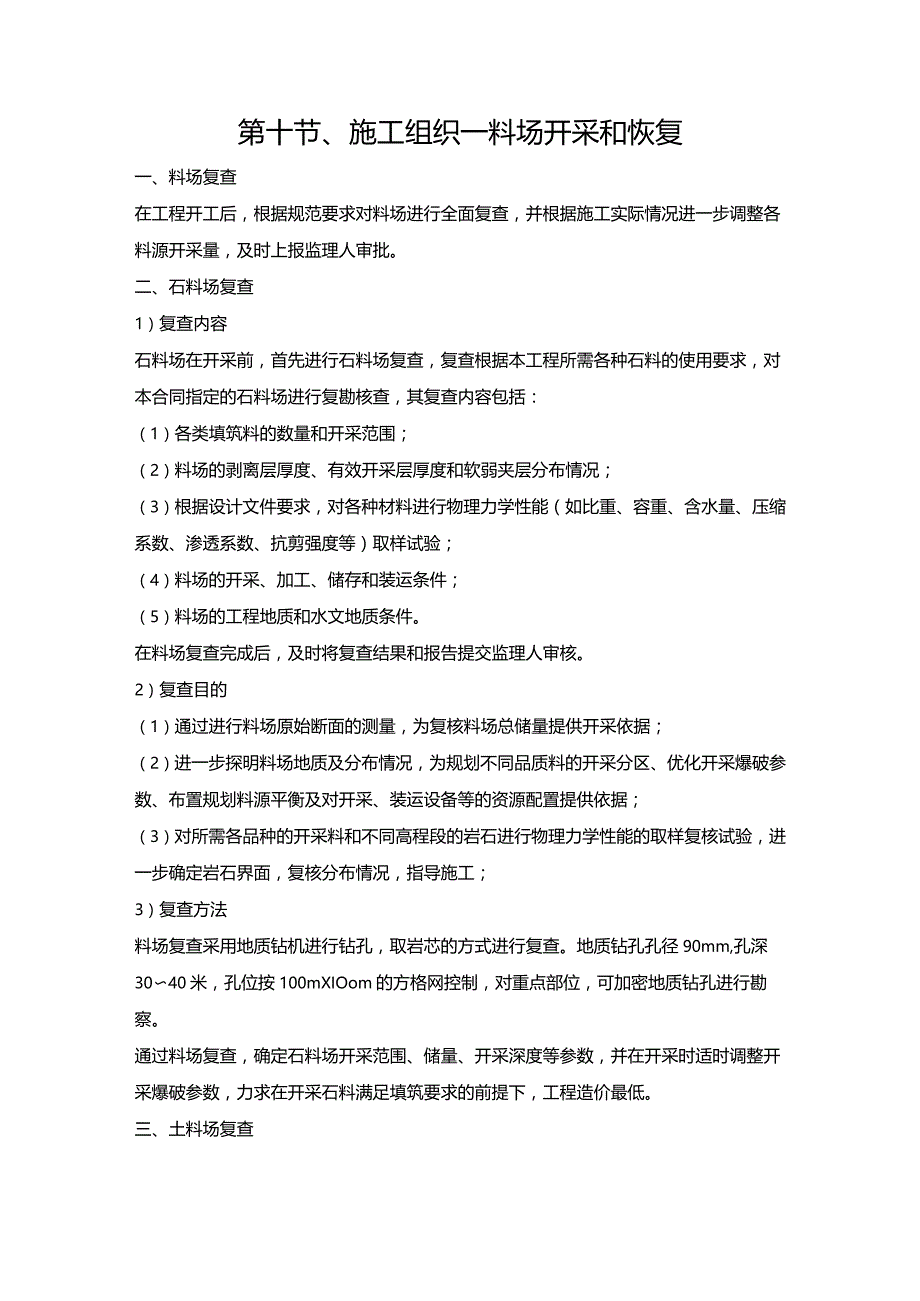

1、第十节、施工组织一料场开采和恢复一、料场复查在工程开工后,根据规范要求对料场进行全面复查,并根据施工实际情况进一步调整各料源开采量,及时上报监理人审批。二、石料场复查1)复查内容石料场在开采前,首先进行石料场复查,复查根据本工程所需各种石料的使用要求,对本合同指定的石料场进行复勘核查,其复查内容包括:(1)各类填筑料的数量和开采范围;(2)料场的剥离层厚度、有效开采层厚度和软弱夹层分布情况;(3)根据设计文件要求,对各种材料进行物理力学性能(如比重、容重、含水量、压缩系数、渗透系数、抗剪强度等)取样试验;(4)料场的开采、加工、储存和装运条件;(5)料场的工程地质和水文地质条件。在料场复查完成

2、后,及时将复查结果和报告提交监理人审核。2)复查目的(1)通过进行料场原始断面的测量,为复核料场总储量提供开采依据;(2)进一步探明料场地质及分布情况,为规划不同品质料的开采分区、优化开采爆破参数、布置规划料源平衡及对开采、装运设备等的资源配置提供依据;(3)对所需各品种的开采料和不同高程段的岩石进行物理力学性能的取样复核试验,进一步确定岩石界面,复核分布情况,指导施工;3)复查方法料场复查采用地质钻机进行钻孔,取岩芯的方式进行复查。地质钻孔孔径90mm,孔深3040米,孔位按100mXIOom的方格网控制,对重点部位,可加密地质钻孔进行勘察。通过料场复查,确定石料场开采范围、储量、开采深度等

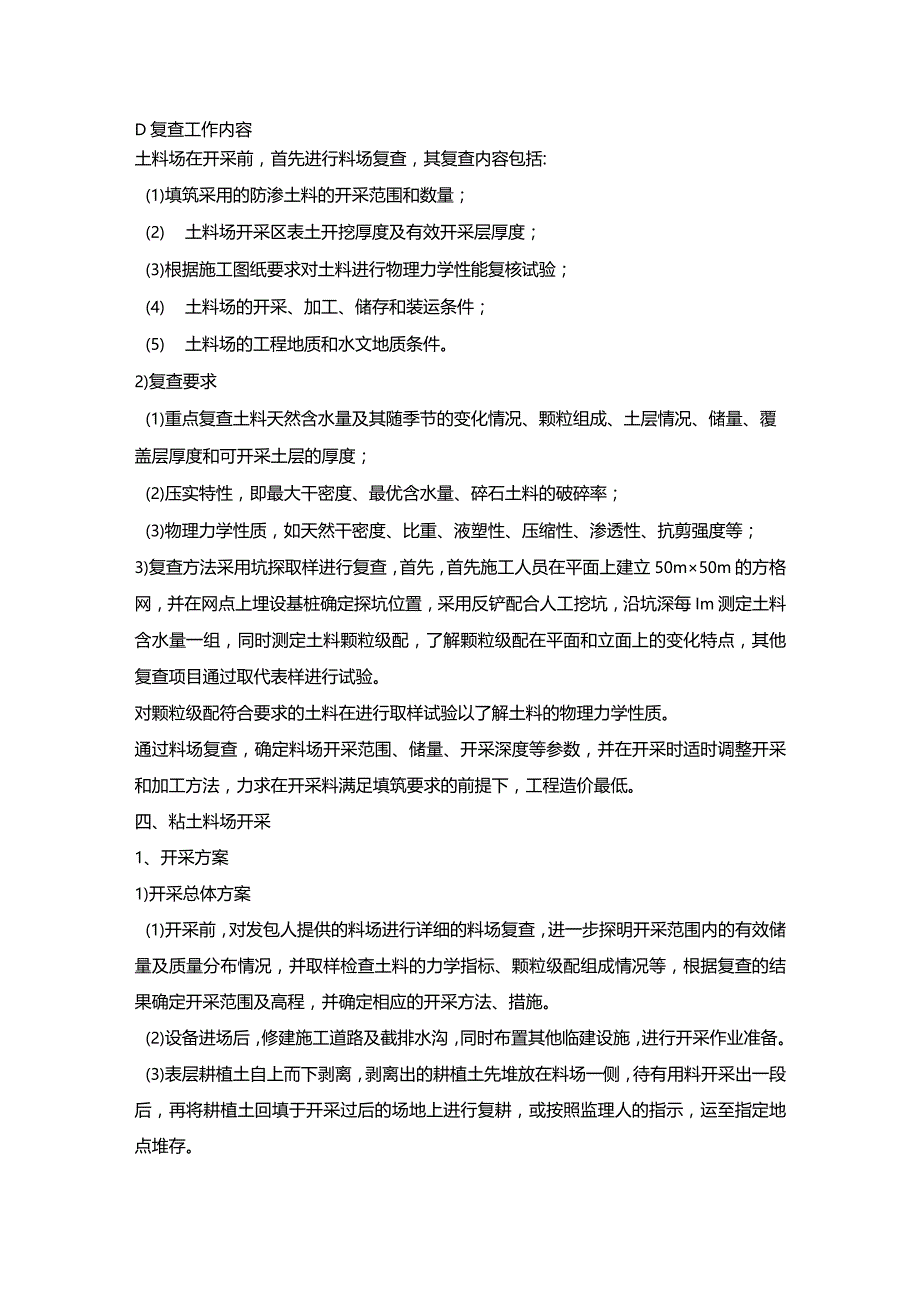

3、参数,并在开采时适时调整开采爆破参数,力求在开采石料满足填筑要求的前提下,工程造价最低。三、土料场复查D复查工作内容土料场在开采前,首先进行料场复查,其复查内容包括:(1)填筑采用的防渗土料的开采范围和数量;(2) 土料场开采区表土开挖厚度及有效开采层厚度;(3)根据施工图纸要求对土料进行物理力学性能复核试验;(4) 土料场的开采、加工、储存和装运条件;(5) 土料场的工程地质和水文地质条件。2)复查要求(1)重点复查土料天然含水量及其随季节的变化情况、颗粒组成、土层情况、储量、覆盖层厚度和可开采土层的厚度;(2)压实特性,即最大干密度、最优含水量、碎石土料的破碎率;(3)物理力学性质,如天然

4、干密度、比重、液塑性、压缩性、渗透性、抗剪强度等;3)复查方法采用坑探取样进行复查,首先,首先施工人员在平面上建立50m50m的方格网,并在网点上埋设基桩确定探坑位置,采用反铲配合人工挖坑,沿坑深每Im测定土料含水量一组,同时测定土料颗粒级配,了解颗粒级配在平面和立面上的变化特点,其他复查项目通过取代表样进行试验。对颗粒级配符合要求的土料在进行取样试验以了解土料的物理力学性质。通过料场复查,确定料场开采范围、储量、开采深度等参数,并在开采时适时调整开采和加工方法,力求在开采料满足填筑要求的前提下,工程造价最低。四、粘土料场开采1、开采方案1)开采总体方案(1)开采前,对发包人提供的料场进行详细

5、的料场复查,进一步探明开采范围内的有效储量及质量分布情况,并取样检查土料的力学指标、颗粒级配组成情况等,根据复查的结果确定开采范围及高程,并确定相应的开采方法、措施。(2)设备进场后,修建施工道路及截排水沟,同时布置其他临建设施,进行开采作业准备。(3)表层耕植土自上而下剥离,剥离出的耕植土先堆放在料场一侧,待有用料开采出一段后,再将耕植土回填于开采过后的场地上进行复耕,或按照监理人的指示,运至指定地点堆存。(4)土料开采分多工作面根据有用层厚度分层开采或一次性开采至设计底线(有用层厚度小于78m),采用立采与平采结合的方式开采。开采过程中,对保留边坡(大于1:D进行人工修坡护坡,防止水土流失

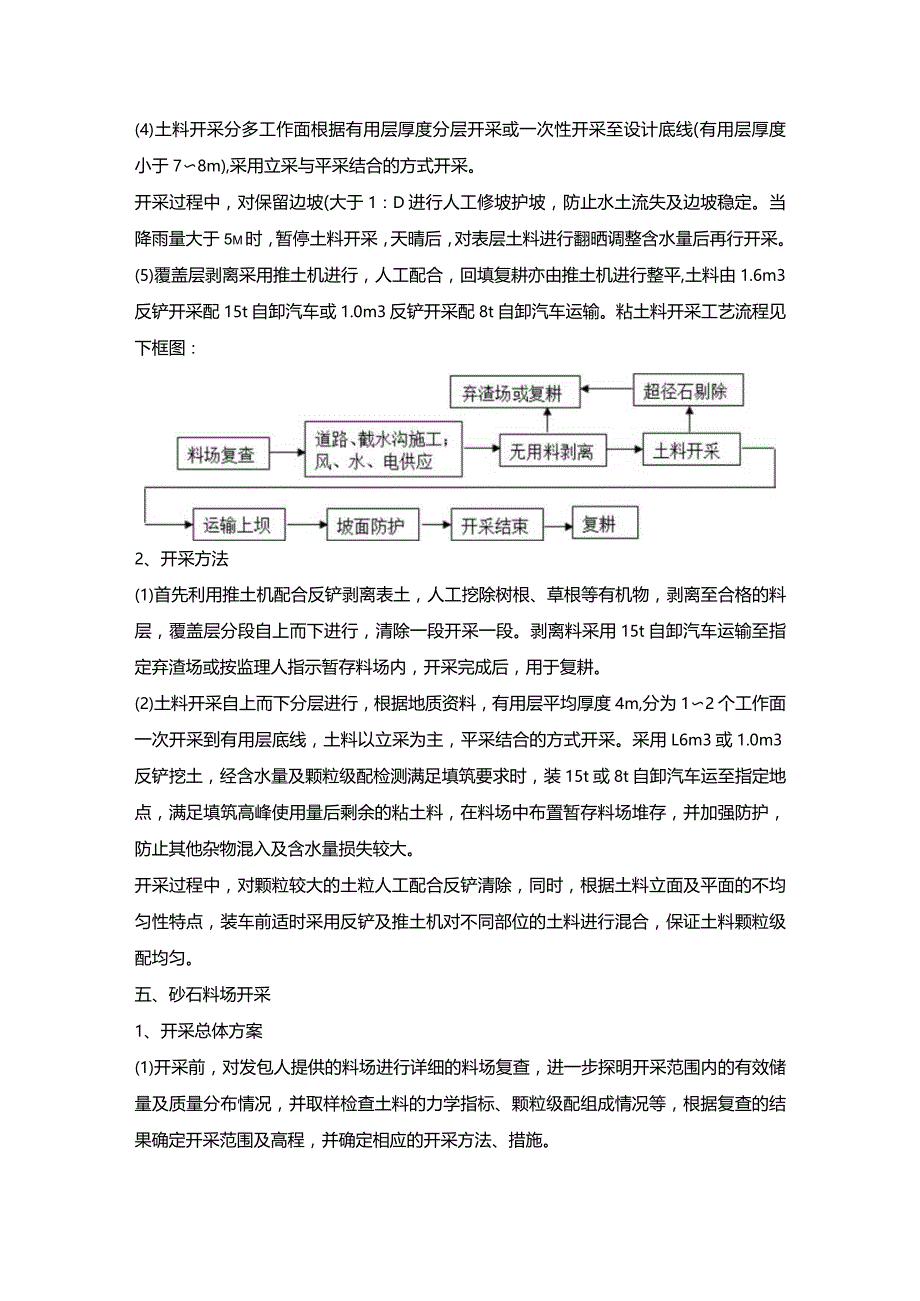

6、及边坡稳定。当降雨量大于5m时,暂停土料开采,天晴后,对表层土料进行翻晒调整含水量后再行开采。(5)覆盖层剥离采用推土机进行,人工配合,回填复耕亦由推土机进行整平,土料由1.6m3反铲开采配15t自卸汽车或1.0m3反铲开采配8t自卸汽车运输。粘土料开采工艺流程见下框图:2、开采方法(1)首先利用推土机配合反铲剥离表土,人工挖除树根、草根等有机物,剥离至合格的料层,覆盖层分段自上而下进行,清除一段开采一段。剥离料采用15t自卸汽车运输至指定弃渣场或按监理人指示暂存料场内,开采完成后,用于复耕。(2)土料开采自上而下分层进行,根据地质资料,有用层平均厚度4m,分为12个工作面一次开采到有用层底线

7、,土料以立采为主,平采结合的方式开采。采用L6m3或1.0m3反铲挖土,经含水量及颗粒级配检测满足填筑要求时,装15t或8t自卸汽车运至指定地点,满足填筑高峰使用量后剩余的粘土料,在料场中布置暂存料场堆存,并加强防护,防止其他杂物混入及含水量损失较大。开采过程中,对颗粒较大的土粒人工配合反铲清除,同时,根据土料立面及平面的不均匀性特点,装车前适时采用反铲及推土机对不同部位的土料进行混合,保证土料颗粒级配均匀。五、砂石料场开采1、开采总体方案(1)开采前,对发包人提供的料场进行详细的料场复查,进一步探明开采范围内的有效储量及质量分布情况,并取样检查土料的力学指标、颗粒级配组成情况等,根据复查的结

8、果确定开采范围及高程,并确定相应的开采方法、措施。(2)设备进场后,修建施工道路及截排水沟,同时布置筛分系统及其他临建设施,进行开采作业准备。(3)表层耕植土自上而下剥离,剥离出的耕植土就近堆存,用于复耕,或按照监理人的指示,运至指定地点堆存。(4)土料开采分23个工作面自上而下分层进行,分层高度根据开采设备作业高度控制,一般为78m左右,开采过程中根据现场实际情况适当调整分层厚度,土料以4m3正铲立面装20t自卸汽车为主,辅以推土机集料。土料以立采为主的方式开采,开采过程中,对保留边坡(大于1:D进行人工修坡护坡,防止水土流失及边坡稳定。当降雨量大于5m时,暂停土料开采,天晴后,对表层土料进

9、行翻晒调整含水量后再行开采。(5)料场毛土料装车前,由反铲剔除粒径较大块体,再装自卸汽车运输到筛分系统筛分,剔除粒径大于80M的超径石,土料在成品堆场由装载机装It自卸汽车,筛余超径石由装载机装15t自卸汽车运至监理人指定地点堆放。(6)覆盖层剥离采用推土机进行,人工配合,有回填复耕要求的亦由推土机进行整平,剥离土料由16m3反铲开采,15t自卸汽车运输。(7)开挖后的永久边坡在形成后即人工修整,局部进行块石护坡,防止雨季产生泥石流或滑坡。碎石土料开采见如下工艺流程图:(2)开采方法(1)料场覆盖层平均厚度约50cm,利用推土机配合反铲剥离表土,人工挖除树根、草根等有机物,剥离至合格的料层,覆

10、盖层分段自上而下进行,清除一段开采一段。剥离料采用15t自卸汽车运输至指定弃渣场或按监理人指示暂存料场内,开采完成后,用于复耕。(2) 土料开采自上而下分层进行,分层高度78m。土料以立采法为主,先期采用1.6m3反铲后退开挖,形成78m高的立采掌子面后,再采用4m3正铲立面开挖,2Ot自卸汽车运输到筛分系统。开采过程中,根据土料立面及平面的不均匀性特点,装车前适时采用反铲及推土机对不同部位的土料进行混合,然后正铲装车再次混合,过筛后保证土料颗粒级配均匀。六、石料场开采1、开采原则为保持开挖边坡稳定,避免爆破对现场环境重要部位发生爆破振动危害,开挖采取先进行永久边坡面分台预裂,严格控制爆破规模

11、。施工期间加强地质监测和预测,每次爆破和雨后对边坡进行监测,发现情况,及时进行处理、整治,发现局部不稳定块体及时进行随机支护。采取自上而下,分台降坡开采。覆盖层在石料开采前剥离完成。同时,形成开采平台推进方向的初始掌子面。覆盖剥离前,先行建好运输道路及坡顶截水沟。开采过程中及时做好已终了的上部平台及边坡防护和排水沟。开采过程中及时清除夹泥层、软弱层及污染层,确保用料质量。采用深孔梯段、微差挤压控制爆破开采方案,减少超径大块石二次爆破改小量及便于挖装作业。2、开采程序料场开采前先形成坡截、排水沟。首先对表层进行剥离至有用层,由于地形险峻,视具体情况在开采区内设拦渣墙。然后自上而下分层梯段爆破开挖

12、,梯段高度按20m控制。开采爆破作业前先由临时取料道路在各层下部形成集楂平台。3、开采方法(1)覆盖层剥离料场覆盖剥离包括揭顶剥离和边帮无用料剥离。土方及强风化岩用1.6m3挖掘机直接挖装20t自卸汽车运输出渣。(2)石料开采采用钻机钻主爆孔,自上而下分层深孔梯段微差挤压爆破开采,边坡面用型轻型潜孔钻机钻预裂孔及部分主爆孔,梯段高度一般为20m,每20m设置取料平台,并修筑运输道路至取料平台,钻爆图见图9-27o爆破后超径石采用手风钻钻孔爆破解小。为保证开采强度,同一台阶布置24个掌子面轮换交替开采作业。梯段爆破采用乳化炸药、人工装药;预裂爆破采用条形药包装药。起爆网路采用导爆管、毫秒微差、V

13、型序、复式起爆网络。为了避免爆破时石料滚入河中,爆破方向朝向上、下游方向。开挖坡比为1:0.3,综合坡比1:0.4:每20m设置台阶并预留2m宽的马道。有用料用4m3正铲挖掘机及5.4m3装载机配20tv32t自卸汽车运输或运至堆料场。(3)边坡支护根据地质资料和现场开挖情况,大部分边坡不支护,局部采用随机锚杆支护。锚杆支护采用潜孔钻机及手持式风钻钻孔人工安装。4、弃楂规划料场覆盖剥离及无用夹层的弃渣场设在上游1#渣场。弃硝水平堆弃平整。堆渣的位置、范围、高度、高程等严格按施工图纸、文件要求堆放。5、排水措施为了保证边坡的稳定和施工期排水要求,料场边坡开挖线外设置截水沟,边坡局部设置排水孔,确

14、保将料场边坡汇水排出场外。6、渣场回采料堆存、开采本标及其他标的洞挖楂料运至指定回采堆料场后分层卸料,推土机推平,堆方边坡不陡于40,堆方四周挖排水沟,保证堆料场排水畅通,防止外水向堆料场流入。开采时先开采料堆高部位后开采料堆低部位,从上至下逐层开采,用4m3正铲配2032t自卸车运输或用5.4m3装载机配32自卸车运输。七、料场恢复(一)料场开采过程中的环境保护措施在场料源比选和开采方案的设计,我们在保证集料质量、储量的前提下,选择有用储量大于80%的料场,覆盖层厚度要尽量小,以减少剥离量和弃料。料场开采过程中,采取以下环保措施:(1)在开采坡顶设置截水沟,当开采面坡顶汇水面积较大时,坡面上

15、还应设置必要的急流槽,将汇集的雨水、地下水截止指定排水管涵,杜绝乱排、乱放,防止沟涵设置不合理而引发的泥石流。(2)搞好表土弃渣规划,防止弃渣乱堆乱倒,同时应规划好施工道路的布置和支挡建筑物,做好必要的排水设施,在下方设置挡土墙。(3)在弃渣场的运行阶段,应加强弃渣场的运行维护和管理。加强对堆存边坡的安全监测,防止发生偶然安全事故。(4)开采钻爆时,优化爆破参数,控制扬尘。爆破前,应在岩石表面洒水湿润,爆破后进行洒水降尘,减少对大气的污染。(5)爆破施工前,应注意对爆破冲击波和震动的控制,在爆破参数的设计上应优化控制单响药量,控制质点振动速度,以避免冲击波和飞石对邻近建筑物或设施的破坏。(6)料场使用完毕后,做好清场与植被恢复,有条件时,可人造耕地或植树造林。并对已形成的开挖坡面、弃渣场加强防护处理,使其达到永久稳定,避免人为滑坡和泥石流发生。(二)加工过程中的环保技术措施为控制和降低生产对环境的污染,首先应我们从破碎设备选型和工艺设计上进行控制,其次还要进行详细的环保设计,并对施工和运行管理提出满足环保要求的技术措施和管理措施。(三)破碎设备选型中的环保措施砂石加工设备大多是强烈的噪声源和尘源,对周围环境产生污染,对生产人员健康产生威胁,在系统设备选型时我们充分考虑以下措施,选择了对环境污染小的施工机具设备:(1)破碎机的选择,应在满足工艺确定的

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
