管沟施工方案.docx

上传人:p** 文档编号:800422 上传时间:2024-03-04 格式:DOCX 页数:2 大小:26KB
下载 相关 举报
管沟施工方案.docx_第1页
第1页 / 共2页
管沟施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《管沟施工方案.docx》由会员分享,可在线阅读,更多相关《管沟施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

1、管沟施工方案1管沟土方施工前的准备a.土方开挖前,施工图会审完。施工机具、管道准备完。施工人员就绪。开挖施工方案经业主、监理工程师审批完。各项开工审批手续齐全并做好交叉施工准备。b.做好原有地下设施的标记和防护。沟道旁需要加固的线杆、树木等其它设施必须稳固;c.各相邻建筑物和地上设施在沟道施工中和施工后,不得发生沉降、倾斜、塌陷。d.管沟施工必须要有具体的安全保证措施和事故应急预案。要安排专人负责管沟施工的安全工作。e.当沟槽遇有风化岩或岩石需要爆破时,应选择有资质的专业施工单位进行施工。切必须制定安全措施,并经有关部门同意,由专人指挥进行施工。2管沟定位管沟开挖前,按照设计施工图纸中标注的方

2、位坐标在地面上放线,必须在基准点办办理正式移交后,布设测量控制网,经复核、改正并经监理、业主工程技术人员再次复核检查后形成本工程测量控制网成果图,按照该成果图进行施工放线、测标高。具体施工方法如下:a.按主干线、支干线的次序进行;b.主干线起点、终点,中间各转角点及其他特征点在地面上定位;c.管线中的井室等在管线定位后,用全站仪定位;d.直线段上线桩位的间距不宜大于50米,根据地形和条件,可适当加桩;e.管线中线量距可用全站仪、检定过的钢尺丈量。f.管线定位完成后,钉线桩应或埋设标石,绘点并记录;g.管线中线定位完成后,应按施工范围对地上障碍物进行核查。施工图纸中已标出的地下障碍物的近似位置应

3、在地面上做出标志。h.开挖沟槽:按设计标高、坡度开槽,具体见管道横断面图。3施工机械安排土方施工机械配备挖掘机2台装载机3台土方自卸车(15t)10台推土机3台洒水车2台4施工降水、排水为防止管沟开挖及管道施工期间地表水大量浸入,造成沟道积水,破坏边坡稳定,影响施工进行,要做好沟内排水和地面截水、疏水、排洪工作。地面处沿沟两侧采用编制袋装土,两层叠放(不低于300毫米),段截地面雨水及地面污水。在沟底边处设0.5X0.5米,深0.5米的排水沟,每隔50米设一座LOmX1.0m,深Im的积水坑,如出现地下水则采用3寸潜水泵排出地下水,地下水排至业主指定的厂区主雨排水管线。5土方开挖a.由于循环水

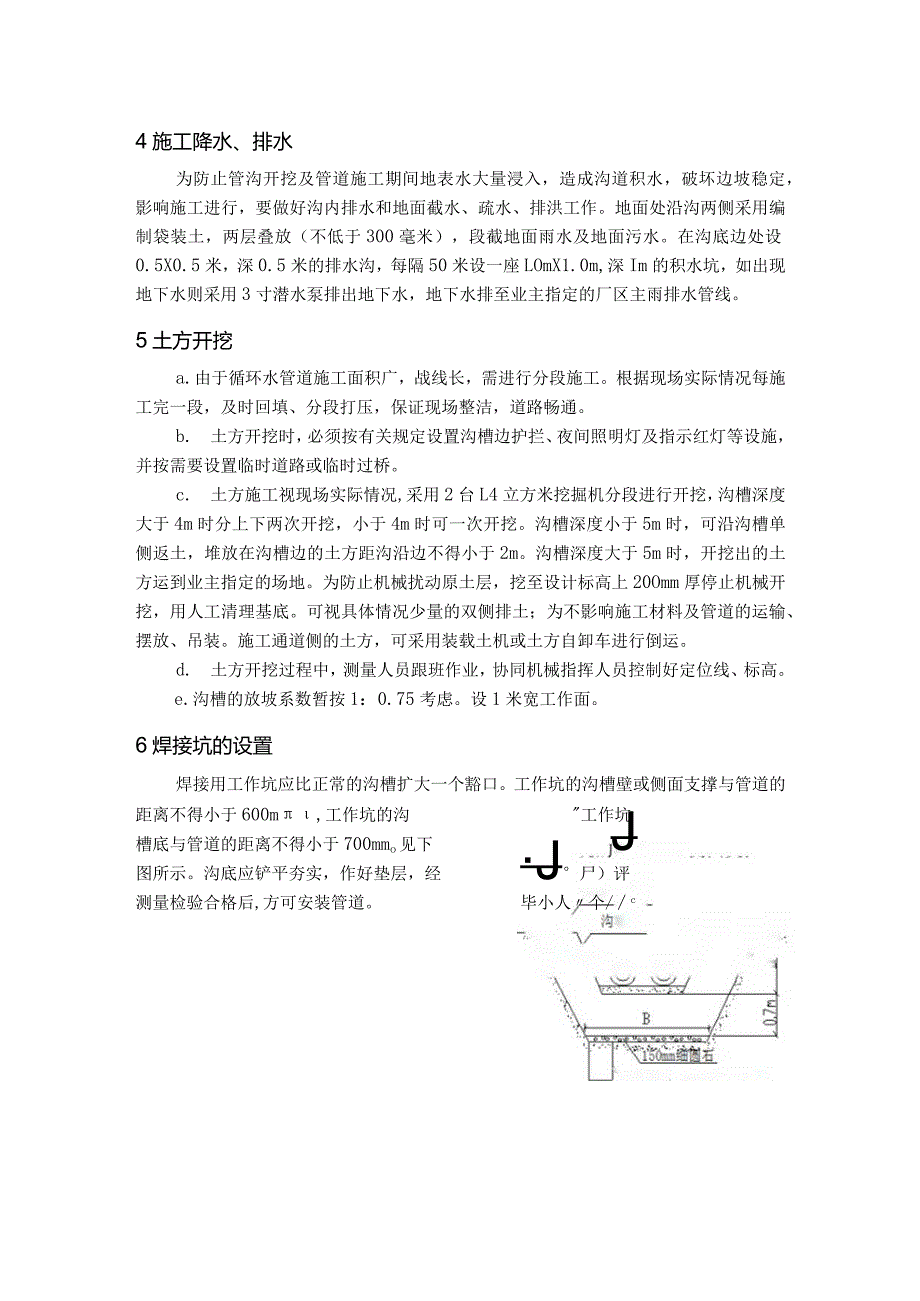

4、管道施工面积广,战线长,需进行分段施工。根据现场实际情况每施工完一段,及时回填、分段打压,保证现场整洁,道路畅通。b. 土方开挖时,必须按有关规定设置沟槽边护拦、夜间照明灯及指示红灯等设施,并按需要设置临时道路或临时过桥。c. 土方施工视现场实际情况,采用2台L4立方米挖掘机分段进行开挖,沟槽深度大于4m时分上下两次开挖,小于4m时可一次开挖。沟槽深度小于5m时,可沿沟槽单侧返土,堆放在沟槽边的土方距沟沿边不得小于2m。沟槽深度大于5m时,开挖出的土方运到业主指定的场地。为防止机械扰动原土层,挖至设计标高上20Omm厚停止机械开挖,用人工清理基底。可视具体情况少量的双侧排土;为不影响施工材料及管道的运输、摆放、吊装。施工通道侧的土方,可采用装载土机或土方自卸车进行倒运。d. 土方开挖过程中,测量人员跟班作业,协同机械指挥人员控制好定位线、标高。e.沟槽的放坡系数暂按1:0.75考虑。设1米宽工作面。6焊接坑的设置焊接用工作坑应比正常的沟槽扩大一个豁口。工作坑的沟槽壁或侧面支撑与管道的距离不得小于600m,工作坑的沟工作坑槽底与管道的距离不得小于700mmo见下J图所示。沟底应铲平夯实,作好垫层,经J尸)评测量检验合格后,方可安装管道。毕小人个/c

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
