红色主题脚手架施工方案.docx

上传人:p** 文档编号:800762 上传时间:2024-03-04 格式:DOCX 页数:22 大小:215.24KB
下载 相关 举报
红色主题脚手架施工方案.docx_第1页
第1页 / 共22页
红色主题脚手架施工方案.docx_第2页
第2页 / 共22页
红色主题脚手架施工方案.docx_第3页
第3页 / 共22页
红色主题脚手架施工方案.docx_第4页
第4页 / 共22页
红色主题脚手架施工方案.docx_第5页
第5页 / 共22页
红色主题脚手架施工方案.docx_第6页
第6页 / 共22页
红色主题脚手架施工方案.docx_第7页
第7页 / 共22页
红色主题脚手架施工方案.docx_第8页
第8页 / 共22页
红色主题脚手架施工方案.docx_第9页
第9页 / 共22页
红色主题脚手架施工方案.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《红色主题脚手架施工方案.docx》由会员分享,可在线阅读,更多相关《红色主题脚手架施工方案.docx(22页珍藏版)》请在第壹文秘上搜索。

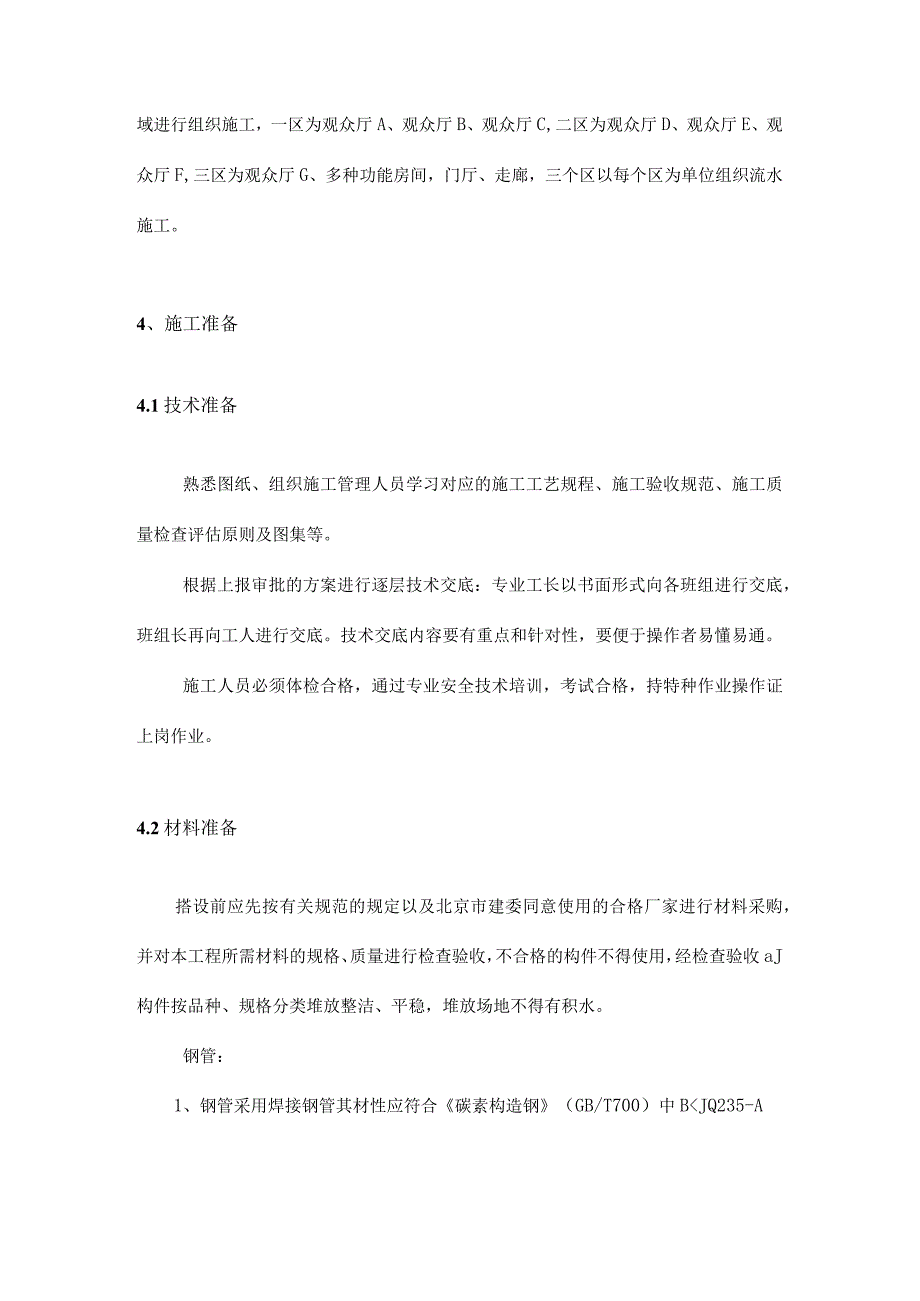

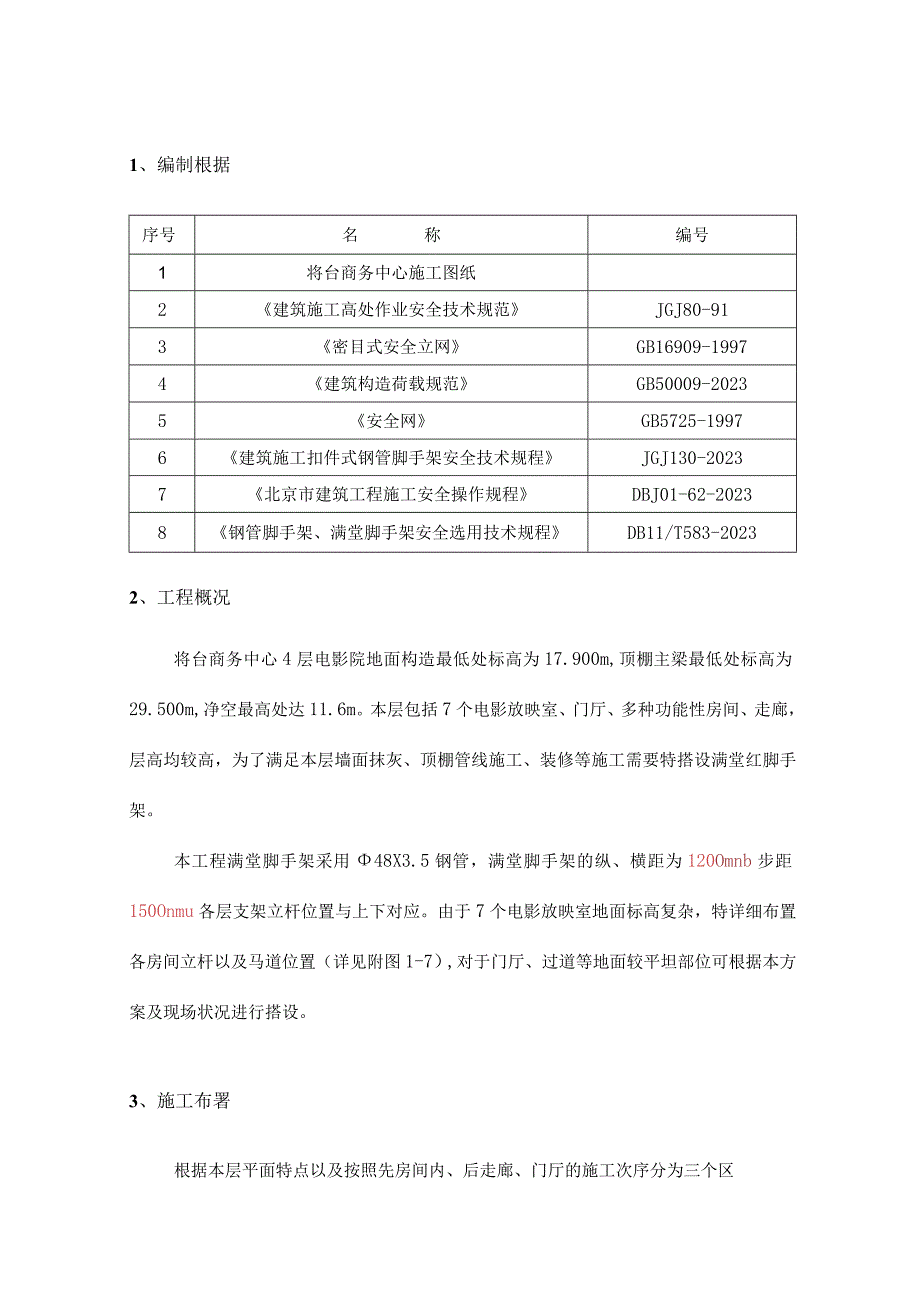

1、1、编制根据序号名称编号1将台商务中心施工图纸2建筑施工高处作业安全技术规范JGJ80-913密目式安全立网GB16909-19974建筑构造荷载规范GB50009-20235安全网GB5725-19976建筑施工扣件式钢管脚手架安全技术规程JGJ130-20237北京市建筑工程施工安全操作规程DBJ01-62-20238钢管脚手架、满堂脚手架安全选用技术规程DB11/T583-20232、工程概况将台商务中心4层电影院地面构造最低处标高为17.900m,顶棚主梁最低处标高为29.500m,净空最高处达11.6m。本层包括7个电影放映室、门厅、多种功能性房间、走廊,层高均较高,为了满足本层墙面

2、抹灰、顶棚管线施工、装修等施工需要特搭设满堂红脚手架。本工程满堂脚手架采用48X3.5钢管,满堂脚手架的纵、横距为120Omnb步距150Onmu各层支架立杆位置与上下对应。由于7个电影放映室地面标高复杂,特详细布置各房间立杆以及马道位置(详见附图1-7),对于门厅、过道等地面较平坦部位可根据本方案及现场状况进行搭设。3、施工布署根据本层平面特点以及按照先房间内、后走廊、门厅的施工次序分为三个区域进行组织施工,一区为观众厅A、观众厅B、观众厅C,二区为观众厅D、观众厅E、观众厅F,三区为观众厅G、多种功能房间,门厅、走廊,三个区以每个区为单位组织流水施工。4、施工准备4.1技术准备熟悉图纸、组

3、织施工管理人员学习对应的施工工艺规程、施工验收规范、施工质量检查评估原则及图集等。根据上报审批的方案进行逐层技术交底:专业工长以书面形式向各班组进行交底,班组长再向工人进行交底。技术交底内容要有重点和针对性,要便于操作者易懂易通。施工人员必须体检合格,通过专业安全技术培训,考试合格,持特种作业操作证上岗作业。4.2材料准备搭设前应先按有关规范的规定以及北京市建委同意使用的合格厂家进行材料采购,并对本工程所需材料的规格、质量进行检查验收,不合格的构件不得使用,经检查验收aJ构件按品种、规格分类堆放整洁、平稳,堆放场地不得有积水。钢管:1、钢管采用焊接钢管其材性应符合碳素构造钢(GB/T700)中

4、BJQ235-A2、钢管采用外径48mm、壁厚3.5mmH焊接钢管,钢管端部切口平整;钢管外径和壁厚容许偏差为O.3mm,端面切斜的容许偏差为1.7mm。3、钢管表面应平直光滑,不应有裂纹、压痕和硬弯。4、钢管应无锈蚀,若有锈蚀则其内外表面锈蚀深度之和不得不小于0.5mm。5、钢管尽量无弯曲,当有弯曲时,端部弯曲不不小于5三,立杆弯曲不不小于20mm,栏杆、支撑体系钢管杆件不不小于30mm。扣件:1、本工程满堂脚手架所有采用扣件式钢管脚手架。扣件式钢管脚手架应采用可锻铸铁制作的扣件,其材质应符合现行国标钢管脚手架扣件(GB15831)B规定。2、脚手架采用的扣件,在螺栓拧紧力矩达65N-Hi时

5、,不得发生破坏。3、新扣件应有生产许可证、法定检测单位的测试汇报和产品质量合格证。当对扣件质量有怀疑时,应按现行国标钢管脚手架扣件(GB15831)的规定抽样检测。4、旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。5、新、旧扣件均应进行防锈处理6、扣件规格必须与钢管管径相配合,以保证贴合面的严格整形,扣紧时接触良好。7、扣件质量符合我国现行原则,严禁使用加工不合格、锈蚀和有裂纹等缺陷0扣件。8、扣件的活动部位应能灵活转动、旋转扣件B两旋转面间隙应不不小于Imm。脚手架构配件容许偏差序号项目容许偏差(nun)示意图检查工具1焊接钢管尺寸游标卡尺外径48mm-0.5壁

6、厚3.5mm-0.52钢管两端面切斜偏差1.7020I塞尺/拐角尺j+ZII/ZZ“I3钢管外表面锈蚀深度0.5I游标卡尺/IM4钢管弯曲(符合下列规定)多种杆件钢管的端部弯曲(l1.5m)5L钢板尺Lf立杆钢管弯曲3ml4m4ml6.5m水平杆、斜杆的钢管弯曲(16.5m)122030C钢管及扣件计划投入量材料种类规格数量钢管2m600根3m300根4m900根6m900根扣件十字3200个对接IoOo个4.2.3脚手板:本工程脚手板采用木脚手板。木脚手板应采用杉木或松木制作,其材质应符合现行国标木构造设计规范(GBJ5)中II级材质的规定。脚手板长度4米,宽度不不不小于200mm,厚度不不

7、不小于50mm,两端各设直径为4mmB镀锌钢丝箍两道。严禁使用腐朽、裂缝的脚手板。4.2.4安全网:1、应选用有国家承认的质量监督检查部门的检查合格汇报、有生产单位质量检查合格证和安鉴证0密目网并应符合现行国标密目式安全立网(GB16909-1997)规定;立网采用LL8mX6m的!绿色密目安全网,在IoOCm2面积上不少于2023目。2、水平兜网必须使用满足国家现行原则安全网(GB5725T997)中的有关规定。平网采用P3X6In的锦纶编织安全网,网眼直径不不小于IOCl4.3人员准备本满堂脚手架作业需专业架子工10人,同步配置专职安全负责人1人;各工种施工人员均需持证上岗。所有施工人员进

8、入施工现场必须戴安全帽,登高作业人员必须配戴安全带,穿防滑软底胶鞋。5、满堂脚手架设计及计算5.1 满堂脚手架设计1、由于本层净空最大处为11.6m,考虑到作业人员在脚手架顶层施工的需要,暂定脚手架搭设高度为9.6m,现设定满堂脚手架步距为L5m。2、初步确定立杆B纵、横距均为L2m。3、脚手架顶部设置加密的纵向水平杆,间距为400mm,并在上面满铺5cm厚脚手板;脚手架四面设置不低于L2m的栏杆,且在栏杆底部设置挡脚板,在栏杆整个立面满挂密目网。4、本脚手架只容许同步施工作业的层数不超过一层,严禁多作业面同步进行施工,且不容许在脚手板上堆放不小于2KNm20荷载。5.2满堂脚手架计算满堂脚手

9、架简图:IaHD:a满堂脚手架立面简图立杆稳定性荷载计算单元满堂脚手架计算内容:本脚手架计算按最不利部位,即搭设高度最大部位进行计算,本脚手架最大搭设高度为9.600m,只要最高部位计算满足规定,整个脚手架即能满足设计规定。1、计算参数立柱横向间距或排距Ia距):1.20,脚手架步距h(m):1.50;立杆纵向间距Ib距):1.20,脚手架搭设高度H(m):9.60;平台底水平钢管间距离(mm):400.00;扣件连接方式:双扣件,扣件抗滑承载力系数:0.80;脚手板自重(kN/m2):0.300;施工均布荷载原则值(kNm2):2.000;2、纵向水平支撑钢管计算纵向钢管按照均布荷载下持续梁

10、计算,截面力学参数为截面抵御矩W=5.08cm3;截面惯性矩I=12.19cm,;纵向钢管计算简图荷载的计算:脚手板自重(kNm):ql=0.3000.400=0.120kN/m;(2)活荷载为施工荷载原则值(kN/m):pl=2.OOOXO.400=O.800kN/m强度计算:最大弯矩考虑为三跨持续梁均布荷载作用下的弯矩。最大弯矩考虑为静荷载与活荷载的计算值最不利分派的弯矩和;最大弯矩计算公式如下:此由=-0.1012-0.117.72最大支座力计算公式如下:N=LIqll+L2gJ均布恒载:ql=1.20.12=0.144kN/m;均布活载:pl=1.4X0.800=1.120kN/m;最

11、大弯距Mmax=0.1X0.144X1.2023+0.117XI.120X1.2023=0.209kN.m;最大支座力N=l.l0.1441.200+1.21.1201.200=1.803kN;截面应力=0.209X106/(5080.0)=41.142Nmm2;纵向钢管的计算强度41.142不不小于205.000Nm满足规定!挠度计算:最大挠度考虑为三跨持续梁均布荷载作用下的挠度;计算公式如下:=0,677回一+0,990-10071005Z均布恒载:ql=0.120kN/m;均布活载:q2=0.800kN/m;V二(0.6770.120+0.990O.800)1200.04/(1002.0

12、60105121900.0)=0.721mm纵向钢管B最大挠度不不小于1200.OOO/150与10,满足规定!3、横向水平支撑钢管计算支撑钢管按照集中荷载作用下的三跨持续梁计算;集中荷载P取纵向板底支撑传递力,P=1.517kN;120012001200II11支撑钢管计算简图最大弯矩Mmax=0.486kN.m;最大变形Vmax=1.995mm;截面应力。=95.560Nmm2;横向钢管B计算强度不不小于205.OOON/mm;满足规定!支撑钢管的最大挠度不不小于1200.Ooo/150与10mm,满足规定!4、扣件抗滑移计算双扣件承载力设计值取16.OOkN,按照扣件抗滑承载力系数0.8

13、0,该工程实际的旋转双扣件承载力取值为12.80kNoRRc其中Rc扣件抗滑承载力设计值,取12.80kN;纵向或横向水平杆传给立杆的竖向作用力设计值R=6.068kN;R12.80kN,因此双扣件抗滑承载力的设计计算满足规定!5、立杆稳定性计算静荷载原则值包括如下内容:脚手架B自重(kN):NGl=0.177X9.600=1.699kN;钢管的自重计算参照扣件式规范附录A双排架自重原则值。脚手板自重(kN):NG2=0.300l.200X1.200=0.432kN;经计算得到,静荷载原则值NG=NG1+NG2=2.131kN;活荷载为施工荷载原则值产生H荷载。经计算得到,活荷载原则值NQ=2

14、.0001.2001.200=2.880kN;不考虑风荷载,立杆的轴向压力设计值计算公式N=1.2NG+1.4NQ=1.2X2.131+1.42.880=6.604kN;立杆的稳定性计算公式:翻其中N一一立杆0轴心压力设计值(kN):N=6.604kN;一轴心受压立杆B稳定系数,由长细比Lo/i查表得到;i计算立杆B截面回转半径(Cm):i=1.58cm;A立杆净截面面积(Cm2):A=4.89cm2;W立杆净截面模量(抵御矩)(cm3):W=5.08cm3;。钢管立杆抗压强度计算值(Nmm2).f一一钢管立杆抗压强度设计值:f=205.00N/mm2;1.o计算长度(m);参照扣件式规范,由公式计算Io=khk计算长度附加系数,取值为1.155;计算长度系数,参照扣件式规范表;

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
