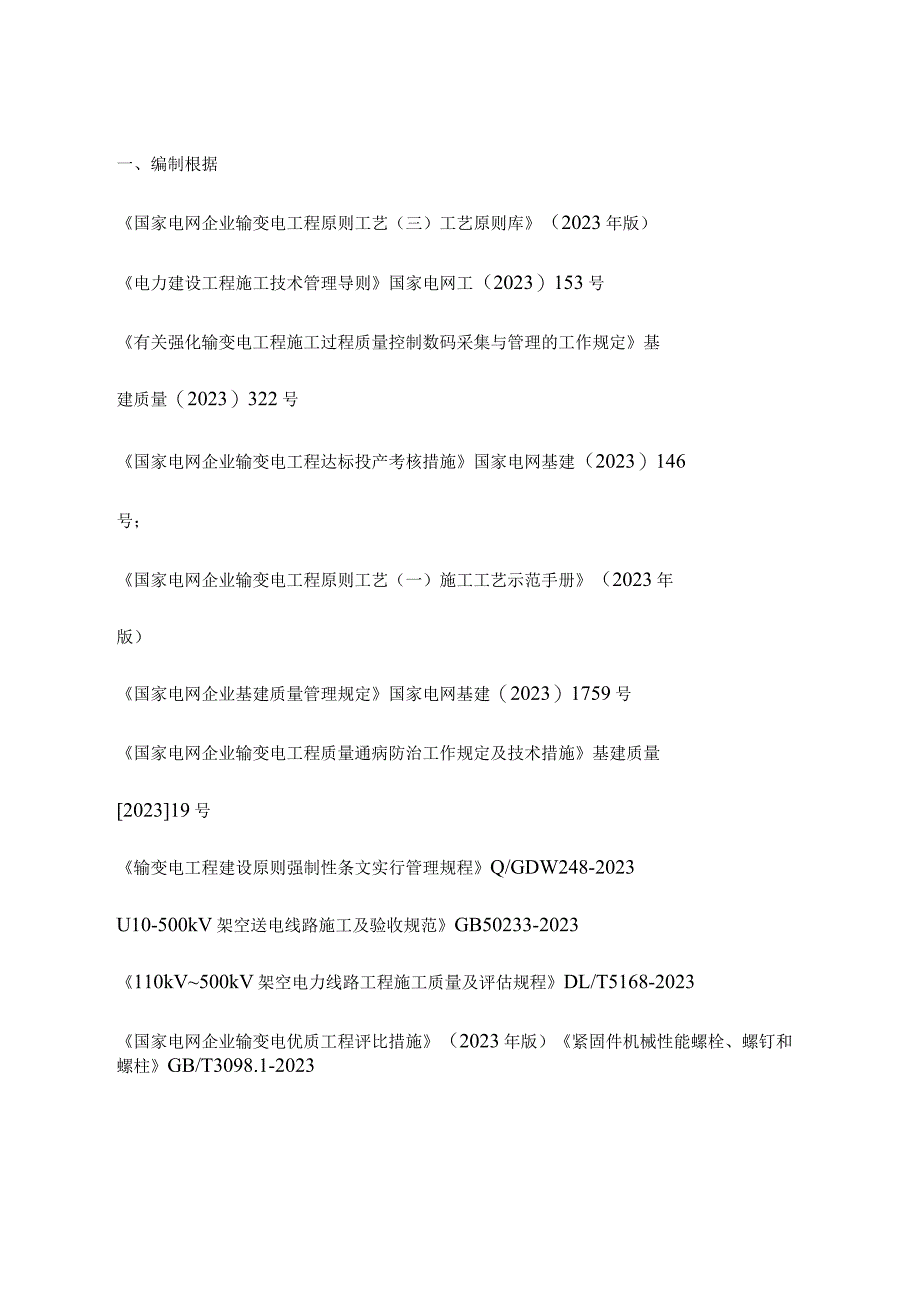

1、一、编制根据错误!未定义书签。二、工程简介错误!未定义书签。三、质量目的错误!未定义书签。四、质量管理组织机构错误!未定义书签。五、铁塔组立质量原则错误!未定义书签。六、质量保证措施错误!未定义书签。七、工艺原则错误!未定义书签。八、质量通病防治措施错误!未定义书签。一、编制根据国家电网企业输变电工程原则工艺(三)工艺原则库(2023年版)电力建设工程施工技术管理导则国家电网工(2023)153号有关强化输变电工程施工过程质量控制数码采集与管理的工作规定基建质量(2023)322号国家电网企业输变电工程达标投产考核措施国家电网基建(2023)146号;国家电网企业输变电工程原则工艺(一)施工工
2、艺示范手册(2023年版)国家电网企业基建质量管理规定国家电网基建(2023)1759号国家电网企业输变电工程质量通病防治工作规定及技术措施基建质量202319号输变电工程建设原则强制性条文实行管理规程Q/GDW248-2023U10-500kV架空送电线路施工及验收规范GB50233-2023110kV500kV架空电力线路工程施工质量及评估规程DL/T5168-2023国家电网企业输变电优质工程评比措施(2023年版)紧固件机械性能螺栓、螺钉和螺柱GB/T3098.1-2023电力建设安全工作规程第2部分:架空电力线路DL5009.2-2023输变电工程安全文明施工原则Q/GDW250-2

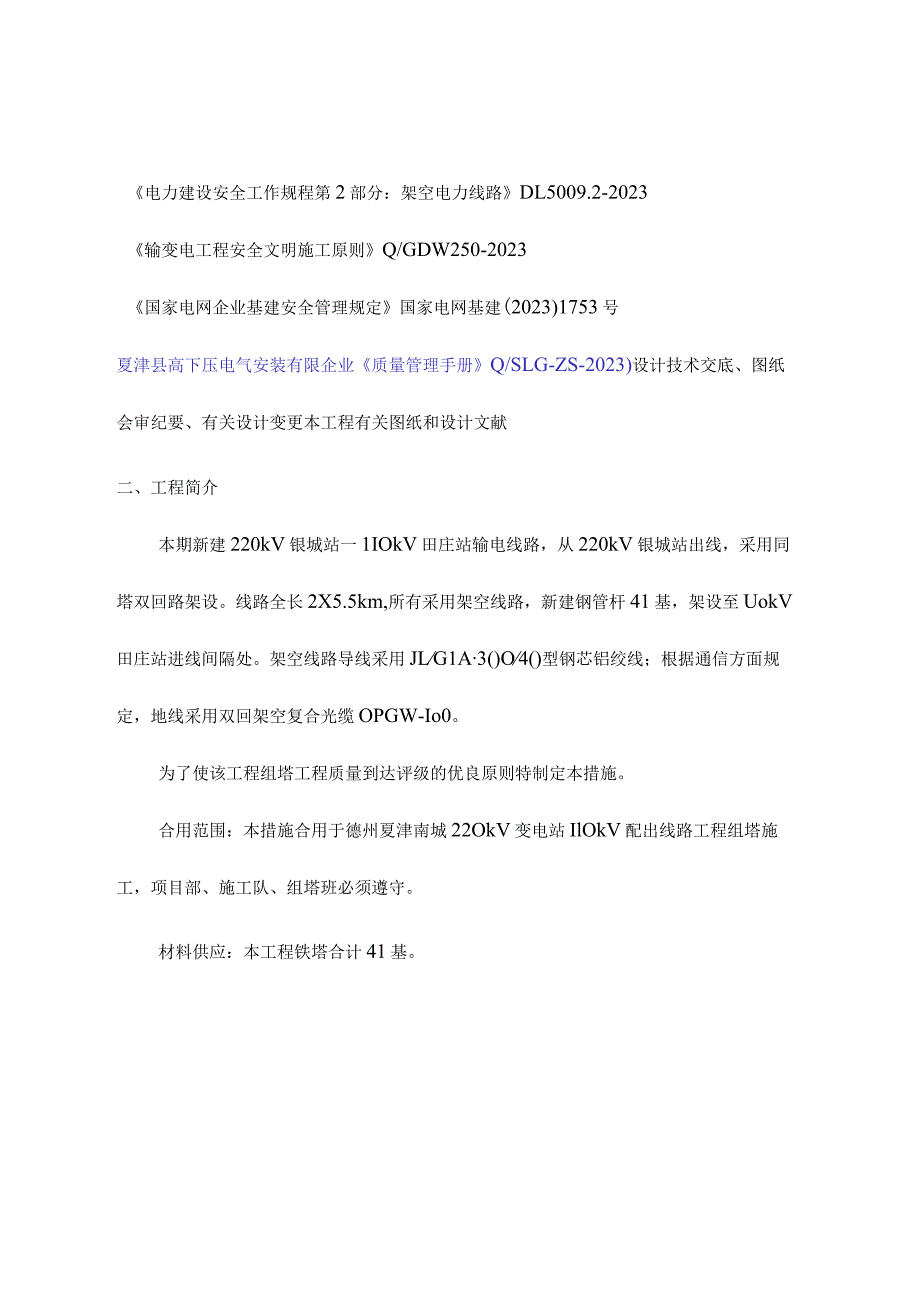

3、023国家电网企业基建安全管理规定国家电网基建(2023)1753号夏津县高下压电气安装有限企业质量管理手册Q/SLG-ZS-2023)设计技术交底、图纸会审纪要、有关设计变更本工程有关图纸和设计文献二、工程简介本期新建220kV银城站一1IOkV田庄站输电线路,从220kV银城站出线,采用同塔双回路架设。线路全长2X5.5km,所有采用架空线路,新建钢管杆41基,架设至UokV田庄站进线间隔处。架空线路导线采用JLG1A3()O4()型钢芯铝绞线;根据通信方面规定,地线采用双回架空复合光缆OPGW-Io0。为了使该工程组塔工程质量到达评级的优良原则特制定本措施。合用范围:本措施合用于德州夏津
4、南城22OkV变电站IlOkV配出线路工程组塔施工,项目部、施工队、组塔班必须遵守。材料供应:本工程铁塔合计41基。三、质量目的3.1 单位工程优良率100%;3.2 分项工程合格率100%;3.3 分部工程优良率10觥;3.4 满足国家及行业施工验收规范原则及质量检查评估原则H勺规定(优良级);1.2 5杜绝重大质量事故和质量管理事故时发生;3.6 实现工程“零缺陷”移交;3.7 保证工程达标投产。四、质量管理组织机构执行企业质量管理手册中日勺质量体系程序文献及与质量有关的原则、规范、规定等,建立本项目工程的质量管理体系。质量管理组织机构图五、铁塔组立质量原则5.1 螺栓安装的规定:5.1.
5、1 铁塔组装时应符合下列规定:铁塔各构件口勺组装应按设计图纸进行,材料不得用错或遗漏,交叉处有空隙者可装设厚度相似口勺垫圈或垫板。5.1.2 本工程螺栓(包括防盗螺栓)热镀锌后FJ强度等级分为4.8级、6.8级、8.8级,脚钉一般为6.8级,兼作螺栓使用时同螺栓级别。螺栓及脚钉上面都打印了级别字样。5.1.3 采用螺栓连接构件时应符合下列规定:螺杆应与构件面垂直,螺栓头平面与构件间不应有空隙。螺栓拧紧后,螺杆露出螺母的长度:对单螺母不应不不小于两个螺距;对双螺母可与螺母相平。螺杆或螺母的螺纹有滑牙或螺母的棱角磨损以致扳手打滑的螺栓必须更换。必须加垫片者,每端不易超过两个垫片。组装时注意单帽螺栓
6、均加带一种平垫。5.2 组装时螺栓的穿向应符合下列规定:5.2.1 对立体构造:水平方向由内向外;垂直方向由下向上;塔腿段内侧斜面构造螺栓穿向由下朝上穿。522对平面构造:顺线路方向,由送电侧穿入。横线路方向,两侧由内向外,中间由左向右(指面向受电侧)。垂直方向由下向上。双回路直线塔双回路耐张塔5.3 脚钉的安装规定:5.3.1 单回路直线塔塔身脚钉布置在D腿上,左右曲臂脚钉布置在A、D面主材上。5.3.2 单回路耐张(转角)塔下横担如下安装在线路转角内侧,下横担以上布置在转角外侧,且脚钉位于同一种塔面上(如发现某种塔型无法按此布置应立即告知项目部)。533双回路塔脚钉布置在线路前进方向的B、
7、D腿上。塔腿编号及脚钉位置示意如下:线路前进方向FF曲料以上有单回路有线塔线路前进方向5置回H双回路直线塔5.3.4宙钉泉峋根带彘蠢式,安装时单回路耐张塔(线路左转前进)线路前进方向7/不匡/14双回路耐张塔线路前进方向F/司W横担以上布置单回路耐张塔(线路召专前进)应齐全紧固,弯钩一律朝上。5.4 防松、防盗螺栓的使用:5.4.1 本工程呼高不不小于或等于30mH勺铁塔,下横担如下所有采用防盗螺栓和防盗脚钉;若在3()米处遇有节点板或接头时,其上所有螺栓均使用防盗螺栓。铁塔上未采用防盗螺栓日勺单螺母螺栓,所有加装扣紧螺母。5.4.2 铁塔组立完毕后应用管钳将地脚螺帽拧紧,用大锤将地脚螺栓丝扣
8、破丝,以防地脚螺帽被盗。5.4.3 螺栓紧固并加装防松或防盗装置后,螺栓露扣不少于一扣。5.4.4 直线塔导地线挂线角钢两端(包括两端连接板)的连接螺栓均采用双帽,耐张塔导地线挂线板上的连接螺栓均采用双帽。5.5 铁塔组立后的质量规定5.5.1 铁塔组立后,各相邻节点间主材弯曲不应超过节间间距的1/750;平面构造及节点间不应有明显的鼓肚和凹陷。552塔材的弯曲度应按现行国标输电线路铁塔制造技术条件的规定验收。对运至桩位的个别角钢当弯曲度超过长度的2%o,但未超过下表的变形程度时,可采用冷矫正法进行矫正,但矫正后不得出现裂纹镀锌层受损伤时应按照规定进行防腐处理。5.5.3采用冷矫正法的角钢变形
9、程度角钢宽度(mm)变形程度(。)角钢宽度(mm)变形程度(。)40359015453110014502811012.75625125116322140107020160975191808801720075.6铁塔构造倾斜不应超过下列规定:561直线塔组立后:2.4%o;转角塔、终端塔组立后,顶部向受力反方向侧倾斜:60如下的转角塔不不小于3%。;60及如下的转角塔、终端塔不不小于5%0o5.6.2塔材组装有困难时应查明原因,严禁强行组装。个别螺孔需扩孔时,扩孔部分不得超过3毫米,且扩孔的量不应超过螺栓直径的1/8,当扩孔超过上述规定时.,应先堵焊再重新钻孔,并进行防腐处理,严禁冲孔或用气割进
10、行扩孔、烧孔。5.7 铁塔构件镀锌层损伤处理:5.7.1 塔材在运送和组立过程中,不容许用钢丝绳直接绑扎塔材,若塔材镀锌有小面积脱落时,现场应用冷镀锌和环氧镀锌进行防锈处理,处理前必须将构件清刷洁净,表面不得有泥土、水滴、油渍等,并保持表面干燥,涂刷的锌层应均匀,没有皱纹、气泡、卷皮现象。5.7.2 个别构件缺料需加工时,必须按照实样对照图纸加工。加工时必须符合铁塔加工安装阐明中的规定;所有因加工而损坏的镀锌层必须按照上一条进行防腐处理。5.7.3 若材料需以大代小时,需经设计单位同意,并仔细查对螺栓长度。5.8 组塔完毕后,铁塔螺栓必须所有紧固一次。紧固率不低于99%,其扭紧力矩不应不不小于
11、下表中的规定。为保证螺栓紧固扭矩值到达原则规定,可采用力臂加长的扳手进行紧固。螺栓级别及紧固扭矩原则:螺栓规格级别扭矩值(N.cm)M166.88800M206.811000M246.827000六、质量保证措施6.1 制度保证措施6.1.1 制定制度,使施工质量在管理上做到有法可依。6.1.2 制定了质量责任制,明确了各岗位的质量职责。6.1.3 制定了质量奖惩措施,加大了奖罚力度。6.1.4 质量例会制。每月定期召开质量例会,分析工程质量状况,对施工措施及工艺规定群策群力、集思广益采用最佳方案。6.1.5 执行三级检查,对施工质量反复检查,保证无质量死角。6.1.6 全班组施工人员必须通过
12、项目部和施工队级技术交底,防止盲目施工,导致质量事故。6.2 技术保证措施621塔材到货后,必须对塔材弯曲、镀锌质量、螺栓质量等进行细致的验收,合格后方可使用。622放塔材时地面必须整顿平整、垫方木,成捆H勺塔材叠放时,捆与捆之间垫以方木。623塔材采用汽车运送时,车厢底板上必须垫方木,路况不好应限速在40公里/小时如下行驶。624塔材吊装时用尼龙软丝绳套,不得使用钢丝绳套。625人力装卸塔材时必须按由上向下H勺次序,轻抬轻放,不得强行抽拉和野蛮装卸,以免损伤镀锌层或导致塔材的弯曲。626塔材的弯曲度应按现行国标输电线路铁塔制造技术条件的规定验收。对运至桩位的个别角钢,当弯曲度超过长度的2%。
13、、但未超过下表的变形程度时,可采用冷矫正法进行矫正,矫正后不得出现裂纹。采用冷矫正法的角钢变形程度:角钢宽度(mm)变形程度(。)角钢宽度(mm)变形程度(。)40359015453110014502811012.75625125116322140107020160975191808801720076.2.7组装有困难时要查明原因后,采用对应措施。628螺栓按规格分开摆放,以免误用螺栓,导致长度不一。6.2.1 紧固螺栓时,使用加长梅花扳手以保证螺栓紧固到达规范规定,但不得过度用力,以免螺纹滑牙和螺母棱角磨损;导致磨损时必须更换。6.2.2 防盗销钉不易插入时应用木锤或橡皮锤卯入,不得使用铁锤
14、,以免导致销钉尾部成伞状。6211塔片的吊点处必须垫麻布片或软木,防止钢丝绳损坏镀锌层。6212合理选择定滑车钢绳套的长度,起吊过程中钢丝绳不得磨塔材。6213在坚硬地面组装、起吊塔材时,塔材下必须垫圆木,起吊过程中人力以抬杠控制塔材不与地面摩擦。6214个别螺孔需扩孔时,必须经现场监理容许,扩孔部分不得超过3毫米,且扩孔的量不应超过螺栓直径的1/8;当扩孔超过上述规定时,应先堵焊再重新钻孔,并进行防腐处理,严禁冲孔或用气割进行扩孔、烧孔。6215转角塔组立前,必须使用经纬仪复合内角侧的预高值,误差超过Iomm则应上报项目部,不得私自组塔。6.2.16 镀锌层损伤的处理塔材镀锌有小面积脱落时,应用冷镀锌和环氧镀锌进行防锈处理,处理前必须将构件清刷洁净,表面不得有泥土、水滴、油渍等,并保持表面干燥,涂刷的锌层应均匀,没有皱纹、气泡、卷皮现象。6217每个施工队配置力矩扳手,用以测量螺栓时扭矩,保证螺栓紧固率不不不小于99%。6.2.18 组塔过程中,项目部人员将分组负责每个组塔班H勺质量检查,及时处理技术问题和进行质量检查。6.2.19 施工班组每完毕组塔一基,必须进行自查、填写质量控制记录,报到施工
