《聚氨酯防水施工方案.docx》由会员分享,可在线阅读,更多相关《聚氨酯防水施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

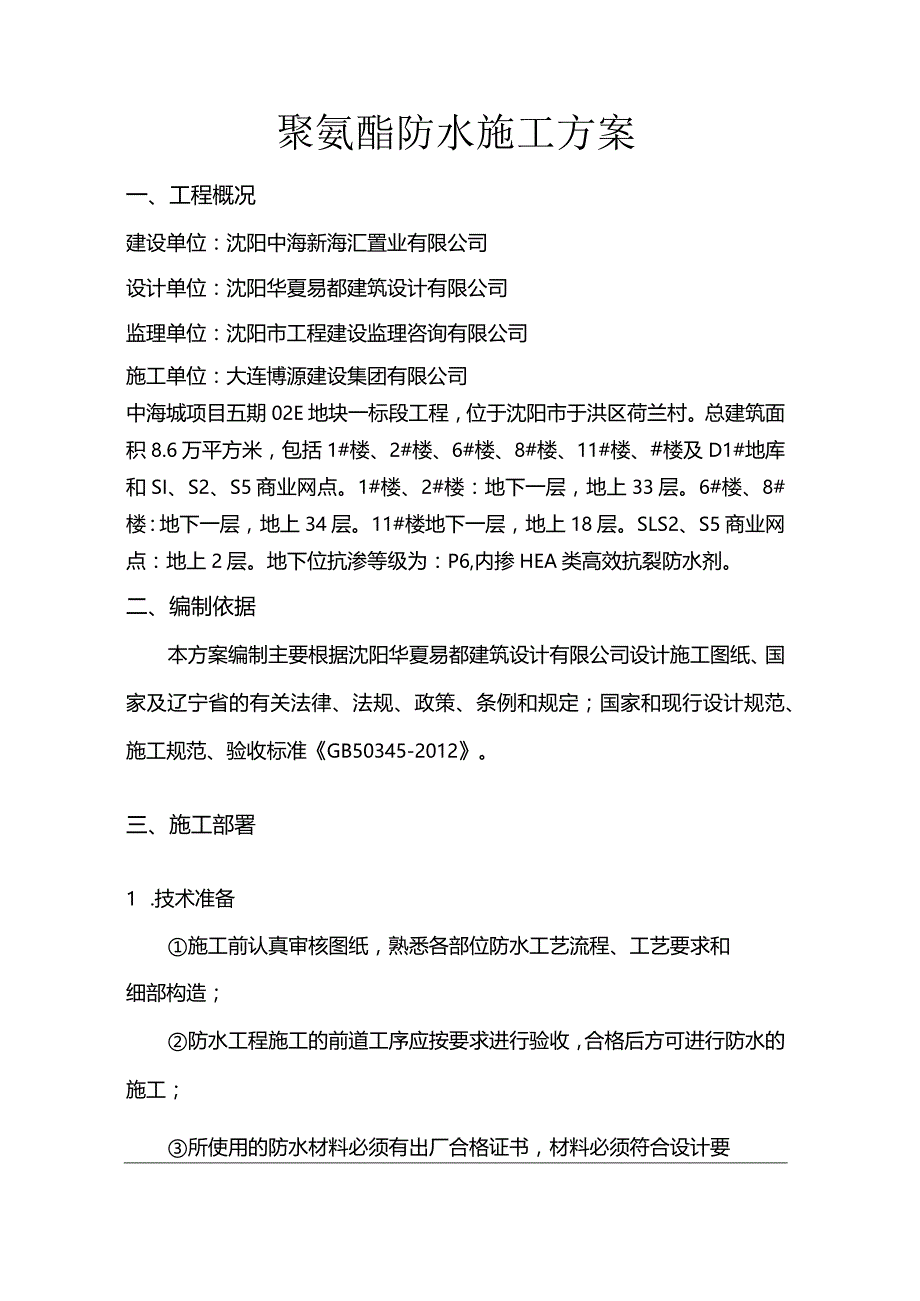

1、中海城02E项目工程一标段聚氨酯防水施工方案BOYUAN施工单位:大连博源建设集团有限公司一、工程概况1二、编制依据1三、施工部署1四、施工工艺和质量控制措施3五、安全文明施工措施错误!未定义书签。六、成品保护措施错误!未定义书签。七、季节施工措施错误!未定义书签。聚氨酯防水施工方案一、工程概况建设单位:沈阳中海新海汇置业有限公司设计单位:沈阳华夏易都建筑设计有限公司监理单位:沈阳市工程建设监理咨询有限公司施工单位:大连博源建设集团有限公司中海城项目五期02E地块一标段工程,位于沈阳市于洪区荷兰村。总建筑面积8.6万平方米,包括1#楼、2#楼、6#楼、8#楼、11#楼、#楼及D1#地库和SI、
2、S2、S5商业网点。1#楼、2#楼:地下一层,地上33层。6#楼、8#楼:地下一层,地上34层。11#楼地下一层,地上18层。SLS2、S5商业网点:地上2层。地下位抗渗等级为:P6,内掺HEA类高效抗裂防水剂。二、编制依据本方案编制主要根据沈阳华夏易都建筑设计有限公司设计施工图纸、国家及辽宁省的有关法律、法规、政策、条例和规定;国家和现行设计规范、施工规范、验收标准GB50345-2012。三、施工部署1 .技术准备施工前认真审核图纸,熟悉各部位防水工艺流程、工艺要求和细部构造;防水工程施工的前道工序应按要求进行验收,合格后方可进行防水的施工;所使用的防水材料必须有出厂合格证书,材料必须符合
3、设计要防水材料进场后,应按规定进行现场取样复试。2 .物资机具准备主要材料计划表序号材料名称及规格单位数量备注1聚氨酯防水涂料M2500015厚主要施工机具计划表序号机具名称数量使用部位备注1铲刀10卫生间、连廊、开敞阳台清理基层2扫把10卫生间、连廊、开敞阳台清理基层3卷尺2卫生间、连廊、开敞阳台量尺寸4剪刀5卫生间、连廊、开敞阳台加工卷材5压辑5卫生间、连廊、开敞阳台压紧卷材6油漆刷5卫生间、连廊、开敞阳台涂刷基层处理剂3.人员准备劳动力计划表工种人数施工员3防水工10普工54 .防水做法卫生间、连廊、开敞阳台防水均采用l5mm厚单组分聚氨酯防水涂料膜四、施工工艺和质量控制措施(一)、作业
4、条件1、涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,不得有松动、起砂、起皮现象。阴阳角处应抹成圆弧或钝角。如达不到上述要求,对于基层孔洞、砂眼凹面用水泥聚氨酯搅合成腻子,采用刮板或铁板抹子刮补填平。2、基层应干燥,一般以含水率小于9%为宜,其简单测定方法是将ImXIm的卷材覆盖在基层的表面上,覆盖3-4小时,如果卷材上无水印即可施工。3、防水层所用的各类材料,基层处理剂、二甲苯等均属易燃物品,储存和保管要远离火源,施工操作时,应严禁烟火。4、防水层施工不得在雨天、大风天进行。(二)、聚氨酯防水涂料操作工艺流程清扫基层T细部处理T配制底胶T涂刷底胶
5、一细部附加层T第一层涂膜T第二层涂膜T第三层涂膜防水层施工(三)、聚氨酯防水涂料操作方法1、清扫基层:用铲刀将粘在找平层上的灰皮除掉,用扫帚将灰尘扫干净。2、涂刷底胶:将聚氨酯甲、乙两组份和二甲苯按1:1.5:2的比例(重量比)配合搅拌均匀,即可使用。用滚动刷或油漆刷蘸底胶均匀地刷在基层表面,涂刷量以0.150.2kgm2左右为宜。涂刷后应干燥4h以上,手感不粘时,才能进行下道工序。3、细部附加层:将聚氨酯涂膜防水材料按甲组份:乙组份二1:L5的比例混合搅拌均匀,用油漆刷蘸涂料在阴阳角等容易漏水的薄弱部位均匀涂刷不得漏刷(屋面与女儿墙交接处,涂膜防水拐到墙上做20Cm30Cm高)。墙屋面交界处
6、应加胎体增强材料(附加防水层)。4、檐沟、檐口、泛水和立面涂膜防水层的收头,应用防水涂料多遍涂刷或用密封材料封严。5、第一道涂膜:将聚氨酯甲、乙两组份和二甲苯按1:1.5:0.2的比例(重量比)配合后倒入搅料桶中,用电动搅拌器均匀(约5min),用橡胶刮或油漆刷刮涂一层涂料,厚度均匀一致,刮涂量O81.0kgn2为宜。6、第二道涂膜:第一道涂膜后,涂膜固化到不沾手时,按第一遍材料配比方法,进行地第二遍涂膜操作,为使涂膜厚度均匀,刮涂方向必须与第一遍刮涂方向垂直,刮涂量与第一遍相同。7、第三道涂膜:第二道涂膜固化后,仍按前两遍的材料配合比搅拌好涂膜材料,进行第三遍刮涂,刮涂量以0.40.5kgm
7、2为宜,涂完之后未固化时,可在涂膜表面稀撒干净的粗砂,以增加与水泥砂浆覆盖层的粘接力。最终需保证厚度2mm。8、凡遇到板的阴、阳角,均宜铺设聚酯纤维无纺布进行附加增强处理。具体做法是在涂布第二度涂膜后,立即铺贴聚酯纤维无纺布,铺贴时使无纺布均匀平坦地粘结在涂膜上,并滚压密实,不应有空鼓和皱折现象存在,无纺布之间的搭接宽度为5080mm。经过5h以上固化后,方可涂布第三度涂膜。9、涂膜防水做完,经检查验收合格后可进行蓄水试验,蓄水深度应为20mm-30mm124h内无渗漏、未发现渗水、漏水为合格,然后进行隐蔽验收,进行面层施工。(四)、质量标准1、保证项目1)所用涂膜防水材料的品种、牌号及配合比,应符合设计要求和国家现行有关标准的规定。对防水涂料技术性能四项指标必须经试验室进行复验合格后,方可使用。2)找平层含水率低于9猊并经检查合格后,方可进行防水层施工。3)涂膜防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。2、基本项目1)涂膜层涂刷均匀,厚度满足设计要求,不露底,保护层和防水层粘接牢固,紧密结合,不得有损伤。2)底胶和涂料附加层的涂刷方法,应符合施工规范要求,粘接牢固、紧密,无空鼓。3)涂膜层不气泡、不流淌,平整无凹凸,颜色亮度一致。
