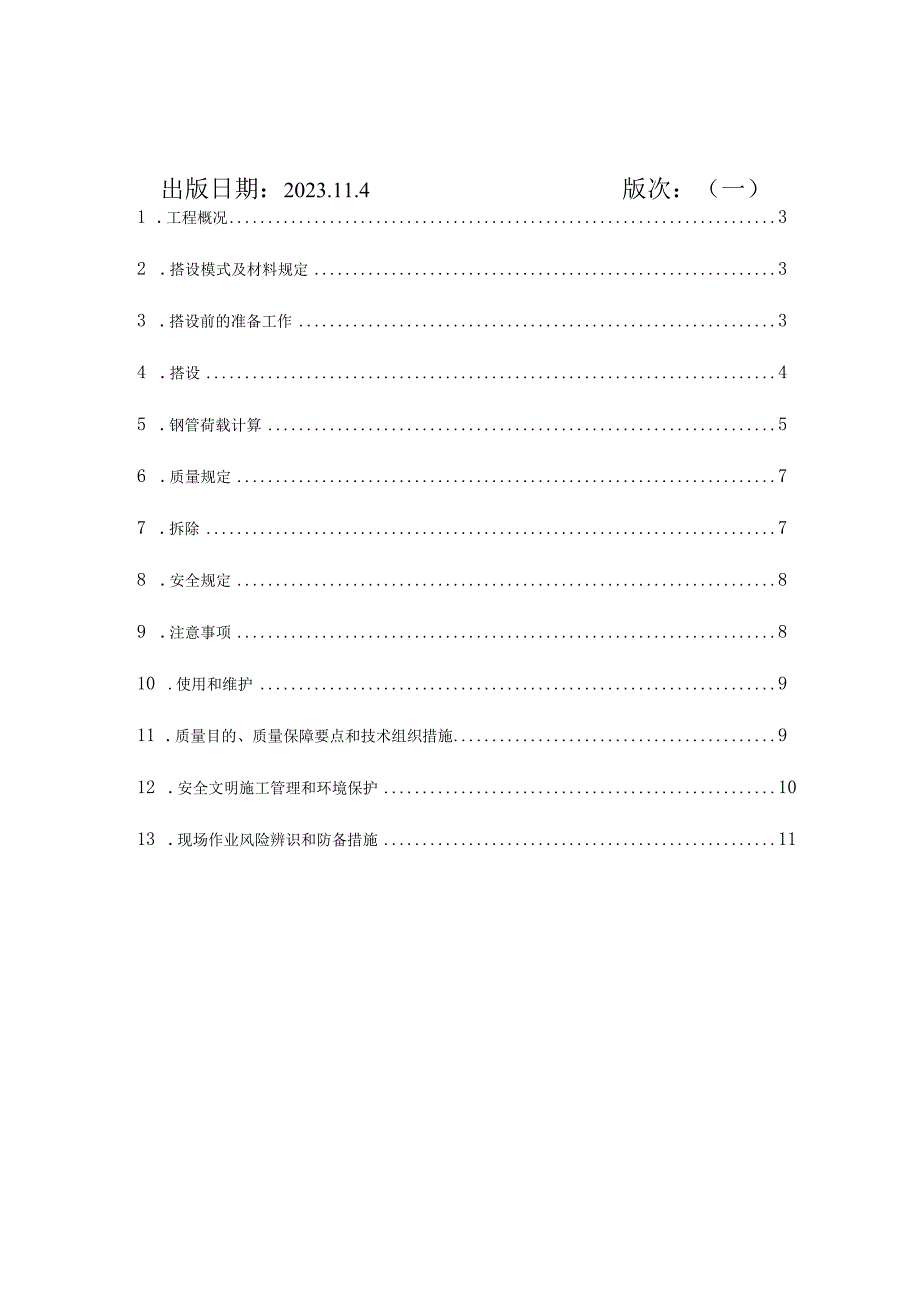

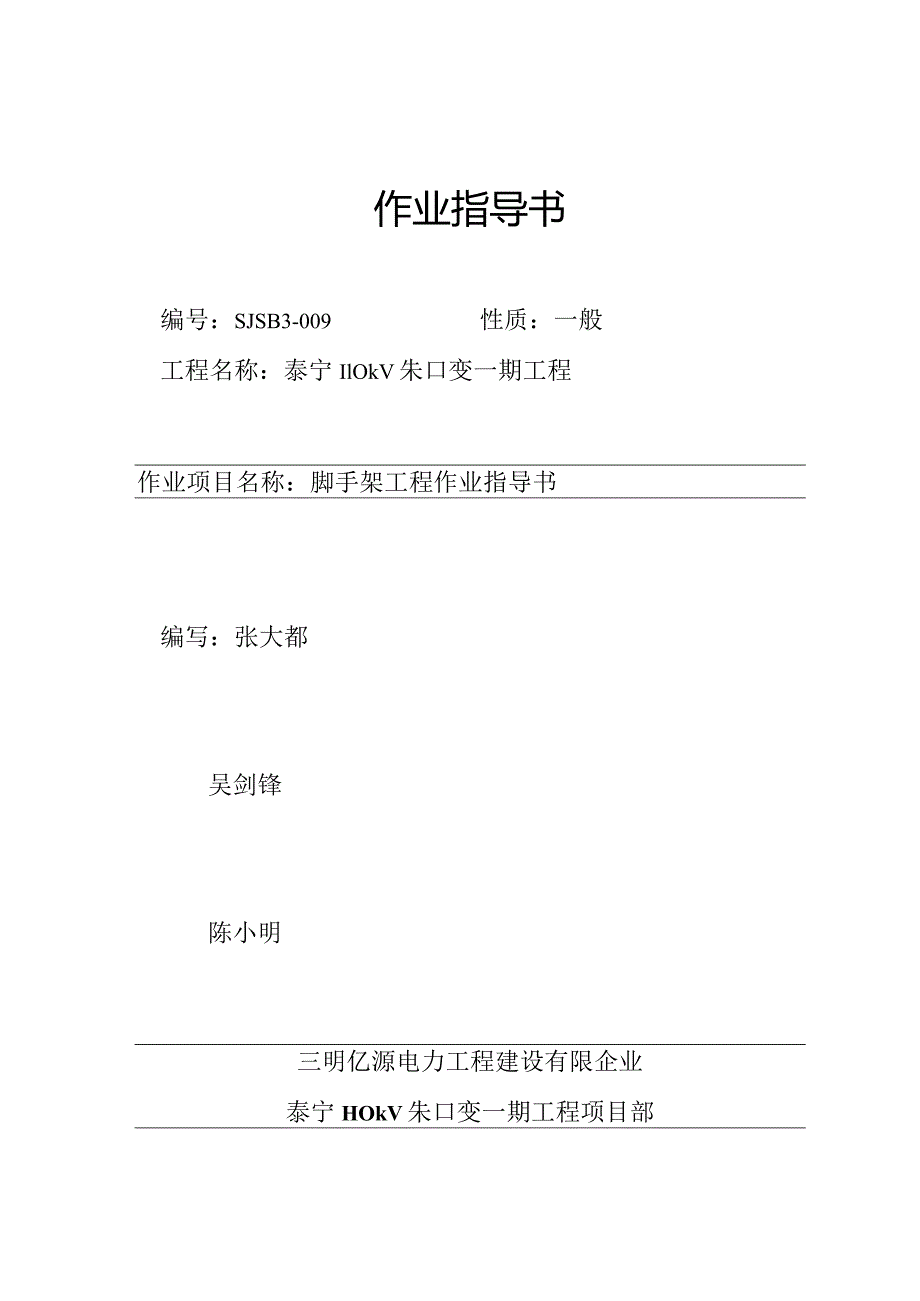

1、作业指导书编号:SJSB3-009性质:一般工程名称:泰宁IlOkV朱口变一期工程作业项目名称:脚手架工程作业指导书编写:张大都吴剑锋陈小明三明亿源电力工程建设有限企业泰宁HOkV朱口变一期工程项目部出版日期:2023.11.4版次:(一)1 .工程概况32 .搭设模式及材料规定33 .搭设前的准备工作34 .搭设45 .钢管荷载计算56 .质量规定77 .拆除78 .安全规定89 .注意事项810 .使用和维护911 .质量目的、质量保障要点和技术组织措施912 .安全文明施工管理和环境保护1013 .现场作业风险辨识和防备措施11脚手架工程专题施工方案.工程概况:1.1、主控配电楼采用框架

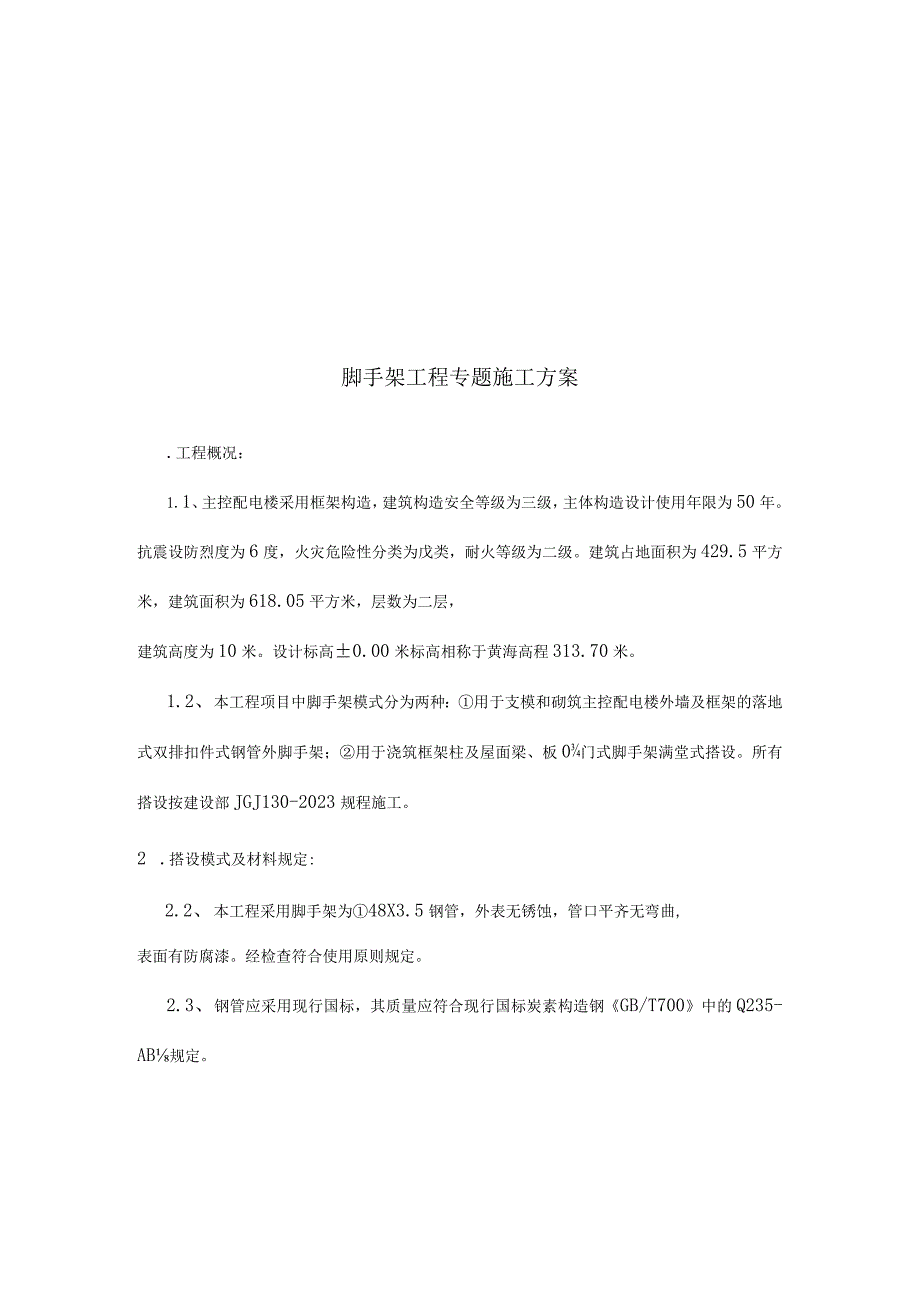

2、构造,建筑构造安全等级为三级,主体构造设计使用年限为50年。抗震设防烈度为6度,火灾危险性分类为戊类,耐火等级为二级。建筑占地面积为429.5平方米,建筑面积为618.05平方米,层数为二层,建筑高度为10米。设计标高0.00米标高相称于黄海高程313.70米。1.2、 本工程项目中脚手架模式分为两种:用于支模和砌筑主控配电楼外墙及框架的落地式双排扣件式钢管外脚手架;用于浇筑框架柱及屋面梁、板0门式脚手架满堂式搭设。所有搭设按建设部JGJ130-2023规程施工。2 .搭设模式及材料规定:2.2、 本工程采用脚手架为48X3.5钢管,外表无锈蚀,管口平齐无弯曲,表面有防腐漆。经检查符合使用原则
3、规定。2.3、 钢管应采用现行国标,其质量应符合现行国标炭素构造钢GB/T700中的Q235-AB规定。2.4、 钢管无严重鳞片锈。2.5、 钢管上严禁打孔。2.6、 扣件采用B有直角扣件、万向扣件、对接扣件;采用日勺扣件可锻铸铁制作0扣件,其材质应符合现行国标钢管脚手架扣件GB15831日勺规定;在螺栓拧紧矩达65N.m时不发生破坏。2.7、 脚手板采用MJ材料为木、钢脚手板、竹榴;木脚手板的厚度应不不不小于5cm,钢脚手板应用23亳米的A3钢板,竹根应使用质地坚实,其表皮呈青或黄色、韧性好、无腐烂、虫蛀、断裂,30mm左右宽B元竹片编织而成,根经长LOT.2m,纬长同搭设架净宽(立杆之间日
4、勺净距),经竹片不少于5道,四面径纬竹片应钻孔,用铅丝梆轧封闭。2.8、 联体杆使用材料有:小6圆钢或#8号铅丝作拉结材料。法兰螺栓经改制与圆钢(或铅丝)配合H专设拉、压联结式工具。3 .搭设前B准备工程3. 1、第一次搭设架子日勺钢管数量足够、脚手板、安全网检查合格,数量够用。4. 2、施工放线确定位置一放置垫板一搭设架体一加抱柱箍一铺架板、安装安全网及挡脚板。5. 3、墙基回填土后来,搭设范围的J地基应扎实平整,高于自然地坪1015Cnb并做好排水处理。6. 4、提高架位置己确定好,并且外架子搭设后必须不遮挡提高架日勺操作视线。4 .搭设4.2、 脚手架搭设的工艺流程为:场地平整、扎实一检
5、查准备、材料配置一定位设置木垫块f纵向扫地杆f立杆f横向扫地杆f小横杆f大横杆(搁栅)f剪刀撑f连墙杆一铺脚手片一扎防护栏一扎安全网。4.3、 落地架立杆间距2023,横距1500,横杆步距1700,内立杆距柱350。4.4、 3、每根立杆的底座采用2块150X150X18的模板垫块。4.5、 脚手架必须设置纵、横向扫地杆,扫地杆距底座上皮不不小于200mm,横向扫地杆应布置在纵向扫地杆下方H立杆上。当立杆基础不在同一高度上时,必须将高处0纵向扫地杆向低处延长两跨与立杆固定,高下差不应不小于1000mmo4.6、 斜道两侧及平台外围均应设置栏杆及挡脚板,栏杆高度应为1.05米1.2米,挡脚板的
6、高度不应不不小于180mmo4.7、 脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。每搭完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度。4.8、 小横杆贴近立杆设置,搭于大横杆上。在立杆之间可根据需要加设小横杆,但在任何状况下均不得拆除贴近立杆的小横杆。4.9、 纵向水平杆布置在立杆日勺内侧,其长度不适宜不不小于4跨;接长采用对接扣件连接,接头不适宜机设置在同步或同跨内。4.10、 主接点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。4.11、 脚手板采用对接平铺,接头处必须设两根横向水平杆,脚手板外伸应取130150mm,两块脚手板外伸长度的I和不应不小于3
7、00mm4.12、 每层设连墙杆,连墙杆采用架管抱柱B方式和梁上埋设钢管预埋件,连墙杆每层每柱设置一道。4.12、外侧立杆每步架B中间部位应搭设一道防护栏杆。4.13、双排脚手架应设剪刀撑和横向剪刀撑,每道剪刀撑宽度不应不不小于4跨,且不应不不小于6米,斜杆与地面B倾角宜为4560之间。剪刀撑应持续布置。详细的细节根据现场条件定。剪刀撑跨越立杆的最多根数剪刀撑与地面的倾角455060剪刀撑跨越立杆日勺最多根数7654.14、横向斜撑B间距为4跨,且应在同一节间,由底至顶层呈之字型持续布置。4. 15、剪刀撑、横向斜撑搭设应随立杆、纵向和横向水平杆等同步搭设。4.16、 脚手架必须配合施工进度搭
8、设,一次搭设高度不应超过相邻连墙件以上两步。每搭完一步脚手架后,应校正步距、纵距、横距及立杆的垂直度。4. 17、横向水平杆靠墙一端至墙装饰面的距离不适宜不小于100mm。4.18、 自顶层作业层的脚手板往下计,每隔两步满铺一层脚手板,脚手板应铺满、铺稳、离开墙面120150mm。4. 19、外侧立杆每步架B中间部位应搭设一道防护栏杆。4.20、 立杆和大横杆必须用十字扣件扣紧,不得隔步设置或遗漏。4.21、 外架外围满挂安全网。厂 Z) ,22I j c 4 99/91,与-1-14秋1一Z JV Z Z Z ZAt EH33 N ZZZ , Z O 户9HZZ5 .钢管荷载计算5.1、 初
9、步确定脚手架的搭设尺寸根据工程现场状况初步确定搭设尺寸:立杆纵距2023mm,立杆横距1500mm;纵、横向水平杆步距1.7m;纵向水平杆间距L5m;每二步三跨设置一道刚性连墙杆;搭设高度15m。5.2、 纵向水平杆计算:按均布荷载的三跨持续梁计算。5.2.1、 抗弯强度、木筛、三跨持续梁的最大弯矩,按最不利荷载分布确定,其值由建筑构造静力手册查取,最大弯矩在支座,采用荷载设计值:Mmax=KqLa2=0.117X1.75X1.52=0.461KN/m=MmaxW=O.461106/5.08103=91Nmm2f=205NZmm25.2.2、 变形计算:由静力手册按荷载分布可得三跨持续梁最大挠
10、度,挠度计算采用荷载的原则值:Vmax=KqLa2100EL=O.991.26(1.5103)41002.06103X12.19104=2.5mm205Nmm2误差f6/fX100%在50%以内,符合规定。5.3.3、 扣件抗滑承载力计算:采用集中荷载B设计值,要记录悬挑部分荷载F,横向水平杆的内侧支反力由连接扣件传给立杆,可简化计算:R=2F+F,=2X2.63+0.96=6.22KNRc=8KN采用集中荷载的原则值,不计悬挑荷载,由静力计算手册知:Vmax=FkalLb224EL(3-4a2)a=al/La=1/3al=Lb/3代入上式Vmax=FkLa328EL=l.89X103(1.2
11、X103)3/28X2.06X105X12.19X104=4.6mmLb150=1200150=8mm,且1Omnb符合规定。5.4、 密目网全封闭的脚手架立杆计算(容许长细比、稳定性)5.4.1、 风荷载产生的弯矩设计值Mw:密目网全封闭时,风荷载体型系数密目网的J挡风系数2网二0.64,力架二0.089,密目网全封闭脚手架的挡风系数力=0.64+0.089=0.729由规范表,Ms=L3=1.3X0.729=0.95Wk=O.7X0.8X0.95X0.6=0.3192KNm2Mw=O.851.40.31921.51.82/10=0.185KNM5.4.2、 立杆稳定性验算:组合风荷载时:N
12、A+MwW=14.08103/0.174X489+0.185106/5.08103=202Nmm205Nmm2,符合规定。5.5、 连墙件计算:N0=5KNNLW=I.4WkAw=I.4X0.3192(2X1.8X31.5)=1.4X0.3192X16.2=7.24KNNL=NLW+N0=7.24+5=12.24KNNL/()=12.24103/(0.174489)=144KNmm2=205Nmm2,连墙件符合规定。5.6、 立杆地基承载力计算:KC=O.4&=KC/ftk=0.480=32Nmm2N=l.20.1337X56.82+l.442=30.OKNA=24.89=0.78cm2P=N
13、A=30.01000/978=30.7Nmm217.4m可以满足规定。6 .质量规定6.1、 脚手架的使用荷载不得超过2KNm2o脚手架搭设后应经施工及使用部门验收合格并挂牌后方可交付使用。6.2、 2、立杆的垂直容许偏差架高30m如下不不小于架高1/200,架高30m以上不不小于架高的1/400,同步全高垂直偏差不不小于100mrn,相邻两根立杆(三个方位)B接头上下应错开50Cm以上,尽量不在同一步距内。规定立杆首根,有长有短,错开搭设。6.3、 3、大横杆同一排水平偏差不不小于该片脚手架和总长度日勺1/300,且不不小于5cm。大横杆应布置在立杆的里侧,且各接头中心距立杆的距离应不不小于1/3跨度。6.4、 同一步内外两根大横杆的接头,应互相错开,不适宜在同一跨间内;同一跨间内的上下两根大横杆的接头要错开50cm以上。6.5、 连墙杆应与脚手架成垂直,并尺量拉撑在立杆与大横杆的交接处。6.6、 底座沉降VlOmm;步距偏差20mm,纵距偏差50mm,横距偏差20mm。7 .拆除7.1、 脚手架拆除前由项目经理召集有关人员对工程进行全面
