《自己总结的质量控制关键点.docx》由会员分享,可在线阅读,更多相关《自己总结的质量控制关键点.docx(3页珍藏版)》请在第壹文秘上搜索。

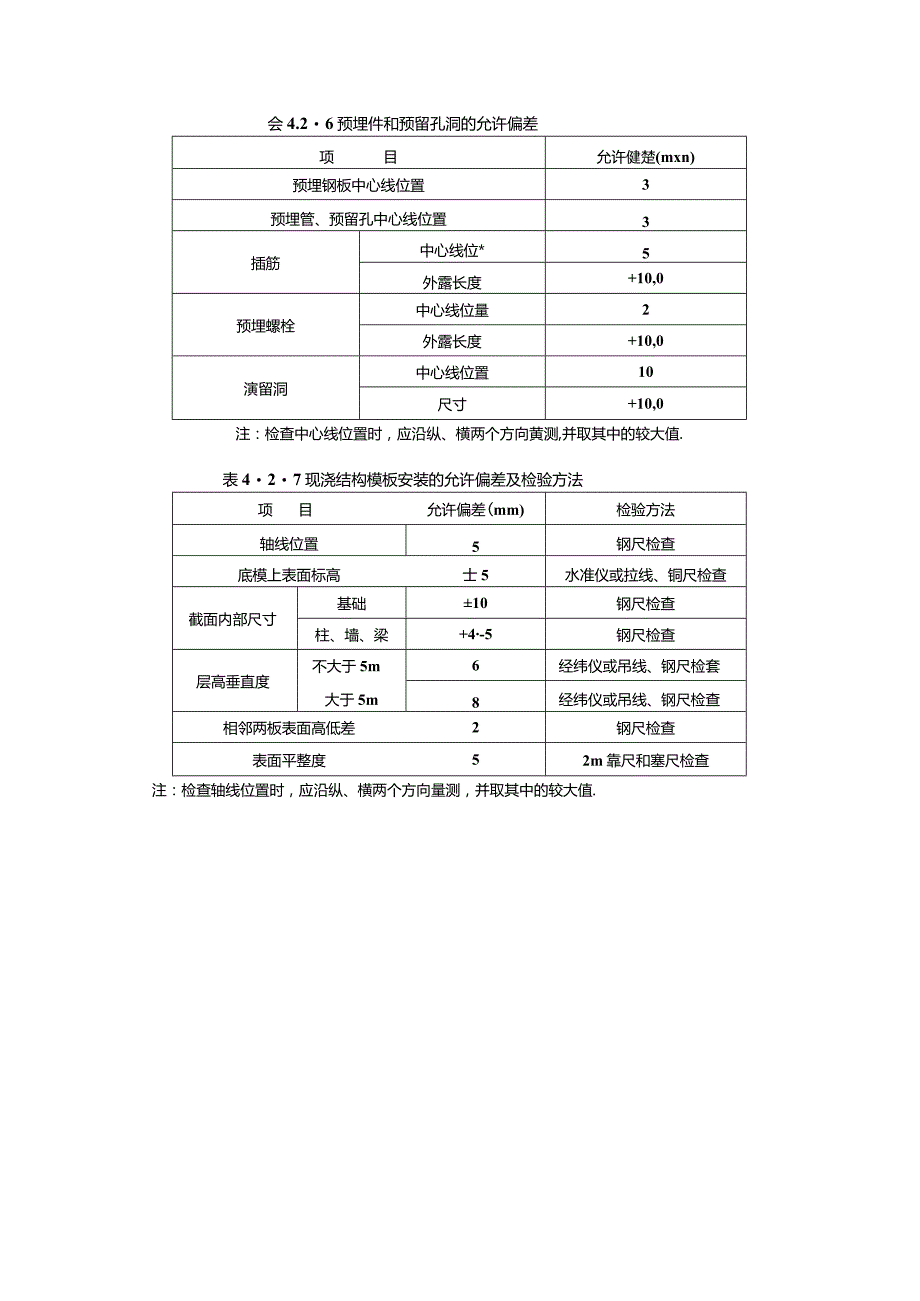

1、柱混凝土浇筑完后,钢骨柱钢筋未绑扎,项目部测量人员放出大线,劳务放出细部控制线根据所放钢骨柱中线检测外围钢骨柱、核心筒四角柱轴线偏移、垂直度偏差允许偏差IOmm记录检测结果,得出钢筋调整方向,下出整改单,监督定位箍筋的绑扎。牛腿标高的检测、梁标高的检测。电梯井钢模拆装完成后,放出电梯井中线,检测电梯井剪力墙偏移,记录检测结果,就地绘制剪力墙偏移结果,下整改单。楼梯间楼梯间模板支完,钢筋绑扎,钢模安装完后。检测项目:1、休息平台标高;2、钢筋检测;3、钢模的水平度。钢筋钢筋检测:1、柱:主筋的规格、数量;箍筋的规格、数量、间距;钢筋的绑扎,直螺纹的连接。2、梁:主筋的规格数量;箍筋的规格数量,加
2、密区与非加密区范围、间距,箍筋必须是闭合箍筋;箍筋与底部受力筋、腰筋的绑扎。3、板:板筋的数量间距;板筋的搭接长度。模板柱模板的垂直度检测;电梯井、核心筒剪力墙垂直度、整体平整度检测。核心筒剪力墙的截面尺寸控制。模板施工过程中严格检查是否有顶模现象,及时发现及时整改。混凝土1、整个板面清理;2、梁柱、剪力墙交汇点是否有漏缝3、结构层充分湿润4、准备工作混凝土工、木工人数;振动棒(4台,3台使用,1台备用)。会4.26预埋件和预留孔洞的允许偏差项目允许健楚(mxn)预埋钢板中心线位置3预埋管、预留孔中心线位置3插筋中心线位*5外露长度+10,0预埋螺栓中心线位量2外露长度+10,0演留洞中心线位

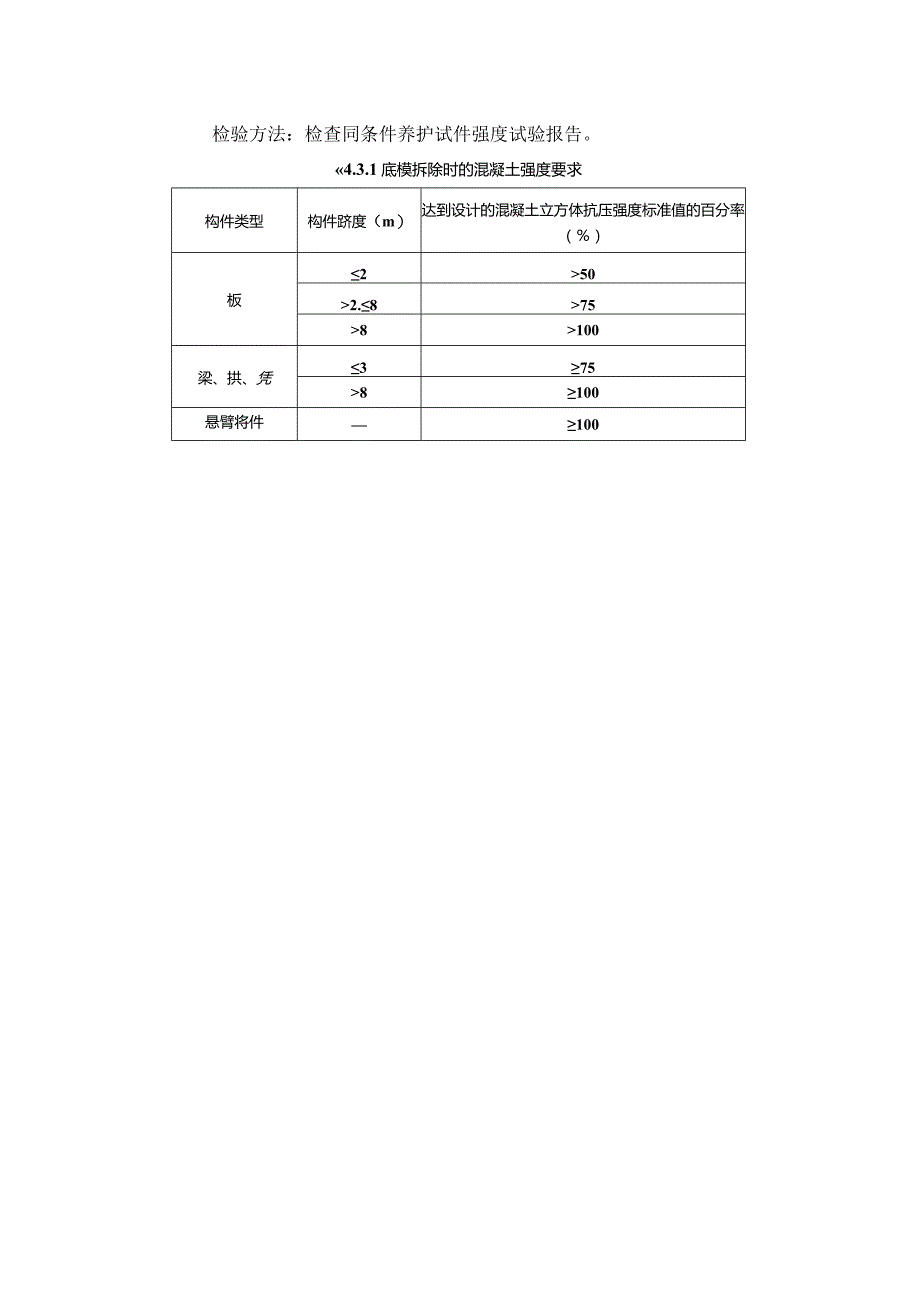

3、置10尺寸+10,0注:检查中心线位置时,应沿纵、横两个方向黄测,并取其中的较大值.表427现浇结构模板安装的允许偏差及检验方法项目允许偏差(mm)检验方法轴线位置5钢尺检查底模上表面标高士5水准仪或拉线、铜尺检查截面内部尺寸基础10钢尺检查柱、墙、梁+4-5钢尺检查层高垂直度不大于5m6经纬仪或吊线、钢尺检套大于5m8经纬仪或吊线、钢尺检查相邻两板表面高低差2钢尺检查表面平整度52m靠尺和塞尺检查注:检查轴线位置时,应沿纵、横两个方向量测,并取其中的较大值.检验方法:检查同条件养护试件强度试验报告。4.3.1底模拆除时的混凝土强度要求构件类型构件跻度(m)达到设计的混凝土立方体抗压强度标准值的百分率()板2502.8758100梁、拱、凭3758100悬臂将件100
