《路面改扩建、翻修路面铣刨施工方案.docx》由会员分享,可在线阅读,更多相关《路面改扩建、翻修路面铣刨施工方案.docx(7页珍藏版)》请在第壹文秘上搜索。

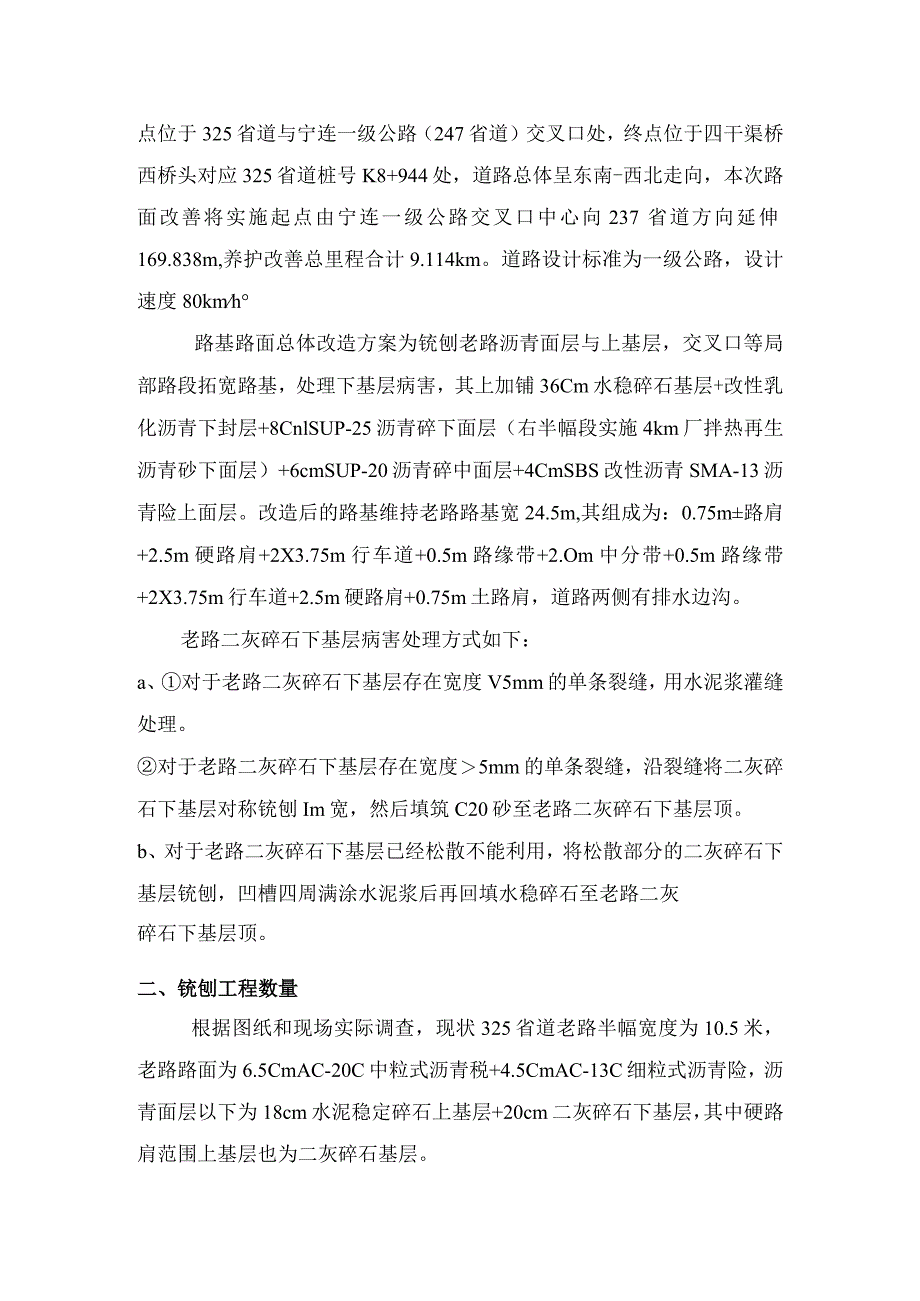

1、xxxxxxx路面改善工程施工SGl标段老路铳刨施工方案XXXX交通工程有限公司XXXXX路面改善工程施工SGl标段项目经理部二。一六年七月XXXXX路面改善工程施工SGl标段老路铳刨施工方案一、工程概况XXXXX路面改善工程施工SGl标段位于淮安市淮阴区境内,路线起点位于325省道与宁连一级公路(247省道)交叉口处,终点位于四干渠桥西桥头对应325省道桩号K8+944处,道路总体呈东南-西北走向,本次路面改善将实施起点由宁连一级公路交叉口中心向237省道方向延伸169.838m,养护改善总里程合计9.114km。道路设计标准为一级公路,设计速度80kmh路基路面总体改造方案为铳刨老路沥青面
2、层与上基层,交叉口等局部路段拓宽路基,处理下基层病害,其上加铺36Cm水稳碎石基层+改性乳化沥青下封层+8CnlSUP-25沥青碎下面层(右半幅段实施4km厂拌热再生沥青砂下面层)+6cmSUP-20沥青碎中面层+4CmSBS改性沥青SMA-13沥青险上面层。改造后的路基维持老路路基宽24.5m,其组成为:0.75m路肩+2.5m硬路肩+2X3.75m行车道+0.5m路缘带+2.Om中分带+0.5m路缘带+2X3.75m行车道+2.5m硬路肩+0.75m土路肩,道路两侧有排水边沟。老路二灰碎石下基层病害处理方式如下:a、对于老路二灰碎石下基层存在宽度V5mm的单条裂缝,用水泥浆灌缝处理。对于老

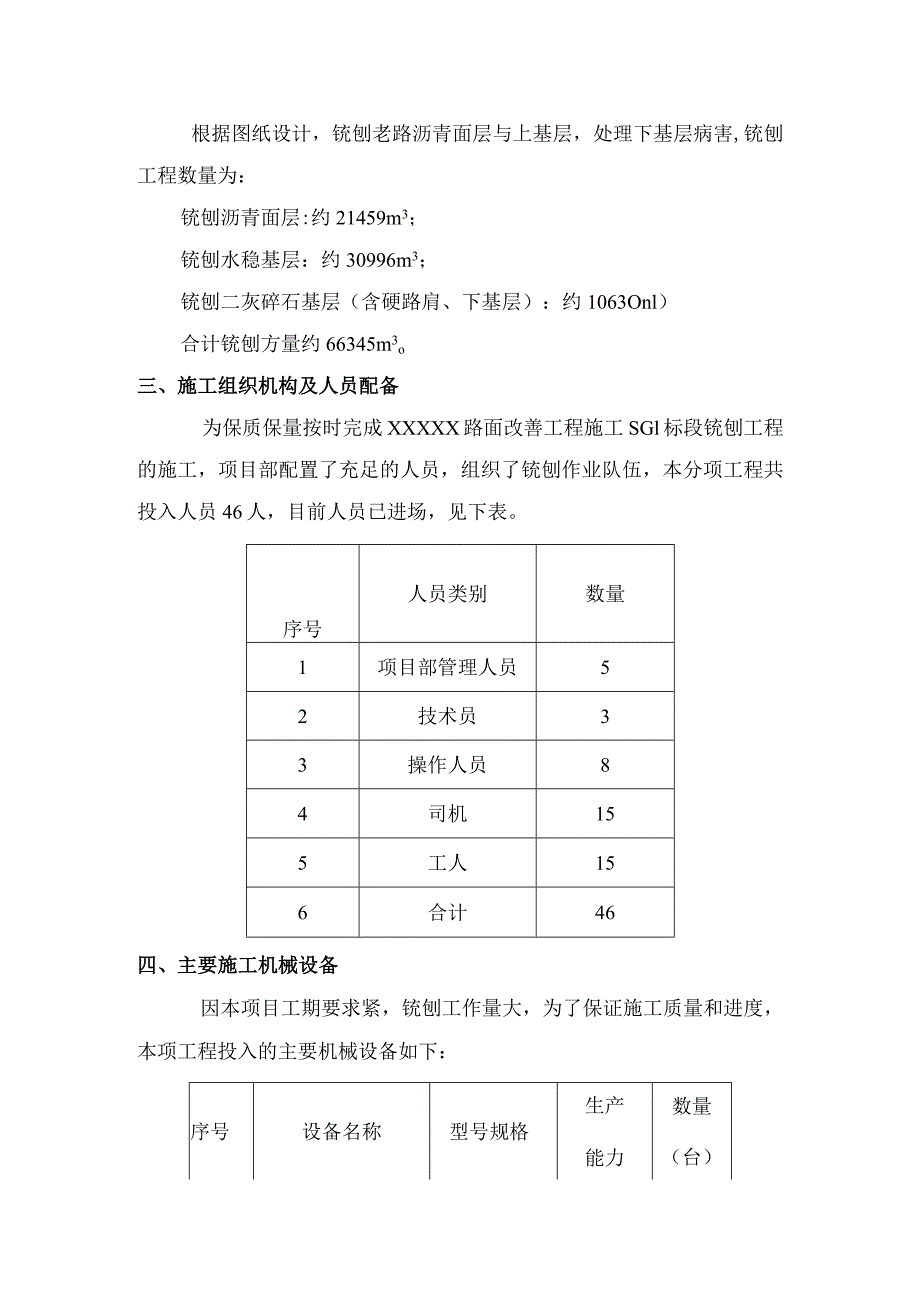

3、路二灰碎石下基层存在宽度5mm的单条裂缝,沿裂缝将二灰碎石下基层对称铳刨Im宽,然后填筑C20砂至老路二灰碎石下基层顶。b、对于老路二灰碎石下基层已经松散不能利用,将松散部分的二灰碎石下基层铳刨,凹槽四周满涂水泥浆后再回填水稳碎石至老路二灰碎石下基层顶。二、铳刨工程数量根据图纸和现场实际调查,现状325省道老路半幅宽度为10.5米,老路路面为6.5CmAC-20C中粒式沥青税+4.5CmAC-13C细粒式沥青险,沥青面层以下为18cm水泥稳定碎石上基层+20cm二灰碎石下基层,其中硬路肩范围上基层也为二灰碎石基层。根据图纸设计,铳刨老路沥青面层与上基层,处理下基层病害,铳刨工程数量为:铳刨沥青
4、面层:约21459m3;铳刨水稳基层:约30996m3;铳刨二灰碎石基层(含硬路肩、下基层):约1063Onl)合计铳刨方量约66345m3o三、施工组织机构及人员配备为保质保量按时完成XXXXX路面改善工程施工SGl标段铳刨工程的施工,项目部配置了充足的人员,组织了铳刨作业队伍,本分项工程共投入人员46人,目前人员已进场,见下表。序号人员类别数量1项目部管理人员52技术员33操作人员84司机155工人156合计46四、主要施工机械设备因本项目工期要求紧,铳刨工作量大,为了保证施工质量和进度,本项工程投入的主要机械设备如下:序号设备名称型号规格生产能力数量(台)12m铳刨机维特根2m122m铳
5、刨机维特根2m13Im铳刨机维特根Im14洒水车东风IOT15清扫机山猫16运输车辆15以上机型设备已进场,所有设备性能良好。五、施工计划根据业主的总体计划,结合工程现场实际情况,我部计划先行铳刨南半幅,计划从起点开始自东向西开始铳刨,先铳刨老路Ilcm沥青碎,由于本项目部分路段沥青下面层SUP25采用热再生工艺,需将老路沥青税回收再生利用,为此,铳刨的沥青碎我部运输到堆场存放备用。具体计划如下:2016年8月20-2016年8月10日,K0+000-K8+944左幅沥青面层铳刨。2016年8月11日-2016年8月20日,K0+000-K8+944左幅上基层铳刨。2016年8月15H-201
6、6年8月25日,K0+000-K8+944左幅下基层病害铳刨。在2016年10月15日左幅沥青SUP25下面层施工完成后进行右幅老路面铳刨。2016年10月16日-2016年10月25日,K0+000-K8+944右幅沥青面层铳刨。2016年10月26日-2016年11月5日,K0+000-K8+944右幅上基层铳刨。2016年11月1日-2016年11月15日,K0+000-K8+944右幅下基层病害铳刨。六、铳刨施工工艺1、铳刨施工前准备1)、按制订的施工方案现场检查落实人员、设备等到场情况;2)、对现场所有施工人员进行现场技术交底,明确各工序要求及标准、各岗位责权,认真做好首段的铳刨施工
7、。3)、按批准的交通封闭组织方案进行施工路段的交通封闭,交通封闭时要注意安全,交通标志牌位置要摆放准确,固定牢固。4)、所有交通道口设置专人维护交通,安全人员必须穿反光背心。5)、水准点加密复测并将成果上报监理,会同监理检测原地面标高。6)、清理相关的干扰铳刨作业的路面设施。7)、老路面层和上基层铳刨后,项目部会同监理、业主代表检查全线二灰碎石下基层情况,按图纸要求进行弯沉检测,确定病害位置及处理面积。二灰碎石下基层松散的判定:外观先判别二灰碎石下基层有明显的潮湿水迹或铳刨后扫除表面仍有松散的现象,则将此部分二灰碎石下基层铳刨、用水稳换填处理。老路铳刨后对全线二灰碎石下基层进行弯沉检测(单车道
8、50m一个点),对于数据大于94.8mm的路段加密复测(单车道25m一个点),若复测后数据仍大于94.8mm,则将此部分二灰碎石下基层铳刨、用水稳换填处理。2、施工工艺本工程采用2台2米铳刨机铳刨老路沥青面层与上基层,1台1米铳刨机铳刨二灰碎石下基层存在宽度5mm的单条裂缝,对于成段落需铳刨的老路二灰碎石下基层病害采用2米铳刨机进行铳刨,同时配备水车进行铳刨机加水,每次可加水18t左右,配置运输车辆20辆,配置清扫机1台配合工人对铳刨完成的断面进行清扫。1)、铳刨施工现场设置铳刨施工队长二名,负责参与铳刨施工过程的技术、质量管理,合理搭配设备与车辆,保证各道工序的紧密衔接。2)、铳刨前对老路桥
9、梁段和混凝土段落进行统计,铳刨时合理避开,避免铳刨机在铳刨时造成破坏。3)、铳刨机在起点沿着一侧就位,摆正位置,根据自卸汽车车厢高度调好出料口高度位置。运输汽车停在铳刨机正前方等待接收铳刨料。运输车辆之间保持一定距离,每台铳刨机前的运输车应控制在5台以内。4)、启动铳刨机,由技术人员操作铳刨深度控制仪,按要求调好深度,老路沥青竹深度为IlCnb上基层为18cm,下基层为20cm,待深度调好后,由操作手进行铳刨操作。5)、铳刨过程中,前方由专人指挥自卸汽车向前移动,以免铳刨机的出料传送带碰到自卸汽车后车厢,同时观察车厢是否装满,指挥铳刨机停止输出铳刨料。指挥下一辆自卸汽车就位接收铳刨料。同时指挥
10、铳刨机的掉头或者倒车工作。6)、铳刨机速度控制在35m/分为宜,铳刨过程中,技术人员要紧跟铳刨机,观察铳刨效果,如果出现铳刨深度不对或者铳刨不彻底的情况,及时调整铳刨深度;如果出现铳刨面不平整,出现深槽情况,及时检查铳刨刀头,是否损坏,及时更换,以免影响铳刨效果。7)、把握好设备的加油(加油时注意不要漏洒到路上,避免二次污染)和加水时间,及时协调油车、水车。做到工序衔接紧密,以免产生窝工。8)、铳刨以分段形式进行。一段铳刨完成后铳刨机直接后退,重新开始向前面铳刨。铳刨时铳刨机边板、应重叠上一段路线10cm以上,确保相邻两段之间无施工缝。9)、对于没有输送到自卸汽车上的铳刨料,在每台铳刨机后配置24人,采用人工清扫、山猫清扫机清理相结合的方法进行清理,并将铳刨面的松散料和铳刨不到位的路肩边部清理干净。10)、铳刨完成后对铳刨效果及时检查,检查铳刨宽度,深度,及铳刨位置11)、铳刨料运到指定地点进行堆放,运输过程中采取措施,防止抛洒滴漏。
