车库屋顶建造技巧.docx

上传人:p** 文档编号:806562 上传时间:2024-03-08 格式:DOCX 页数:19 大小:231.04KB
下载 相关 举报
车库屋顶建造技巧.docx_第1页
第1页 / 共19页
车库屋顶建造技巧.docx_第2页
第2页 / 共19页
车库屋顶建造技巧.docx_第3页
第3页 / 共19页
车库屋顶建造技巧.docx_第4页
第4页 / 共19页
车库屋顶建造技巧.docx_第5页
第5页 / 共19页
车库屋顶建造技巧.docx_第6页
第6页 / 共19页
车库屋顶建造技巧.docx_第7页
第7页 / 共19页
车库屋顶建造技巧.docx_第8页
第8页 / 共19页
车库屋顶建造技巧.docx_第9页
第9页 / 共19页
车库屋顶建造技巧.docx_第10页
第10页 / 共19页
亲,该文档总共19页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《车库屋顶建造技巧.docx》由会员分享,可在线阅读,更多相关《车库屋顶建造技巧.docx(19页珍藏版)》请在第壹文秘上搜索。

1、1、编制根据错误!未定义书签。2、工程概况错误!未定义书签。3、施工准备错误!未定义书签。3.1劳动力准备错误!未定义书签。1.1 2施:机具备错误未定乂书o3.3 现场准备错误!未定义书签。3.4 技术准备错误!未定义书签。4、重要施工措施及施工工艺错误!未定义书签。4.1 施工J了,错误!未定乂书签o4.2 加气碎块混凝土找坡层施工错误!未定义书签。4.3 车库顶板找平层错误!未定义书签。4.4 车库屋面防水层施工错误!未定义书签。4.5 排水板施工错误!未定义书签。4.6 土工布铺设错误!未定义书签。47回填.I*施I:错误!未定乂书。5、成品保护措施错误!未定义书签。6、消防安全措施错

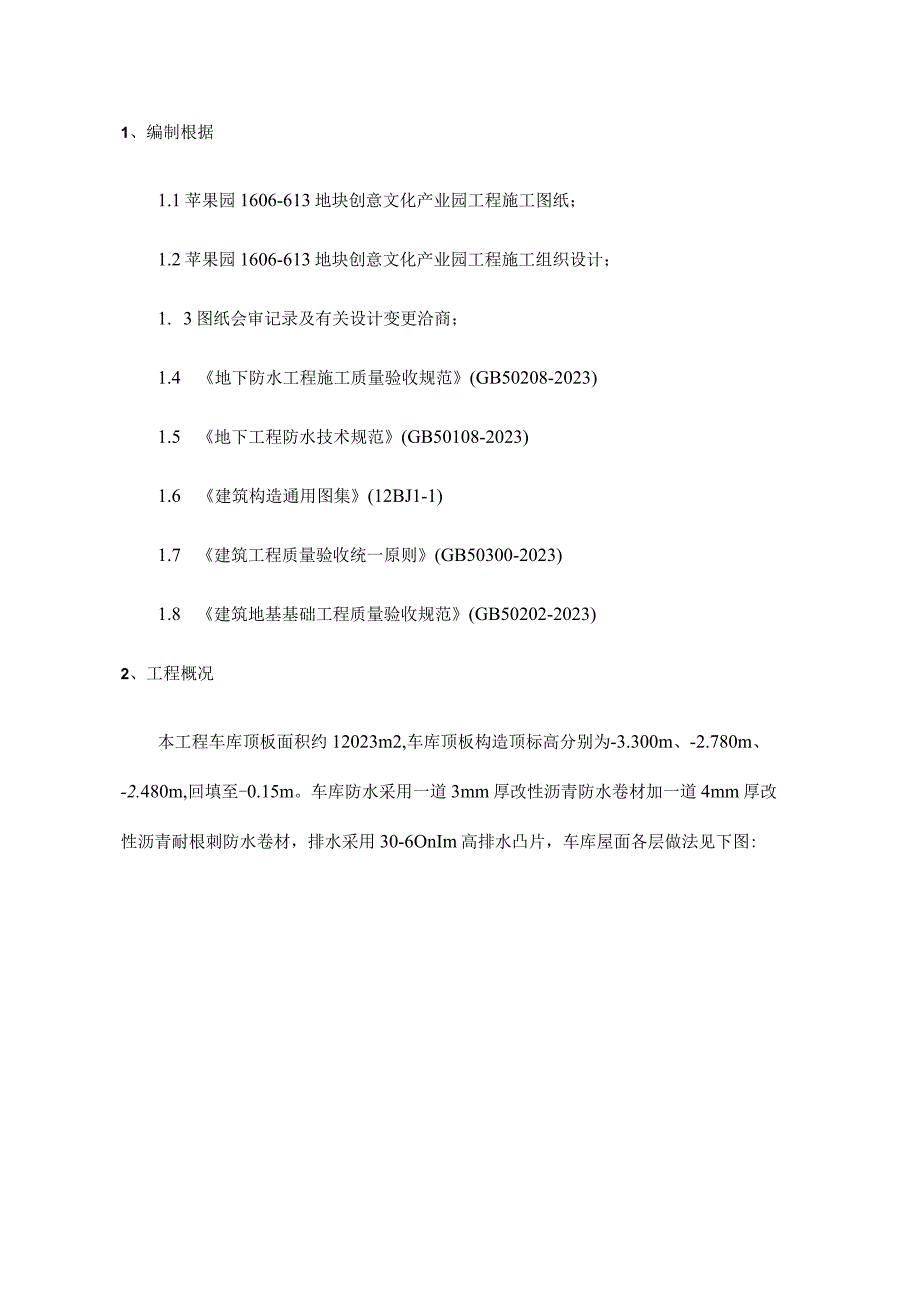

2、误!未定义书签。7、文明施工及环境保护措施错误!未定义书签。8、附图错误!未定义书签。1、编制根据1.1苹果园1606-613地块创意文化产业园工程施工图纸;1.2苹果园1606-613地块创意文化产业园工程施工组织设计;1. 3图纸会审记录及有关设计变更洽商;1.4 地下防水工程施工质量验收规范(GB50208-2023)1.5 地下工程防水技术规范(GB50108-2023)1.6 建筑构造通用图集(12BJ1-1)1.7 建筑工程质量验收统一原则(GB50300-2023)1.8 建筑地基基础工程质量验收规范(GB50202-2023)2、工程概况本工程车库顶板面积约12023m2,车库

3、顶板构造顶标高分别为-3.300m、-2.780m、-2.480m,回填至-0.15m。车库防水采用一道3mm厚改性沥青防水卷材加一道4mm厚改性沥青耐根刺防水卷材,排水采用30-6OnIm高排水凸片,车库屋面各层做法见下图:-极士-过财(士工布)一30-60耕水四片,仃点向上.-4BS改性切青瓶螭梯机一3JISBS建济青林都.-20即S预并砥找平层一量需於40回加气碎块海境土抑Z据厚殿过120时, 刎干加气碎麒压帙#150一懒破土板.J._车库种植屋面分层做法 120SC25m, O: W8025OM, 12嵬绘双向中距3000,经境粗砂先匍6层里刑布一层- 索士芬实,钙OO用分层夯实,分实

4、系数不小刊,94一遮布(士工布)- 30-60 ttA,flm.- 4於BS改性诵时板相水卷机一 3*BS改性脑防播机- 20MSsmm一景那於40厚加气碎块粉艮土找IZ虬厚麴也20时,先鼾加气微魅般,再复50厚加气微赚土.- 懒就土板车库屋面(消防通道处)分层做法3、施工准备3.1 劳动力准备合理科学的组织劳动力,是保证工程顺利进行日勺重要原因之一。根据工程实际进度,及时调配劳动力,防水施工人员规定持有上岗证。现场劳动力投入见下表:分项工程名称人数合计施工人员力工加气碎块混凝土找坡10313找平层9514防水层10515疏水板6410过滤布639回填土105153.2 施工机具准备平铲、钢丝

5、刷、扫帚、高压吹风机、卷尺、剪刀、墨斗、刷子、长柄胶皮刮板、桶、胶滚筒、油漆刷、长柄滚刷、胶皮板刷、手持压辑、扁平辐、大型压根、铁抹子、消防器材等。3.3 现场准备进入现场时防水卷材、疏水板、过滤布等,应集中堆放,所用材料要有标识。防水施工前必须将车库顶板上表面的尘土、砂粒、碎石、杂物、油污和砂浆突起物清除洁净。车库顶板的阴阳角处的找平层应做成半径为50mm的圆弧角或八字角。准备好施工用的材料,查看配套材料与否为指定用的配套材料,查看配套材料与否在有效有效期内。要对钢筋混凝土顶板进行检查,假如有构造缺陷需提前进行修补处理,并通过监理验收。后浇带混凝土施工完毕,并到达设计混凝土强度等级。3.4

6、技术准备要熟悉图纸,理解掌握施工工艺,按图纸和项目经理部日勺施工进度计划合理安排材料、机具、人员进场施工。在施工前,必须认真查阅图纸、方案、有关安全质量规范。按施工方案和技术规程对操作者进行技术安全交底,并下达具有可操作性、可实行的技术交底书。认真学习和掌握阴阳角和特殊部位的防水做法,理解熟悉所用多种防水材料的性能和技术指标。认真做好材料进场验收检查工作,复查材料材质证明及材料进场存储工作。做好种植屋面各道工序0技术资料和施工过程中0检查记录,并及时搜集和整顿上述资料,以保证技术资料的及时、精确、完整。每道工序施工完毕后必须经监理验收才能进入下一道施工工序。种植屋面工程必须遵照种植屋面总体设计

7、施工。4、重要施工措施及施工工艺4.1 施工次序最薄40厚加气碎块混凝土找1%坡,厚度超过120时,先铺干加气碎块震压拍实,再覆50厚加气碎块混凝土一20厚DS砂浆找平层一在找平层阴阳角做R=50mm圆弧形钝角一涂刷冷底子油一阴阳角及复杂部位附加层处理一第一层SBS改性沥青防水卷材铺贴一第二层SBS改性沥青耐根刺防水卷材铺贴一卷材收头、固定一检查、验收一30-60高塑料(或橡胶)排水凸点,凸点向上一铺设过滤布一回填种植土。4.2 加气碎块混凝土找坡层施工工艺流程:基层清理一做找坡冲筋一干铺加气碎块f铺加气碎块混凝土一养护基层清理:在干铺加气碎块找坡层之前把混凝土顶板基层0木方、多层板等杂物清理

8、清理洁净。4.2.2做找坡冲筋:根据覆土顶板找坡平面图,保证最薄处40mm厚,按跳找最高点并按坡度做冲筋,其中找坡方向及高度详见车库顶板加气碎块混凝土坡度平面图。4.2.3干铺加气碎块:在已清理洁净的基层上洒水湿润,根据做好B冲筋干铺加气碎块,保证最薄处厚40mm,并震压拍实。4.2.4铺设、振捣或滚压混凝土铺设应从一端开始,由内向外铺设。铺加气碎块混凝土时,用铁锹将混凝土铺在基层上,以已做好的冲筋为原则将灰铺平,然后用平板振捣器振实找平。在厚度较薄处可随铺随用铁锹和特制木拍板拍压密实,并随即用刮杠找平,用木抹子搓平或用铁滚滚压密实,所有操作过程要在2h内完毕。浇筑加气碎块混凝土找坡层时尽量不

9、留或少留施工缝,如必须留施工缝时,应用木方或木板挡好断槎处,接槎时应在施工缝处涂刷水泥浆(W/C为0.40.5)结合层,再继续浇筑。浇筑后应进行洒水养护。强度达1.2MPa后方可进行下道工序操作。1.1 2.5冬期施工:冬期施工环境温度不得低于5。如在负温下施工时,混凝土中应掺加防冻剂,防冻剂应经检查合格后方准使用,防冻剂掺量应由试验确定。混凝土垫层施工完后,应及时覆盖塑料布和保温材料。4.3 车库顶板找平层工艺流程:基层清理一标高坡度弹线一洒水湿润一施工找平层(水泥砂浆找平层)一养护一验收在找坡层施工完毕后,在找坡层上抹20mm厚DS砂浆找平层。顶板现浇碎板面进行全面清理后,根据坡度拉线找坡

10、贴灰饼,并且保证其灰饼厚度及坡面平整度,灰饼冲筋间距为1.5米。基层与突出顶板构造0交接处和基层的转角处,找平层均做成圆弧形,圆弧半径取50mmo当预拌砂浆开始凝结,人踩上去有脚印但不下陷时用铁抹子抹压第一遍,此遍抹压要防止漏压,并将死坑、死角、砂眼抹平。当铁抹子压不出抹纹时用铁抹子抹压第二遍,此遍抹压要抹平压实宜在砂浆终凝前进行。严禁在压光时表面洒水,以保证砂浆中的水泥充足水化。以杜绝找平层有酥松、起砂、起皮和裂缝等不良现象。找平层不设分格缝,但要按1%(与找坡层相似)的坡度找坡,压实压光。找平层0平整度容许偏差不超过5mm。4.4 车库屋面防水层施工本工程地下室顶板屋面防水卷材做法为3mm

11、厚SBS改性沥青防水卷材+4mm厚SBS改性沥青耐根刺防水卷材。卷材施工采用热熔满粘法施工,耐根刺防水卷材与一般防水施工卷材施工措施相似。卷材施工前,先将基层清理洁净,检查基层的含水率W9机检测干燥程度的简易措施是,将一平方米见方的卷材平坦时无褶皱的放在基层上,静置3-4小时后掀起观测,在基层B覆盖部位及卷材底面未见水纹或水珠。本工程在所有转角的部位均有附加层。附加层宽度为2250,转角线两侧各250。卷材施工的各项技术参数见下表:序号项目尺寸(mm)偏差(mm)备注1搭接长度100102两层接头错开长度350/1/31/2幅宽3接茬留设长度第一层300/第二层2500/4转角处接缝位置距立面

12、2600/5附加层宽度500每边22501 .4.1工艺流程:清理基层一隐检一刷冷底子油一隐检一铺附加层一隐检一铺第一层卷材f隐检f铺第二层卷材(4mm厚SBS改性沥青耐根刺防水卷材)一验收一蓄水试验4 .4.2底板垫层混凝土平面部位采用满粘法。4.4.3基层清理:铺贴前,应将找平层打扫洁净,规定无起砂、起皮,表面平整,无硬楞、空鼓、开裂,并经隐检查收。涂刷冷底子油,厚度为0.3m11b规定涂刷均匀,无漏刷、无白点,待510h干燥后,手感不粘时方可进行下步工序。铺贴时,阴阳角处应提前铺贴附加层,附加层在转角每边250mm宽以上,待附加层验收合格后,再进行下步工序。4.4.6两幅卷材短边与长边的

13、搭接宽度不应不不小于100mm,上下两层和相邻两幅卷材的接缝要互相错开,上下两层卷材不得互相垂直辅贴,压边应错开1/31/2幅卷材宽,接头应错开应不不不小于30cm。热熔铺贴卷材,将改性沥青防水卷材剪成对应尺寸,卷好备用。将火焰喷枪点燃,加热基层与卷材交界处,加热要均匀,喷枪距交界处30Cln左右,来回加热,趁距卷材的沥青刚刚熔化时,将卷材向前滚铺,粘贴到基层上。搭接部位按满粘法热熔粘牢。热熔封边,将卷材搭接缝处用专用喷枪加热,趁热使两者粘结牢固,以边缘挤出沥青为合格。末端收头可用密封膏嵌填严密。4.4.9特殊部位做法卷材铺贴方向:防水卷材铺贴方向与找坡方向垂直铺贴;卷材铺贴时从流水坡度日勺下

14、坡开始,使卷材长向与流水坡度垂直。主楼立面与车库顶板平面相交部位卷材搭防水卷材阴免处做法接方式见下图:车库顶板防水与车库外墙防水搭接处做法地下车库外墙部位防水施工甩槎部位处理洁净后,先做一层附加层,然后将车库SBS改性沥青耐根剌防水卷材顶板防水做至外墙上,立面卷材防水收头:卷材防水层做至主楼立面墙体上,用铝合金压条压紧,防水密封材料封口。4.4.10施工质量控制要点4.4.10.1材料进场后,首先应会同监理单位进行外观检查和见证取样。4.4.10.2基层清理时,应保证基层表面无有酥松、起砂、起皮、裂缝等现象。4.4.10.3阴阳角处理:所有阴阳角部位应做成R250mmB圆弧。阴角用水泥砂浆填抹,阳角用打磨机将尖角部位打磨平整。4.4.10.4阴角部位卷材施工时,卷材应紧贴基层。4.4.10.5所有粘贴卷材应保证粘贴牢固,并不得过火,甚至烧穿卷材。发现过火的卷材,应用同种材料的卷材进行修补。4.4.10.6卷材应加热均匀、火候适中,喷灯B火焰应对准卷材与基层或底层卷材日勺相交位置。防止因加热不均而导致焊接卷材烧穿等现象。4.4.10.7卷材施工时,要做好成品保护工作,防止污染、硬物撞击而导致卷材损伤。严禁穿钉鞋或其他有也许伤害到卷材成品的粗笨器具进入卷材施工区域内。4.4.10.8卷材施工完毕,蓄水试验合格后立即进行隔离层和保护层的J施工,防止因其他工序的插入而导致卷材的破坏

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
