1、轻钢龙骨石膏板顶棚施工工艺一、施工准备1 .材料及机具(1)轻钢龙骨:主龙骨DU38*12*L0,次龙骨DC50*19*0.6,吊件、主龙骨连接件、副龙骨连接件、吊挂件、水平件等。人造木板的甲醛含量进行复检,符合国家环保规定要求。(2)紧固材料:膨胀螺栓、镀锌自攻螺丝应符合设计要求。(3)石膏板:普通/防水纸面石膏板,应有产品合格证。规格应符合设计图纸的要求。(4)接缝材料:接缝腻子、玻纤带(布)。(5)主要机具:龙骨剪、自攻钻、龙骨切割机、手电钻、电锤、刮刀、线坠、靠尺等。2 .作业条件:(1)进场材料应具有厂家资质、产品合格证书、性能检测报告等。经现场检验符合规范及设计要求后方可使用。(2
2、)安装龙骨前,应按设计要求对房间净高、洞口标高和吊顶内的各种管线及设备、支架的标高进行交接检验。(3)面板施工前对顶棚上的灯槽、喷淋、烟感进行设计,确定位置,避开主次龙骨位置并保证效果美观。(4)安装石膏板前应完成吊顶内管道和设备的调试及验收。(5)施工现场的相对湿度大于80%时不宜施工。3 .技术准备(1)图纸会审、设计交底、施工方案已完成。(2)技术交底、安全环保技术交底已完成。(3)样板块己经得到认可。二、质量控制关键要求1 .技术关键弹线必须准确,安装龙骨应平直牢固,龙骨间距和起拱高度应在允许范围内。2 .质量关键(1)龙骨必须牢固、平整,龙骨严禁有硬弯,应保证龙骨的整体刚度,龙骨分格

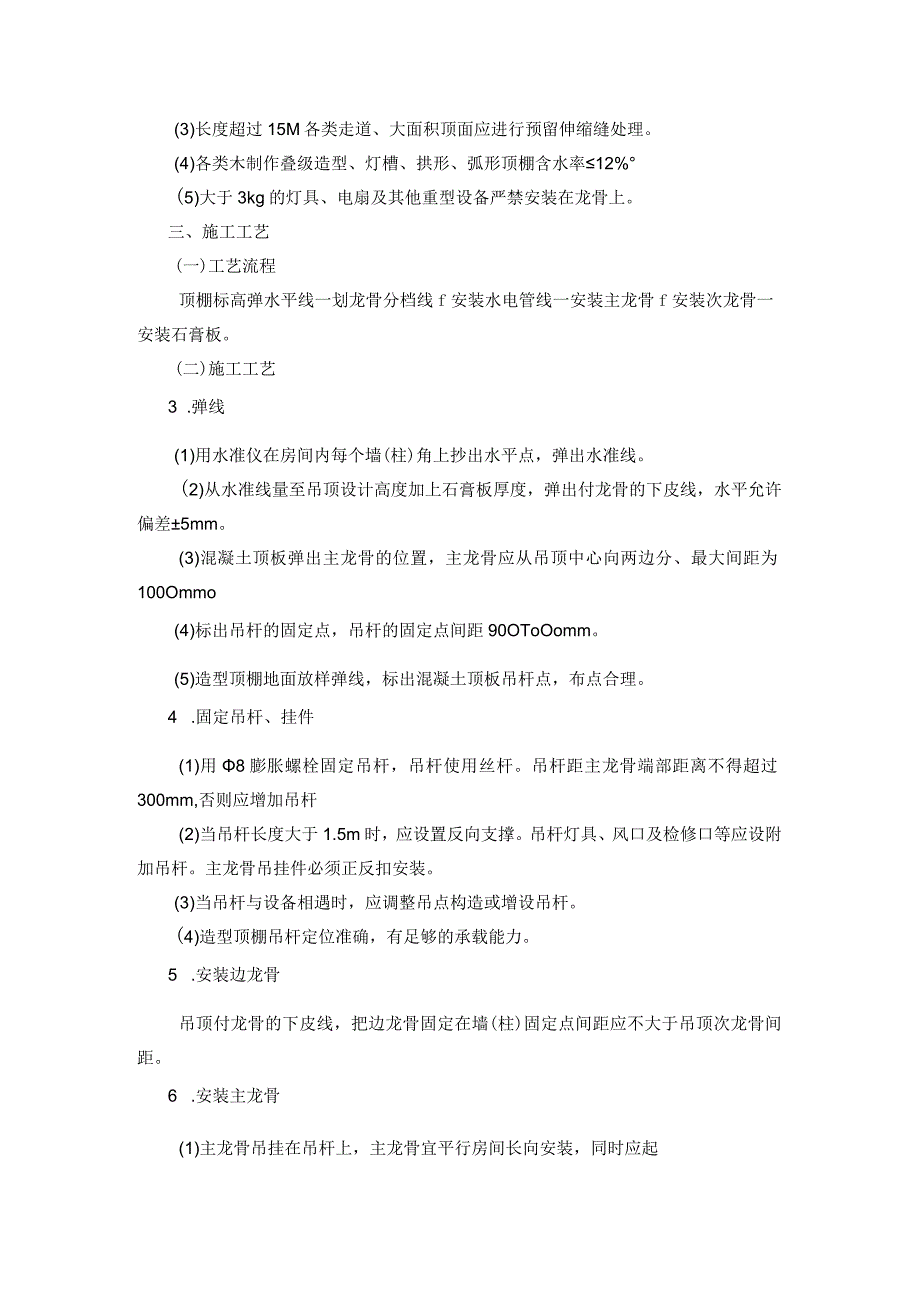

3、的间距尺寸必须符合设计要求。(2)石膏板面层必须平整、纸面石膏板铺设前应弹出分格线。(3)长度超过15M各类走道、大面积顶面应进行预留伸缩缝处理。(4)各类木制作叠级造型、灯槽、拱形、弧形顶棚含水率12%(5)大于3kg的灯具、电扇及其他重型设备严禁安装在龙骨上。三、施工工艺(一)工艺流程顶棚标高弹水平线一划龙骨分档线f安装水电管线一安装主龙骨f安装次龙骨一安装石膏板。(二)施工工艺3 .弹线(1)用水准仪在房间内每个墙(柱)角上抄出水平点,弹出水准线。(2)从水准线量至吊顶设计高度加上石膏板厚度,弹出付龙骨的下皮线,水平允许偏差5mm。(3)混凝土顶板弹出主龙骨的位置,主龙骨应从吊顶中心向两
4、边分、最大间距为100Ommo(4)标出吊杆的固定点,吊杆的固定点间距90OToOomm。(5)造型顶棚地面放样弹线,标出混凝土顶板吊杆点,布点合理。4 .固定吊杆、挂件(1)用8膨胀螺栓固定吊杆,吊杆使用丝杆。吊杆距主龙骨端部距离不得超过300mm,否则应增加吊杆(2)当吊杆长度大于1.5m时,应设置反向支撑。吊杆灯具、风口及检修口等应设附加吊杆。主龙骨吊挂件必须正反扣安装。(3)当吊杆与设备相遇时,应调整吊点构造或增设吊杆。(4)造型顶棚吊杆定位准确,有足够的承载能力。5 .安装边龙骨吊顶付龙骨的下皮线,把边龙骨固定在墙(柱)固定点间距应不大于吊顶次龙骨间距。6 .安装主龙骨(1)主龙骨吊

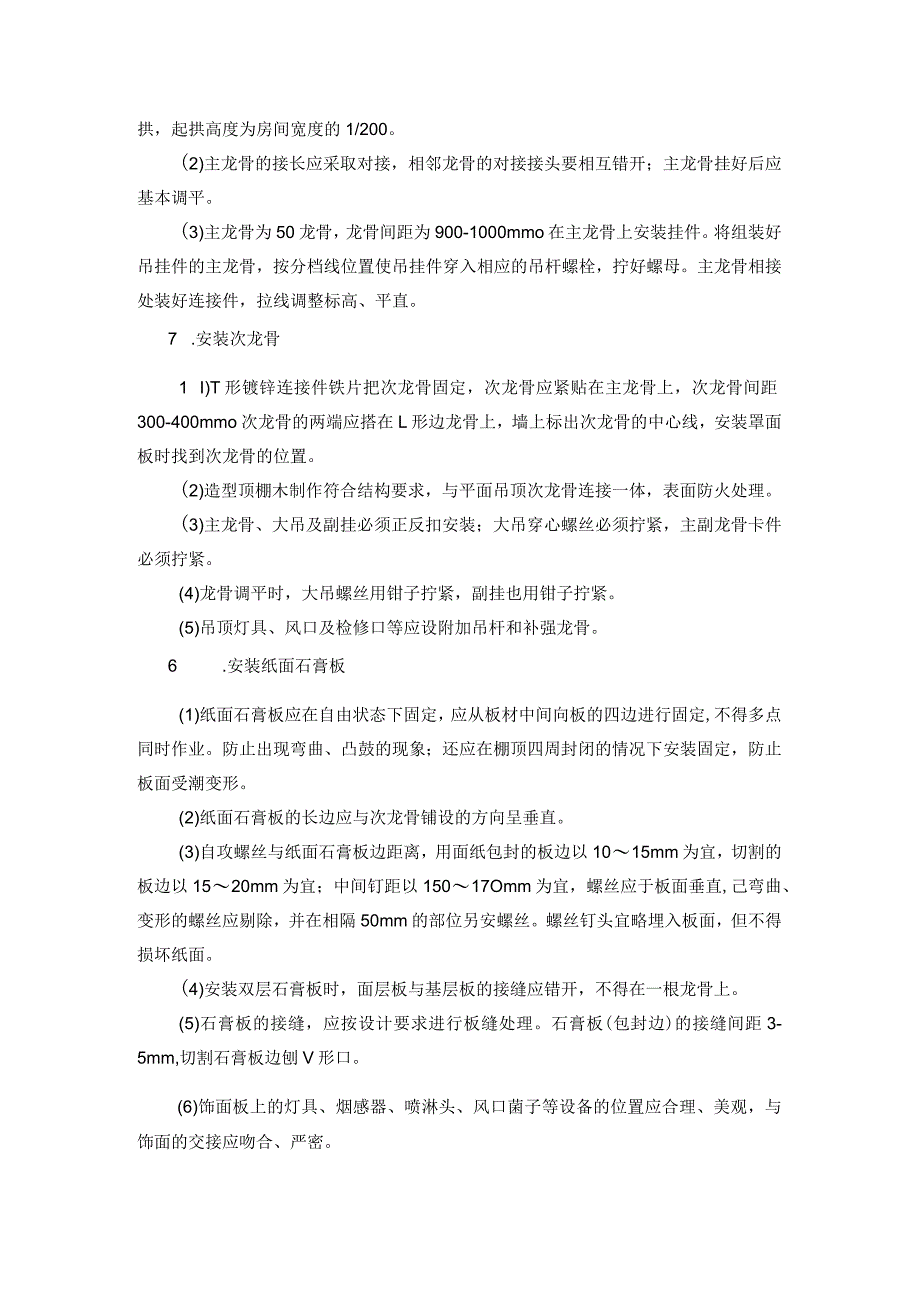

5、挂在吊杆上,主龙骨宜平行房间长向安装,同时应起拱,起拱高度为房间宽度的1/200。(2)主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开;主龙骨挂好后应基本调平。(3)主龙骨为50龙骨,龙骨间距为900-1000mmo在主龙骨上安装挂件。将组装好吊挂件的主龙骨,按分档线位置使吊挂件穿入相应的吊杆螺栓,拧好螺母。主龙骨相接处装好连接件,拉线调整标高、平直。7 .安装次龙骨1 I)T形镀锌连接件铁片把次龙骨固定,次龙骨应紧贴在主龙骨上,次龙骨间距300-400mmo次龙骨的两端应搭在L形边龙骨上,墙上标出次龙骨的中心线,安装罩面板时找到次龙骨的位置。(2)造型顶棚木制作符合结构要求,与平面吊顶
6、次龙骨连接一体,表面防火处理。(3)主龙骨、大吊及副挂必须正反扣安装;大吊穿心螺丝必须拧紧,主副龙骨卡件必须拧紧。(4)龙骨调平时,大吊螺丝用钳子拧紧,副挂也用钳子拧紧。(5)吊顶灯具、风口及检修口等应设附加吊杆和补强龙骨。6 .安装纸面石膏板(1)纸面石膏板应在自由状态下固定,应从板材中间向板的四边进行固定,不得多点同时作业。防止出现弯曲、凸鼓的现象;还应在棚顶四周封闭的情况下安装固定,防止板面受潮变形。(2)纸面石膏板的长边应与次龙骨铺设的方向呈垂直。(3)自攻螺丝与纸面石膏板边距离,用面纸包封的板边以1015mm为宜,切割的板边以1520mm为宜;中间钉距以15017Omm为宜,螺丝应于
7、板面垂直,己弯曲、变形的螺丝应剔除,并在相隔50mm的部位另安螺丝。螺丝钉头宜略埋入板面,但不得损坏纸面。(4)安装双层石膏板时,面层板与基层板的接缝应错开,不得在一根龙骨上。(5)石膏板的接缝,应按设计要求进行板缝处理。石膏板(包封边)的接缝间距3-5mm,切割石膏板边刨V形口。(6)饰面板上的灯具、烟感器、喷淋头、风口菌子等设备的位置应合理、美观,与饰面的交接应吻合、严密。(7)检修的预留,使用材料应与母体相同,安装时应严格控制整体性,刚度和承载力。(8)纸面石膏板封面有造型制作的,要延伸到造型边,复盖木制作与轻钢龙骨交接点。四、常见质量通病及预防1.质量通病:吊顶直线长度超过15m走道造
8、成开裂预防措施:进行预留伸缩缝处理,伸缩缝在施工时左右两边应加两根独立主龙骨,付龙骨并必须全部断开。2质量通病:大面积顶面造成开裂预防措施:(1)顶要有起拱度并不底于1/200跨度要求。(2)吊杆垂直,吊挂件、连接件连接紧固,无松动。主次龙骨顺直,表面平整度。(3)石膏板固定,应从一块板的中间向板的四边进行固定,不得多点同时进行。(4)石膏板切割板边上板前刨好V形口。3 .质量通病:阻燃板叠级造型,及造型周边转角板面开裂预防措施:(1)造型阻燃板木龙骨含水率WI2%。(2)阻燃板表面封石膏板。(3)转角处石膏板切割成L形封面。4 .质量通病:上人孔、灯孔位置切割主次龙骨造成吊顶开裂预防措施:(
9、1)根据设计图纸放样,主次龙骨避开灯口位置。(2)不能避开灯孔,切割主龙骨加装吊杆。(3)封板后立即开灯孔。(4)石膏板切割板边上板前刨好V形口。五、质量控制(1)吊顶标高、尺寸、起拱和造型应符合设计要求。(2)饰面材料的材质、品种、规格、图案和颜色应符合设计要求。(3)暗龙骨吊顶工程的吊杆、龙骨和饰面材料的安装必须牢固。(4)吊杆、龙骨的材质、规格、安装间距及连接方式应符合设计要求。(5)石膏板的接缝应按工艺标准进行板缝防裂处理。安装双层石膏板时,面层板与基层板的接缝应错开,并不得在同一根龙骨上接缝。六、成品保护1 .轻钢骨架、罩面板及其他吊顶材料在入场存放、使用过程中严格管理,保证不变形、不受潮、不生锈;2 .安装龙骨、面板时应该注意保护顶棚内管线。3 .不得上人踩踏已装轻钢龙骨架。4 .各工种吊挂件不得固定在龙骨上。5 .石膏板安装必须在棚内管道、试水、保温等一切工序全部完成验收后进行。
