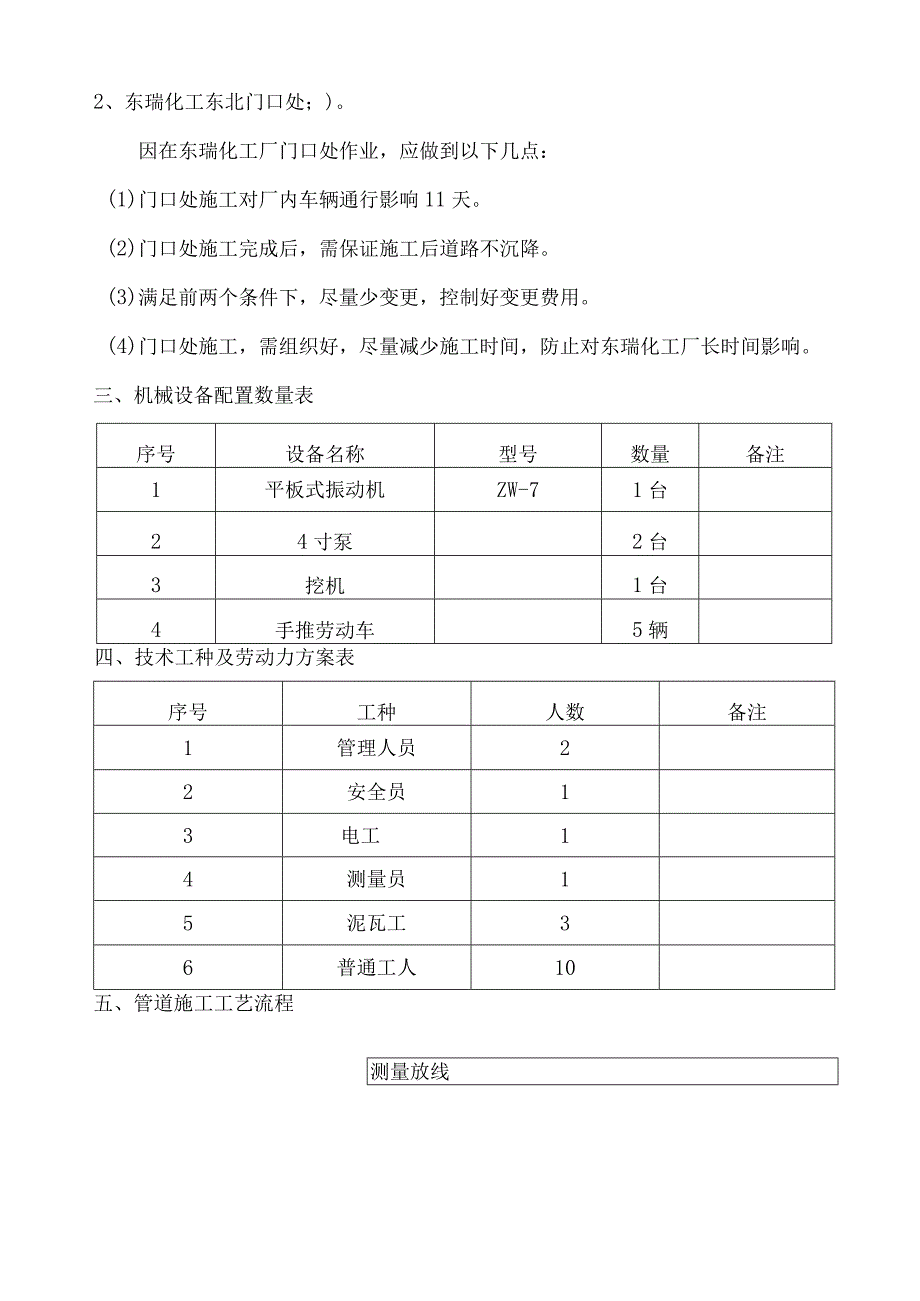

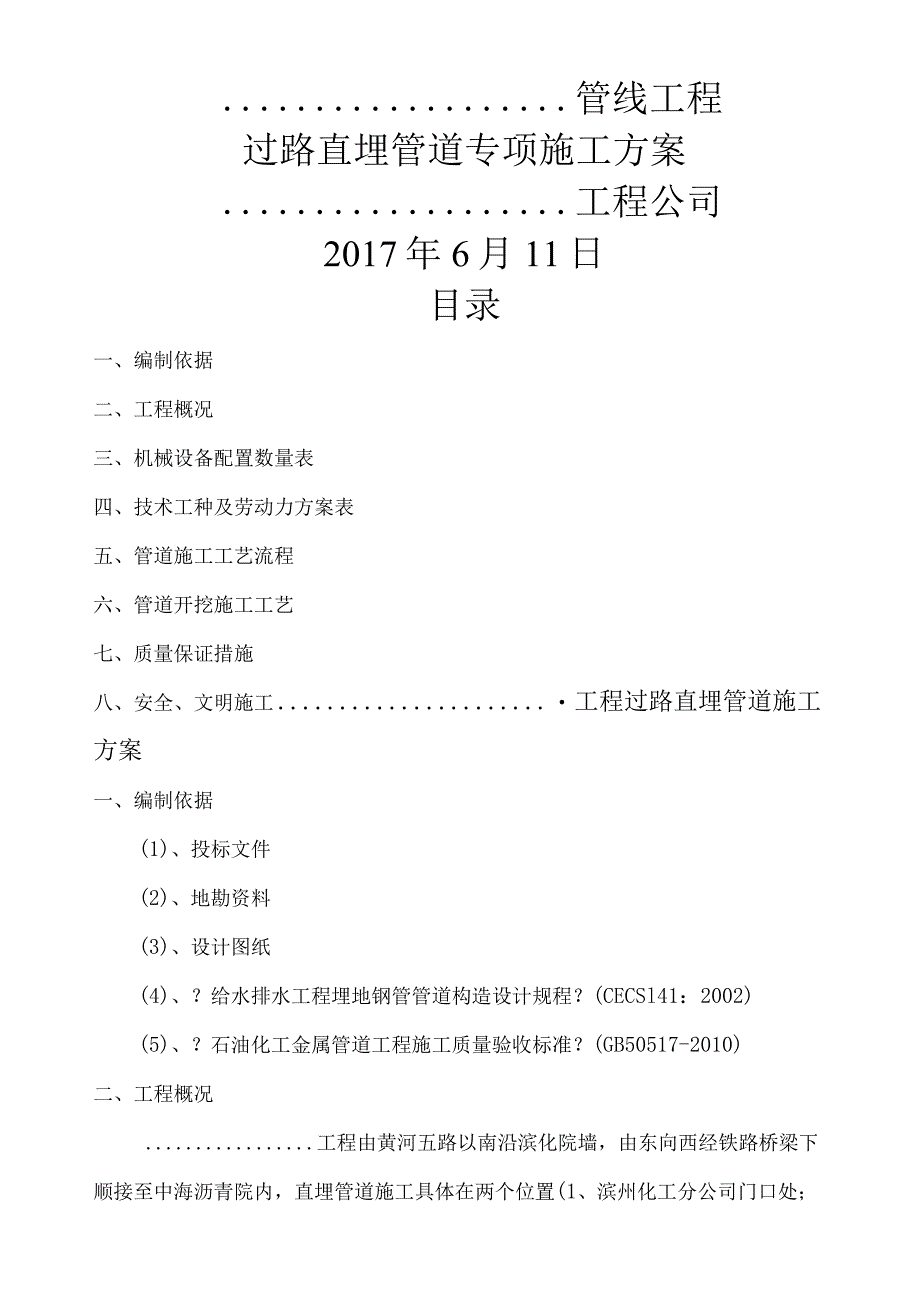

1、管线工程过路直埋管道专项施工方案工程公司2017年6月11日目录一、编制依据二、工程概况三、机械设备配置数量表四、技术工种及劳动力方案表五、管道施工工艺流程六、管道开挖施工工艺七、质量保证措施八、安全、文明施工.工程过路直埋管道施工方案一、编制依据(1)、投标文件(2)、地勘资料(3)、设计图纸(4)、?给水排水工程埋地钢管管道构造设计规程?(CECSl41:2002)(5)、?石油化工金属管道工程施工质量验收标准?(GB50517-2010)二、工程概况工程由黄河五路以南沿滨化院墙,由东向西经铁路桥梁下顺接至中海沥青院内,直埋管道施工具体在两个位置(1、滨州化工分公司门口处;2、东瑞化工东北

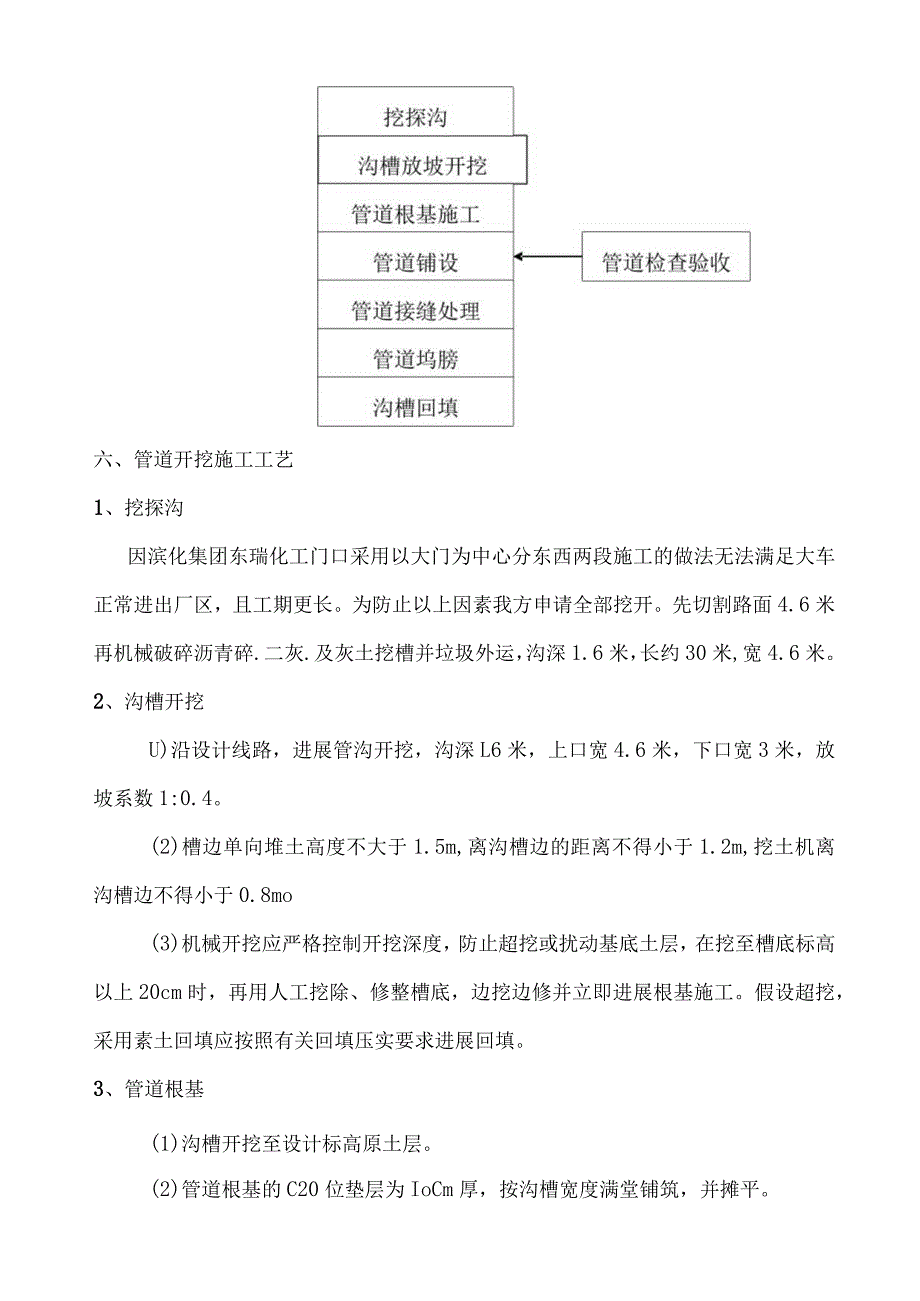

2、门口处;)。因在东瑞化工厂门口处作业,应做到以下几点:(1)门口处施工对厂内车辆通行影响11天。(2)门口处施工完成后,需保证施工后道路不沉降。(3)满足前两个条件下,尽量少变更,控制好变更费用。(4)门口处施工,需组织好,尽量减少施工时间,防止对东瑞化工厂长时间影响。三、机械设备配置数量表序号设备名称型号数量备注1平板式振动机ZW-71台24寸泵2台3挖机1台4手推劳动车5辆四、技术工种及劳动力方案表序号工种人数备注1管理人员22安全员13电工14测量员15泥瓦工36普通工人10五、管道施工工艺流程测量放线六、管道开挖施工工艺1、挖探沟因滨化集团东瑞化工门口采用以大门为中心分东西两段施工的做

3、法无法满足大车正常进出厂区,且工期更长。为防止以上因素我方申请全部挖开。先切割路面4.6米再机械破碎沥青碎.二灰.及灰土挖槽并垃圾外运,沟深1.6米,长约30米,宽4.6米。2、沟槽开挖U)沿设计线路,进展管沟开挖,沟深L6米,上口宽4.6米,下口宽3米,放坡系数1:0.4。(2)槽边单向堆土高度不大于1.5m,离沟槽边的距离不得小于1.2m,挖土机离沟槽边不得小于0.8mo(3)机械开挖应严格控制开挖深度,防止超挖或扰动基底土层,在挖至槽底标高以上20cm时,再用人工挖除、修整槽底,边挖边修并立即进展根基施工。假设超挖,采用素土回填应按照有关回填压实要求进展回填。3、管道根基(1)沟槽开挖至

4、设计标高原土层。(2)管道根基的C20位垫层为IoCm厚,按沟槽宽度满堂铺筑,并摊平。严格控制混凝土标高、平整度、宽度等。4、管道铺设(1)待用的管节按产品标准进展逐节质量检验,不符合标准者不得使用,并作好标记,另行处理。(2)排管前首先复核高程样板。(3)排管时,在管口内放置平尺板,用水平尺调整平尺板保持水平,平尺板的中心对准垂球线,使管节居中(4)管节铺设应作好如下准备工作:管道内及接口处均将泥土、油杂物等去除干净。(5)管道铺设时,严格控制吊装距离,保证吊装过程中,不得碰触进出车辆。(6)排管时用水平尺校正管道水平,每排一只管节即用高程样板复核一次管底标高。5、回填1、管道安装验收合格后

5、应立即回填,应先回填到管顶以上一倍管径高度。2、沟槽回填从管底根基部位开场到管顶以上0.7范围内,必须采用人工回填,严禁用机械推土回填。3、管顶0.7以上部位的回填,可采用机械从管道轴七两侧同时回填,夯实,可采用机械推土回填。4、回填时沟槽内应无积水,不得带水回填,不得回填淤泥、有机物,回填土中不得含有石块、砖及其它杂硬物体。5、沟槽回填应从管道,检查井等构筑物两侧同时对称回填,确保管道及构筑物不产生位移,必要时可采取限们措施。6、沟槽应分层对称回填,夯实,每层回填高度应不大于0.3m。7、回填砂、土的密实度,设计要求不小于97%,下面一层回填土密实度检测合格前方可回填上一层。8 .回填土压实

6、后上部为3:7灰土,密实度要求到达标准前方可做混凝土。9 .灰土上部为30OnIm钢碎C30,钢筋绑扎结实到达标准前方可浇筑碎。10 .混凝土到达养护期后,依次为70mm粗沥青碎,30InnI细沥青碎摊铺,机械压实,恢复通车。七、质量保证措施(一)质量保证体系:1、工程经理、主管工程师对本工程质量实施全面负责。2、施工班组长及质量员执行“互检制开展QC小组活动,对施工工程质量控制。3、材料保证=思想保证m黄砂、石子进料,质量规格符合设计要求,抽样试验。12)水泥入库,验看品种厂家,作好记录,进展试验。13)模板质量保证作好去除垃圾、上油等隔离处理。4)砖头质量保证品种规格,并抽样进展试验。15

7、)混凝土砂浆级配法符合设计要求,并做好试块工作。16)材料要妥善分类堆放、保管和维护。(二)工程质量岗位检查制度:1、公司质安部每周进展一次质量检查,检查施工质量及保证质量措施的执行情况,就检查中发现的质量问题提出整改意见。2、工程经理部定期检查制:工程经理部每月进展一次质量检查,由工程经理主持,有关质检员参加。检查施工质量及保证措施的执行情况,对检查中发现的问题及时上报,请公司派人共同研究处理。3、施工过程中工程质量严格执行“三检制(1)自检:班组长及质量员对当日完成的工程进展自检。(2)互检:同一工种间,由施工员或技术员组织有关人员对已完成工程互检。(3)交接检:由施工员组织上下班之间,上

8、下工序之间的交接检查。(4)工程经理要认真催促,严格执行“三检制,对检查中发现的问题及时处理。做到上道工序质量不符要求的,下道工序不接收不施工。(三)质量保证措施:1、加强全面质量管理,提高全员的工程质量意识,结实树立“质量第一的精神,对每一道工序必须严格控制。2、工地配备技术负责人一名,负责全面施工进度、质量及技术工作、同时由假设干工程技术人员及技监人员组成质保体系,负责日常技术工作及质量检查验收工作,每生产班组明确职责质量员一名。3、施工前技术负责人召集施工管理人员及有关工种负责人认真学习施工图,参加设计交底,会审施工图中的有关总是,并及时办理工程业务联系单位。4、各分项工程施工前应进展技

9、术交底,各岗位工人明确岗位责任制;5、加强对施工原材料的质量管理,碎石、水泥、砖、黄砂有质保书,并严格按规定作原材料试验及抽样检查;八、安全、文明施工(一)文明施工措施1、必须教育职工树立文明施工必须表达方便生活有利生产为民服务的正确思想;2、施工区域与非施工区域设置移动护拦、分隔带、戒备线等;3、如遇暴雨等特殊气候引起沟槽基坑淹没应及时派员排水值班,设置不安全警标,以确保行人安全;4、施工现场平面布置合理,施工管理条理清楚,现场材料机具堆放整齐,生活区整洁文明;5、施工内业资料齐全数据可靠,办公室设立工程各类图表齐全标准。资料采用工程质量站全套资料,认真如实记录整理。(二)安全生产措施:1、

10、在公司质安部监视下,在工地设专职安全员,各施工班组兼职助理安全员一名,具体负责该工地安全生产,严格检查执行安全生产六大纪律;2、专职安全员每天在出工前向职工进展安全施工操作标准宣传交底,做到安全教育在前,施工在后,边施工边监视安全,及时采取整改应急措施,并认真做好每天安全记录及整改措施;3、每周由工程经理为主组织安全员生产管理员机电员对工地安全及机具设备进展一次全面检查,发现情况及时整改;4、进入现场施工人员必须戴好安全帽及个人劳动保护用品,非机电专职人员不得玩弄电器及机械设备;5、机械制动装置必须在机械启动前进展认真检查防止失灵,电箱必须按装触电保护器,严禁使用老化裸电线,机械臂回转范围内严

11、禁站人,机械作业专人操作;6、沟槽开挖过程中,认真观察边缘土基有否沉下开裂,防止塌方,上班前必须对沟槽壁进展检查是否松动、脱落,有问题需采取相应加固措施;7、对地下管线必须在施工前摸清位置,开挖探沟,人工开挖至管线外表露面,并采取可靠的加固措施前方可施工。8、沟槽边做好硬维护及设置明显的警示标志。九.施工进度方案化工分公司门口过路直埋工程方案于2017年6月13日开工,2017年6月25日前完工,具体影响厂内通车的时间是2017年6月14日至2017年6月24日,共11天时间。1、 施工准备:工程于2017年6月13日开工,在此开工前做好准备工作2、 定位放线.切割路面:2017年6月13日3、 土方开挖:2017年6月14日。4、 垫层浇筑:2017年6月14日。5、 管道安装:2017年6月15Ho6、 回填砂.土夯实:2017年6月16日至2017年6月17日。7、 钢筋碎浇筑及养护:2017年6月18日至2017年6月23日。8、 沥青碎面层:2017年6月24日。9、 竣工清理:2017年6月25日。滨化集团东瑞化工东北门口路面与2017年6月13日开工至2017年6月25日完工。
