重庆市黔江区2023年重点建设项目计划.docx

上传人:p** 文档编号:808283 上传时间:2024-03-08 格式:DOCX 页数:17 大小:72.37KB
下载 相关 举报
重庆市黔江区2023年重点建设项目计划.docx_第1页
第1页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第2页
第2页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第3页
第3页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第4页
第4页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第5页
第5页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第6页
第6页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第7页
第7页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第8页
第8页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第9页
第9页 / 共17页
重庆市黔江区2023年重点建设项目计划.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《重庆市黔江区2023年重点建设项目计划.docx》由会员分享,可在线阅读,更多相关《重庆市黔江区2023年重点建设项目计划.docx(17页珍藏版)》请在第壹文秘上搜索。

1、I庆静通人股励公触子公文黔江府办发202314号电子公文专用章核收:重庆市黔江区人民政府办公室关于印发黔江区2023年重点建设项目计划的通知各乡、镇人民政府,各街道办事处,区政府各部门,有关单位:黔江区2023年重点建设项目计划已经五届区委第49次常委会会议及五届区政府第26次常务会议审议通过,现印发给你们,请认真组织实施。一、提高思想认识。全区各级各部门要牢固树立“项目为王”理念,始终把项目建设作为抓发展的关键支撑,坚持以重点项目为载体落实国市政策,增强加快重点项目建设的责任感、紧迫感和使命感,全力推进重点项目提速实施。二、明确目标任务。2023年计划实施重点建设项目115个、年度投资90.

2、48亿元,其中:社会投资项目64个、年度投资57.92亿元,政府投资项目51个、年度投资32.56亿元。三、压实工作责任。各项目责任单位要围绕年度目标,按月分解下达进度计划,细化举措,密切跟踪,加强卡点难点问题解决。各项目业主单位、施工单位要落实主体责任,在确保安全的前提下,优化施工组织、加强施工调度,加快形成实物投资量。区住房城乡建委、区规划自然资源局、区生态环境局、区林业局等部门,要对标世界一流营商环境要求,主动解决项目审批问题,优化投资建设环境。四、多方筹集资金。各行业主管部门和项目责任单位要密切精准对接国市政策及资金投向,及时策划包装项目,做深做实前期工作。区金融办要搭建银企合作平台,

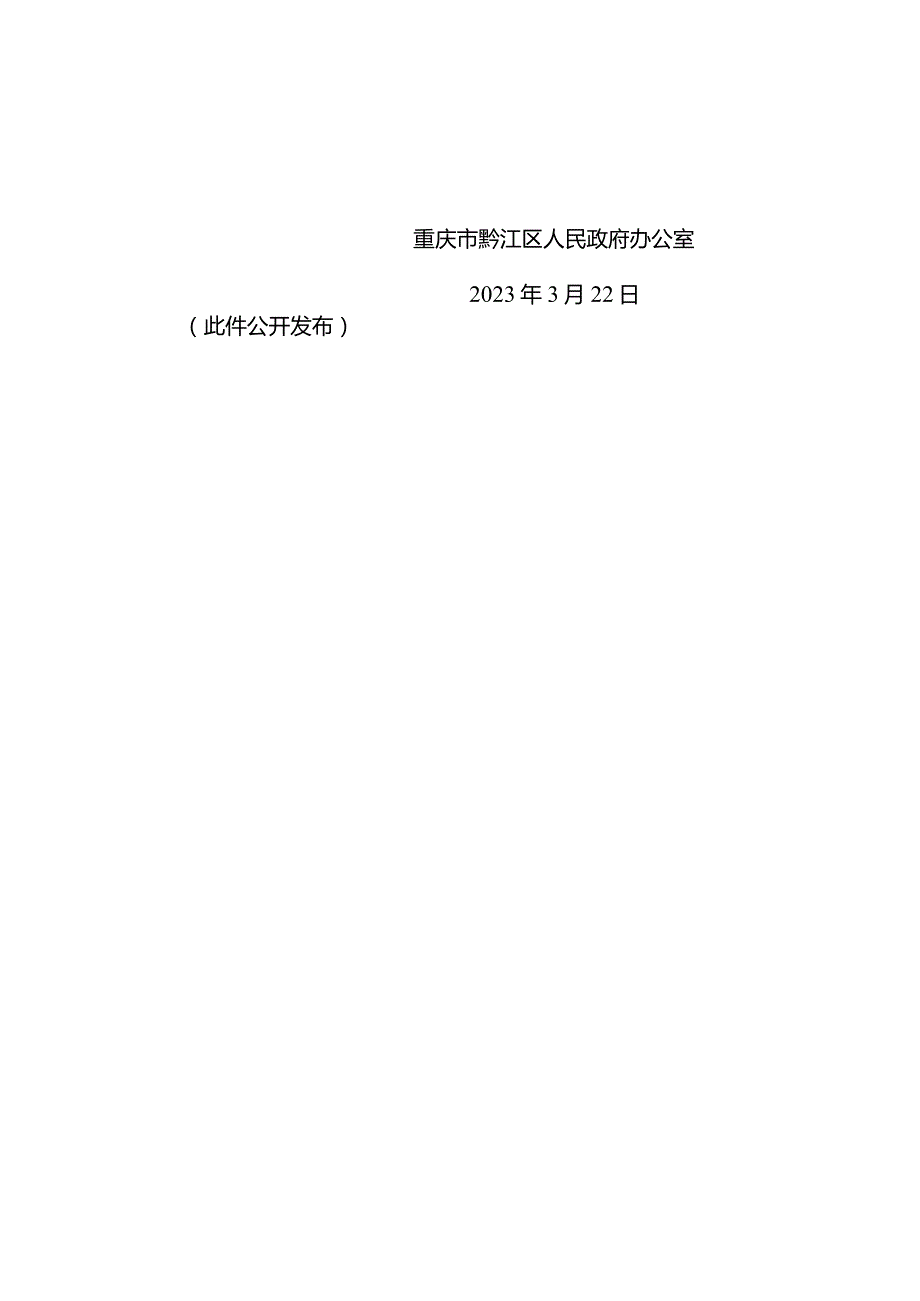

3、畅通对接通道,增强重点项目建设资金保障。各行业主管部门要积极作为,坚持以项目自平衡开展投融资模式创新,合规拓宽筹资渠道,引进各类资金参与重点项目建设。区财政局要用好本级财政资金、政府债券资金及各类统筹资金,集中资源保障重点项目建设,提高财政资金使用效率。五、加强工作调度。各行业主管部门牵头做好本行业领域重点项目调度,于每月25日前将推进情况报区发展改革委。区发展改革委要加强统筹,每季度至少筹备召开一次区政府调度会议,集中解决卡点难点问题;加强日常监督,每月开展专项督查,及时通报进度滞后项目,通报情况作为投资工作年度考核依据。附件:黔江区2023年重点建设项目计划(此件公开发布)重庆市黔江区人民

4、政府办公室2023年3月22日附件黔江区2023年重点建设项目计划单位:万元序号项目名称设质建性总投资主要建设内容及规模建设工期截至2022年形象进展2023年建设目标(形象进度)备注累计完成投资工程形象进度或前期工作推进情况合计(115项)合计一、基础设施项目(51项)合计(一)续建项目(20项)小计1黔江区马喇镇通三级公路麻田至龙溪隧道段改建工程续建6000新建全长约12公里、路基宽度7.5米的三级公路。2022.04-2023.Q44600完成工程形象进度70%完工投用2黔江区新华乡通三级公路项目庙境经石家河至新华段公路工程续建9839新建全长23.57公里、路基宽度7.5米的三级公路。

5、2022.10-2023.104500完成工程形象进度45%完工投用3渝湘高铁重庆黔江段黔江站综合交通枢纽工程一期续建48727建设枢纽及交通换乘空间,游客集散中心,黔州大道拓宽工程及掉头专用匝道工程等。2022.11-2024.1210000完成部分征地拆迁完成工程形象进度50%4黔江区石城社区城市更新项目续建120200拟对15个小区、40栋房屋进行改造,改造面积约9.67万平方米。2022.08-2027.129272完成工程形象进度8%完成工程形象进度35%5黔江新城排水管涵工程学府二路至正舟路段)续建4000新建箱涵约205米,雨水管道220米,顶管工作井两座、顶管接收井两座。正舟路

6、穿峡谷公园新建盖板涵333米接入黔江河。2022.12-2024.06200完成工程形象进度5%完成工程形象进度80%6黔江区生活垃圾填埋场封场整治与改造工程续建6720建设一座规模为300吨/日处理的渗滤液处理系统、生活垃圾填埋场雨污分流系统以及封场整治工程。2022.09-2024.023000完成工程形象进度40%完成工程形象进度90%7黔江区老旧小区城市燃气设施老化更新改造一期H程续建3451城东街道共计约14000户的老化燃气管道、燃气表更换,加装安全报警器。2022.12-2023.1250开工建设完工投用8黔江区城市燃气续建5088实施约20000户的老化燃气管道、2022.12

7、-2023.1250开工建设完工投用管道等老化更新改造工程燃气表更换,加装安全报警器;实施约3120户供水设施一户一表改造,长2350米供水管道改造。9黔江新城桐坪路东段道路工程续建4542道路全长约580米,路幅宽度31.5米,双向六车道,设计车速40千米/时。2022.10-2023.06900完成工程形象进度20%完工投用10黔江区2022年高标准农田建设项目续建7500新建高标准农田5万亩。2022.11-2023.123000完成工程形象进度40%完工投用11重庆市黔江区渝东南生物多样性保护与生态修复续建105752022年-2023年实施退化林修复和森林质量提升14万亩,封山育林1

8、1万亩。2024-2026开展封山育林工作。2022.03-2026.1257502022年建设内容全面完成2023年建设内容全面完成12黔江区阿蓬江流域生态修复与治理工程续建14492实施生态岸线与湿地工程、栖息地恢复工程、湿地宣教工程、湿地系统管理工程、生态防护林工程、生态隔离带工程。2021.12-2026.121752完成工程形象进度15%完成工程形象进度35%13黔江区茶园水库工程续建55244新建III等中型水库一座。水库总库容IlOO万立方米,正常蓄水位为570米。2022.10-2025.0612410完成工程形象进度2%完成工程形象进度30%14黔江区太极河流综合治理工程续建

9、15467治理李子村、金团村片区,太极集镇、泉塘河片区,金溪片区,白土片区等4个片区15段河道长度36.91公里。2022.08-2023.127000完成工程形象进度47%完工投用15黔江区城乡供水一体化工程续建33500新建标准化水厂,从水库、山坪塘、水厂等进行引提调水。2021.01-2030.123900完成工程形象进度12%完成工程形象进度23%16国家水土保持重点建设工程续建5464综合治理水土流失面积113平方千米。2021.01-2025.122464完成工程形象进度46%完成工程形象进度64%17重庆市黔江区民族职业教育中心迁建工程续建36191新建校舍9.96万平方米,配套

10、建设运动场和校园环境等。2015.05-2023.0734000完成工程形象进度95%完工投用18黔江公共卫生基础设施中心医院正阳院区扬平项目续建5251主要包括土石方场平、回填、外运等,总挖方约34万立方米,填方约2.1万立方米。2021.08-2023.061251完成工程形象进度10%完工投用19中心医院住院综合楼装饰、科教楼和2号车库及配套项目续建31255建设住院综合楼55934平方米;科教大楼14000平方米;2号车库及配套项目33242平方米。2020.10-2023.0321000完成工程形象进度65%完工投用20黔江区看守所含武警中队)、拘留所及戒毒诉续建23252总建筑面积

11、20212.78平方米,主要包括新建看守所、武警营房、拘戒所、食堂及附属用房、设备用房等内容。2020.04-2025.123600完成一期项目形象进度90%一期工程全面完工,二期工程完成前期工作(二)新建项目(31项)小计21黔江区金洞乡通三级公路项目马喇至金洞段公路工程新建6200路线全长约13千米,路基宽度7.5米的三级公路标准。2023.04-2024.04完成概算完成工程形象进度60%22黔江区白石乡通三级公路项目天坪店至白石段公路工程新建6200路线全长约13千米,路基宽度7.5米的三级公路标准。2023.04-2024.04完成概算完成工程形象进度60%23黔江区白土乡通三级公路

12、项目金溪水厂至白土段公路工程新建4800路线全长约10千米,路基宽度7.5米的三级公路标准。2023.04-2024.04完成概算完成工程形象进度60%242023年四好农村路建设项目新建4500实施农村公路硬化和窄路面加宽约150公里。2023.03-2023.12完成施工图完工投用25黔江区文汇片区环境整治项目新建5570新建雨污水管线、检查井、边沟及截水沟、路缘石恢复、人行道透水砖,实施道路整治、环卫、垃圾分类等基础设施建设。2023.10-2024.10完成可研编制完成工程形象进度40%26黔江区城东街道石城社区城镇老旧小区改造项目新建4000对15个老旧小区进行改造,包含改造供排水管

13、网、管线规整、消防设施整改、垃圾分类设施、照明设施、道路整治等。2023.06-2024.06完成可研编制完成工程形象进度80%27人民公园新建5000建设一座综合公园,占地17万平方米。包含健身步道建设,休憩平台及休闲设施,完善广场、停车场、公园管理用房、绿化等其他公园配套设施。2023.07-2025.12前期策划完成工程形象进度20%28听松岭公园建设工程新建5000新建听松岭公园步游道长2公里,宽2.2米,建设游道休憩平台及休闲设施,配套建设园林景观等。2023.08-2025.12前期策划完成工程形象进度20%29新城区主次干道维修整治及基础设施配套工程新建5358对园区范围内约20公里道路等基础设施进行维修改造。2023.02-2023.12完成招标完工投用30环保产业园主干新建6000新建路宽16米,长约IoOO米道路,2023.10-2024.12完成初步设计完成工程形象进道工程连接环保产业园和静脉产业园。度60%31交通工具零部件、建筑工程轻量化产业园定制化厂房工程新建20000完成8万平方米定制化厂房建设。2023.06-2023.12完成初步设计一期厂房完工投用32交通工具零部件、建筑工程轻量化产业园智慧仓库工程新建10600完成2万平方米智慧仓库建设。2023.06-2024.12完成初步设计一期仓库完工投用33交通工具零部件、建筑工程轻量化产业园道路工程

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
