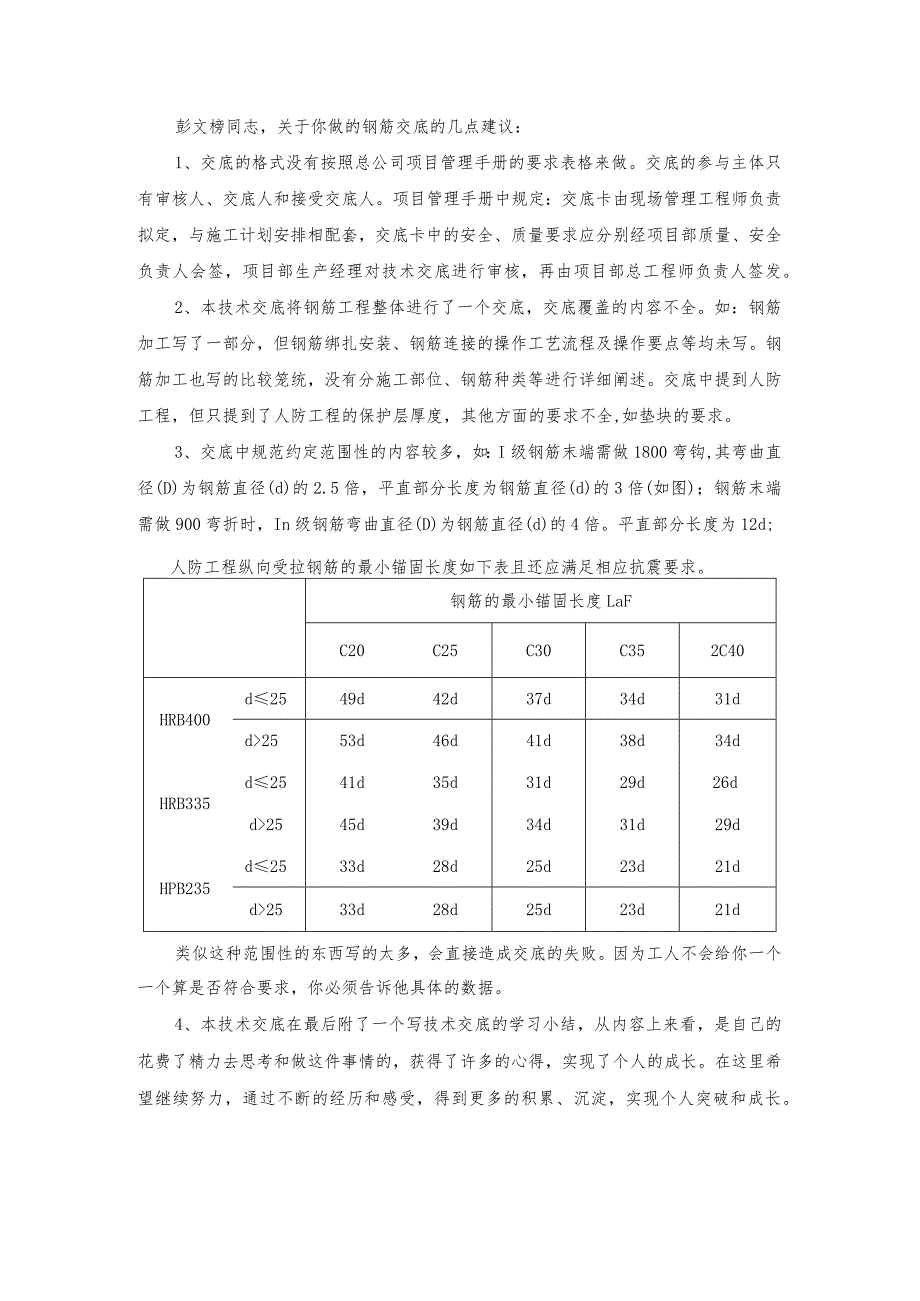

《钢筋交底意见.docx》由会员分享,可在线阅读,更多相关《钢筋交底意见.docx(1页珍藏版)》请在第壹文秘上搜索。
1、彭文榜同志,关于你做的钢筋交底的几点建议:1、交底的格式没有按照总公司项目管理手册的要求表格来做。交底的参与主体只有审核人、交底人和接受交底人。项目管理手册中规定:交底卡由现场管理工程师负责拟定,与施工计划安排相配套,交底卡中的安全、质量要求应分别经项目部质量、安全负责人会签,项目部生产经理对技术交底进行审核,再由项目部总工程师负责人签发。2、本技术交底将钢筋工程整体进行了一个交底,交底覆盖的内容不全。如:钢筋加工写了一部分,但钢筋绑扎安装、钢筋连接的操作工艺流程及操作要点等均未写。钢筋加工也写的比较笼统,没有分施工部位、钢筋种类等进行详细阐述。交底中提到人防工程,但只提到了人防工程的保护层厚
2、度,其他方面的要求不全,如垫块的要求。3、交底中规范约定范围性的内容较多,如:I级钢筋末端需做1800弯钩,其弯曲直径(D)为钢筋直径(d)的2.5倍,平直部分长度为钢筋直径(d)的3倍(如图);钢筋末端需做900弯折时,In级钢筋弯曲直径(D)为钢筋直径(d)的4倍。平直部分长度为12d;人防工程纵向受拉钢筋的最小锚固长度如下表且还应满足相应抗震要求。钢筋的最小锚固长度LaFC20C25C30C352C40HRB400d2549d42d37d34d31dd2553d46d41d38d34dHRB335d2541d35d31d29d26dd2545d39d34d31d29dHPB235d2533d28d25d23d21dd2533d28d25d23d21d类似这种范围性的东西写的太多,会直接造成交底的失败。因为工人不会给你一个一个算是否符合要求,你必须告诉他具体的数据。4、本技术交底在最后附了一个写技术交底的学习小结,从内容上来看,是自己的花费了精力去思考和做这件事情的,获得了许多的心得,实现了个人的成长。在这里希望继续努力,通过不断的经历和感受,得到更多的积累、沉淀,实现个人突破和成长。
