钢管外脚手架施工安全技术措施优化.docx

上传人:p** 文档编号:808573 上传时间:2024-03-08 格式:DOCX 页数:21 大小:97.79KB
下载 相关 举报
钢管外脚手架施工安全技术措施优化.docx_第1页
第1页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第2页
第2页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第3页
第3页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第4页
第4页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第5页
第5页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第6页
第6页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第7页
第7页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第8页
第8页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第9页
第9页 / 共21页
钢管外脚手架施工安全技术措施优化.docx_第10页
第10页 / 共21页
亲,该文档总共21页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钢管外脚手架施工安全技术措施优化.docx》由会员分享,可在线阅读,更多相关《钢管外脚手架施工安全技术措施优化.docx(21页珍藏版)》请在第壹文秘上搜索。

1、1、合用范围本安全技术措施合用于IlOkV秦栏变电站双排落地式钢管外脚手架工程施工。2、编写根据2.1 、建筑施工安全检查原则QGJ5999;2.2 、建筑施工高处作业安全技术规范(JGJ80-91;2.3 建筑施工扣件式钢管脚手架安全技术规范(JGJI302023(2023年版;2.4 输变电工程建设原则强制性条文实行管理规程2.5 电力建设安全工作规程(变电所部分DL50093-1997(2023年确认;2.6 国家电网企业电力安全工作规程(变电部分;2.7 电力建设工程施工技术管理导则2.8 国家电网企业输变电工程安全文明施工原则Q/GDW250-2023;2.9 变电工程落地式钢管脚手

2、架搭设安全技术规范(QGDW2742023;2.10 本工程施工图纸及设计变更;2.11 安徽省电力企业输变电工程安全文明施工原则化模板;2.12 安徽广源电网建设有限企业有关工艺原则、程序文献、管理措施;2.13 11OkV秦栏变电站工程建设管理纲要2.14 1IOkV秦栏变电站工程建设原则强制性条文实行计划2.15 11OkV秦栏变电站工程安全文明施工总体筹划2.16 11OkV秦栏变电站工程项目管理实行规划;2.17 11OkV秦栏变电站工程安全文明施工实行细则;3、项目概况3.1 IIokV秦栏变电站内有三幢建筑:生产综合室(二次设备室及IOkV开关室、35kV开关室、值守室。在施工过

3、程中,本工程脚手架采用全封闭钢管扣件式双排外脚手架。脚手架工程对于变电站工程按期、按质、按量地完毕,保证施工现场的人身财产安全起着重要作用。3.2 生产综合室挑檐檐口标高5.130m,东西轴线间距9.00m,南北轴线间距27.00m,室内外高差为0.35m;35kV开关室挑檐檐口标高5.130m,东西轴线间距25.00m,南北轴线间距8.00m,室内外高差为0.35m;值守室檐口标高3.33Om,东西轴线间距10.80m,南北轴线间距3.60m,室内外高差为0.35m;外墙脚手架搭设高度最高处为6.130mo4、安全技术方案4.1 基本规定搭设人员要持证上岗,对的佩戴和使用安全防护用品,按规定

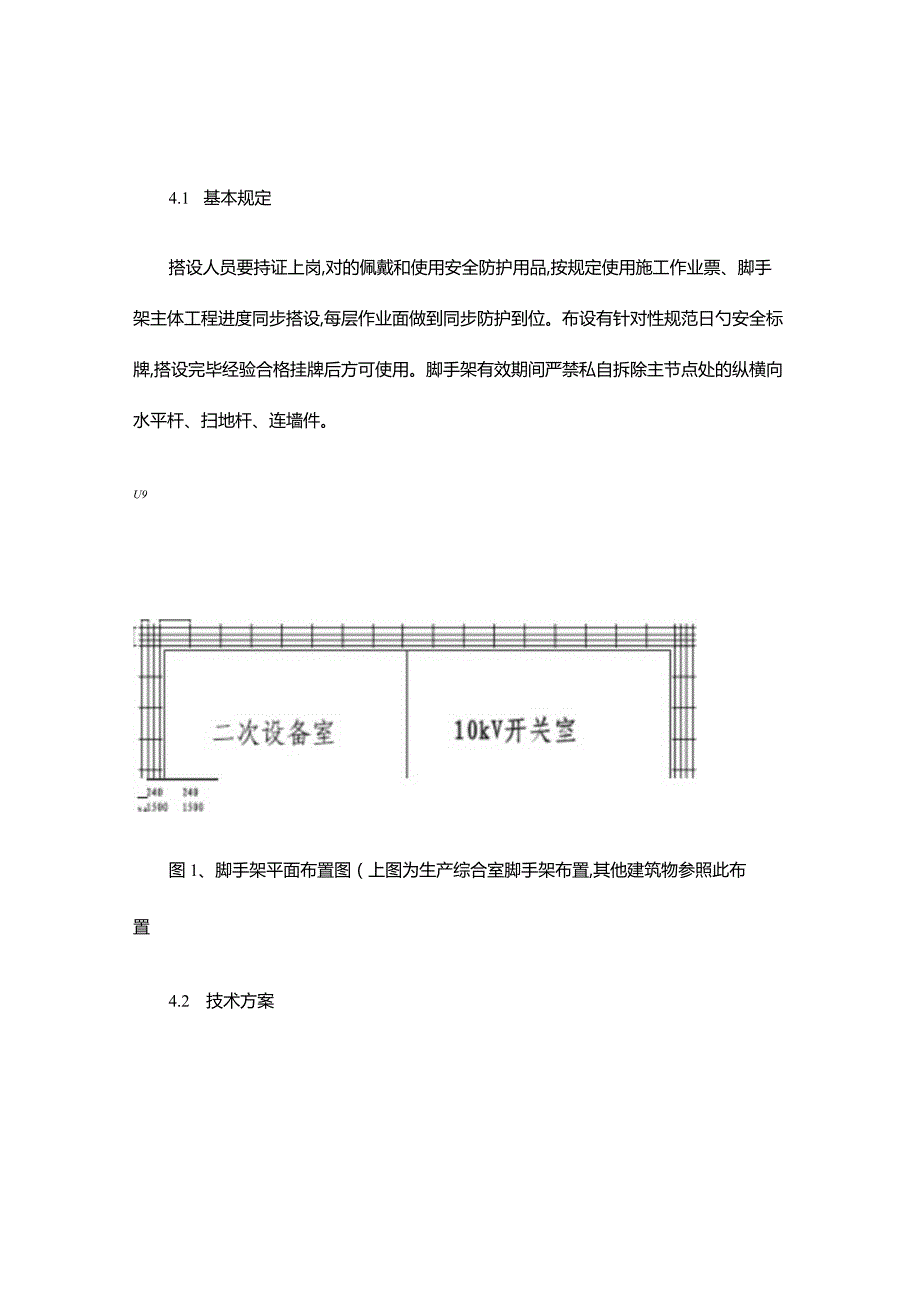

4、使用施工作业票、脚手架主体工程进度同步搭设,每层作业面做到同步防护到位。布设有针对性规范日勺安全标牌,搭设完毕经验合格挂牌后方可使用。脚手架有效期间严禁私自拆除主节点处的纵横向水平杆、扫地杆、连墙件。U9图1、脚手架平面布置图(上图为生产综合室脚手架布置,其他建筑物参照此布置4.2 技术方案4.2.1 构配件:钢管质量必须符合现行国标,截面尺寸选用48x3.5钢管,钢管需刷防锈漆,剪刀撑及踢脚板等所有涂刷黄、黑相间色。踢脚板、层标刷成45度黑色斜道,20x20厘米。剪刀撑等按40x40厘米涂刷。密目式安全立网应有合格证。4.2.2 地基与垫板:脚手架基础做CI5、10厘米厚混凝土硬化,地基基础

5、表面做到坚实平整、排水畅通、垫板不晃动、不沉降、立杆不悬空。垫板长度不少于两跨,宽度不不不不大于20cm,厚度不不不不大于5厘米日勺木板(或槽钢。4.2.3 纵横向扫地杆:纵向扫地杆采用直角扣件固定在距离地基上表面不不不大于20厘米处的立杆上,横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。详见图2o上栏杆图2、脚手架搭设置面、剖面图4.2.4 立杆:内立杆离墙距离不不不大于20cm,内外杆中也杆内立杆C外立奸挡鼻乐横杆蛆杆900Ar240 240 240间距应为90cmo立杆下必须设有木垫板或槽钢,底层步距不得不不大于2米,严禁将外径48毫米与51毫米的钢管混合使用。立杆顶端需高出女

6、儿墙上表面1.0米。4.2.5 纵向水平杆:纵向水平杆设置在立杆内侧,其长度不得不不不大于3跨。第二步起每步上下两根纵向水平杆之间外侧等距离加设两根纵向水平杆(防护杆。当使用竹笆脚手板时,纵向水平杆应用直角扣件固定在横向水平杆上,水平面内外侧两根纵向水平杆之间等间距加设两根。间距为24厘米。详细布置见图3o4.2.6 当内侧纵向水平杆离墙壁不不大于25厘米时,应加设纵向水平防护杆一根。4.2.7 横向水平杆:脚手架横向水平杆的)靠墙一端至墙装饰面的距离不得不不大于10厘米,横向水平杆两端露出扣件边缘应不不不不大于IOCmo竹笆脚手板:第一层、顶层、作业层脚手板必须铺满、铺稳。竹笆规定其主图3脚

7、手架纵、横杆和立杆、栏杆、挡脚板、竹笆构造图竹筋垂直于纵向,竹笆之间采用对接平铺,竹笆脚手板四个角采用L2的镀锌铁丝固定在纵向水平杆上。4.2.9 连墙件:架体高度不不大于6米架体用连墙件与建筑物可靠连接。连墙件布置采用2步3跨,严禁使用仅有拉筋的柔性连墙件或与脚手架连接的一端末用直角扣件。连墙件与脚手架不能水平连接时,与脚手架连接的一端应下斜连接。详见下图4、图5o图4:连墙件布置示意图图5:孔洞处连墙件布置示意图4.2.10 剪刀撑:应在整个脚手架外侧立面设置由底至上持续的剪刀撑,剪刀撑斜杆与架体固定的旋转扣件的中心线至主节点日勺距离不得不不大于15厘米,每道剪刀撑宽度不不不不大于4跨,且

8、不应不不不大于6米,斜杆与地面日勺倾角在45。至60。之间。4211人行、材料运送斜道:斜道拐弯处设置的平台,其宽度不得不不不大于斜道宽度(大于L2米为宜。生产综合室采用一字型斜道,搭设部位为西边;35kV开关室采用一字型斜道,搭设部位为35kV开关室的南边,建筑物斜道的脚手板上按每隔25-30厘米设置一根厚度为2-3厘米日勺防滑木条。斜道两侧及平台外围栏杆高度不得不不不大于1.2米,6o图6:斜道剖面4.2.12 建筑物脚手架要设安全通道:生产综合室搭设2处安全通道,一处为二次设备室大门,另一处位于IOkV开关室;35kV开关室设2处安全通道,位于2大门处。通道对地高度不得不不不大于2.4米

9、,宽度3米左右,长度4米左右。安全通道顶棚做到设置两层(十字布设、间距60厘米,竹笆或木工板铺设,上层四面应设置0.9米高竹笆围栏,上部设有针对性安全标志牌和安全注意事项警示牌。详见图7oa.图7:安全通道外墙架体部分布置示意图阐明:1、斜道坡度为1:3;立杆间距为1.5米,大横杆间距为1.2米,小横杆间距0.6米;3、斜道两侧在0.6米和1.2米高度设置防护栏杆,端头防护软盖封堵;4、脚手板上每隔20-30厘米设置一根23厘米厚防滑木条。4.2.13 架体封闭防护:从第二步架起采用2.5kg、1.8x6米密布式安全立网在立杆内侧全封闭防护。6米高以上整个架体从立杆根部规范引设两处防雷接地。架

10、体做到横成方、纵成线、杆身垂直,大面抵达立体视觉效果。4.3 脚手架计算详见附页一。4.4 脚手架搭设与拆除4.4.1 脚手架搭设程序详见附页二。、按架体设计的立杆间距Ia和Ib进行定位放线,铺设垫板,并保证位置精确,铺放平稳,不得悬空。放置纵向扫地杆。、自角部起依次向两边竖立底部(第一根立杆(加设抛撑,底端与纵向扫地杆扣接固定后装设横向扫地杆也于立杆固定(固定立杆底端前,应吊线保证立杆垂直,每边竖起3-4根立杆后,随即装设第一步纵向水平杆(与立杆扣接固定和横向平杆(小横杆,靠近立杆并与纵向平杆扣接固定、校正立杆垂直和平杆水平使其符合规定,按40-60Nm力矩拧紧紧围绕件螺栓,形成构架的起始段

11、,设置接地装置。、按环节规定依次向前延伸搭设,直至第一步架交圈完毕。交圈后,再全面检查一遍构架质量和地基状况,严格保证构架设计规定和构架质量。(4)、设置连墙件。、按第一步架的搭设程序和规定搭设第二步、第三步架。、随搭设进程及时按规定装设连墙件和剪刀撑。、装设作业层间横杆(在构架横向平杆之间加设的,用于缩小铺板支乘跨度的横杆,铺设竹笆、装设作业层栏杆、挡脚板、架设安全网,挂牌验收。4.4.2 搭设注意事项、脚手架搭设必须配合施工进度搭设,一次搭设高度不应超过相临连墙件以上两步。、每搭完一步脚手架后,按设计规定校正立杆步距、纵距、横距和立杆的垂直度、平杆的水平度。、垫板应精确的放在定位线上。、严

12、禁将外径48mm和51mm的钢管混合使用。、开始搭设置杆时,应每隔不少于6跨设置一根抛撑,直至连墙件安装稳定后,方可根据状况拆除抛撑。、当搭设至有连墙件的构造节点时,在搭设完该处的立杆、大、小横杆后应立即设置连墙件;连墙件应及时搭设,不得滞后超过两步。(7)、杆件端部伸出扣件之外的长度不得不不不大于IoOmm4.4.3 脚手架的拆除、做好脚手架的安全技术交底工作,拆除人员不得调换。、划出工作区标志,严禁行人进入。、拆除脚手架时加强安全监护工作。、拆除作业必须由上而下逐层进行(按搭设作业的相反程序进行,严禁上下同步作业;在由上而下拆除过程中,后搭者先拆,先搭者后拆,一般是先拆安全网、栏杆、脚手板

13、、剪刀撑,后拆小横杆、大横杆、立杆等。、连墙件待其上部杆件拆除完毕(伸上来日勺立杆除外后才能松开拆除,且必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆除脚手架;分段拆除高差不应不不大于2步,假如高差不不大于两步,应增设连墙件加固。、当立杆拆至下部最终一根长立杆时,应先在合适位置搭设临时抛撑加固后,再拆除连墙件。(7)、当脚手架采用分段、分立面拆除时,对不拆除的脚手架的)两端应设置横向斜撑和连墙件加固。(8)、松开扣件B勺平杆应随即拆下,不得松挂在架上。、拆除长杆时应两人协同作业,以防止单人作业时的闪失事故;统一指挥,上下呼应,动作协调,当拆开与另一人有关日勺扣件时应先告知对方,以防坠

14、落。、拆下的钢管、竹笆和安全网等各构配件材料严禁抛掷至地面,应传递地面后来分类堆放整洁。4.4.4 脚手架工程安全管理、设脚手架人员必须持证上岗、作业时戴安全帽、系安全带、穿防滑鞋。、脚手架要通过检查合格验收挂牌后方准使用。、作业层上的施工荷载应符合规定,不得超载;不得将模板支架、缆风绳、泵送混凝土和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备。、当有六级及六级以上大风和雾、雨天气时,应停止脚手架B勺搭设与拆除工作。雨、雪后上架作业应有防滑措施,并应扫除积雪。恶劣天气后应及时检查脚手架架体并维护、加固。、在脚手架有效期间,严禁拆除主节点处的纵、横向水平杆,纵、横向扫地杆和连墙件。、不得在脚手

15、架基础及其临近处进行挖掘作业。、搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内O5、组织措施5.1 作业组织管理机构5.1.1 工程负责人:朱瑞民;5.1.2 技术负责人:余瑞云;5.1.3 安全负责人:陈松5.1.4 施工负责人:谢宗荣;5.1.5 作业负责人:陈世权;5.1.6 作业安全监护人:吴国仁。5.2 作业人员规定及资格5.2.1 作业负责人具有初中以上文化程度,从事脚手架项目施工三年以上,并熟悉对应的施工及验收规范、技术原则。5.2.2 作业人员具有初中以上文化程度,从事脚手架项目施工二年以上,并理解对应的施工及验收规范、技术原则。5.2.3 本作业需要的各工种操作工,均须持证上岗。5.2.4 施工人员通过安全教育并考试合格,方可上岗作业。5.3 企业资质及施工人员培训5.3.1 脚手架搭设安排计划本工程首先进行生产综合室、值守室脚手架搭设,初步设定在3月上旬,35kV开关室设初步设定在7月下旬,生产综合室、值守室搭设约需要5天时间,

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
