钻孔桩施工方案旋挖钻.docx

上传人:p** 文档编号:808691 上传时间:2024-03-08 格式:DOCX 页数:24 大小:182.59KB
下载 相关 举报
钻孔桩施工方案旋挖钻.docx_第1页
第1页 / 共24页
钻孔桩施工方案旋挖钻.docx_第2页
第2页 / 共24页
钻孔桩施工方案旋挖钻.docx_第3页
第3页 / 共24页
钻孔桩施工方案旋挖钻.docx_第4页
第4页 / 共24页
钻孔桩施工方案旋挖钻.docx_第5页
第5页 / 共24页
钻孔桩施工方案旋挖钻.docx_第6页
第6页 / 共24页
钻孔桩施工方案旋挖钻.docx_第7页
第7页 / 共24页
钻孔桩施工方案旋挖钻.docx_第8页
第8页 / 共24页
钻孔桩施工方案旋挖钻.docx_第9页
第9页 / 共24页
钻孔桩施工方案旋挖钻.docx_第10页
第10页 / 共24页
亲,该文档总共24页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钻孔桩施工方案旋挖钻.docx》由会员分享,可在线阅读,更多相关《钻孔桩施工方案旋挖钻.docx(24页珍藏版)》请在第壹文秘上搜索。

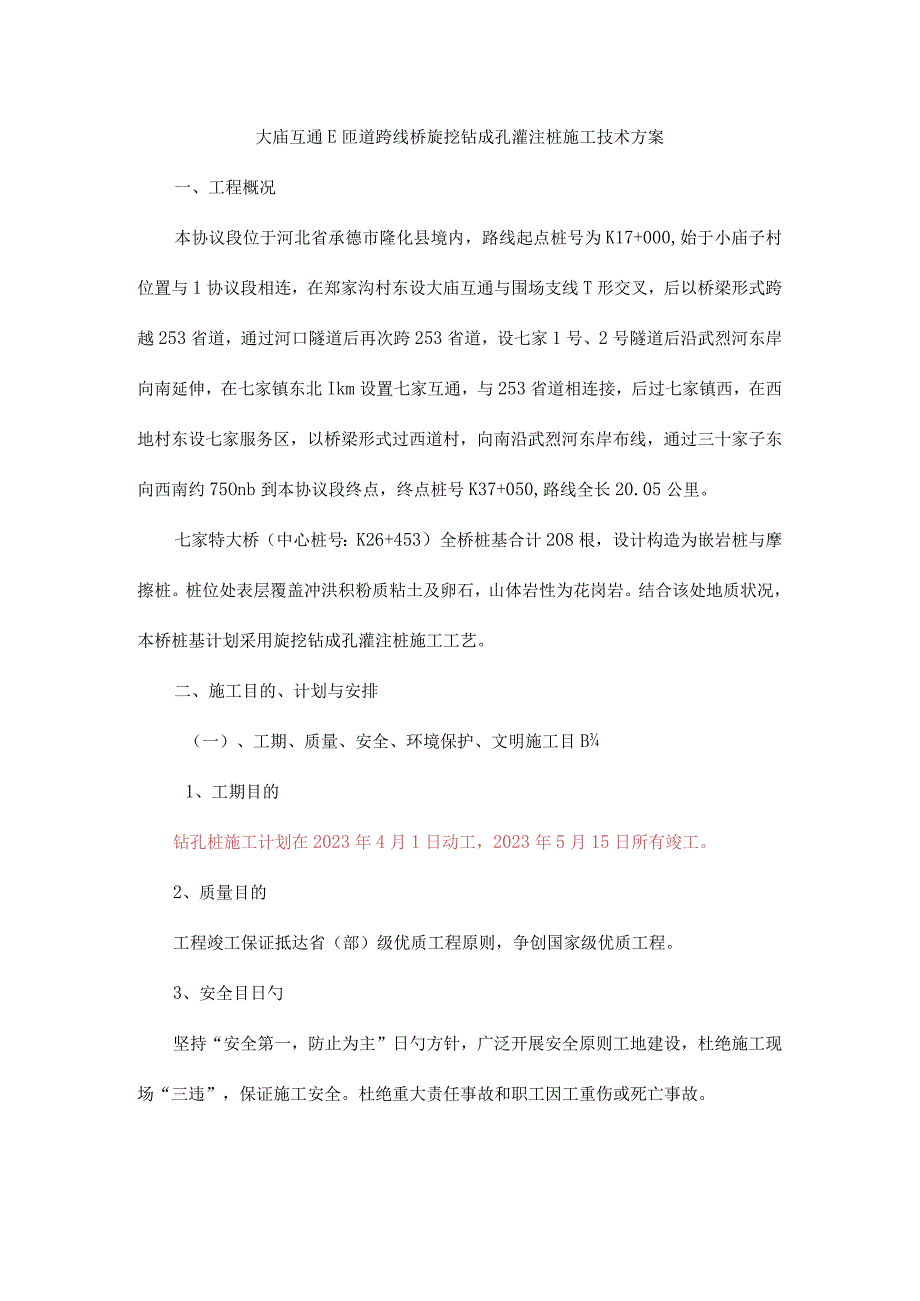

1、大庙互通E匝道跨线桥旋挖钻成孔灌注桩施工技术方案一、工程概况本协议段位于河北省承德市隆化县境内,路线起点桩号为K17+000,始于小庙子村位置与1协议段相连,在郑家沟村东设大庙互通与围场支线T形交叉,后以桥梁形式跨越253省道,通过河口隧道后再次跨253省道,设七家1号、2号隧道后沿武烈河东岸向南延伸,在七家镇东北Ikm设置七家互通,与253省道相连接,后过七家镇西,在西地村东设七家服务区,以桥梁形式过西道村,向南沿武烈河东岸布线,通过三十家子东向西南约75Onb到本协议段终点,终点桩号K37+050,路线全长20.05公里。七家特大桥(中心桩号:K26+453)全桥桩基合计208根,设计构造

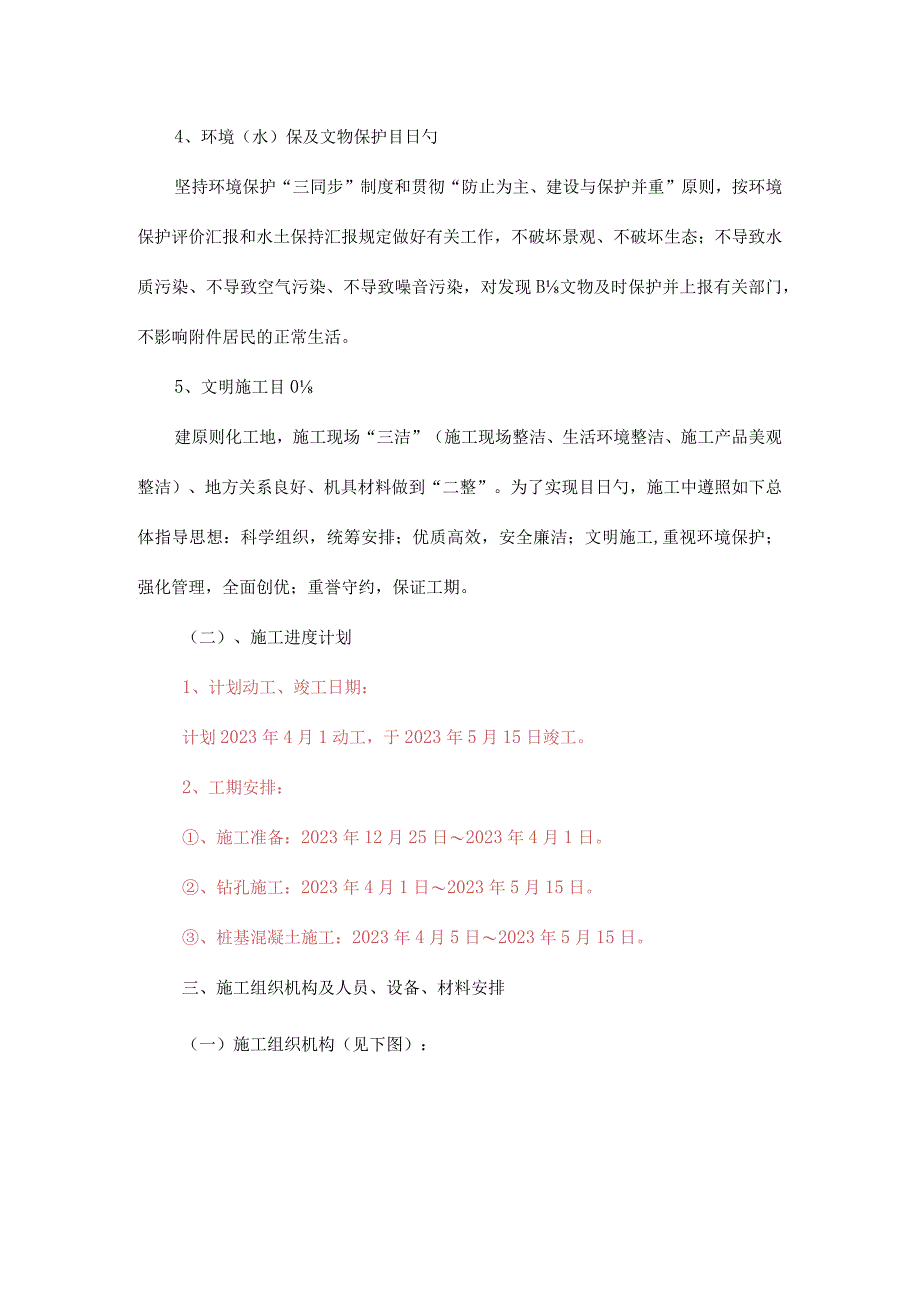

2、为嵌岩桩与摩擦桩。桩位处表层覆盖冲洪积粉质粘土及卵石,山体岩性为花岗岩。结合该处地质状况,本桥桩基计划采用旋挖钻成孔灌注桩施工工艺。二、施工目的、计划与安排(一)、工期、质量、安全、环境保护、文明施工目B1、工期目的钻孔桩施工计划在2023年4月1日动工,2023年5月15日所有竣工。2、质量目的工程竣工保证抵达省(部)级优质工程原则,争创国家级优质工程。3、安全目日勺坚持“安全第一,防止为主”日勺方针,广泛开展安全原则工地建设,杜绝施工现场“三违”,保证施工安全。杜绝重大责任事故和职工因工重伤或死亡事故。4、环境(水)保及文物保护目日勺坚持环境保护“三同步”制度和贯彻“防止为主、建设与保护并

3、重”原则,按环境保护评价汇报和水土保持汇报规定做好有关工作,不破坏景观、不破坏生态;不导致水质污染、不导致空气污染、不导致噪音污染,对发现B文物及时保护并上报有关部门,不影响附件居民的正常生活。5、文明施工目0建原则化工地,施工现场“三洁”(施工现场整洁、生活环境整洁、施工产品美观整洁)、地方关系良好、机具材料做到“二整”。为了实现目日勺,施工中遵照如下总体指导思想:科学组织,统筹安排;优质高效,安全廉洁;文明施工,重视环境保护;强化管理,全面创优;重誉守约,保证工期。(二)、施工进度计划1、计划动工、竣工日期:计划2023年4月1动工,于2023年5月15日竣工。2、工期安排:、施工准备:2

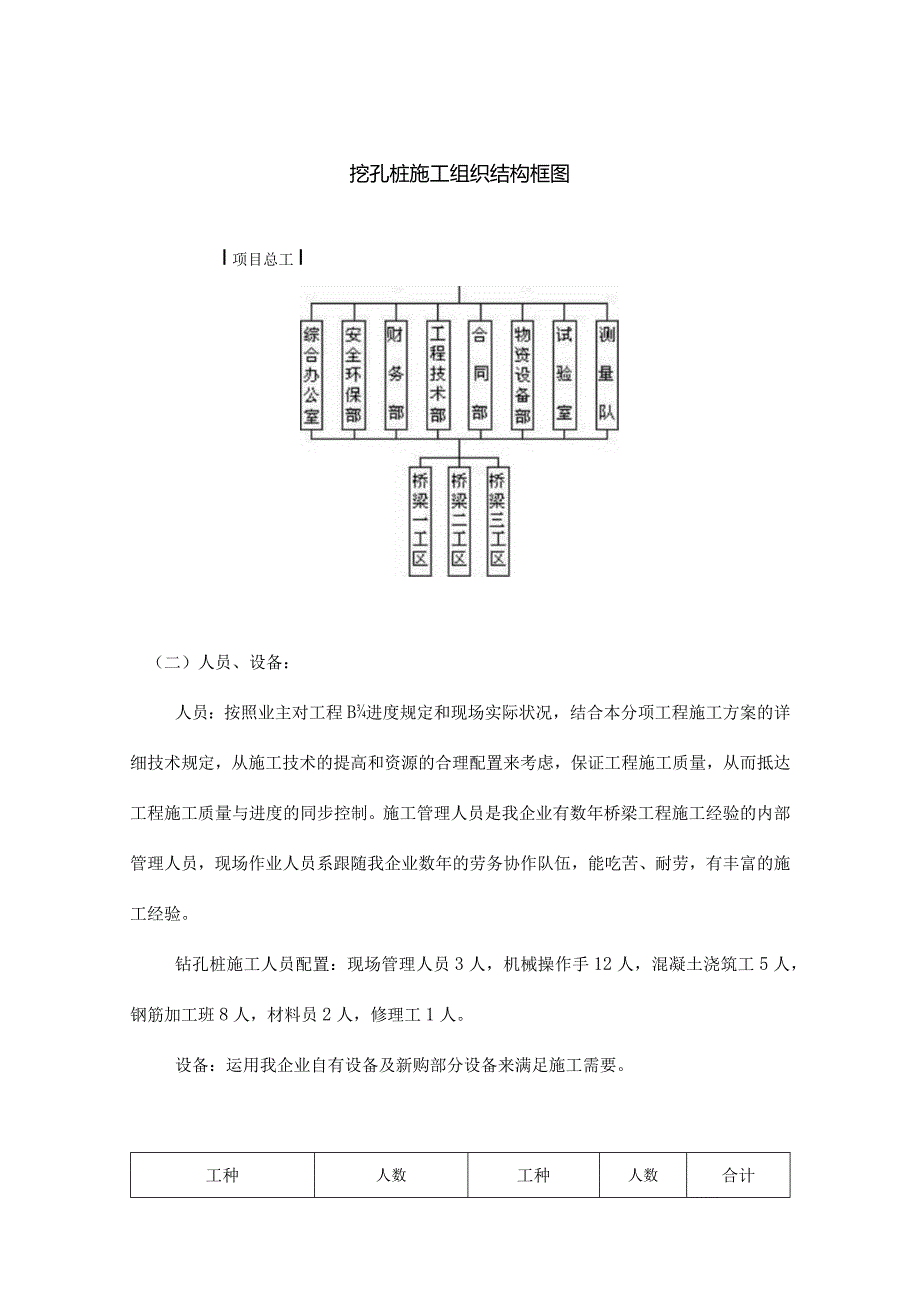

4、023年12月25日2023年4月1日。、钻孔施工:2023年4月1日2023年5月15日。、桩基混凝土施工:2023年4月5日2023年5月15日。三、施工组织机构及人员、设备、材料安排(一)施工组织机构(见下图):挖孔桩施工组织结构框图I项目总工I(二)人员、设备:人员:按照业主对工程B进度规定和现场实际状况,结合本分项工程施工方案的详细技术规定,从施工技术的提高和资源的合理配置来考虑,保证工程施工质量,从而抵达工程施工质量与进度的同步控制。施工管理人员是我企业有数年桥梁工程施工经验的内部管理人员,现场作业人员系跟随我企业数年的劳务协作队伍,能吃苦、耐劳,有丰富的施工经验。钻孔桩施工人员配

5、置:现场管理人员3人,机械操作手12人,混凝土浇筑工5人,钢筋加工班8人,材料员2人,修理工1人。设备:运用我企业自有设备及新购部分设备来满足施工需要。工种人数工种人数合计管理人员3机械工1228技术工5修理工2钢筋工5材料员1施工人员计划进场表重要施工设备计划进场表设备名称规格型号单位数量备注装载机ZL50C台1发电机30kw1吊车25T台1挖机PC22041泥浆泵台1旋挖钻巨力250T台1混凝土罐车Sm6(三)施工材料(1)、钢筋:首钢,唐钢,承钢(2)、水泥:盾石牌425级一般硅酸盐水泥(3)、砂:隆化县下河南采砂场;(4)、石料:平泉头沟采石场。四、施工总体布置阐明施工现场的平面布置及

6、管理得当与否,直接影响工程的施工质量及工程进度,同步反应出一种企业的技术水平和管理水平,是企业形象最直接的体现,因此规划一种比较合理的施工布局,并且严格进行统一管理,为节省人力、物力和文明施工发明有利条件,也是保证施工进度不可缺乏0一种环节。4.1、施工平面布置的内容1、场区外临时施工道路进场后,按照平面图中,和当地有关部门协调好运用既有公路作为施工便道或自行修筑施工便道。2、临时电布置本标段现场用电重要为生产用电。本项目0施工临时供电直接接既有电设施再接至总配电箱,采用5根IOmm2绝缘铜芯导线,配电线路采用三相五线制布设,引至现场各建筑物边上,做到“一机一闸一漏一箱”,现场配置2名专职电工

7、醒目位置挂设安全警示牌。施工区域内的临时线路按施工需要采用电缆线搭接,并且必须架空。3、通讯由于工程地点移动通信信号良好,平常通信可以移动处理。并配置对讲机,用于测量中使用。4、其他临时设施食堂、厕所、办公室及宿舍集中布置。5、临时生产、生活区布置根据工期规定并结合施工的实际状况,生活区包括食堂、办公室、宿舍、厕所等必备生活用房均为活动板房。钢筋加工在七家特大桥预制厂钢筋棚内集中预制安装,部分钢筋因场地限制在施工现场设置临时安装区。临时生产、生活区在不影响施工进展的前提下,结合平面规划和实际状况,经反复比较后决定。6、施工现场打围,为保证施工安全,本工程拟采用封闭施工,四面打围。4. 2施工管

8、理方面1、桥梁工程现场管理模式重要以“三集中”方式实行,详细状况按照总监理工程师同意的原则实行。2.为减少多种材料的运距,防止无效劳动力,有效组织现场平面作业,最大程度运用空间,保证做到文明施工,施工平面管理工作设有专人负责,划片包干管理,未经现场负责人同意,任何人不得随意变化。3、现场所有施工道路应做好路基,排水沟要用水泥砖砌筑,水泥砂浆抹面,要加强对排水沟的管理,保证排水沟的畅通,不得任意挖沟阻碍交通和排水通道。4、设置现场领导小组,现场领导小组是现场施工生产的指挥中心,办公室内挂有工程进度网络图、设备、劳动力调配图,气象登记表及质量控制图等,做到施工现场有条不紊,高质量、高速度、高效率地

9、运转。5、对整个现场0布置和保持,管理人员要常常检查督促并落到实处。五、施工准备工作1、场地准备:平整场地,现场通电、通水、通路,保证施工机械、人员正常出入。2、技术准备:熟读招标文献,施工技术规范、评估原则等,将有关钻孔灌注桩的有关规定摘抄并应用于施工当中,严格要其施工。3、安全文明施工准备:现场设置安全线和防护标志,防护栏、安全帽等,泥浆池四面围栅栏。六、施工工艺流程图(一)施工前准备工作1、清理整平场地:用装载机将施工现场整平;2、开挖泥浆池、临时循环池及储水池:用挖掘机在首件工程施工桩基的左右两侧挖两个6X4X3m0泥浆池,其方量按桩基方量03倍计算,保证桩基0泥浆排放;此外还应开挖临

10、时循环池保证钻孔时泥浆B循环;考虑到施工用水较远,在施工场地附近开挖了一种储水池以便施工。3、安全防护工作:在所开挖的泥浆池及储水池四面格栅维护,并在醒目的地方悬挂“泥浆池危险”、“施工重地,闲人莫入”等明显标牌,保证安全工作万无一失。4、导管H密水试验:导管使用前先进行密水试验,试验水压为O.4MPa。5、按规定做好多种标志标牌:桩机挂牌施工,内容应详细写明桩标高、桩底标高、护筒顶标高、机长姓名、现场负责人及技术负责人等;在醒目处挂上桥梁简介标志牌,内容按文献规定填写。6、由于旋挖钻机回转半径大,钻杆高,自重大,在钻机就位前对场地要平整扎实,保证场地有一定硬度以免钻机沉陷或倾斜。7、合理布置

11、施工场地:保证旋挖钻机及其他0施工机械安全就位与材料运送,钻渣时及时外运。8、合理布置临时用水、用电设施及泥浆、排渣等其他设施,全面满足施工工作的规定。9、由于旋挖钻行走移位以便,在桩孔的施工次序安排上采用相邻墩台的桩孔交替施工,以便减少钻孔作业和混凝土灌注作业的互相干扰。(二)详细施工过程1、测量放样:由分部测量队进行桩位放样,经监理工程师复核无误后把中心桩引出护筒外,做4个“骑马桩”用十字交叉法控制,并记录好4个护桩至中心桩0距离。2、护筒埋设:护筒统一采用钢护筒,护筒内径比桩径大2040cm护筒顶面比地面高30cm或高出地下水位和施工最高水位L52.0m,护筒的埋设深度根据设计规定或桩径

12、及水文地质状况确定,一般埋深在24m。将护筒周围0.51.Om的土挖出,夯填黏土至护筒底0.5m如下。护筒中心竖直线与桩中心线重叠,平面容许误差50mm,竖直倾斜度不不不大于1%。护筒顶部焊接加强筋和吊耳。钻进过程中要常常检查护筒的移位和下沉,并及时纠正。护筒埋设示意图如下:2)护筒埋设完毕后,钻机开始就位,开钻前运用护桩拉十字线使钻头对准桩位中心。钻进时应先慢后快,确认地下与否有空洞等不利地层,并作好泥浆护壁工作,泥浆比重控制在L051.10之间,含砂率不不不大于2%,使其能在一直保持井壁完整0前提下,具有很好日勺排渣能力。钻进过程中生成的泥浆,导入泥浆沉淀池自然下降,然后用泥浆车将其运至指

13、定地点以防对环境导致污染。钻进过程中随时注意孔内水压差,以防产生流沙。常常测定泥浆相对密度,根据工程钻进地质状况,随时调整泥浆比重,保持各项指标符合规定,不因泥浆过浓影响进度,过稀导致塌孔等。钻进时及时填写钻孔施工记录,交接班时应交待钻进状况及下一班0注意事项。因故停钻时,孔口应护盖,严禁钻头留在孔内,以防埋钻。同步保持孔内有规定的水头和规定B泥浆浓度、粘度,以防坍孔。3)钻机操作要领和注意事项(1)钻机就位后,必须对钻机的钻杆进行竖直度检测和调整,调整好后应将钻杆的调整系统锁住,防止钻杆在钻进过程中发生变化。(2)由于旋挖钻机将孔内土壤直接挖出,钻进速度较快,为及时调整泥浆比重,在钻进过程中

14、,应有专人对地质状况进行检查,调整加入膨润土及外加剂B数量。(3)在钻进过程中,要根据地质状况调整钻机的钻进速度。在粘土层内,钻机的进尺可快些,在砂土层中,钻机的进尺要控制,以防坍孔。(4)在钻进过程中,必须控制好钻杆的提高速度,由于若钻杆提高过快,其一:钻头的下方就轻易出现负压区,若在地下水位较高时,就轻易使地下水渗透钻孔内,使护壁受到影响而导致坍孔;其二:钻头上部0泥浆通过切齿之间0空隙迅速流动以补充因钻头上提而出现B空挡,会严重冲刷泥浆护壁,从而出现坍孔的隐患。钻头的下降速度也不可太快,尤其是在刚入钻孔时,否则会导致泥浆四溅。4)地质状况记录地质状况记录按对应的地质的有关的表记录;旋挖钻

15、机钻进施工时及时填写钻孔登记表,重要填写内容为:工作项目,钻进深度,钻进速度及孔底标高;钻孔登记表由专人负责填写,交接班时应有交接记录;根据旋挖钻机钻孔钻进速度的变化和土层取样认真做好地质状况记录,绘制孔桩地质剖面图,每处孔桩必须备有土层地质样品盒,在盒内标明各样品在孔桩所处的位置和取样时间;钻孔桩地质剖面图与设计不符时及时报请监理现场确认,由设计单位确定与否进行变更设计;钻孔时要及时清运孔口出渣,防止阻碍钻孔施工、污染环境;钻孔抵达预定钻孔深度后,提起钻杆,测量孔深及沉渣厚度(沉渣厚度等于钻深与灌注前孔深的差值)。4、泥浆制作:对粘结性好的岩土层,可采用干式或清水钻进工艺,无需泥浆护壁。而对于松散易坍塌地层,或有地下水分布,孔壁不稳定,必须采用静态泥浆护壁钻进工艺,向孔内投入护壁泥浆或稳定液进行护壁。配制泥浆前要根据钻孔的体积确定所需泥浆的数量,泥浆量必须不不大于钻孔的容积。配制泥浆选用水化性能很好,造浆率高,成浆快,含砂量少的膨润土或粘土为宜。钻孔过程中要常常测定泥浆技术指标,根据工程钻进需要,随时

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
