钻孔灌注桩施工详解.docx

上传人:p** 文档编号:808692 上传时间:2024-03-08 格式:DOCX 页数:22 大小:63.09KB
下载 相关 举报

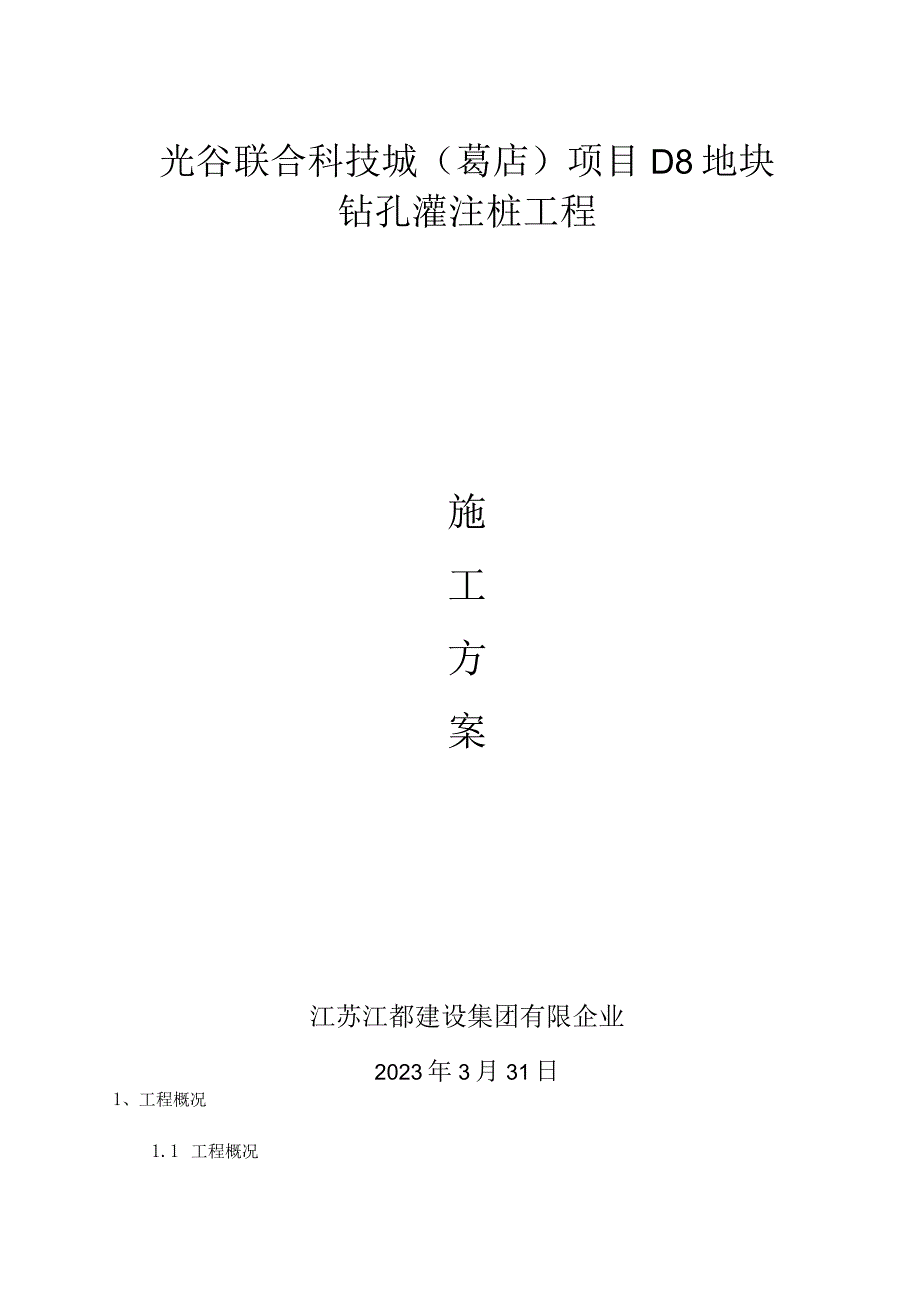

钻孔灌注桩施工详解.docx_第1页
第1页 / 共22页

钻孔灌注桩施工详解.docx_第2页
第2页 / 共22页
钻孔灌注桩施工详解.docx_第3页
第3页 / 共22页
钻孔灌注桩施工详解.docx_第4页
第4页 / 共22页
钻孔灌注桩施工详解.docx_第5页
第5页 / 共22页
钻孔灌注桩施工详解.docx_第6页
第6页 / 共22页
钻孔灌注桩施工详解.docx_第7页
第7页 / 共22页
钻孔灌注桩施工详解.docx_第8页
第8页 / 共22页
钻孔灌注桩施工详解.docx_第9页
第9页 / 共22页
钻孔灌注桩施工详解.docx_第10页
第10页 / 共22页
亲,该文档总共22页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《钻孔灌注桩施工详解.docx》由会员分享,可在线阅读,更多相关《钻孔灌注桩施工详解.docx(22页珍藏版)》请在第壹文秘上搜索。

1、光谷联合科技城(葛店)项目D8地块钻孔灌注桩工程施工方案江苏江都建设集团有限企业2023年3月31日1、工程概况1.1 工程概况1.2 .地质条件1.3 工程设计规定1.4 设计工作量2、编制根据3、施工次序及施工布署3. 1施工次序4. 2施工准备5. 3管理目日勺3.4总体布署4、施工措施4. 1测量定位4. 2钢筋笼制作4. 3成孔4. 4碎压灌6. 5钢筋笼吊放5、质量管理及保证措施6.1 质量控制6.2 工程控制要点及管理措施6.3 质量通病防治措施及常见质量问题及防治措施6、安全保证措施7、文明施工及环境保护措施8、雨季施工措施9、工期保证措施第一章工程概况1.1工程概况1、工程名

2、称:光谷联合科技城(葛店)项目D8地块2、建设单位:湖北科技企业加速器有限企业3、设计单位:武汉光谷联合建筑设计院有限企业4、勘察单位:武汉地质工程勘察院3、工程地点:鄂州市葛店经济技术开发区1.2.地质条件根据武汉地质工程勘察院提供aJ光谷联合科技城(葛店)项目D8-D9地块项目岩土工程勘察汇报,场地地质状况分布如下表:层序层名层厚m层顶标高m土层描述工程性质及分布特性杂填土0.51L127.3329.22为近期平整场地所堆积,重要由黏性土构成,局部含少许碎石、土质不均匀。低强度,高压缩性。厚薄不均匀,层位不稳定,无运用价值。黏土5.20.916.8430.45黄褐,褐红色,硬塑状态,含铁质

3、及高岭土,无摇振反应,干强度高,中等韧性中高强度,中低压缩性,层位较稳定。1.3工程设计规定(1)本工程设计标高D8-l+0.OOO相称于绝对标高28.90m,D8-20.000相称于绝对标IWI28.30m,o(2)地下水对混凝土构造有弱腐蚀性,对钢筋混凝土构造中钢筋有微腐蚀。(3)根据本工程地质状况,采用长臂螺旋成孔混凝土灌注桩。桩直径为600mm,桩身混凝土强度等级为C30o桩端持力层为第2层黏土,进入持力层不不不不大于12m,且桩长不不不不大于14m,对钻孔桩采用双控指标,两项同步满足才能终孔。本工程共抽取三根桩依规范做静载试验检测,以确定基桩的承载特性值。(4)本工程做静载试验桩的桩

4、顶标高均取与自然地面相似,工程桩有效桩长1422m,单桩竖向极限承载力特性值1600KNo(5)桩基施工应严格按建筑桩基技术规范(JGJ94-94)B有关规定执行。采用双控指标,即同步满足最短有效桩长L及桩端进入持力层深度hd最小值为终孔条件。成孔时应根据地质状况调整桩长,相邻桩B高差不应不不大于相邻桩净距的二分之一。(6)主筋保护层厚度为50mm。1.4设计工作量根据武汉光谷联合建筑设计院有限企业提供的D8-lD8-2桩定位平面布置图,工程桩288根,桩长14m22m0第二章编制根据1 .建筑桩基技术规范JGJ94-20232 .建筑地基基础技术规范(DB42/242-2023)3 .地基与

5、基础工程施工质量验收规范(GBJ50202-2023)4 .工程测量规范(GB500262023)5 .武汉光谷建筑设计院有限企业设计的光谷联合科技城(葛店)D8地块桩基平面布置图6 .光谷联合科技城(葛店)项目D8地块现场状况7 .武汉地质工程勘察院提供0光谷联合科技城(葛店)项目D8、D9地块项目岩土工程勘察汇报电子版8 .其他有关日勺技术规程第三章施工次序及施工布署3. 1施工次序本工程施工次序原则:施工放线一放线验收一钢筋笼成型并验收一钻孔一成孔验收一边灌注混凝土边提高钻杆一吊装钢筋笼插入到设计标高一隐蔽工程验收一设备移位。4. 2施工准备5. 2.1技术准备施工前,编制工程施工计划,

6、该计划重要反应动工前、施工中必须做的有关工作,内容如下;1)施工前根据地质勘察汇报对各施工部位地段进行详细B理解。2)会同工程技术人员熟悉工程图纸,并和有关方进行图纸会审。3)施工前,应从甲方处接受轴线基准点、高程测量控制点,并进行复核签证。轴线的定位点及水准点,应设置在施工场区附近不受施工影响,并在施工现场布设测量控制网。4)根据设计院和建设单位提供的水准高程(0.000)及建筑红线总平面图结合桩位平面图进行施工放线,由建设方、监理单位验线,及时办理验线手续。5)动工前召开技术交底会,将技术规定及时传抵达机台班组及作业人员。6)根据有关施工原则、验收规范及施工图对施工过程进行全面控制。7)施

7、工前各项准备工作完毕后,填写动工汇报、报送监理、业主同意后方可动工。3. 2.2现场准备1)设备进场前规定施工场地抵达“三通一平,2)根据施工总平面图,搭建临时性生产生活设施。3)熟悉施工现场环境,理解施工区域,地上、地下多种管线及障碍物的位置,施工现场,临时道路、临时供水、供电等管线的敷设。搭设临时设施,现场照明设备的安装,材料堆放和储放;消防保安设施的设置等,做好工地安全防护措施。4)根据现场实际状况,合理布置操作区域,保证桩孔土方有序堆放。3.3 项目管理目的1、质量管理目B遵照企业的质量方针,严格按照设计图纸和施工验收规范优质高速组织施工,按期完毕钻孔桩施工任务。2、工期管理目的本工程

8、动工之日起计划30天完毕所有桩基工程。3、文明安全管理目的保证文明安全抵达合格,无安全事故。4、环境管理目的在保证工程质量和工期的前提下,树立现场全体员工环境保护意识,最大程度减少环境污染。3.4 施工总体布署1、所有机械设备必须有合格证,仪表需检测单位出具的合格证明。计划投入的重要施工机械、设备表:序号机械或设备名称型号规格单位数量国别产地制造年份1长臂螺旋钻机台1湖南2023年2混凝土输送泵HBT-60台1湖南2023年3电焊机BX3-300台4江苏2023年4挖掘机台1江苏2023年5振动机台2湖南2023年2、根据施工进度分批采购材料,材料进场前先检查出厂合格证与所供材料与否相符,进场

9、后立即按规定见证取样送检,复检合格后方可投入使用,重要材料用量详见下表。重要材料需求数量一序号材料名称及规格施工部位单位数量备注1钢筋14、12、8桩基T702商品碎C30桩基M315003、施工计划横道图数项目36912151821242730施工准备材料进场材料送检,仪器检测钢筋笼制安D8-2桩基施工D8-1桩基施工工退场一阐明:1、本工程按实际施工30日历天编排。2、如遇持续雨天及其他特殊原因,则工期对应顺延。3. 3施工组织布署为强化现场管理,我企业将在本工程中实行项目法管理,对施工生产各要素进行优化配置和动态管理,组建项目部,项目部负责现场管理与有关部门沟通交流。计划投入施工人员表序

10、号工种人数责权范围1管理人员3现场协调管理及质量、安全检查2水电工1负责现场水电管理3操作工2钻机操作4电焊工4钢筋笼制安4普工6钻机辅助工作5修理工1保养及维修现场设备6杂工及后勤2负责现场文明施工及后勤服务第四章施工措施4. 1测量定位在场地三通一平H基础上,根据建筑物测量控制网的资料和基础平面布置图,测定桩位轴线方格控制网和高程基准点。确定好桩位中心,以中点为圆心,以桩身半径加护壁厚度为半径画出上部(即第一步)B圆周。撒石灰线作为桩孔转孔尺寸线,桩位线定好之后,必须经有关部门进行复查,复查合格后方可开挖。施工过程中随时检查桩位尺寸、平面位置及垂直度发现偏差及时纠正。桩位误差不得不不大于5

11、0mm;直桩倾度不超过0.5%;孔径、孔深必须符合设计规定。5. 2钢筋笼制作1)钢筋笼制作严格按设计图纸进行加工,制作时几何尺寸的容许误差如下表:项目误差值主筋间距I0mm箍筋间距20mm钢筋笼直径10mm长度100mm2)钢材入场应具有厂家出厂的合格证、批号和出厂材质检查单。使用前按规范批量取样做母材抗拉、冷弯试验,符合规定方可使用。钢筋分别堆放,防止生锈,设标识以示区别。3)钢筋笼加工由技术负责人按图纸规定进行交底后方可进行。4)钢筋笼制作,必须由专业焊工持证上岗。所有钢筋焊件必须符合规范规定,焊缝应饱满无气孔、空洞。施工中每300个焊接件做一组焊接拉力试验,检查焊接质量与否符合规定。5

12、)根据设计,计算箍筋用料长度、主筋分布段长度,将所需钢筋调直后用切割机成批切好备用。由于切断待焊的主筋、箍筋、绕筋的规格尺寸不尽相似,注意分别堆放并进行标识防止混乱。6)在钢筋圈制作台上制作加强筋并按规定焊接。7)将支撑架按2m0间距摆放在同一水平面上对准中心线,然后将配好定长日勺主筋平直放在焊接支撑架上。工程桩主筋采用电弧焊焊接。8)将加强筋按设计规定套入主筋并保持与主筋垂直,进行点焊。9)加强筋与主筋焊好后,将绕筋按规定间距绕于其上,采用梅花点焊将绕筋固定在主筋上。10)钢筋笼隔2m保护层钢筋环,以保证钢筋笼垂直下入孔内。11)将制作好B钢筋笼稳固放置在平整0地面上,其堆放不合适超过2层,

13、防止变形。钢筋笼经监理检查签证承认后,方可下入孔内。4.3成孔4.3L工艺流程长螺旋钻孔灌注桩工序较复杂,各工序的质量,直接影响整个工程的质量,必须严格按照工艺流程施工,每道工序未经检查验收不得进入下道工序施工,假如相邻桩间距不不不大于5倍桩径,则还应隔桩跳打,工艺流程见“长螺旋钻孔灌注桩施工工艺流程4.3.2、成孔工艺长螺旋钻孔法是用一种大扭矩动力头带动的长螺旋中空钻杆迅速干钻法,钻孔中的士除一部分被挤压外大部分被输送到螺旋钻杆叶片上,土在上升时被挤压致密与钻杆形成一土柱,土柱与与钻孔间隙仅几毫米,类似于一种长活塞,土柱使钻孔在提钻前不坍塌。虽然在有地下水B地层,因地柱与钻孔间隙小,钻孔速度快,钻孔内渗出并积存B水很少,因此孔内不会坍塌D钻机就位后须调平安装时对正桩位调平,使积极钻杆垂直并保持钻机天轮、动力盘中心、桩位中心三点成一线,使钻杆保持垂直,经质量员验收合格后方可开孔钻进。2)第一根桩施工时采用低压慢运钻进,掌握地层对钻机的影响状况,以确定在该地层条件下的钻进参数。3)在钻进过程中,为防止超径,保证垂直度,采用小压力慢转速旋挖,不可进尺太快。一定要亲密注意孔壁稳定,防止由于场地局部土层B变化引起孔壁坍孔、缩径等质量问题,若出现类似问题,及时上报甲方及监理,并及时采用对应处理措施。4)在钻进过程中,要常常检查钻头尺寸。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 建筑规范

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
