《锚杆静压桩施工要求.docx》由会员分享,可在线阅读,更多相关《锚杆静压桩施工要求.docx(3页珍藏版)》请在第壹文秘上搜索。

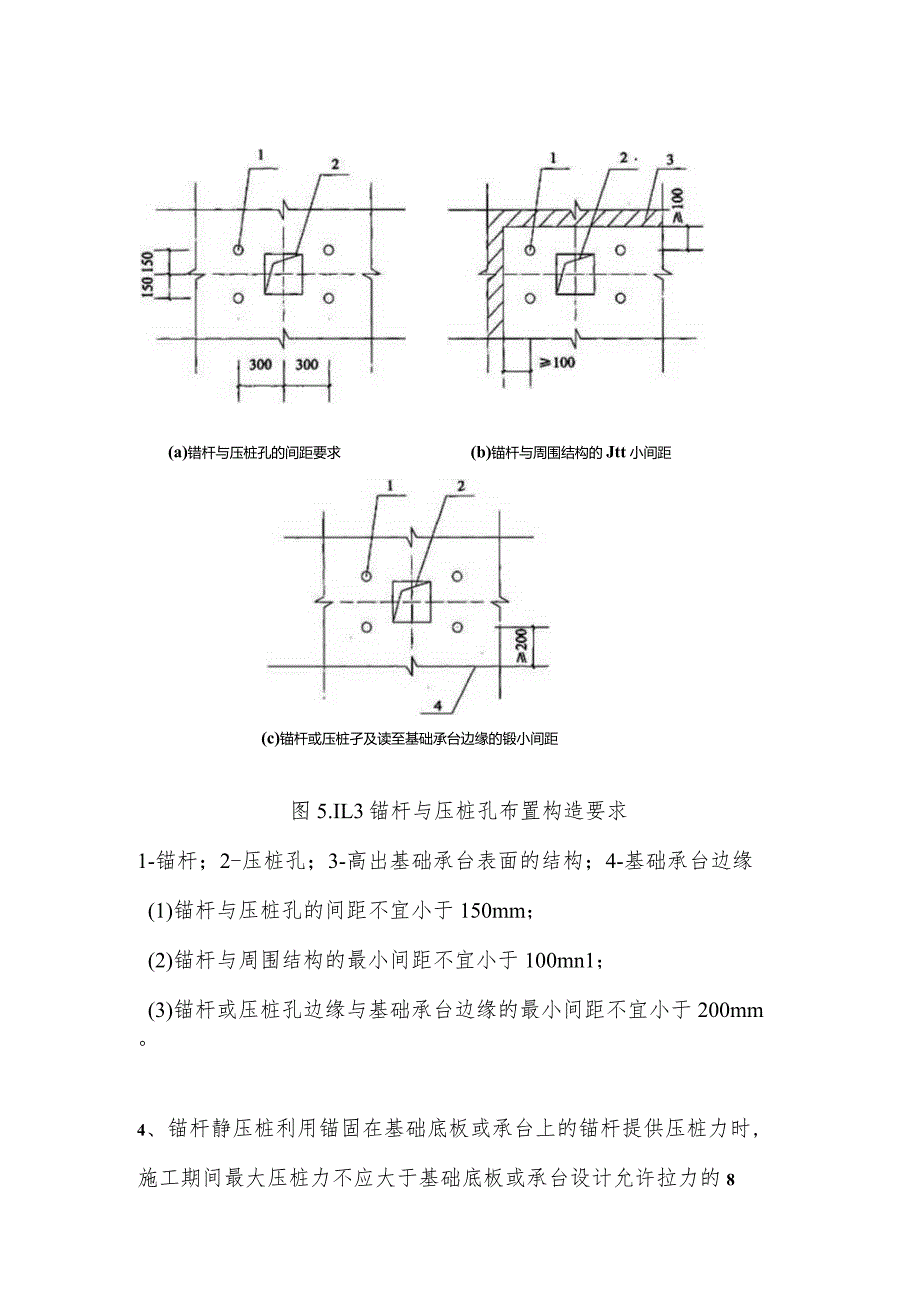

1、锚杆静压桩施工要求1、锚杆的锚固力应根据压桩反力和已有建(构)筑物的荷载及结构的具体条件确定,锚杆设置不宜少于4根,直径根据锚固力计算确定。锚杆材料为精制螺纹钢筋或螺栓。2、锚固螺栓的安设可采取钻孔埋设和预先埋设的方式,锚固深度宜为10倍12倍的螺栓直径。3、锚杆与压桩孔的间距、锚杆与周围结构的最小间距以及锚杆或压桩孔边缘至基础承台边缘的最小间距宜符合下列规定(图5.IL3):(a)错杆与压桩孔的间距要求(b)锚杆与周围结构的Jtt小间距(c)锚杆或压桩孑及读至基础承台边缘的锻小间距图5.IL3锚杆与压桩孔布置构造要求1-锚杆;2-压桩孔;3-高出基础承台表面的结构;4-基础承台边缘(1)锚杆
2、与压桩孔的间距不宜小于150mm;(2)锚杆与周围结构的最小间距不宜小于100mn1;(3)锚杆或压桩孔边缘与基础承台边缘的最小间距不宜小于200mm。4、锚杆静压桩利用锚固在基础底板或承台上的锚杆提供压桩力时,施工期间最大压桩力不应大于基础底板或承台设计允许拉力的80%o5、压桩施工应符合下列规定:(1)压桩架应保持竖直;(2)桩段就位应垂直于水平面,千斤顶与桩段轴线应在同一垂直线上,桩顶应垫30mm40mm厚的木板或多层麻袋;(3)压桩施工应连续进行;(4)接桩宜采用焊接,接桩时应清除桩帽表面铁锈和杂物,焊饱满,质量应符合本规范第5.5节的规定。6、压桩孔与设计位置的平面偏差应为20mm,压桩时桩段的垂直度偏差不应大于1.5%o7、压桩施工的控制标准应以设计最终压桩力为主,桩入土深度为辅。8、反力架构件的设计制作应考虑拆装方便,反力架的承载力应大于压桩力的2倍。
