防洪度汛方案2015.docx

上传人:p** 文档编号:809307 上传时间:2024-03-08 格式:DOCX 页数:17 大小:72.18KB
下载 相关 举报
防洪度汛方案2015.docx_第1页
第1页 / 共17页
防洪度汛方案2015.docx_第2页
第2页 / 共17页
防洪度汛方案2015.docx_第3页
第3页 / 共17页
防洪度汛方案2015.docx_第4页
第4页 / 共17页
防洪度汛方案2015.docx_第5页
第5页 / 共17页
防洪度汛方案2015.docx_第6页
第6页 / 共17页
防洪度汛方案2015.docx_第7页
第7页 / 共17页
防洪度汛方案2015.docx_第8页
第8页 / 共17页
防洪度汛方案2015.docx_第9页
第9页 / 共17页
防洪度汛方案2015.docx_第10页
第10页 / 共17页
亲,该文档总共17页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《防洪度汛方案2015.docx》由会员分享,可在线阅读,更多相关《防洪度汛方案2015.docx(17页珍藏版)》请在第壹文秘上搜索。

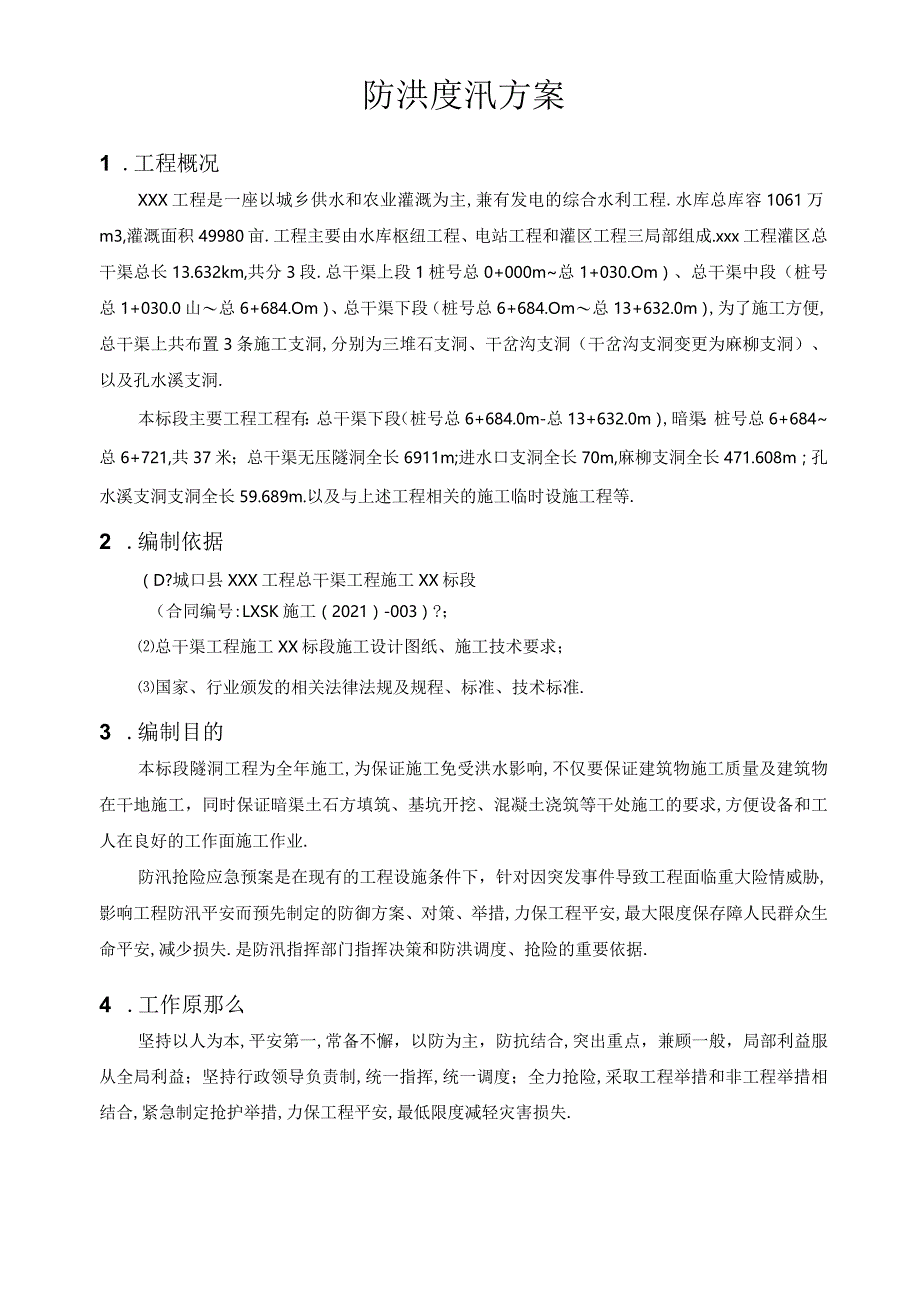

1、城口县XXX工程总干渠工程施工XX标段(合同编号:LXSK施工(2021)-003)防洪度汛方案批准,审核编制重庆市XX建设城口县XXX工程总干渠工程施工XX标段工程部2021年10月目录1 .工程概况12 .编制依据13 .编制目的14 .工作原那么15 .气象水文26 .防洪度汛方案46.1 暗渠工程46.2 弃渣场水土保持工程56.3 炸药仓库工程56.4 交通桥工程56.5 施工区和生活区57 .防洪度汛保证举措671*67.1 组织保证举措87.2 资源保证举措107.3 防汛保证举措117.4 防汛工作规章制度13防洪度汛方案1 .工程概况XXX工程是一座以城乡供水和农业灌溉为主,

2、兼有发电的综合水利工程.水库总库容1061万m3,灌溉面积49980亩.工程主要由水库枢纽工程、电站工程和灌区工程三局部组成.xxx工程灌区总干渠总长13.632km,共分3段.总干渠上段1桩号总0+000m总1+030.Om)、总干渠中段(桩号总1+030.0山总6+684.Om)、总干渠下段(桩号总6+684.Om总13+632.0m),为了施工方便,总干渠上共布置3条施工支洞,分别为三堆石支洞、干岔沟支洞(干岔沟支洞变更为麻柳支洞)、以及孔水溪支洞.本标段主要工程工程有:总干渠下段(桩号总6+684.0m-总13+632.0m),暗渠:桩号总6+684总6+721,共37米;总干渠无压隧

3、洞全长6911m;进水口支洞全长70m,麻柳支洞全长471.608m;孔水溪支洞支洞全长59.689m.以及与上述工程相关的施工临时设施工程等.2 .编制依据(D?城口县XXX工程总干渠工程施工XX标段(合同编号:LXSK施工(2021)-003)?;总干渠工程施工XX标段施工设计图纸、施工技术要求;国家、行业颁发的相关法律法规及规程、标准、技术标准.3 .编制目的本标段隧洞工程为全年施工,为保证施工免受洪水影响,不仅要保证建筑物施工质量及建筑物在干地施工,同时保证暗渠土石方填筑、基坑开挖、混凝土浇筑等干处施工的要求,方便设备和工人在良好的工作面施工作业.防汛抢险应急预案是在现有的工程设施条件

4、下,针对因突发事件导致工程面临重大险情威胁,影响工程防汛平安而预先制定的防御方案、对策、举措,力保工程平安,最大限度保存障人民群众生命平安,减少损失.是防汛指挥部门指挥决策和防洪调度、抢险的重要依据.4 .工作原那么坚持以人为本,平安第一,常备不懈,以防为主,防抗结合,突出重点,兼顾一般,局部利益服从全局利益;坚持行政领导负责制,统一指挥,统一调度;全力抢险,采取工程举措和非工程举措相结合,紧急制定抢护举措,力保工程平安,最低限度减轻灾害损失.5 .气象水文城口县处在川、陕、渝三省(市)交界处,位于重庆市东北边缘,东经10815,-109。16,、北纬31。37,-32。12,之间,东北与陕西

5、省镇坪县、平利县、岚皋县、紫阳县接壤;南与本市巫溪县、开县、四川省宣汉县毗邻;西与四川省万源市相连.城口属四川盆地北亚热带山地气候,系亚热带季风气候区.由于山高谷深,高差大,具有山区立体气候的特征.主要气候特点是:气候温和,雨量充分,日照较足,四季分明,冬长夏短.春季气温上升快,但不稳定,常有“倒春寒天气出现;夏季降水集中,七、八月多干旱,伏前、伏后多洪涝;秋季降温快,多连阴雨天气;冬季时间较长、气温低.常年平均气温13.8C.年际变化比拟稳定.年均最高气温14.5,最低气温为13.OC.平均无霜期234天,年均降雨日166天,常年平均日照时数为1534小时;年均降水量1261.4毫米,降水趋

6、势由西南向东北渐少,年均风速为02米/秒,风向多为西南风.城口地处大巴山,海拔高差大,不同的地理位置对气候有一定的影响.春、夏随山体高度的增加而推迟,秋冬那么随着山体增高而相应提前和延长.低、中山地区气候条件较好.在海拔高度相同的情况下,城口境内最南地区比最北地区年平均气温要高1度左右.南部地区降雨量比北部地区偏多.城口常年平均气温为13.8.最高年14.5,出现在1966年,最低年13,出现在1974年.一年中,7月平均气温最高,多年平均值为24.8;1月平均气温最低,常年平均值为2.4C,年较差为22.4C.410月的月平均气温高于年均气温值,11月至次年3月的月均气温低于年均气温值.春、

7、秋两季的气温非常接近,春季升温快,秋季降温也快.夏季和冬季气温的月际变化较小.县境内的气温日较差较大,常年平均为9.6,月平均最大为IL3,出现在8月,最小为7.9,出现在12月.据县气象资料载,19581980年的23年中,极端最高气温为38.9,出现在1959年7月13日;极端最低气温为零下13.2,其余年份极端最高气温都在36左右,多出现在7、8月份.极端最低气温在零下6C左右,多出现在1、2月份.年平均初霜期为11月10日,最早为10月22日,最晚为12月2日;年平均终霜期为3月19日,最早为2月21日,最晚为4月14日;年均无霜期为234天,最长为274天,出现在1975年,最短为1

8、93天,出现在1980年.城口地处四川四大暴雨区之一的大巴山暴雨区,雨量充分,六、七、八月活动在长江流域的极锋带.逐步从东南向西北推进,成为大巴山区的暴雨期.九月,当极锋南旋时,因受山脉阻拦,西南暖气流尚未退完,使极锋有时呈静止状态,形成连绵不断的阴雨.据县气象站1957-1980年观测统计,三0.Imm的年均降水日数为166天.最多为196天,出现在1974年;最少为134天,出现在1966年.历年平均降水量为1261.4mm,最多年份达1755.8mm,出现在1963年,最少年份为829.2mm,出现在1966年,一年中以五月降雨日数最多,为18天,1月和12月最少,平均为9天.城口降水量

9、受季节影响,降水变化很大.II月至次年4月的降水量为285.4mm,占年总降水量的22.6%.5-10月降水量达976mn,占全年总降水量的77.4%.一年中,降水量主要集中在59月的汛期,降水量为857.1mm,占年总降水量的68%.7,8月份,降水主要集中于伏前伏后,多暴雨洪涝,伏中高温少雨,易形成干旱,9月份降水量最多,常年平均为21Ominj月最少,为14.7mm.城口降雨总的特征是:雨量集中、旱、涝交错,伏天多旱,秋天多雨.境内地形复杂,下垫面对降水量有一定影响,不同区域的降水量分布亦不均匀,总的趋势是由西南向东北雨量逐渐减少,位于县南的咸宜乡,年降水量为145OnIm,偏北的箭岭乡

10、,年降雨量为1171.1mm.厚坪乡位于城口县东南部,乡政府驻地距县城47公里,东与巫溪县天源乡毗邻,南与明中乡接界,西与治平乡、修齐镇相接,北与高观镇、东安乡相邻.海拨在850米一2686米之间,属全县海拔最高的乡镇.水能资源丰富,城口县“龙峡水库已规划修建在境内.本段气象要素情况设计未提供资料,以上气象资料由本标段搜集而来.6 .防汛目标本标段2021年主要防洪目标:主要建筑物为进洞口临时设施、麻柳支洞临时设施、孔水溪弃渣加工场、孔水溪便道交通桥、孔水溪炸药仓库等工程.本标段2021年主要防洪目标:主要建筑物为进洞口暗渠、进洞口临时设施、麻柳支洞临时设施、孔水溪弃渣加工场、孔水溪便道交通桥

11、、孔水溪炸药仓库、孔水溪支洞、孔水溪支洞临建设施、高坎子弃渣场等工程.孔水溪弃渣加工场及交通桥施工需要进行施工导流,施工工作而进行排水防护,弃渣场防水土流失.高坎子弃渣场,弃渣施工工作面进行排水防护,弃渣场防水土流失.汛期需加大防洪度汛力度,同时做好防洪度汛物资储藏工作,要采取平安、有效的度汛保证举措.要增强与蓬源发电公司XXX工程防汛指挥部联系,及时将汛期险情汇报.在度汛过程中,工程部将采取组织保证举措、经济保证举措和工程保证举措,保证工程平安度汛;坚持“抢进度不忘防汛和“以防为主,防重于抢理念,提前做好各项防汛准备工作,集中人力、物力,随时准备抗大洪、防大汛.本标段防汛目标:保证在标准内洪

12、水,工程平安、人员无伤亡,遇超标准洪水将竭尽全力把损失降到最小程度.6 .防洪度汛方案6.1 暗渠工程主要考虑预防暗渠左岸河水流入渠道,冲刷坡面及渠内积水过多浸泡坡面.已开挖段渠道工程时沿渠道两侧及时回填加高渠堤,设置挡水墙,开挖坡顶截流沟与附近排水沟渠连通,使渠道两侧汇水排出;在渠道开挖底面有方案设计坡度、排水沟、集水坑,以防降水过大及时利用大功率水泵抽排积水至渠道开挖工作面以外.对渠道施工段路基、防护堤、导流沟、截流槽、排水沟以及坡面、排水设备进行检查,对检查后发现的问题和隐患应及时处理.及时做好疏通清理工作,做到沟不积水、涵不堵塞、涵沟相连,在施工中被损坏的排水设施应在洪汛到来之前予以恢

13、复.在汛期,施工用的机具、材料、设备等,放置在不易被水淹没的高处,因施工需要或地形限制设在低洼处时,采取有效的防淹举措.6.2 弃渣场水土保持工程本标段弃渣场堆高均大于Iom,主要采取堆渣周边设置浆砌石挡墙来稳定边坡,在堆渣体顶面、坡面及周边设置排水沟,使弃土区汇水导出渣场,保证水土不流失.6.3 炸药仓库工程本标炸药仓库设置在城口县高观镇孔水溪省道026公路对面,对原有河堤进行加固处理,采用C20埋石混凝土进行浇筑,杜绝严防汛期洪水冲垮河堤,对炸药仓库平安造成威胁.在炸药仓库修建时,抬高炸药库高程,高于原始地面50CM,采用M7.5浆砌石进行砌筑围墙根底,杜绝20年一遇洪水漫过河堤而影响炸药

14、仓库平安.在炸药库位置周围修筑排水沟与炸药库内排水沟相接通,最终排水汇入河道,有利保证炸药库的平安.6.4交通桥工程本标段孔水溪便道连接炸药库与弃渣加工场,有一座交通桥.在汛期时,要观察通过,在交通桥两段设置显目的平安标识标牌,严防行人及车辆通过时造成平安隐患.(1)导流在基坑开挖前做好导流围岩,将上游水平安导至下游,同时在基坑顶部修筑排水沟将雨水聚集导向导流沟,预防外水进入基坑;同时预备大容量抽水泵,及时排除坑内积水,减小集中抽水压力.(2)围堰填筑标准及平安检测围堰填筑土料就近利用桥根底开挖的粘土料,反铲装车,自卸汽车运输至工作面,围堰面采用反铲挖机平料,采用挖机反复碾压68遍,铺层厚度为

15、0.5cm.6.5 施工区和生活区生活区及施工仓库:及时检查清理附近的排水沟,预防雨水进入宿舍及仓库.新浇筑混凝土和砌石面搭设防雨棚,预防雨水冲刷.预制块构件,堆放在坚硬的场地内,做好排水工作,必要时进行临时加固,以防倒塌.模板、钢筋等按要求进行架高,及时覆盖防雨布,预防雨淋水泡生锈变形.施工机械选择在高处停放,对进气口和排气管进行保护,停放坚硬地带,切断电源关好门窗.7 防洪度汛保证举措7.1 应急保证7.2 急指挥机构根据防汛抢险实行工程经理负责制,分级分部门负责的原那么,成立工程部防汛抢险领导小组,负责指挥本标段的防汛抢险工作.成立抗洪防汛领导小组,建立防暴雨、防汛抗洪组织机构,建立雨季值班制度.项目部成立“三防领导小组,由工程经理任组长,工程副经理任副组长,下设三防办公室,每个施工队成立抢险队,由施工队长担任抢险队队长,抢险队选择身体强壮、责任心强、有经验的人员参加.在雨季来临之前,建立雨季施工领导小组,责任到人,分片包保.在雨季施工期间定期检查,严格雨季施工“雨前、雨中、雨后三检制,对发现的问题及时整改.制定各项预防工作制度,对预防工作做出具体安排.将工作责任进行

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
