《降压站装饰装修工程的重难点施工.docx》由会员分享,可在线阅读,更多相关《降压站装饰装修工程的重难点施工.docx(8页珍藏版)》请在第壹文秘上搜索。

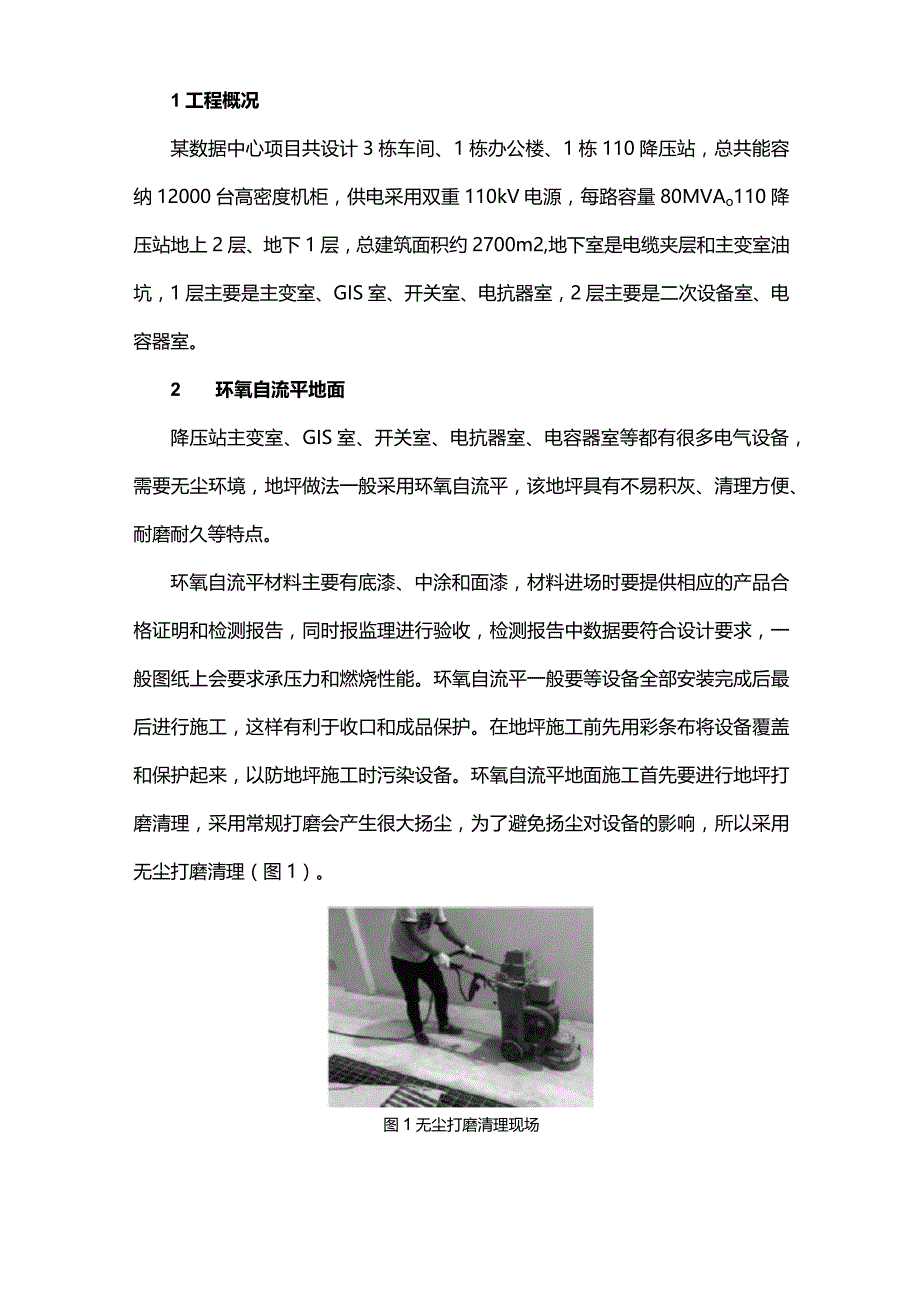

1、1工程概况某数据中心项目共设计3栋车间、1栋办公楼、1栋110降压站,总共能容纳12000台高密度机柜,供电采用双重110kV电源,每路容量80MVAo110降压站地上2层、地下1层,总建筑面积约2700m2,地下室是电缆夹层和主变室油坑,1层主要是主变室、GIS室、开关室、电抗器室,2层主要是二次设备室、电容器室。2 环氧自流平地面降压站主变室、GIS室、开关室、电抗器室、电容器室等都有很多电气设备,需要无尘环境,地坪做法一般采用环氧自流平,该地坪具有不易积灰、清理方便、耐磨耐久等特点。环氧自流平材料主要有底漆、中涂和面漆,材料进场时要提供相应的产品合格证明和检测报告,同时报监理进行验收,检

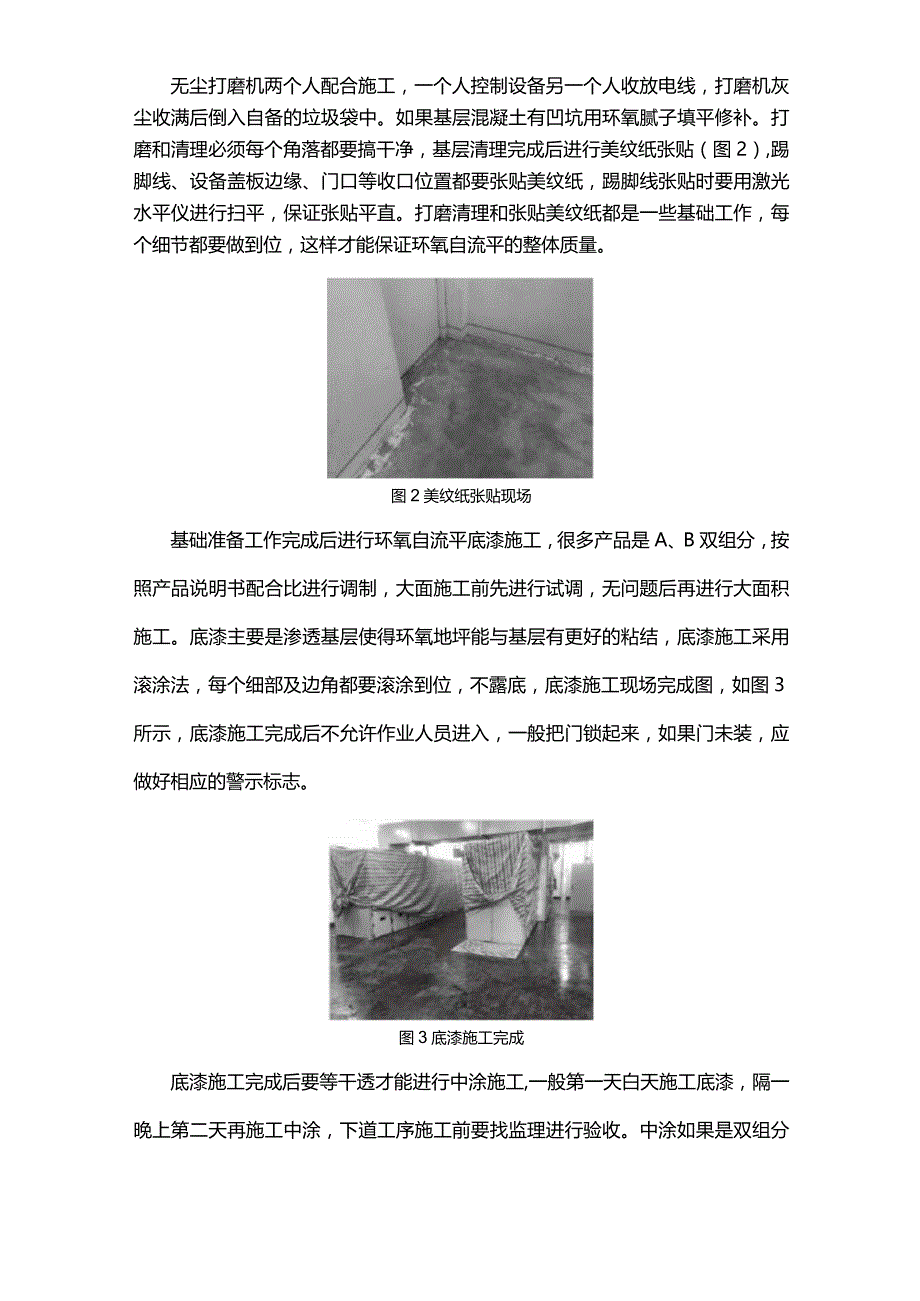

2、测报告中数据要符合设计要求,一般图纸上会要求承压力和燃烧性能。环氧自流平一般要等设备全部安装完成后最后进行施工,这样有利于收口和成品保护。在地坪施工前先用彩条布将设备覆盖和保护起来,以防地坪施工时污染设备。环氧自流平地面施工首先要进行地坪打磨清理,采用常规打磨会产生很大扬尘,为了避免扬尘对设备的影响,所以采用无尘打磨清理(图1)。图1无尘打磨清理现场无尘打磨机两个人配合施工,一个人控制设备另一个人收放电线,打磨机灰尘收满后倒入自备的垃圾袋中。如果基层混凝土有凹坑用环氧腻子填平修补。打磨和清理必须每个角落都要搞干净,基层清理完成后进行美纹纸张贴(图2),踢脚线、设备盖板边缘、门口等收口位置都要张
3、贴美纹纸,踢脚线张贴时要用激光水平仪进行扫平,保证张贴平直。打磨清理和张贴美纹纸都是一些基础工作,每个细节都要做到位,这样才能保证环氧自流平的整体质量。图2美纹纸张贴现场基础准备工作完成后进行环氧自流平底漆施工,很多产品是A、B双组分,按照产品说明书配合比进行调制,大面施工前先进行试调,无问题后再进行大面积施工。底漆主要是渗透基层使得环氧地坪能与基层有更好的粘结,底漆施工采用滚涂法,每个细部及边角都要滚涂到位,不露底,底漆施工现场完成图,如图3所示,底漆施工完成后不允许作业人员进入,一般把门锁起来,如果门未装,应做好相应的警示标志。图3底漆施工完成底漆施工完成后要等干透才能进行中涂施工,一般第

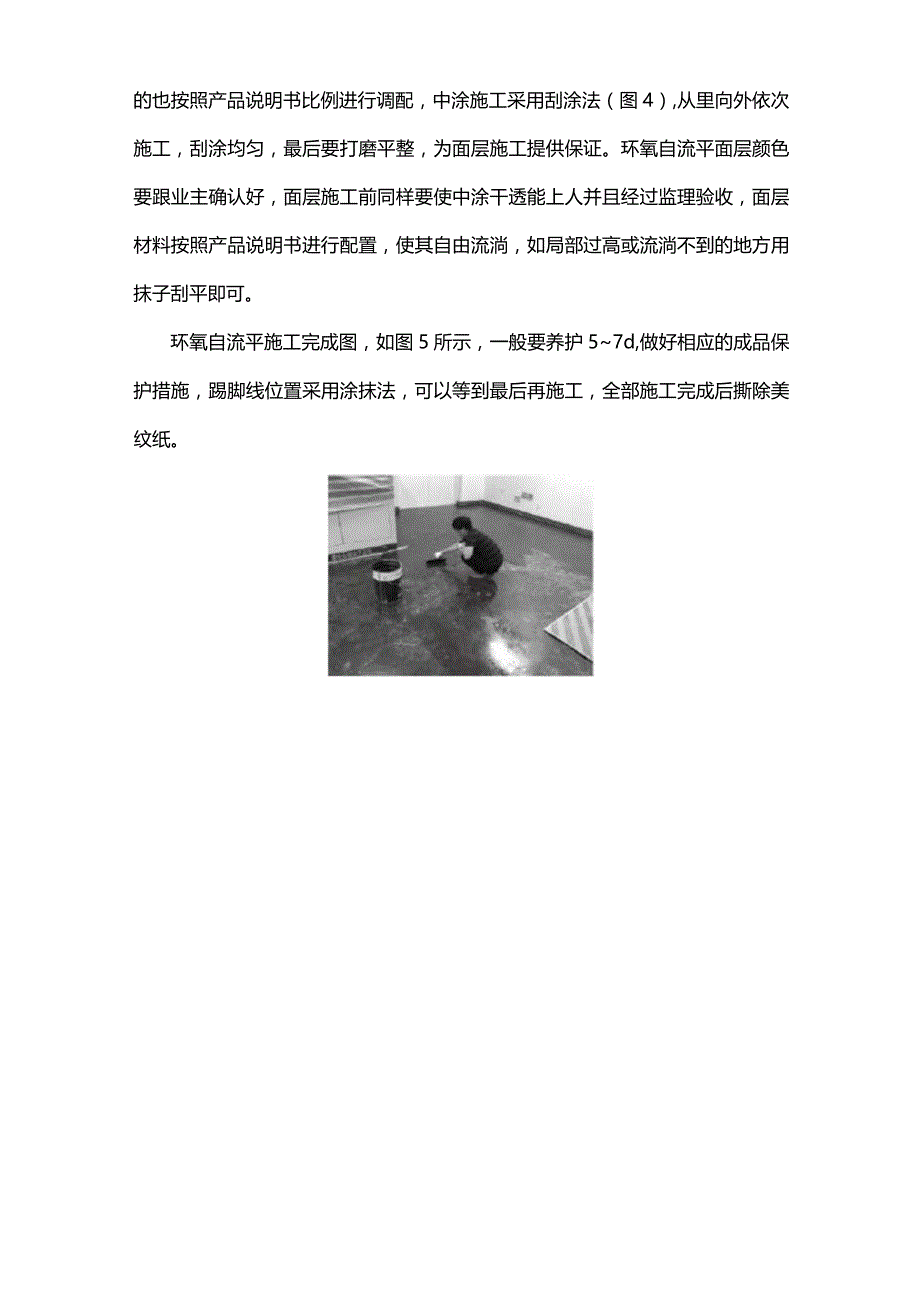

4、一天白天施工底漆,隔一晚上第二天再施工中涂,下道工序施工前要找监理进行验收。中涂如果是双组分的也按照产品说明书比例进行调配,中涂施工采用刮涂法(图4),从里向外依次施工,刮涂均匀,最后要打磨平整,为面层施工提供保证。环氧自流平面层颜色要跟业主确认好,面层施工前同样要使中涂干透能上人并且经过监理验收,面层材料按照产品说明书进行配置,使其自由流淌,如局部过高或流淌不到的地方用抹子刮平即可。环氧自流平施工完成图,如图5所示,一般要养护57d,做好相应的成品保护措施,踢脚线位置采用涂抹法,可以等到最后再施工,全部施工完成后撕除美纹纸。图5环氧自流平施工完成3 防静电地面降压站里二次设备室和监控室一般会
5、要求防静电,地面很多时候都采用架空防静电地板,防止产生静电对设备造成影响。静电地板一般等设备安装完成后进行施工,同时顶棚和墙面也要施工完成,具备条件后才能进行静电地板施工,办理好工序之间的交接检,架空防静电地板施工前现场图如图6所示。图6施工前现场本项目静电地板面层为瓷质砖,尺寸为602mm602mm40mm,地板高度为300mm,材料进场要提供相关产品合格证明和检测报告,对地电阻和荷载符合设计要求。静电地板施工前要先进行排版,根据现场柜子和盖板的位置,量出实际尺寸进行分线,尽量满足模数要求,不符合模数要求时尽量放边上,在地上弹出分格线。准备工作完成后进行安装可调支架,每根立柱根据弹的分格线进
6、行安装,安装过程中用激光水准仪进行调平,立柱和横梁均通过调节螺栓进行高度微调,保证整体支架在同一高度,支架安装完成图如图7所示。图7支架安装现场支架安装完成后进行接地连接,利用铜箔将各立柱串联起来(图8),一般将铜箔放置在立柱的下方,最终将铜箔和铜排连接到一起即可。面板安装前要进行隐蔽工程验收,所有设备的电线都要敷设完成。面板铺设完成后要再次检查平整度,如果不平通过调节支架进行调平。如果碰到模数不符合要求的面板,根据现场尺寸进行切割。面板安装完成后进行清理,同时做好相应的成品保护,瓷质砖架空防静电地板铺设完成图如图9所示。图9静电地板铺设完成4主变室格栅门降压站主变室工作时会产生很大的热量,变
7、压器本身具有很多扇热片,建筑设计时一般会设计散热功能。本项目在主变室顶部设置4个800mm800mm排风洞口,每个洞口设置一台风机,同时主变室大门采用铝合金通风格栅门。设计院设计时一般只注明门的尺寸和分格,具体做法需要厂家进行深化设计。本项目成品格栅门尺寸为9500mm6200mm,中间底部位置留设1200mm2100mm的检修门,宽度方向分成7个分格,除中间门洞外其他6格均为,高度方向分成3个风格,除门高度意外上面2格均分。铝合金百叶窗外框架采用40mm80mm2mm厚镀锌方管,内骨架采用40mm80mm1.3mm铝合金框,中间叶片采用1.2mm铝板,外压条采用1mm厚标准型材,成品进行喷塑
8、喷涂,具有防腐和防变形能力。深化图应尽快找业主单位进行确认,因为生产还有一定周期,铝合金格栅门差不多和设备安装时间同步进场,设备吊装完成后就要做好防盗和防尘措施,把大门进行上锁。结构梁上部百叶窗可以先行安装,下部成品格栅门待主要设备吊装完成后进行安装。格栅门采用活动架进行安装,与墙体之间固定牢固,外墙真石漆和格栅门之间收口要到位,打胶要饱满。在格栅门内侧安装10mm10mm网眼的镀锌防虫网。5吊装平台活动栏杆降压站里面有很多配套设备,大多都是整体吊装,所以本项目在一层和二层分别设置了吊装平台。临边一般都要设置栏杆,以后设备维修和更换都需要拆除栏杆进行吊装,所以栏杆采用活动式栏杆。栏杆采用3m一
9、个标准单元,高度1050mm,主立杆和顶部横杆采用48mm2mm不锈钢管,其余骨架均采用32mm1.5mm不锈钢管。长度方向每隔Im设置一根骨架,高度方向第一根离地150mm,往上每隔225mm设置一道。主立杆位置设置80mm100mm3mm镀锌方管连接件,长度150mm,连接件与地面采用直径8的碰撞螺栓进行焊接固定。立杆底部焊接100mm100mm10mm不锈钢板,用4个直径10mm的螺栓与镀锌方管固定。活动栏杆拆卸时只要把立杆处螺栓拆除即可,而且可以分片进行拆除,使用比较方便。活动栏杆连接件最好在浇筑混凝土反坎前固定好,高度保持一致。安装时带通线进行安装,3m宽标准单元可以在厂里进行加工,
10、如果量不大也可以现场进行焊接。如碰到不是标准模数的栏杆,根据现场实际尺寸进行现场加工焊接。安装完成后须保证牢固平直。6挡鼠板降压站里面都是电气设备,为防止老鼠进入在首层大门和各设备间门口设置挡鼠板。原设计采用500mm(门宽+480mm)钢板挡鼠板,施工比较麻烦。项目部同设计院和业主协商改为插槽式铝合金成品挡鼠板,施工方便且美观,最终设计院和业主采纳了该意见。铝合金挡鼠板边框厚度25mm,高度500mm,施工人员实量现场门洞宽度进行厂里定到加工,如果门内插槽安装不了则采用侧壁安装,插槽与墙面用碰撞螺栓进行固定。7结语降压站一般只有在用电量很大的项目上使用,由于降压站独特的功能特点,在装饰装修方面也有很多不同于常规建筑的地方。挑选了一部分降压站独特的装饰装修进行阐述,分享了一些施工工艺和做法,固化了一些经验成果,为以后类似工程提供参考。希望通过不断积累和总结降压站施工方面的实战经验,不断优化,最终能形成系统性的施工图册,能够更好地服务于降压站施工。
