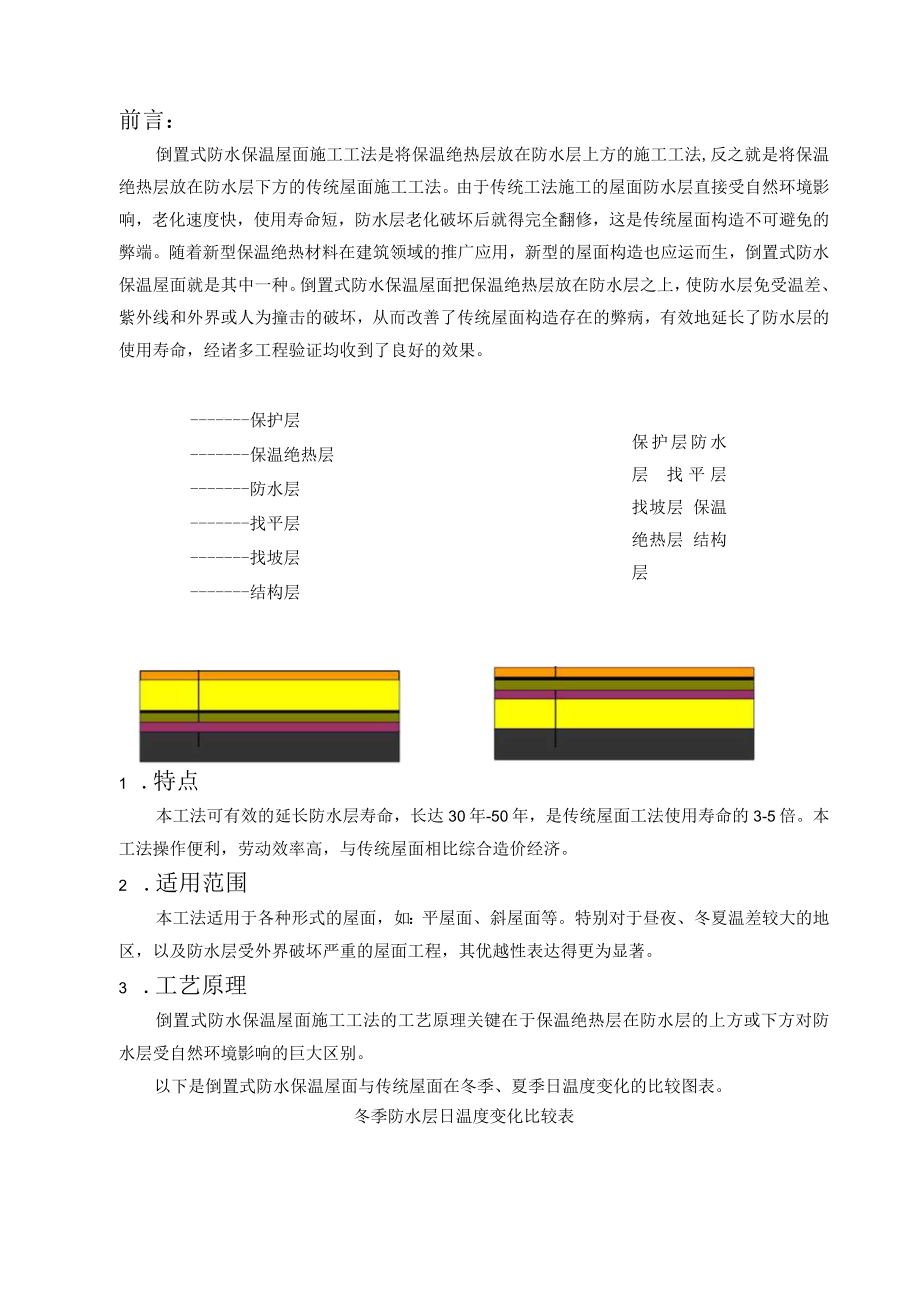

1、倒置式防水保温屋面施工工法编制人:姜长顺中国其次十二冶金建设公司第一建筑工程公司二OO三年四月三十日前言:倒置式防水保温屋面施工工法是将保温绝热层放在防水层上方的施工工法,反之就是将保温绝热层放在防水层下方的传统屋面施工工法。由于传统工法施工的屋面防水层直接受自然环境影响,老化速度快,使用寿命短,防水层老化破坏后就得完全翻修,这是传统屋面构造不可避免的弊端。随着新型保温绝热材料在建筑领域的推广应用,新型的屋面构造也应运而生,倒置式防水保温屋面就是其中一种。倒置式防水保温屋面把保温绝热层放在防水层之上,使防水层免受温差、紫外线和外界或人为撞击的破坏,从而改善了传统屋面构造存在的弊病,有效地延长了
2、防水层的使用寿命,经诸多工程验证均收到了良好的效果。保护层保温绝热层防水层找平层找坡层保护层防水层 找平层 找坡层 保温绝热层 结构层结构层1 .特点本工法可有效的延长防水层寿命,长达30年-50年,是传统屋面工法使用寿命的3-5倍。本工法操作便利,劳动效率高,与传统屋面相比综合造价经济。2 .适用范围本工法适用于各种形式的屋面,如:平屋面、斜屋面等。特别对于昼夜、冬夏温差较大的地区,以及防水层受外界破坏严重的屋面工程,其优越性表达得更为显著。3 .工艺原理倒置式防水保温屋面施工工法的工艺原理关键在于保温绝热层在防水层的上方或下方对防水层受自然环境影响的巨大区别。以下是倒置式防水保温屋面与传统

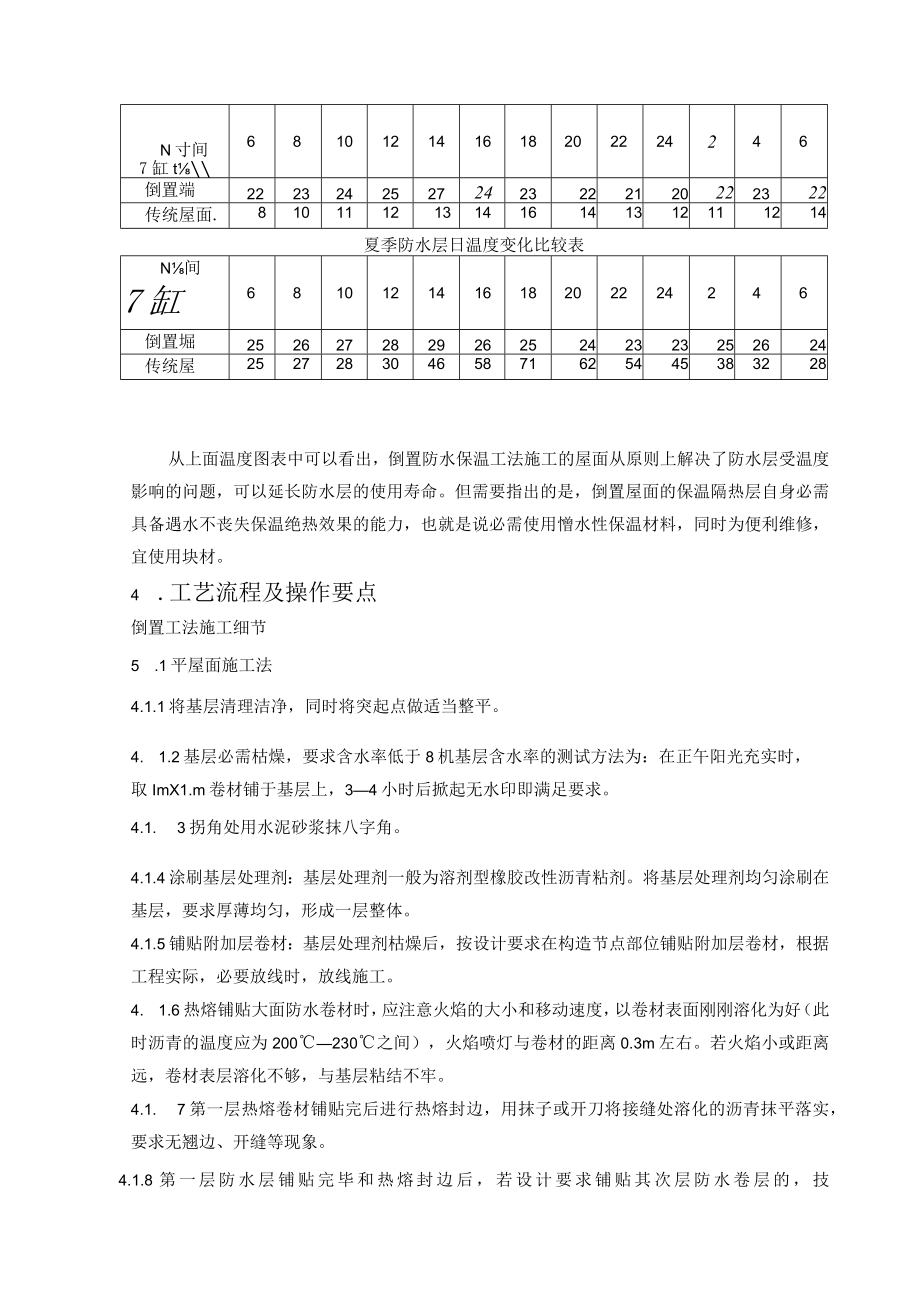

3、屋面在冬季、夏季日温度变化的比较图表。冬季防水层日温度变化比较表N寸间7缸t681012141618202224246倒置端22232425272423222120222322传统屋面.8101112131416141312111214夏季防水层日温度变化比较表N间7缸681012141618202224246倒置堀25262728292625242323252624传统屋面25272830465871625445383228从上面温度图表中可以看出,倒置防水保温工法施工的屋面从原则上解决了防水层受温度影响的问题,可以延长防水层的使用寿命。但需要指出的是,倒置屋面的保温隔热层自身必需具备遇水不
4、丧失保温绝热效果的能力,也就是说必需使用憎水性保温材料,同时为便利维修,宜使用块材。4 .工艺流程及操作要点倒置工法施工细节5 .1平屋面施工法4.1.1将基层清理洁净,同时将突起点做适当整平。4. 1.2基层必需枯燥,要求含水率低于8机基层含水率的测试方法为:在正午阳光充实时,取ImX1.m卷材铺于基层上,34小时后掀起无水印即满足要求。4.1. 3拐角处用水泥砂浆抹八字角。4.1.4涂刷基层处理剂:基层处理剂一般为溶剂型橡胶改性沥青粘剂。将基层处理剂均匀涂刷在基层,要求厚薄均匀,形成一层整体。4.1.5铺贴附加层卷材:基层处理剂枯燥后,按设计要求在构造节点部位铺贴附加层卷材,根据工程实际,
5、必要放线时,放线施工。4. 1.6热熔铺贴大面防水卷材时,应注意火焰的大小和移动速度,以卷材表面刚刚溶化为好(此时沥青的温度应为200230之间),火焰喷灯与卷材的距离0.3m左右。若火焰小或距离远,卷材表层溶化不够,与基层粘结不牢。4.1. 7第一层热熔卷材铺贴完后进行热熔封边,用抹子或开刀将接缝处溶化的沥青抹平落实,要求无翘边、开缝等现象。4.1.8第一层防水层铺贴完毕和热熔封边后,若设计要求铺贴其次层防水卷层的,技术要求与第一层卷材施工一样。4.1.9防水层施工完后对防水层做蓄水试验,确认无渗漏开始铺设保温板。遇到突出屋面的构件将保温板作适当切割后铺设。一般而言保温板与防水层之间是不需要
6、做任何贴合处理,假如为了避免保温板在后续施工过程中发生走位影响整体施工,可以使用粘接剂将保温板与防水层做个假性贴合,粘贴只需协同保温板大小在防水层上点粘或圈涂,不需全面涂粘。4.1.10铺设无纺布(纤维布)做为隔离层,隔离层主要是做为保温层与保护层之间的隔离保护作用。由于保温板抗老化性极佳,在实际案例中常被省略使用。4.1.11保护层施工一般分上人屋面与不上人屋面,上人屋面一般采用水泥砂浆内加钢筋,不上人屋面多半采用干铺卵石、水泥砖、水泥花砖。水泥砂浆保护层均需要设计分隔缝。干铺卵石时檐口与排水口需做适当的堵头。上人屋面保护层:水泥砂浆加钢丝网隔离层:无纺布保护层:XPS保温板防水层:防水卷材
7、找平层:水泥砂浆找平层结构层:RC结构不上人屋面保护层:卵石隔离层:无纺布保温层:XPS保温板防水层:防水卷材找平层:水泥砂浆找平层结构层:RC结构4. 2斜屋面施工法4.1.1 1斜屋面结构层完成后,如平屋面一样先将基层清理完毕,细部处理及枯燥要求也同平屋面。4.1.2 用于斜面的防水材料宜使用有自闭功能的卷材,因后续工程可能会使用铁钉贯穿防水材料做固定件。在实际案例中最常使用的粘接剂为粘接胶,其不但价格低廉而且购买简单使用时也便利。但因内含甲苯成分,刚施工时,须先等一下让甲苯挥发一下,才可将保温板铺下。4.1.3 铺设XPS保温板于防水层上面,屋面坡度(26。时使用胶粘剂粘贴,当屋面坡度2
8、6。时则使用铁钉固定。板对板的接缝处理原则依照平屋面的处理方法。板与板之间的缝隙基本上也不需要做任何填缝处理。但在实际案例中,结合层施工时由于无法对工人做有效的监视,如水分与砂浆混合不均(含水过多滚动性大),易造成水泥砂浆施工时无缝,施工固化后发生沿板缝裂缝。假如保护层的水泥砂浆使用轻质混凝土时(滚动性较高),水分较多,建议在板之间用胶带沿缝贴过,可有效避免此问题。4.2.4铺设镀锌钢丝网或绑扎钢筋。4.2.5使用水泥砂浆找平完成结合层。4.2.6挂瓦施工。4. 2.7依设计需求施工保护层如玻璃瓦或陶瓦。5. 2.8完工。无论那种屋面,防水层必需严格依照规范要求操作,具体操作如下:卷材搭接缝施
9、工,搭接缝与收头的卷材必需100%烘烤,粘铺时必需有熔融沥青从边端挤出,用刮刀将挤出的热熔胶刮平,沿边端封严。为搭接缝粘结稳固,先将下层卷材(已铺好)表面的防粘隔离层溶掉,为防止烘烤到搭接缝以外的卷材,应使用烫板沿搭接缝移动,由于烫板的挡火作用,则火焰喷枪只将搭接卷材的隔离层溶掉而不影响其他卷材。粘贴搭接缝时,一手用抹子或刮刀将搭接缝卷材掀起,另一手持火焰喷枪(或汽油喷灯)从搭接缝外斜向里喷火烘烤卷材面,随烘烤熔融随粘贴,将熔融沥青从边端挤出,用刮刀将挤出的热熔沥青刮平。搭接缝或收头粘贴后,用火焰及抹子沿搭接缝边缘再行均匀加热抹压封严。5.材料倒置式屋面对防水材料无特别要求,但因将绝热材料置于
10、防水层上方,故在绝热材料的选用上有先决条件,选用不当简单发生材料不适用的状况,反而会造成技术错误。因此在选材上应考虑以下条件:5. 1不吸水绝热层在防水层上方,没有防水层的防水保护,直接遭水分子渗透,含水率一旦提高将加速热量传导,热胀冷缩,频率高,夏季温度变得更高,冬季温度变得更低,进一步造成绝热材料的分解老化,最终失去绝热能力而返修,严重时连防水层也需一起返修。5. 2高抗压性,抗压强度至少在250Kpa以上5. 3低热导系数二高热阻系数依地区节能标准不同有不同的热阻要求。6. 4安全工作温度在-30度70度可以使用,而且在此温度范围内不会发生物理性变化(如:分解或软化)。5.5绝热材料无毛
11、细孔5 .6保温板一般要求难为燃级(B2)的建材,在工地存放时需远离火源。6 .机具设备需喷灯等设备同常规做法一样,具体数量如下:序号机械设备名称规格数量备注1手持汽油喷灯31.62气泵1.61.23高压吹风机24手持压辐4050mm125长柄滚刷60250mm156铁抹子IO7 .劳动组织及安全本工法所需工种主要有专业防水工20人、辅助人员6人及相应管理人员若干。序号工计各注1工长12安全员13技术员14质检员15防水工206辅助工6安全措施除按国家公布的JGJ59-99建筑施工安全检查标准外,特别工种必需持证上岗,施工前必需对施工工序进行针对性的安全交底。并做到如下几点: 基础层处理剂涂刷
12、完毕后,必需经8小时以上达到枯燥程度方可使用热熔法施工,以防失火; 主要机具:汽油喷灯、火焰喷枪应预先检查一遍,看开关是否灵敏,有无漏气等缺陷。液化气钢瓶有无漏气等,并应放在安全地方; 汽油喷灯加汽油时或用汽油清洗机具时,要确保四周无火情; 不得将喷灯或喷枪的火焰对准施工人员; 施工人员要佩戴防护用具,施工现场严禁吸烟; 施工现场要有消防器材,且消防通道畅通; 五级以上大风,中止热熔作业; 汽油喷灯、火焰喷枪、易燃易爆物品,下班后必需放入有专人看管的仓库。8 .质量要求本工法必需依照屋面工程质量验收规范GB50207-2002执行,部分材料在现行标准、规范中未规定的质量要求参照新型材料的规格、
13、主要技术指标、外观要求执行。其余参照质量保证措施执行具体如下: 质量检查实行多级管理,责任到人、权力到位,落实质量绝对否决权。 实行技术交底制度,对所有参战职工进行有针对性质量教育。施工中落实自检、互检和专检制度,施工员、技术员及质检员施工中随时巡回检查,发现问题及时解决、改正,杜绝不合格品流入下道工序。 认真学习、领会施工图、施工方案及技术交底内容,施工前做好认真准备工作。 施工队将施工区段落实到各施工人员,进行挂牌施工,责任到人。 凡参与防水卷材施工的操作工人、技术管理和质量管理人员,均应加入技术规程培训;操作工人应经考核合格后持证上岗。 卷材表面必需平整,不允许有孔洞、缺边和裂口。卷材胎
14、基必需浸透,不应有未被浸渍的斑点; 两幅卷材短边和长边的搭接宽度均不小于IoOmm; 转角处、阴阳角等特别部位,应增贴1-2层一致的卷材,宽度不小于50Omm; 卷材接缝必需粘贴封严; 在立面与平面的转角处,卷材的接缝应留在平面上,距立面不应小于600mm; 热熔法施工气温不宜低于-io; 高聚物改性沥青卷材粘接的剥离强度不应小于8N/10mm; 采用热熔法施工高聚物改性沥青卷材时,幅宽内卷材底表面应加热均匀,不得过分加热或烧穿卷材; 铺贴卷材时,必需展平落实,卷材与基面和各层卷材间必需粘接紧凑;9 .效益分析在倒置工法中,XPS保温板是首选最适合的保温隔热材料,不仅完全符合一切先决条件,同时XPS保温板的其他特点也要优于其他绝热材。以下就采用XPS保温板的USD工法,BUR工法,传统水泥珍珠岩的节能屋面作比较表:节能屋面优劣比较表工法性能USD屋面(XPS)BUR屋面水泥珍珠岩屋面保温隔热性极佳视选用材料高厚度才能达到XPS的标准施工便利性施工简易、质轻好搬、易切割、施工期短、成本无形中降低。需考虑防水层的施工与防水材料的选用要协同绝热材增加施工麻烦施工困难、搬运慢、且需要做隔气层与排气孔施工期长成本无形中
