高压燃气工程施工组织设计分项—第三章施工部署.docx

上传人:p** 文档编号:811535 上传时间:2024-03-08 格式:DOCX 页数:12 大小:89.87KB
下载 相关 举报
高压燃气工程施工组织设计分项—第三章施工部署.docx_第1页
第1页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第2页
第2页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第3页
第3页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第4页
第4页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第5页
第5页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第6页
第6页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第7页
第7页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第8页
第8页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第9页
第9页 / 共12页
高压燃气工程施工组织设计分项—第三章施工部署.docx_第10页
第10页 / 共12页
亲,该文档总共12页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《高压燃气工程施工组织设计分项—第三章施工部署.docx》由会员分享,可在线阅读,更多相关《高压燃气工程施工组织设计分项—第三章施工部署.docx(12页珍藏版)》请在第壹文秘上搜索。

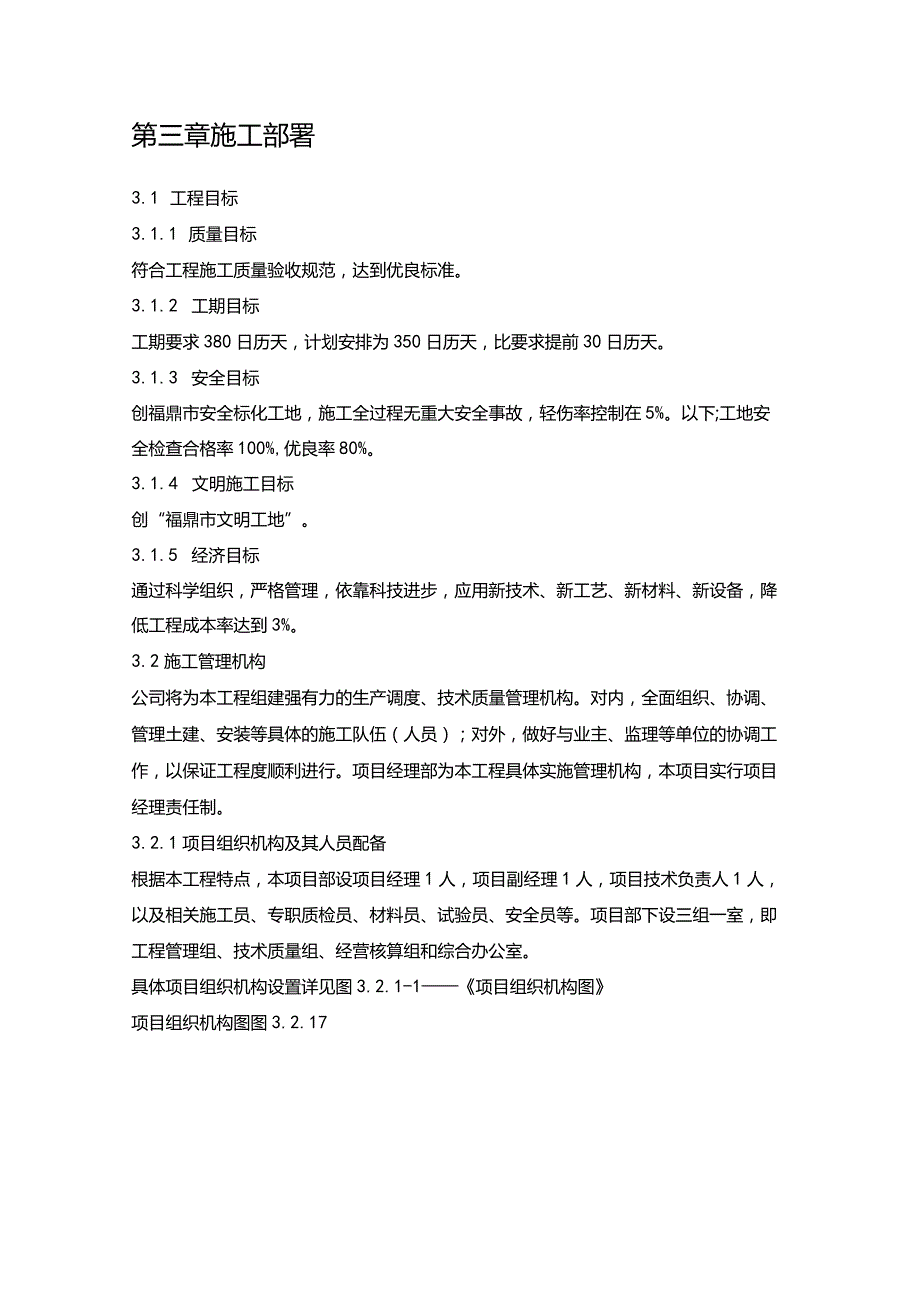

1、第三章施工部署3.1 工程目标3.1.1 质量目标符合工程施工质量验收规范,达到优良标准。3.1.2 工期目标工期要求380日历天,计划安排为350日历天,比要求提前30日历天。3.1.3 安全目标创福鼎市安全标化工地,施工全过程无重大安全事故,轻伤率控制在5%。以下;工地安全检查合格率100%,优良率80%。3.1.4 文明施工目标创“福鼎市文明工地”。3.1.5 经济目标通过科学组织,严格管理,依靠科技进步,应用新技术、新工艺、新材料、新设备,降低工程成本率达到3%。3.2施工管理机构公司将为本工程组建强有力的生产调度、技术质量管理机构。对内,全面组织、协调、管理土建、安装等具体的施工队伍

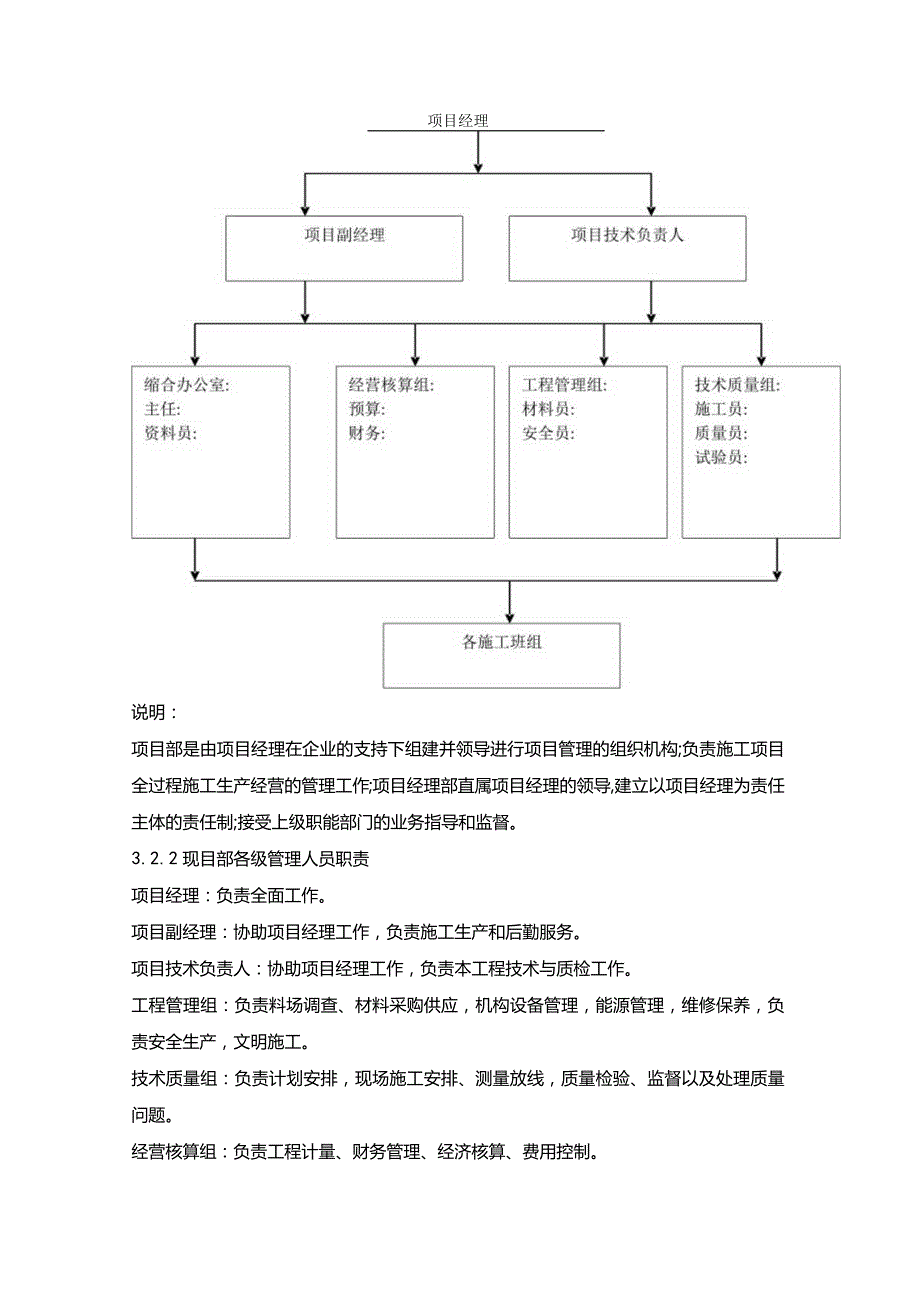

2、(人员);对外,做好与业主、监理等单位的协调工作,以保证工程度顺利进行。项目经理部为本工程具体实施管理机构,本项目实行项目经理责任制。3.2.1项目组织机构及其人员配备根据本工程特点,本项目部设项目经理1人,项目副经理1人,项目技术负责人1人,以及相关施工员、专职质检员、材料员、试验员、安全员等。项目部下设三组一室,即工程管理组、技术质量组、经营核算组和综合办公室。具体项目组织机构设置详见图3.2.1-1项目组织机构图项目组织机构图图3.2.17项目经理说明:项目部是由项目经理在企业的支持下组建并领导进行项目管理的组织机构;负责施工项目全过程施工生产经营的管理工作;项目经理部直属项目经理的领导

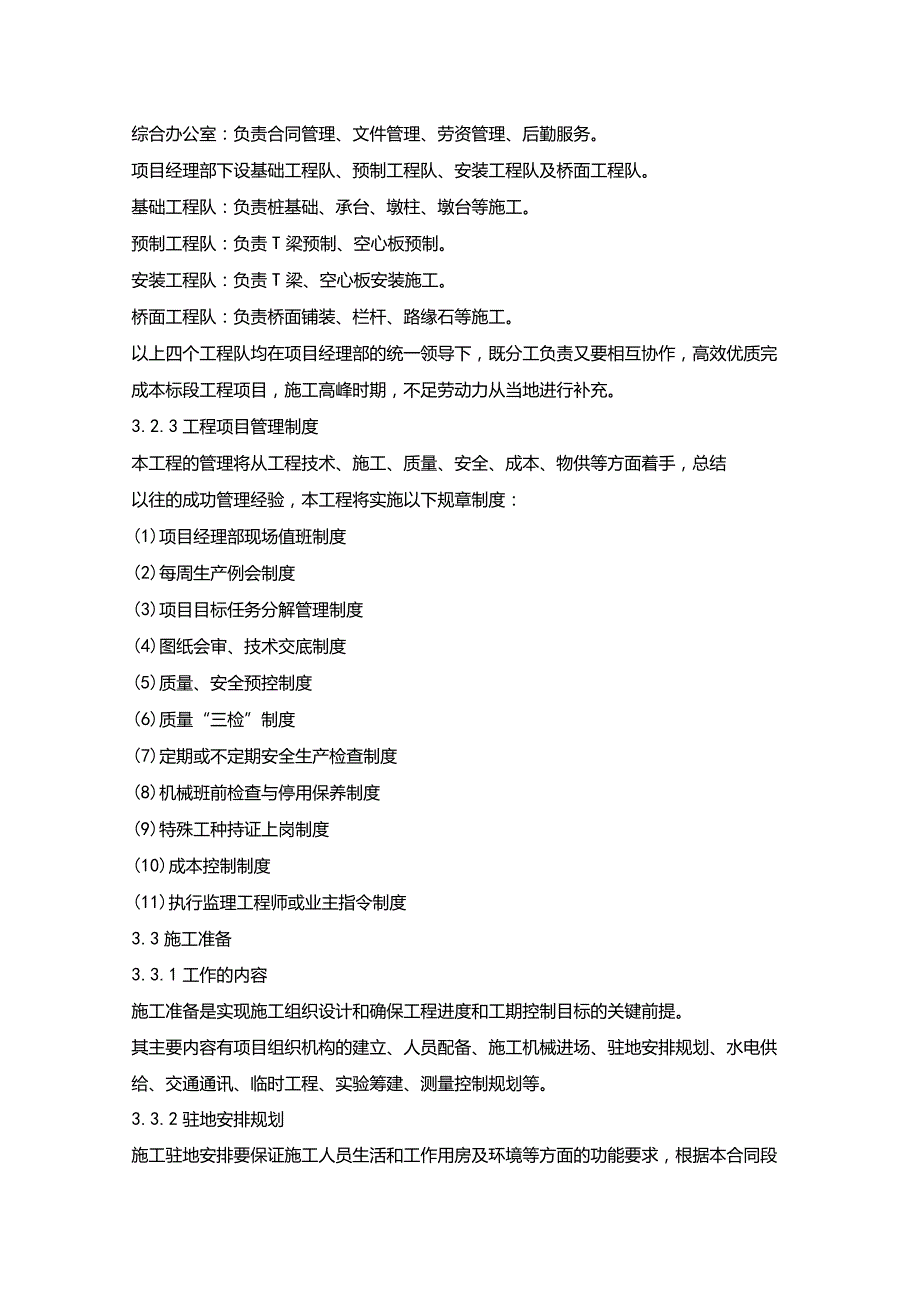

3、,建立以项目经理为责任主体的责任制;接受上级职能部门的业务指导和监督。3.2.2现目部各级管理人员职责项目经理:负责全面工作。项目副经理:协助项目经理工作,负责施工生产和后勤服务。项目技术负责人:协助项目经理工作,负责本工程技术与质检工作。工程管理组:负责料场调查、材料采购供应,机构设备管理,能源管理,维修保养,负责安全生产,文明施工。技术质量组:负责计划安排,现场施工安排、测量放线,质量检验、监督以及处理质量问题。经营核算组:负责工程计量、财务管理、经济核算、费用控制。综合办公室:负责合同管理、文件管理、劳资管理、后勤服务。项目经理部下设基础工程队、预制工程队、安装工程队及桥面工程队。基础工

4、程队:负责桩基础、承台、墩柱、墩台等施工。预制工程队:负责T梁预制、空心板预制。安装工程队:负责T梁、空心板安装施工。桥面工程队:负责桥面铺装、栏杆、路缘石等施工。以上四个工程队均在项目经理部的统一领导下,既分工负责又要相互协作,高效优质完成本标段工程项目,施工高峰时期,不足劳动力从当地进行补充。3.2.3工程项目管理制度本工程的管理将从工程技术、施工、质量、安全、成本、物供等方面着手,总结以往的成功管理经验,本工程将实施以下规章制度:(1)项目经理部现场值班制度(2)每周生产例会制度(3)项目目标任务分解管理制度(4)图纸会审、技术交底制度(5)质量、安全预控制度(6)质量“三检”制度(7)

5、定期或不定期安全生产检查制度(8)机械班前检查与停用保养制度(9)特殊工种持证上岗制度(10)成本控制制度(11)执行监理工程师或业主指令制度3.3施工准备3.3.1工作的内容施工准备是实现施工组织设计和确保工程进度和工期控制目标的关键前提。其主要内容有项目组织机构的建立、人员配备、施工机械进场、驻地安排规划、水电供给、交通通讯、临时工程、实验筹建、测量控制规划等。3.3.2驻地安排规划施工驻地安排要保证施工人员生活和工作用房及环境等方面的功能要求,根据本合同段所处地理环境及路线分布,在某大桥东岸水北溪村租用民房作为施工驻地,结合当地的实际情况,安排规划驻地建设,确保本合同段工程在建设高峰期所

6、有施工人员均能够有较良好的工作、生活环境。3.3.3临时工程临时工程包括临时便道、变电用房、预制场、拌和站场地、加工车间、仓库、材料和设置场、钢筋加工场、栈桥施工。(1)、临时便道:连接8#O#桥台,总长度达200m;(2)、变电房:某大桥东岸预制场建立一座面积为15m2配电房,确保本合同段供电需要;(3)、生活办公用房:水北溪村租用民房;(4)、预制场:东8#桥台与104国道的连接线路上设置一个预制场,分别用于T梁和空心板梁的预制;(5)、拌和站场地:东8#桥台与104国道的连接线路上建一座小型的全自动计量拌和站;(6)、钢筋加工场:东8#桥台与104国道的连接线路上设置一个加工场,用于钢筋

7、加工。3.3.4工地试验室规划自我司接到中标通知书后,即着手筹备本室工作,编制人员计划,设备计划、定址基建。试验室设在水北溪村租用房,面积350m2,人员设备全齐。3.3.4.1工作职责及管理办法为了确保某大桥工程质量达到优良标准,特制定本室职责及管理办法。(1)、团结协作,分工明确,尽职尽责,科学严谨,严格执行我司IS09001质量保证体系,做到科学有据,实事求是。(2)、以交通部公路桥涵施工技术规范和交通部公路工程水泥砂试验规程等为依据,严格操作,遵循程序。试验数据须经负责人签字后报驻地工地试验监理工程师。把住原材料进场的检验关和试验资料数据上报准确关。(3)、原材料进场前,按规范要求,考

8、察供应源因素,并取样进行试验,经监理工程师认可后上报中心试验室,获准后原材料方可进场,对进场的原材料采取验货收货方式,并分批抽验。(4)、严格、科学地进行碎配合比、砂浆配合比试验,精选最佳配合比,报监理工程师审核后采用。(5)、现场浇注碎,必须将碎设计配合比换算为施工配合比,并通知有关部门进行充分准备,碎施工中,严格计量进料,拌和时间充足,运输无阻,作好试块,养护及时,并填写当班日志。(6)、试验原始记录不得弄虚作假,保持真实性,试验报告要求工整、完善无误,然后上报和自存,分类保管。(7)、试验仪器必须经计量部门校验、标定,标明合格签证。(8)、作好设备仪器养、维护工作。3.3.4.2试验项目

9、(1)、碎试验水泥试验、砂、石料、掺合料、外掺剂、碎配合比试验、抗渗试验(2)、金属试验钢材机械性能试验、钢材焊接(3)、砂浆、水泥浆试验(4)、千斤顶及油压表校验3.3.5施工测量控制规划3.3.5.1控制点加密各控制点的复测工作后,将着手准备控制点的加密。在两岸桥头位置适当布点,初定四个点,两岸各设两点。加密设点应与原设计院提供点通视并进行联测,经平差后报验审定。加密点拟采用强制对中装置,每个点周围设置水准点,并将高程引至强制对中基座面,以便施工需采用三角高程时备用。水准点不能满足时,可重新设置或加密。所有加密点应符合一级导线和四等水准测量的精度要求。(1)、导线加密:测角中误差:f5,z

10、角度闭合差:f角Wl0相对闭合差:K闭W1/15000测回数:n22(2)、水准点加密从已有水准点引测,采用前后视等距,往返闭合的办法,要求其闭合差:f闭W6(mm)3.3.5.2施工放样施工中采用极坐标法放样,最后验收时用平面坐标检验。放样前应领会图意,严格内业计算和数据复核,确保精确可靠。后视时应回测一次坐标,以消除放样前系统误差。为了确保钢管桩(钢护筒)的放样精度,应采用测三点求外接圆心法。即先测出A、B、C三点坐标,利用预先编好的程序算出外接圆圆心坐标即为钢管桩(钢护筒)中心实测坐标。(注:三点所围三角形,宜尽量成等边三角形,三点应选在管口未变形的位置)。用锤球法控制钢管桩(钢护筒)下

11、降过程的垂直度。钢管桩(钢护筒)接长时应严格量取每节钢管桩(钢护筒)相互垂直的四个长度,以便使相接管段长短相配,消除对接误差。高程控制尽量采用水准仪传递,如遇困难则利用全站仪采用正倒镜进行三角高程测量控制。上部结构施工时,各控制点拟转至0#号段箱梁上报验,以便上部结构的施工。3.3.5.3分项工程测量误差控制精度(1) V钢护筒:轴线偏位(群桩):50三竖直度:1%(2)、台面施工:断面尺寸:30mm顶面高程:20mm轴线偏位:15mm3. 3.5.4测量仪器精度(1)、LeicaTc2002全站仪测角精度:0.5测距精度:lM+1ppm(2) xWILDNA24水准仪放大镜倍率:24X精度:

12、2.Om(3) 3.5.5工作职责(1)、工作认真负责,积极主动,热爱本职工作,刻苦钻研,精益求精。(2)、熟读图纸,掌握各道工序,密切配合工程人员开展工作。(3)、掌握规范中的各项要求,并严格遵照执行。(4)、爱护仪器,经常清洁仪器。在家时,要将仪器放在干燥、通风的地方,作业时,做好防晒、防雨的工作,务使仪器不受暴晒潮湿。(5)、仪器要定期标定,每天测量前要先检校,充足电池,准备好各种测量必备用品。(6)、测量时,记录要规范清楚,不准任意涂改。(7)、测量原始资料要建立档案,由专人保管,借阅须经总工同意,并要求定期如数归还。(8)、发现问题,不得隐瞒或推卸责任,应及时向上一级领导反映。3.3

13、.6施工用电施工临时供电线路布设:按“三相五线制”配置,有明确的保护系统,符合三级配电两级保护要求,做到“一机、一闸、一漏、一箱“,线路架设符合规定。具体布置按另行编制的现场临时用电施工组织设计要求进行布设,确保生产正常用电需要,并满足安全规程要求。3.3.7防火与消防与当地消防部门取得联系,必要时请求协助,在现场采取有效的防火及消防措施,并在相应的料库、房间等处配置适当数量的灭火器材。3.3.8与当地的关系充分尊重当地的风俗习惯,搞好团结,处理好与当地政府及群众的关系。3.4资源供应计划3.4.1主要材料和周转材料需求计划根据“主要材料需用量计划表”组织原材料的采购并组织进场,尤其是砂石料提

14、前预定,确保按时按需供应。对进场的原材料核查合格证或质保书,并按要求进行抽检、试验,提供准确的碎配合比报告单。周转材料主要指的是模板及支撑体系,本工程使用钢模,对于特殊部位采用特制,科学计算,充分利用,提高钢模的周转次数,节约材料成本。主要材料需用量计划表:序号物斐名称规格型号单位数量进场时间1水泥P.042.5t1600根据需要分批进场2非预应力钢筋I级t130根据需要分批进场3非预应力钢筋Il级t350根据需要分批进场4后张法预应力钢绞线t45施工前一次性进场5砂M32000根据需要分批进场6碎石M33200根据需要分批进场7彩色人行道板25x25x4M2700施工前一次性进场8花岗岩栏杆40#m370施工前一次性进场9橡胶支座个328施工前一次性进场10型钢t2.3施工前一次性进场周转材料需求计划表序号名称使用部位单位数量周转次数1钢模柱套210次以上2特制钢模墩(台)套25次以上3钢模T梁套1.58次以上4木模板梁套2.515次以上3.4.2机械设备需求计划根据本标段工程施工项目内容、工作量大小、工期长短等因素进行综合考虑,投入合理配置的施工机械设备及材料试验、测量、仪器设备。主要施工机械设备配置具体详见表3.4.2-1拟投入本合同工程的主要施工机械设备拟投入的主要施工机械设备表福鼎市某大桥项目工程表3.4.27序号机械(设备)名称型号规格数量国别产地

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
