《高层建筑临时消防安全专项方案.docx》由会员分享,可在线阅读,更多相关《高层建筑临时消防安全专项方案.docx(8页珍藏版)》请在第壹文秘上搜索。

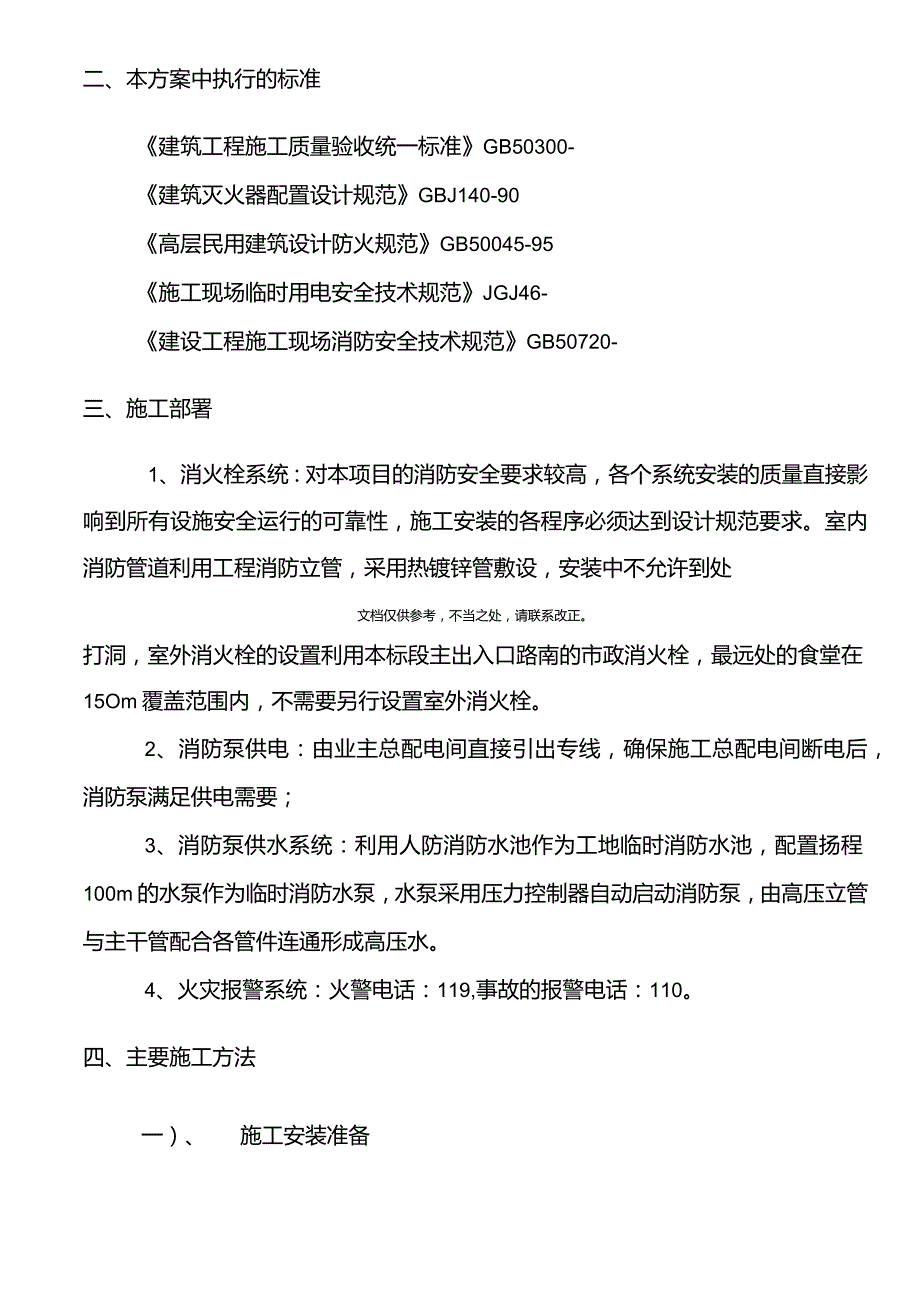

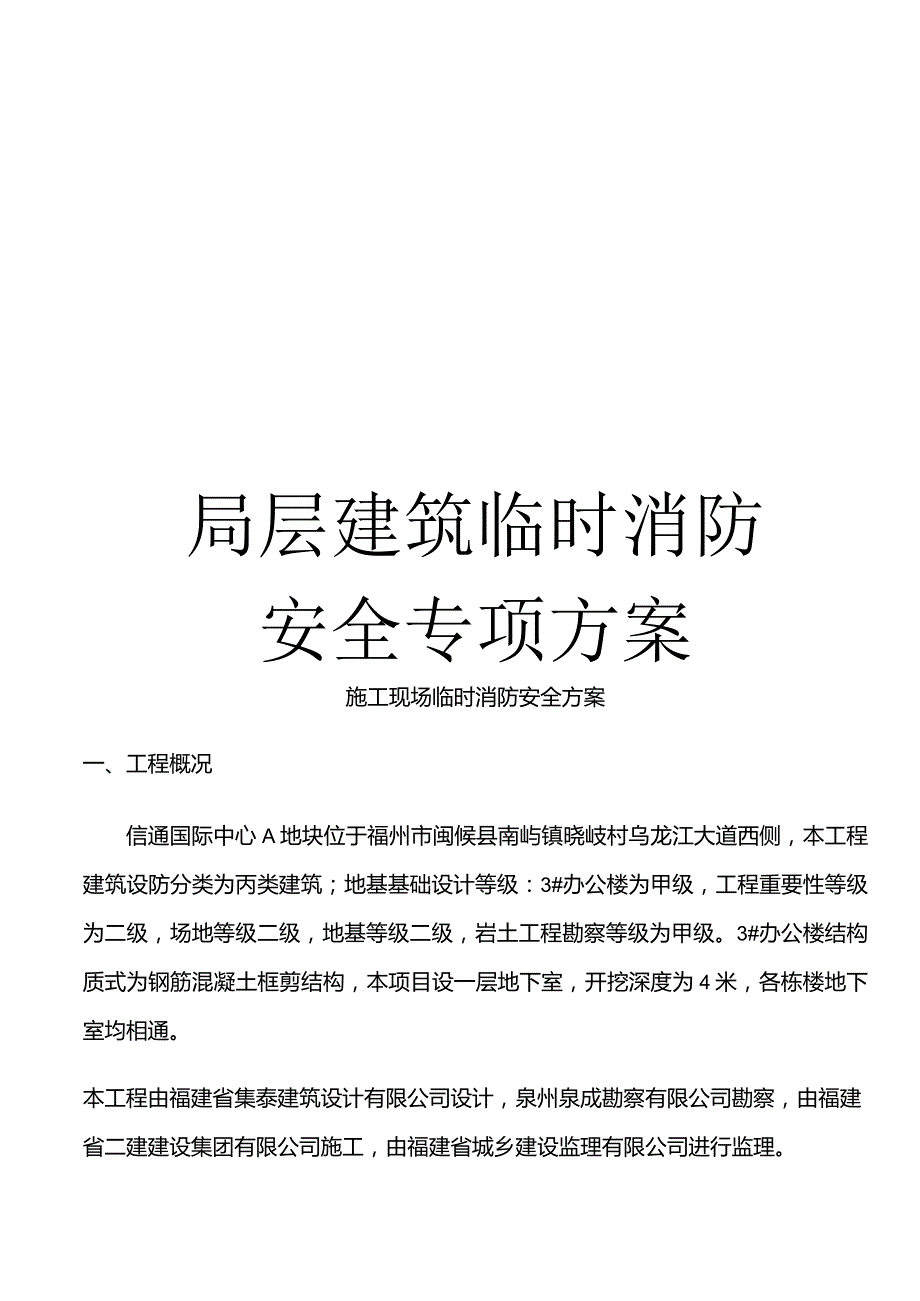

1、局层建筑临时消防安全专项方案施工现场临时消防安全方案一、工程概况信通国际中心A地块位于福州市闽候县南屿镇晓岐村乌龙江大道西侧,本工程建筑设防分类为丙类建筑;地基基础设计等级:3#办公楼为甲级,工程重要性等级为二级,场地等级二级,地基等级二级,岩土工程勘察等级为甲级。3#办公楼结构质式为钢筋混凝土框剪结构,本项目设一层地下室,开挖深度为4米,各栋楼地下室均相通。本工程由福建省集泰建筑设计有限公司设计,泉州泉成勘察有限公司勘察,由福建省二建建设集团有限公司施工,由福建省城乡建设监理有限公司进行监理。二、本方案中执行的标准建筑工程施工质量验收统一标准GB50300-建筑灭火器配置设计规范GBJ140

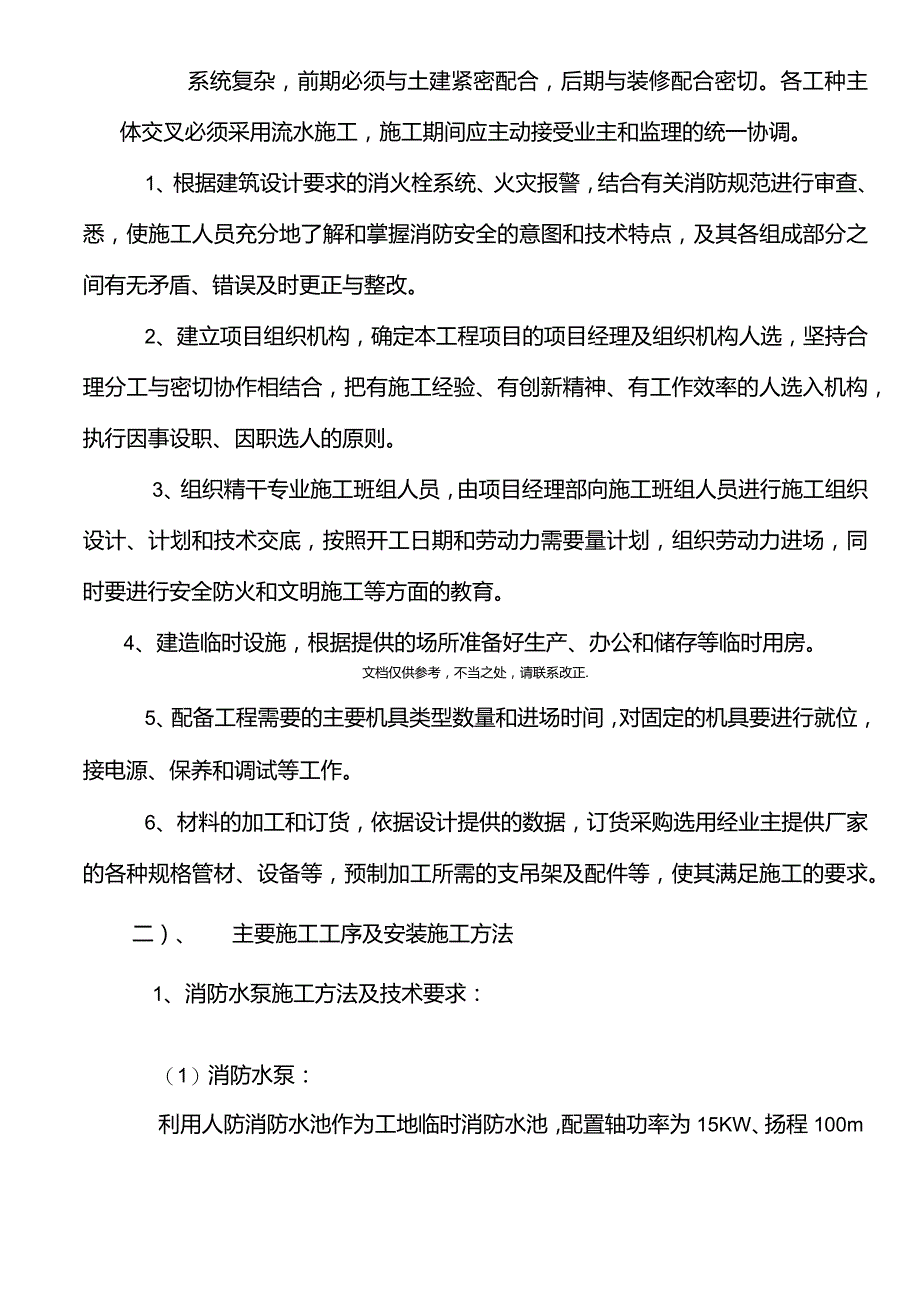

2、-90高层民用建筑设计防火规范GB50045-95施工现场临时用电安全技术规范JGJ46-建设工程施工现场消防安全技术规范GB50720-三、施工部署1、消火栓系统:对本项目的消防安全要求较高,各个系统安装的质量直接影响到所有设施安全运行的可靠性,施工安装的各程序必须达到设计规范要求。室内消防管道利用工程消防立管,采用热镀锌管敷设,安装中不允许到处文档仅供参考,不当之处,请联系改正。打洞,室外消火栓的设置利用本标段主出入口路南的市政消火栓,最远处的食堂在15Om覆盖范围内,不需要另行设置室外消火栓。2、消防泵供电:由业主总配电间直接引出专线,确保施工总配电间断电后,消防泵满足供电需要;3、消防

3、泵供水系统:利用人防消防水池作为工地临时消防水池,配置扬程100m的水泵作为临时消防水泵,水泵采用压力控制器自动启动消防泵,由高压立管与主干管配合各管件连通形成高压水。4、火灾报警系统:火警电话:119,事故的报警电话:110。四、主要施工方法一)、施工安装准备系统复杂,前期必须与土建紧密配合,后期与装修配合密切。各工种主体交叉必须采用流水施工,施工期间应主动接受业主和监理的统一协调。1、根据建筑设计要求的消火栓系统、火灾报警,结合有关消防规范进行审查、悉,使施工人员充分地了解和掌握消防安全的意图和技术特点,及其各组成部分之间有无矛盾、错误及时更正与整改。2、建立项目组织机构,确定本工程项目的

4、项目经理及组织机构人选,坚持合理分工与密切协作相结合,把有施工经验、有创新精神、有工作效率的人选入机构,执行因事设职、因职选人的原则。3、组织精干专业施工班组人员,由项目经理部向施工班组人员进行施工组织设计、计划和技术交底,按照开工日期和劳动力需要量计划,组织劳动力进场,同时要进行安全防火和文明施工等方面的教育。4、建造临时设施,根据提供的场所准备好生产、办公和储存等临时用房。文档仅供参考,不当之处,请联系改正.5、配备工程需要的主要机具类型数量和进场时间,对固定的机具要进行就位,接电源、保养和调试等工作。6、材料的加工和订货,依据设计提供的数据,订货采购选用经业主提供厂家的各种规格管材、设备

5、等,预制加工所需的支吊架及配件等,使其满足施工的要求。二)、主要施工工序及安装施工方法1、消防水泵施工方法及技术要求:(1)消防水泵:利用人防消防水池作为工地临时消防水池,配置轴功率为15KW、扬程100m的2台水泵作为一台临时消防水泵,另一台作为备用,水泵采用压力控制器自动启动消防泵。水泵配管安装应在水泵定位找平、稳固后进行。设备不承受管道的重量。水泵的轴功率(kw)=(送水量(升/秒)X扬程(米)/102)X效率公式中:102是单位整理常数,泵的效率取50%,扬程100米。求出单个15KW泵送水量为30.6LSo(2)立管安装:(立管、管网平面布置图见附页)规格应根据设计选定,其安装位置应

6、有明显标志,阀门位置应便于操作,。安全阀应按系统工作压力定压,防止消防加压过高破坏室内管网及部件,结合器应装有泄水阀。立管采用DNlOO热镀锌钢管,沟槽连接,送至各栋楼,其中3#楼总长为31m,配置25m长的水龙带能完全覆盖3#楼,无盲区,因此3#楼设置一根消防立管,沿脚手架利用楼梯南侧的XL-1立管送至各楼层,每层设置一只DN65消火栓,配25m长水龙带、水喉及水枪;3#楼设置两根消防立管,中、东单元各一根,利用水电井中的XL-4立管、XL-6立管沿楼内水井送至各楼层,每根立管每层设置一只DN65消火栓,配25m长水龙带、水喉及水枪,且管网压力大于等于0.75MPao如下图:DN 100 立

7、管忠,一 2八怜/人防消防水油三三二DN IOO 立管1#楼一丕2有楼A、施工用水量施工用水量按施工最高峰期间日最大用水量考虑。本工程计划在主体施工至6层和砌体开始施工(两分部工程同时施工)时所需水量最大。Q0:施工最高峰期日最大用水量。Qo=KlMlNlK2836OO式中:Kl:未预计的施工用水量系数,取L15K2:用水不均衡系数,取1.5Ml:日工程量砌砖100m3浇混凝土60m3(商品混凝土只有养护用水,虽数量较多,但总用水量比自拌位少,以定额中自拌位计算)。Nl:施工用水定额砌砖:200L/M3混凝土:300LM3o故:QO=Ll5X(200100+60300)1.5/(83600)=

8、2.28LS由于设置了三根立管,得Ql=3Qo=6.84LS本工程场地面积根据消防范围确定消防用水量Q2=10.00LSo消防水使用时其它用水全部关停。Q=16.84L/S最后计算出的总用水量,还应增加10%,以补偿不可避免的水管漏水损失。Q,=16.84*1.1=18.524LSB、供水管径选择工地临时网路需用管径,可按下式计算:其中:d配水管直径(m);Q施工工地用水量(L/S);V管网中水流速度(ms),取V=3.00(ms);供水管径由计算公式:d=418.524(3.143.001000)l2=0.089mo故主供水管道选用DNlOO热镀锌钢管满足现场。阀门安装应设于明显易于操作的位

9、置,距地高度为L2米左右,处地面应有排水措施。开关阀组装时应按产品说明书和设计要求,阀门处于常开状态。立管和消火栓立管安装要安装卡件固定,立管底部的支吊架要牢固,防止立管下坠。层干支管的安装管道,分支予留口的三通定位准确,应注意吊顶内的管道安装与电气线槽的位置要协调好,三通上最多用一个补心,四通上最多用二个补心。消火栓支管要以栓口距地LIm标高定位甩口,消火栓箱安装时,应用水文档仅供参考,不当之处,请联系改正。平尺检查正面和侧面的垂直度,核定后再稳固消火栓箱,箱门开启应灵活,消火栓箱体安装在轻质墙上时应有加固措施。水流指示一般安装在每层的水平分支干管。应水平立装,倾斜度不宜过大,保证叶片活动灵

10、敏,水流指示前后应保持有5倍安装管径长度的直管段,安装时注意水流方向与指示器的箭头一致。适用于直径为50150mm的管道上安装。防晃固定支架应能承受管道、零件、阀门及管内水的总重量和50%水平方向推动力而不损坏或产生永久变形。立管要设两个方向的防晃固定支架。节流装置:消防系统中,低层的喷洒头和消火栓流量过大,采用减压孔板装置均衡。减压孔板应设置在直径不小于50mm的水平管段上,孔口直径不应小于安装管段直径的50%,孔板应安装在水流转弯处下游一侧的直管段上,与弯管的距离不应小于设置管段直的两倍。室外消火栓系统管网用镀锌钢管从阀门井中接出,消火栓位置位置,但距墙面不应小于2m,而且不影响车辆通行。2、消防道路现场设置4.5m宽的消防道路,转角处回车场满足规范要求,并在3#楼搭设临时消防通道通向消防道路。3、灭火器位置灭火器所挂的位置应显眼,固定可靠,取拿方便,配备足够,以及各楼层均设消防警示牌。如:“严禁烟火、严禁吸烟、严禁明火、小心火灾”。办公楼楼上下楼层各设二只灭火器,厨饭间、职工餐厅设二只灭火器。木工棚、仓库、配电房、门卫处各设二只灭火器,每层电梯井门前设置2只灭火器。4、质量要求:

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 解决方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
