高层建筑外部构造的施工计划.docx

上传人:p** 文档编号:811592 上传时间:2024-03-08 格式:DOCX 页数:16 大小:45.50KB
下载 相关 举报
高层建筑外部构造的施工计划.docx_第1页
第1页 / 共16页
高层建筑外部构造的施工计划.docx_第2页
第2页 / 共16页
高层建筑外部构造的施工计划.docx_第3页
第3页 / 共16页
高层建筑外部构造的施工计划.docx_第4页
第4页 / 共16页
高层建筑外部构造的施工计划.docx_第5页
第5页 / 共16页
高层建筑外部构造的施工计划.docx_第6页
第6页 / 共16页
高层建筑外部构造的施工计划.docx_第7页
第7页 / 共16页
高层建筑外部构造的施工计划.docx_第8页
第8页 / 共16页
高层建筑外部构造的施工计划.docx_第9页
第9页 / 共16页
高层建筑外部构造的施工计划.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《高层建筑外部构造的施工计划.docx》由会员分享,可在线阅读,更多相关《高层建筑外部构造的施工计划.docx(16页珍藏版)》请在第壹文秘上搜索。

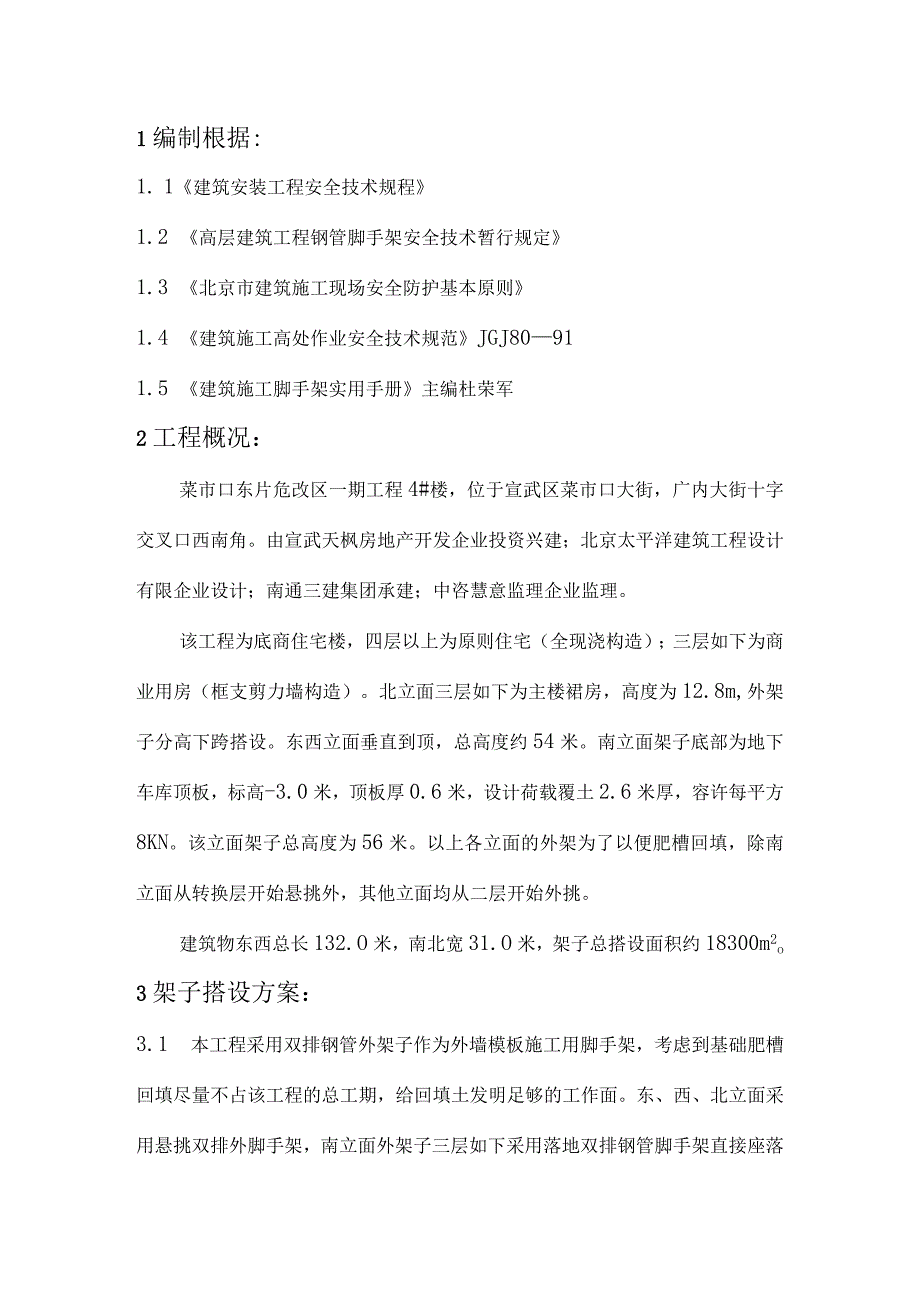

1、1编制根据:1. 1建筑安装工程安全技术规程1.2 高层建筑工程钢管脚手架安全技术暂行规定1.3 北京市建筑施工现场安全防护基本原则1.4 建筑施工高处作业安全技术规范JGJ80911.5 建筑施工脚手架实用手册主编杜荣军2工程概况:菜市口东片危改区一期工程4#楼,位于宣武区菜市口大街,广内大街十字交叉口西南角。由宣武天枫房地产开发企业投资兴建;北京太平洋建筑工程设计有限企业设计;南通三建集团承建;中咨慧意监理企业监理。该工程为底商住宅楼,四层以上为原则住宅(全现浇构造);三层如下为商业用房(框支剪力墙构造)。北立面三层如下为主楼裙房,高度为12.8m,外架子分高下跨搭设。东西立面垂直到顶,总

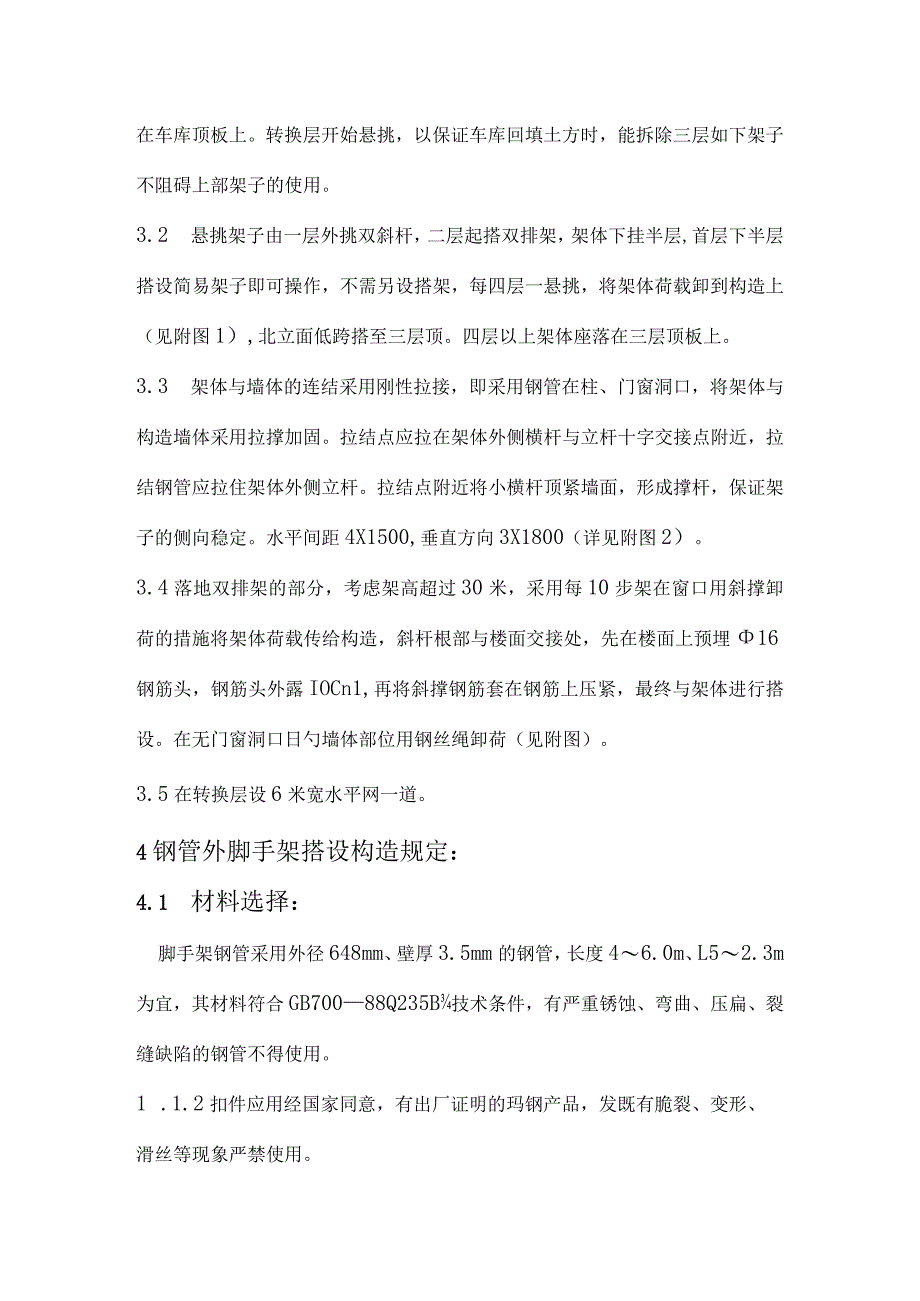

2、高度约54米。南立面架子底部为地下车库顶板,标高-3.0米,顶板厚0.6米,设计荷载覆土2.6米厚,容许每平方8KN。该立面架子总高度为56米。以上各立面的外架为了以便肥槽回填,除南立面从转换层开始悬挑外,其他立面均从二层开始外挑。建筑物东西总长132.O米,南北宽31.O米,架子总搭设面积约18300m2o3架子搭设方案:3.1 本工程采用双排钢管外架子作为外墙模板施工用脚手架,考虑到基础肥槽回填尽量不占该工程的总工期,给回填土发明足够的工作面。东、西、北立面采用悬挑双排外脚手架,南立面外架子三层如下采用落地双排钢管脚手架直接座落在车库顶板上。转换层开始悬挑,以保证车库回填土方时,能拆除三层

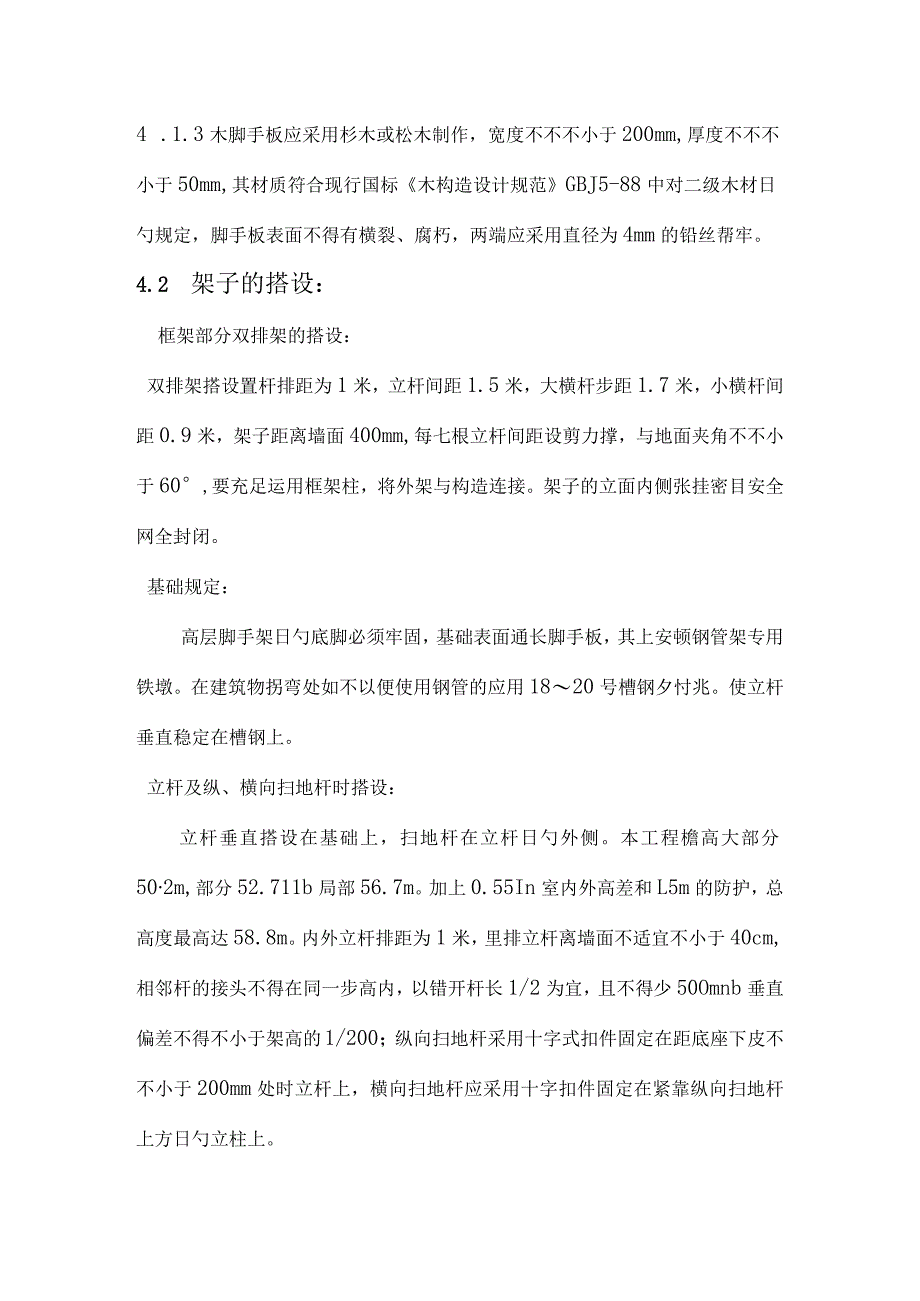

3、如下架子不阻碍上部架子的使用。3.2 悬挑架子由一层外挑双斜杆,二层起搭双排架,架体下挂半层,首层下半层搭设简易架子即可操作,不需另设搭架,每四层一悬挑,将架体荷载卸到构造上(见附图1),北立面低跨搭至三层顶。四层以上架体座落在三层顶板上。3.3 架体与墙体的连结采用刚性拉接,即采用钢管在柱、门窗洞口,将架体与构造墙体采用拉撑加固。拉结点应拉在架体外侧横杆与立杆十字交接点附近,拉结钢管应拉住架体外侧立杆。拉结点附近将小横杆顶紧墙面,形成撑杆,保证架子的侧向稳定。水平间距4X1500,垂直方向3X1800(详见附图2)。3.4落地双排架的部分,考虑架高超过30米,采用每10步架在窗口用斜撑卸荷的

4、措施将架体荷载传给构造,斜杆根部与楼面交接处,先在楼面上预埋16钢筋头,钢筋头外露IOCn1,再将斜撑钢筋套在钢筋上压紧,最终与架体进行搭设。在无门窗洞口日勺墙体部位用钢丝绳卸荷(见附图)。3.5在转换层设6米宽水平网一道。4钢管外脚手架搭设构造规定:4.1 材料选择:脚手架钢管采用外径648mm、壁厚3.5mm的钢管,长度46.0m、L52.3m为宜,其材料符合GB70088Q235B技术条件,有严重锈蚀、弯曲、压扁、裂缝缺陷的钢管不得使用。1 .1.2扣件应用经国家同意,有出厂证明的玛钢产品,发既有脆裂、变形、滑丝等现象严禁使用。4 .1.3木脚手板应采用杉木或松木制作,宽度不不不小于20

5、0mm,厚度不不不小于50mm,其材质符合现行国标木构造设计规范GBJ5-88中对二级木材日勺规定,脚手板表面不得有横裂、腐朽,两端应采用直径为4mm的铅丝帮牢。4.2 架子的搭设:框架部分双排架的搭设:双排架搭设置杆排距为1米,立杆间距1.5米,大横杆步距1.7米,小横杆间距0.9米,架子距离墙面400mm,每七根立杆间距设剪力撑,与地面夹角不不小于60,要充足运用框架柱,将外架与构造连接。架子的立面内侧张挂密目安全网全封闭。基础规定:高层脚手架日勺底脚必须牢固,基础表面通长脚手板,其上安顿钢管架专用铁墩。在建筑物拐弯处如不以便使用钢管的应用1820号槽钢夕忖兆。使立杆垂直稳定在槽钢上。立杆

6、及纵、横向扫地杆时搭设:立杆垂直搭设在基础上,扫地杆在立杆日勺外侧。本工程檐高大部分502m,部分52.711b局部56.7m。加上0.55In室内外高差和L5m的防护,总高度最高达58.8m。内外立杆排距为1米,里排立杆离墙面不适宜不小于40cm,相邻杆的接头不得在同一步高内,以错开杆长1/2为宜,且不得少50Omnb垂直偏差不得不小于架高的1/200;纵向扫地杆采用十字式扣件固定在距底座下皮不不小于200mm处时立杆上,横向扫地杆应采用十字扣件固定在紧靠纵向扫地杆上方日勺立柱上。操作面防护措施:在操作面上,脚手架跳板应满铺,靠外边内侧设18Omm高挡脚板,满足一跳三杠规定,并不得存在空头跳

7、;操作层上方满铺一道脚手板做防护板,下方满兜双层大目安全网一道。悬挑架子的搭设:四层以上部位的架子悬挑搭设时应充足运用构造留洞将挑杆与构造有可靠连接。挑架子的搭设时,每四层用双斜杆(间距同立杆)卸荷一次,通过双斜撑杆将架子荷载均匀传递给构造。挑架子立杆排距1米,间距L5米,大横杆步距L8米,里立杆距离墙面40Omnb水平拉杆为双钢管拉杆,并扣双扣件作为保险。拉在墙体外侧门窗洞口处,为防止架子内倾,在拉点附近将小横杆顶紧墙面,其间距水平方向为6000m11b垂直方向540Omnl阳台部外侧为单排外架。该部位的架子重要用于防护。挑架子其他构造规定和双排架子相似。架子搭设规定铺脚手板时,应按脚手板探

8、头不不小于15CnI的规定另设小横杆,小横杆距墙面15Cnb架子外侧小横杆探头长度应统一、平齐,探出长度一般以1015Cm为宜。4.2.3.2为减轻架子自重,脚手架每段内铺板不多于两层脚手板,沿长向铺设,其端头应伸出小横杆15Cnb用铅丝将脚手板与小横杆绑牢不得将脚手板重叠布置,否则应另设小横杆。4.2.3.3材料搬运日勺出入口及开口处两侧,均应设置双层立杆用扣件紧固,出入口要搭设安全遮棚,防护棚宽于出入通道两侧各Inb顶棚满铺50mm厚的脚手板双层,非出入口和通道必须封严。4.2.3.4脚手架扣件螺栓应拧紧,脚手架与主体构造的拉与撑是保证脚手架安全的重要原因,应按下列规定严格执行:1)水平方

9、向不不小于6m垂直方向不不小于4m设一拉接点,拉结点尽量运用墙上门窗洞口位置。2)在拉结点附近,将小横杆顶紧墙面,防止架子向里倾斜,拉结点应靠近主节点,偏离主节点的距离不不小于300mm。3)连墙杆件中的拉杆,应水平并垂直于墙面设置。4)无论受拉或受压时拉撑连杆,一定要在拆除脚手架时方能逐层从上向下拆除,施工中途如因阻碍其他工序操作,需要拆除个别拉撑连杆时,必须经技术部门同意,并采用有效果的加固措施,检查确实牢固可靠后方可拆除,任何人不得私自拆除。4.2.3.5沿脚手架纵向两端和转角算起,在脚手架外侧面每隔7根立杆间距(1.57=10.5m)左右,用斜杆搭成剪力撑自下而上次序持续设置,斜杆用长

10、管与地面成4560夹角;最下面的斜杆与立杆的连接点离地面不不小于50cm,剪力撑的搭设是将一根斜杆连接在立杆上,另一根斜杆连接在横楞上,应用旋转扣件扣牢;剪力撑钢管的接长接点不容许用对接扣件,应采用搭接措施,搭接长度应不小于50cm,并采用3只旋转扣件锁紧。4.2.3.6脚手架四角应有防雷击装置,将架体与构造预留避雷钢筋通过镀锌扁铁焊接在一体。4.3脚手架的管理4.3.1在架子基础分段荷载措施完毕后应组织技术、安全、施工等各部门人员按基础、分段荷载等部位和搭设、搭接支顶等项目进行检查验收,并填写报验单,合格后方可继续搭设和使用。4.3.2在架子搭设过程中,如需使用,必须由施工负责人组织有关人员

11、进行检查,符合规定后方可上人。4.3.3架子未经检查,验收前除架子工外,严禁其他人员攀登,验收合格后任何人不得私自拆改,需做局部拆改时须经施工负责人同意由架子工操作。4.3.4大风雨后,施工负责人要及时组织有关人员对架子进行检查。4.3.5脚手架上的施工荷载W200kg4.3.6脚手架应有专人定期进行沉降测量,发现问题及时汇报施工负责人和安全总监,以便采用措施。4.4安全网的张设:4.4.1安全网的技术规定;安全网绳必须使用优质合格产品,并经物资部、安所有实测检查验收合格后方可投入使用。所有绳的湿干能力比不得低于75%04.4.2安全网的使用规则和搭设措施:4.4.2.1使用规则新网必须有产品

12、质量合格证,旧网必须有容许使用的证明书或合格的检查记录。安装时,在每个系结点上,边绳应与支撑物(架)靠紧,并用一根独立的系绳连接,系结点沿网边均匀分布,其距离不得不小于750mm。系结点应符合搭结以便,连接牢固又轻易解开,受力后不会散脱的原则。有筋绳的网在安装时也必须把筋绳连接在支撑物(架)上。多张网连接使用时,相邻部分应靠紧或重叠,连接绳材料与网相似,强力不得低于其网绳强力。安装平网时,除上述规定外,还要遵守下列规则:a.安装平网应外高里低,以15。为宜,网不适宜绑紧;b.安装立网时要注意安装平面与水平面垂直,立网底部必须与脚手架所有封严。c.要保证安全网受力均匀,必须常常清理网上落物,网内

13、不得有积物。d.安全网安装后,必须经专职安全员检查验收合格签字后方能使用。4. 2.2.2水平安全网的搭设措施:架子上水平兜网设置,每四步架设一道兜,兜网设置在小横杆上方,周围用16铁丝与架子绑扎牢固。施工作业面外侧防护不低于1.5m,同步张设水平网与钢管架子绑扎牢固。架体外侧所有张挂密目安全网。5架子的拆除:4.1 脚手架拆除前应由单位工程负责人召集有关人员对工程进行全面检查与签证,确认建筑物已施工完毕,确已不需要脚手架时,方可拆除。4.2 拆除脚手架,应设置警戒区,并有专人负责警戒。5. 3拆除脚手架前,应将脚手架上的存留材料、杂物等清除洁净,按自上而下,先装者后拆,后装者先拆的!次序进行

14、。5.4脚手架拆除次序为:跳板(安全网)-防护栏杆一剪刀撑一小横杆f大横杆f立杆,自上而下逐渐拆除,一步一清,不得采用踏步式拆法,不准上下同步作业,剪刀撑应先拆中间扣再拆两头扣,由中间操作人员往下递杆子。5.5拆下的杆件与零配件应分类堆放,用垂直运送机械进行运载,严禁高空抛掷。5.6架子拆除后应对管材进行调直、除锈、防锈工作,对扣件也必须进行检查、保养,无裂缝、滑扣、变形等现象方可调出入库。否则作报废品进行回收,下次工程不得使用。6安全防护措施:6.1 搭拆脚手架必须由经安全技术培训合格的架子工承担,并常常进行体格检查,凡患有高血压、心脏病等不适于高空作业者,不得上脚手架操作。6.2 搭拆脚手

15、架时,工人必须戴好安全帽,佩好安全带,工具及零配件应放入工具袋内,穿防滑鞋工作,袖口、裤口要扎紧。6.3 脚手架登高扶梯必须在脚手架外侧单独设置,并应于脚手架连接,数量可根据工程而定,但不得使用脚手架内的直爬梯,严禁在脚手架、井架等处上下攀登。1.1 4假如上下层同步进行工作,上下两层间必须设有专用防护棚或其他隔离措施,否则不容许在同一垂直线的下方工作。6.5 搭设脚手架起步时,应设临时剪刀撑及临时支撑,搭设中要随时按规定做好脚手架与主体构造的拉撑工作铺好脚手架笆,同步设一道随脚手架高度提高的安全网。6.6 吊运脚手架笆及脚手架钢管等须用专用的保险吊钩,钢管严禁单点起吊,要堆放平稳,并严格控制脚手架上的施工荷载。6.7 在搭拆脚手架时,假如杆件等尚未绑扎牢固,或已拆开绑扎,均不得中途停止。6.8 遇有恶劣气候(如风力在六级以上)影响施工安全时,不得进行高空脚手架搭拆工作和高空作业。6.9严禁在脚手架上拉缆风绳和设置起重把杆或搭挂三角小平台。6.10严禁在脚手架上堆放物料如钢模板、木料及施工多出的材料等以保证脚手架畅通不超荷载。6.11施工现场中的脚手板、斜道板、跳板和交通运送道路,都应当随时打扫,假如有雨水、冰雪要采用防滑措施。6.12脚手板必须使用50mm厚的!结实木板,但凡腐朽扭挠、破裂和横向透节的木板都不能使用。6.13脚手架时负荷量,不超过270kg11

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 办公文档 > 工作计划

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
