高效静力切割拆除施工方案.docx

上传人:p** 文档编号:811661 上传时间:2024-03-08 格式:DOCX 页数:16 大小:139.34KB
下载 相关 举报
高效静力切割拆除施工方案.docx_第1页
第1页 / 共16页
高效静力切割拆除施工方案.docx_第2页
第2页 / 共16页
高效静力切割拆除施工方案.docx_第3页
第3页 / 共16页
高效静力切割拆除施工方案.docx_第4页
第4页 / 共16页
高效静力切割拆除施工方案.docx_第5页
第5页 / 共16页
高效静力切割拆除施工方案.docx_第6页
第6页 / 共16页
高效静力切割拆除施工方案.docx_第7页
第7页 / 共16页
高效静力切割拆除施工方案.docx_第8页
第8页 / 共16页
高效静力切割拆除施工方案.docx_第9页
第9页 / 共16页
高效静力切割拆除施工方案.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《高效静力切割拆除施工方案.docx》由会员分享,可在线阅读,更多相关《高效静力切割拆除施工方案.docx(16页珍藏版)》请在第壹文秘上搜索。

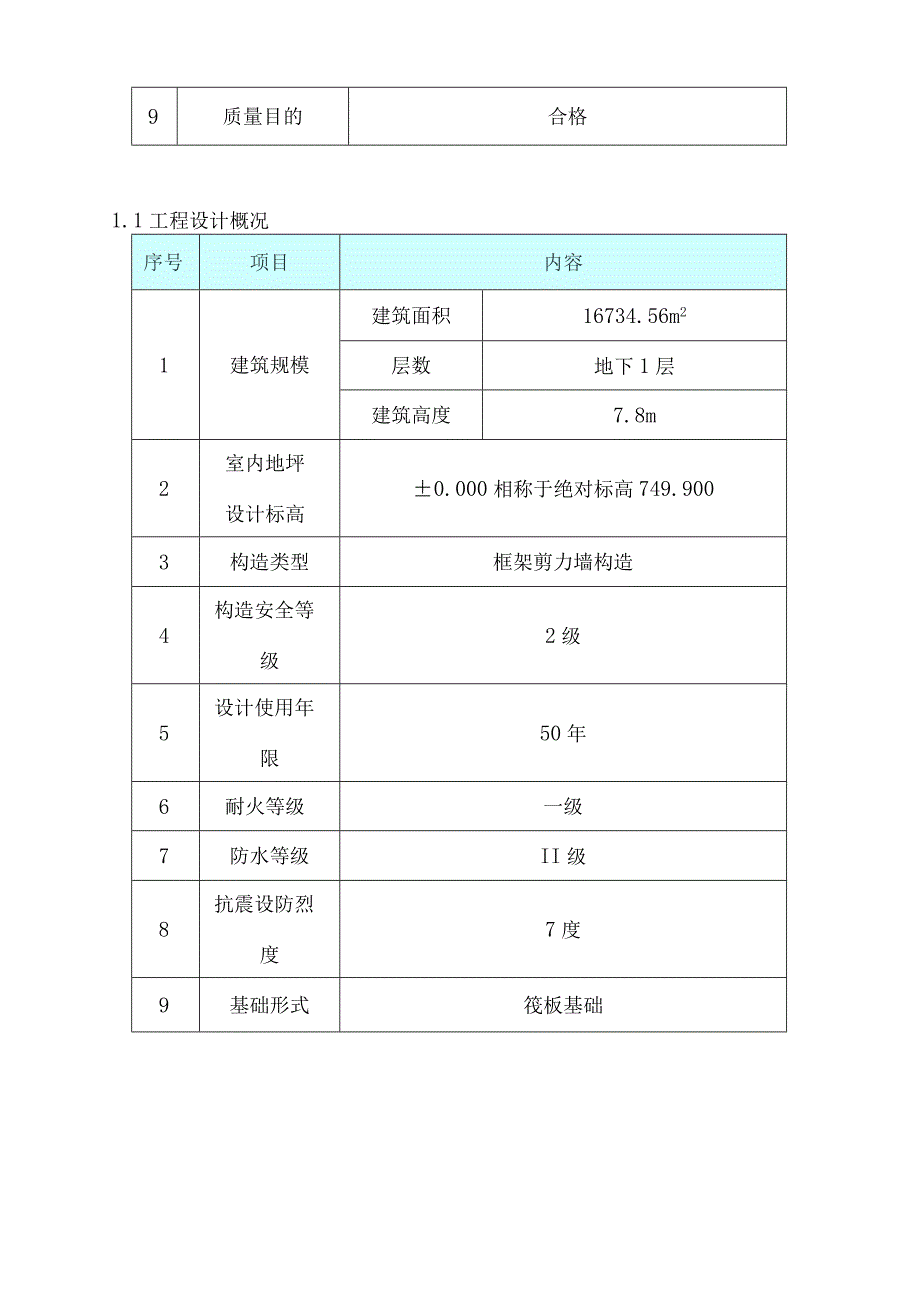

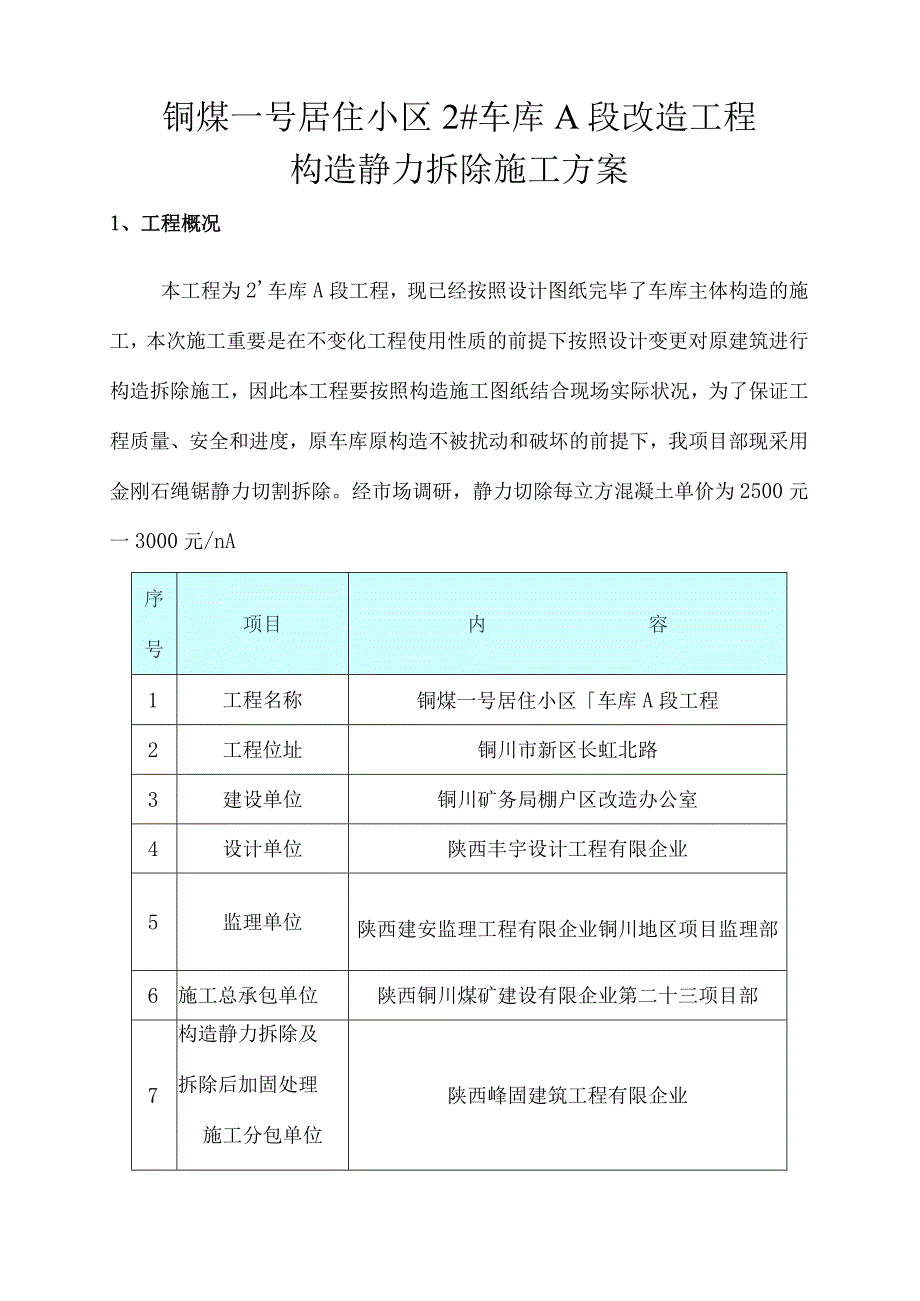

1、铜煤一号居住小区2#车库A段改造工程构造静力拆除施工方案1、工程概况本工程为2车库A段工程,现已经按照设计图纸完毕了车库主体构造的施工,本次施工重要是在不变化工程使用性质的前提下按照设计变更对原建筑进行构造拆除施工,因此本工程要按照构造施工图纸结合现场实际状况,为了保证工程质量、安全和进度,原车库原构造不被扰动和破坏的前提下,我项目部现采用金刚石绳锯静力切割拆除。经市场调研,静力切除每立方混凝土单价为2500元一3000元/nA序号项目内容1工程名称铜煤一号居住小区车库A段工程2工程位址铜川市新区长虹北路3建设单位铜川矿务局棚户区改造办公室4设计单位陕西丰宇设计工程有限企业5监理单位陕西建安监

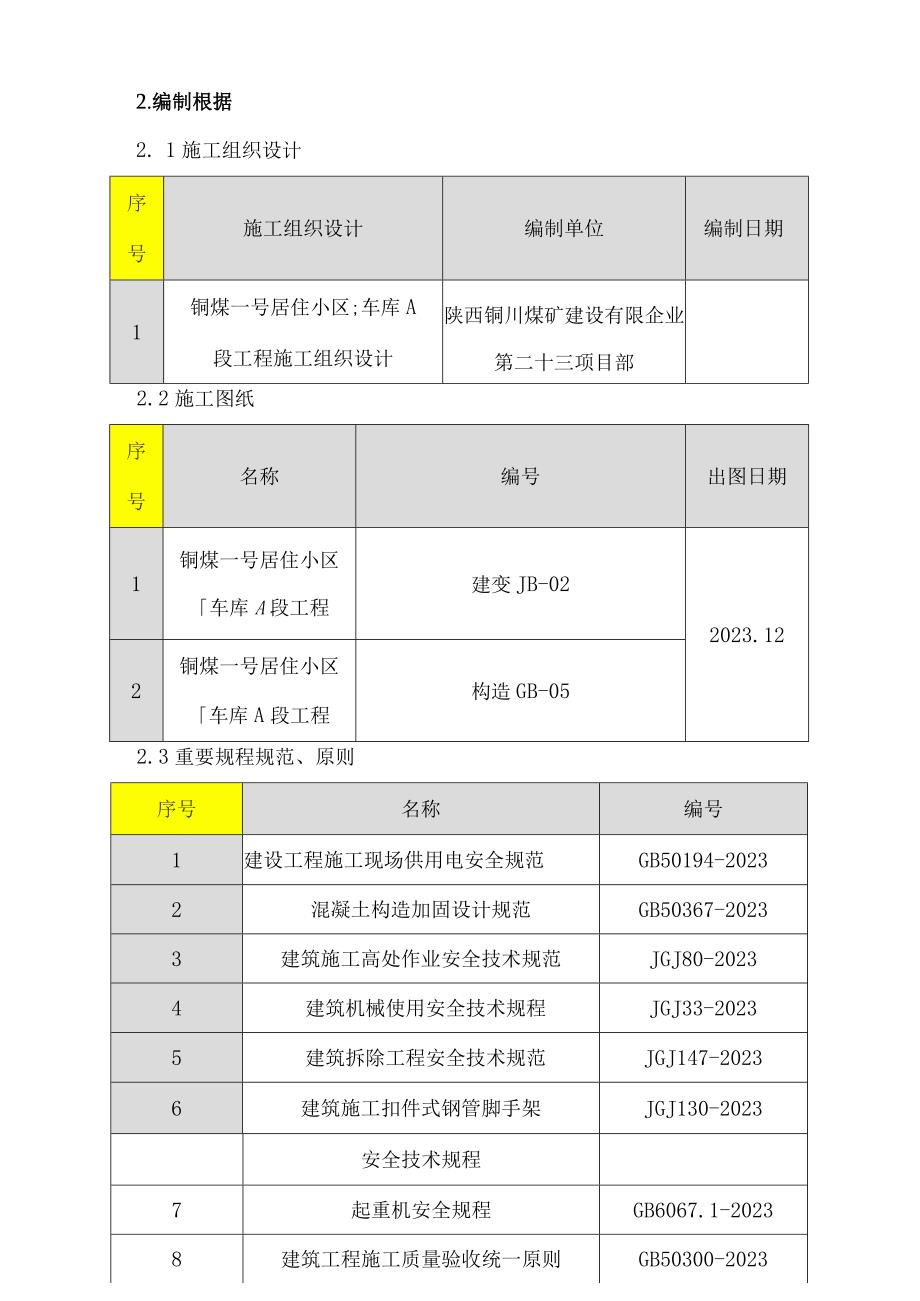

2、理工程有限企业铜川地区项目监理部6施工总承包单位陕西铜川煤矿建设有限企业第二十三项目部7构造静力拆除及拆除后加固处理施工分包单位陕西峰固建筑工程有限企业9质量目的合格1.1工程设计概况序号项目内容1建筑规模建筑面积16734.56m2层数地下1层建筑高度7.8m2室内地坪设计标高0.000相称于绝对标高749.9003构造类型框架剪力墙构造4构造安全等级2级5设计使用年限50年6耐火等级一级7防水等级II级8抗震设防烈度7度9基础形式筏板基础2.编制根据2. 1施工组织设计序号施工组织设计编制单位编制日期1铜煤一号居住小区;车库A段工程施工组织设计陕西铜川煤矿建设有限企业第二十三项目部2.2施

3、工图纸序号名称编号出图日期1铜煤一号居住小区车库A段工程建变JB-022023.122铜煤一号居住小区车库A段工程构造GB-052.3重要规程规范、原则序号名称编号1建设工程施工现场供用电安全规范GB50194-20232混凝土构造加固设计规范GB50367-20233建筑施工高处作业安全技术规范JGJ80-20234建筑机械使用安全技术规程JGJ33-20235建筑拆除工程安全技术规范JGJ147-20236建筑施工扣件式钢管脚手架JGJ130-2023安全技术规程7起重机安全规程GB6067.1-20238建筑工程施工质量验收统一原则GB50300-20239混凝土构造工程施工质量验收规范

4、GB50204-20233.静力拆除范围根据变更设计图纸规定,重要需静力拆除的内容如下:3.1在原有混凝土构造顶板上开设新日勺洞口,并处理新开设洞口需后加梁的做法及有关加固做法。3. 2变化原构造梁、板的高度,并处理构造梁、板变化高度后的构造加固做法。4. 3原板或梁的拆除,并按照新图纸进行构造施工。4 .技术准备1 .1在工程施工前组织审阅图纸,明确构造拆除内容和拆除范围,将看图过程中发现图纸中存在的遗漏、互相交叉矛盾、实际施工也许碰到的问题及存在疑问等整顿汇总以书面的方式提出,在设计交底会上与设计单位协商处理。4 .2充足理解要拆除每个构件的原始构造状况,尽量减小对原构造的扰动,将构造的受

5、力状态变化降至最低点,以保证在拆除过程中对构造进行最大的保护。5 .现场准备电源,水源、施工脚手架及安全网及施工后的维护等。将需拆除部分进行放线定位。5. 1.3清理施工现场障碍物,对于原有建筑物的装饰物、设备、管线等需事先做好清理与移位工作。5.1. 4为保证施工安全,拆除施工现场外围设置围挡,楼板切割时,下层需做临时防护,进行封闭管理。5 .1.5做好拆除工具机械的检查准备工作保证机械设备的完好。5.1.6贯彻设备和劳动力计划及对施工人员进行施工安全教育等。5.2水钻静力拆除工程拆除前会同甲方及监理进行查对,确认需拆除日勺构件,并将需拆除部分进行放线定位。根据要拆除的详细部位,在拆除施工进

6、行前,经科学日勺计算后,根据每立方混凝土的自重为2500KG,将要拆除的构件分割成75KG左右每块。对洞口进行分割,其重要原因是考虑到混凝土面积过大,自重过大,人工很难清运。根据每个详细拆除日勺构件部位的原始构造状况绘制详细的分割排孔图,在绝对保证施工的安全的状况下,务必保证最大的施工效率,施工自上而下拆除,并做到及时清理工作面。在正式施工之前,仔细估测现场实际状况,以此合理组织劳动力,动态管理,根据工作量日勺多少有效调整施工节奏,以最快的速度、最优的质量完毕施工任务。静力拆除重要机械名称型号数量(台)用途水钻切割机直径1005水钻静力拆除电镐7B3破碎混凝土6 .构造拆除施工6.1 拆除工程

7、施工要点D拆除施工过程中不能损害原构造;2)大部分拆除均为静力拆除,不能有较大噪音及扬尘;3)拆除时有专业施工人员配合搭设施工用脚手架及拆除时所用临时支撑。4)施工从上至下拆除分段进行。5)拆除梁时,要采用有效的下落控制措施,方可切断两端支撑。6)拆除施工区域设置围挡及醒目警示标志非施工人员不得进入施工区。6.2水钻静力切割施工流程切割定位、放线一钻工艺孔(起吊孔)一切割一混凝块起吊一清运到甲方指定地点。6.3原构造开洞由于新开洞需增长梁。因此静力切割部分边缘线每边要不大于实际洞口,每个洞口科学合理分块后,进行放线定位后,根据详细的分割排版图进行施工。在切割每块混凝土之前,先分别在要切除每块混

8、凝土四面开几种孔,以固定钢丝绳,将钢丝绳固定在钢管上与周围构造紧紧拉在一起,以到达切割后的混凝土块安全地被起吊拖出。切割后的混凝土块要轻拿轻放,抬至指定地点。留筋区剔凿,按设计图纸规定顶板新增梁部位需留出板筋与顶板、梁构造搭接,为保护保留楼板板面采用人工剔造方式剔出留筋区混凝土,剔凿过程要加大对原构造钢筋的保护力度,露出原构造钢筋。剔凿过程要注意施工安全,对施工现场进行封闭处理。露出钢筋采用短钢筋焊接的方式连接,按照构造图纸规定增长及处理原有钢筋后采用灌浆料。详细分割见附图Io由于对于墙体开洞,所考虑的问题不仅仅是工人所能承受混凝土自重的问题,还要考虑到开洞口过程中安全所占主导原因,作业在2M

9、以上为高空作业,要搭设对应的操作架,并系安全措施。6.4混凝土顶板拆除施工首先标定楼板拆除部位的位置线,并标出留筋区及保留板面日勺界线。在距保留板面与留筋区界线500mm处与界线平行方向在板下方搭设脚手架进行支顶防护,防护距离为1米,架体纵向、横向间距为0.5米,大横杆间距为1米,小横杆间距为1米,并在架体横向设剪刀撑。为以防止楼板拆除后保留板面变形或塌落(支顶方式见下图)。并将要切割的楼板下层对应施工部位进行封闭,以免水钻钻孔过程中切割的孔型混凝土块掉落伤人。在拆除楼板区域内分块的每块板面上防护及切割起吊孔,该孔重要用于防护板面切割后不会自由落下和用于吊装防落及运送。而后用水钻切割机进行分块

10、切割,分割的措施及块数同墙体分块方式一致,规定随切割随即将切下的板块放落至下层板面,以保证作业安全,直至切到留筋区位置线。切下楼板块运离现场到工地指定位置。楼板拆除防护及切割见如下示意图。拆除防护与切割示意图留筋区剔凿,按设计图纸规定新增梁部位需留出板筋与梁构造搭接,为保护保留楼板板面采用人工剔造方式剔出留筋区混凝土,露出钢筋。楼板的拆除可采用回收或破碎拆除、应将预制板块逐块分离,用手拉葫芦或绳索将板吊起,下放到低层楼面回收运用或破碎。对于开洞后的楼板,要进行洞口封闭,并做明显提醒,以免人员误入洞口发生坠落。6. 5静力切割变化梁高度根据图纸规定,先将需水钻静力切割的部分切除掉。水钻切除过程中

11、要根据梁的构造尺寸进行分块处理,每块重75KG左右。水钻切割前应搭设支撑用脚手架,以保证施工过程中,梁被切除过程中有足够的支撑,保证施工安全。水钻静力切割应参照从梁跨中部向梁两端的施工次序。在切割完毕每块日勺时候,梁底要立即调整脚手架支撑时高度。将切割下来的混凝土块轻轻抬起放至指定的地点。临时支撑搭设是务必保证与梁底的紧密贴实,支撑点用垫块或垫板的宽度需和梁宽相似,以保证受力的均匀分布。2.需要人工剔除部分按照图纸规定将需要露筋处。3.人工剔凿过程中需对周围进行封闭,以免迸溅混凝土碎屑伤人。6. 6水钻静力拆除剪力墙剪力墙处进行水钻静力切割,应由构件的上部向下开始拆除。施工过程中需将混凝土分割

12、成75KG左右的每块。切除完毕后,人工剔除框架梁连接处的钢筋。混凝土的起吊措施及防护措施参见楼板施工措施。需植筋的部位按照照如下工艺流程施工:现场清理一一定位放线一一钻孔一一清孔一一螺栓处理一一现场配胶一一植筋一一固化养护一一验收7、工期计划与保证工期措施7. 1工期安排.计划总工期按照甲方和施工现场规定制定并执行。结合现场总包的实际配合状况,施工进度做对应日勺优化、合理日勺调整。.准备开展的施工部位,施工前先报检,许可后再施工。7. 2工期保证措施.技术力量投入:加大技术力量投入。对重点部位实行专人专管,保证事前有人计划,事中有人控制,事后有人处理,做到及时、精确、严密。.机具保障:对进场机

13、械一律采用检查一进场一调试一报验一投入使用的模式,保证现场施工时有机具可用,有机具好用。,施工工艺:在工程施工前,我们进行详细的计划,周密的安排,充足考虑紧前紧后的工作,并排好对应的计划,保证工程的顺利进行。8,拆除过程中的成品保护本工程的I需水钻静力拆除工作较多,且施工现场大面积已经加固完毕,需要尤其加强拆除过程中日勺成品保护。7.1 施工技术人员要认真审阅建设单位提供的如下资料:水钻静力拆除工程的有关图纸和资料及构件的原始构造图,在拆除前充足理解原构件的构造状况,拆除工程波及区域的上层、下层建筑及设施分布状况资料,全面理解拆除工程的图纸和资料。7.2 进行实地勘察,弄清建筑物的构造状况、建

14、筑状况、水电及设备管道状况等,根据现场实际状况有针对性的对所有日勺水钻静力拆除项目制定详细的拆除操作措施,以保证拆除过程中对构造的最大保护及最高的施工效率。8. 3拆除工程在施工前,施工人员必须经专业安全培训,才容许上岗作业。同步应对施工人员做好安全教育,组织工作人员学习安全操作规程,根据施工组织设计和安全技术规程向参与拆除的工作人员进行详细的I交底。9. 4坚持先保护(原构造及不需拆除物的保护)、后拆除(构造梁、板、柱的剔凿、拆除),先防护(作好安全防护)、后施工,再装修作业,按楼层从上向下组织的施工原则。10. 水钻静力拆除作业前先编制施工方案施工。在施工过程中,假如必须变化施工措施,调整施工次序,必须先修改、补充施工方案后施工。11. 6在拆除危险区周围应设禁区围栏、警戒标志,派专人监护,严禁非拆除人员进入施工现场,保证施工安全。8.7楼板拆除需做好安全防护工作,防止拆除后的楼板坠落伤人或损坏下层设备与构造。库管员设备管理员各施工班组9.安全、环境保护措施9. 1.1静力拆除工水钻静力切割具有施工速度快,无噪音,无震动,质量好,对建筑构造没有影响,施工过程需精心组织,细心操作。10. 1.2所有作业面的施工作业,无论是墙体,还是梁、板的切割拆除,均应按层高而设计作业架、功能架的搭设、支护。9. 1.3静力拆除施工前必

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
