光伏绿色施工方案.docx

上传人:p** 文档编号:814160 上传时间:2024-03-12 格式:DOCX 页数:16 大小:31.59KB
下载 相关 举报
光伏绿色施工方案.docx_第1页
第1页 / 共16页
光伏绿色施工方案.docx_第2页
第2页 / 共16页
光伏绿色施工方案.docx_第3页
第3页 / 共16页
光伏绿色施工方案.docx_第4页
第4页 / 共16页
光伏绿色施工方案.docx_第5页
第5页 / 共16页
光伏绿色施工方案.docx_第6页
第6页 / 共16页
光伏绿色施工方案.docx_第7页
第7页 / 共16页
光伏绿色施工方案.docx_第8页
第8页 / 共16页
光伏绿色施工方案.docx_第9页
第9页 / 共16页
光伏绿色施工方案.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《光伏绿色施工方案.docx》由会员分享,可在线阅读,更多相关《光伏绿色施工方案.docx(16页珍藏版)》请在第壹文秘上搜索。

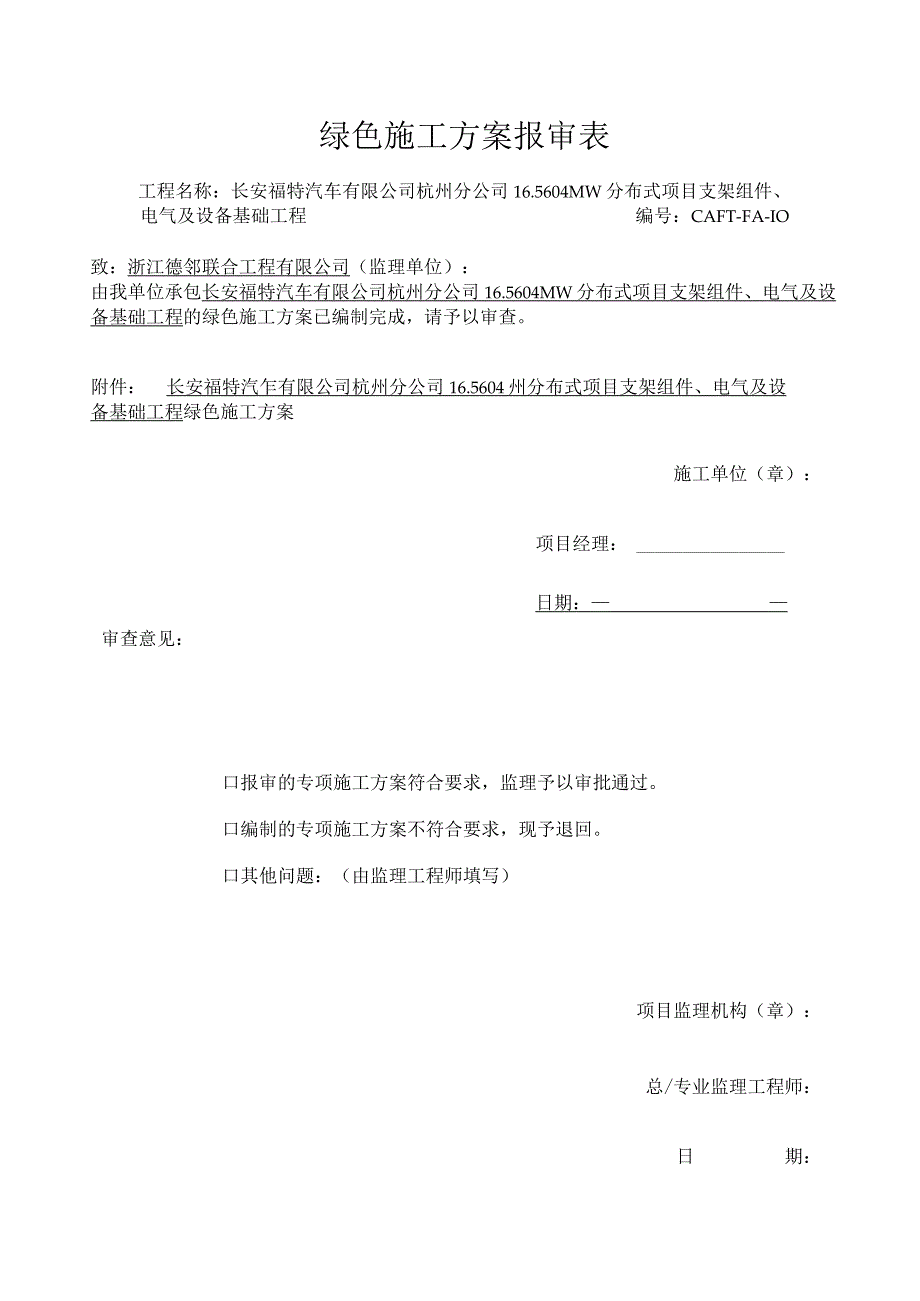

1、绿色施工方案报审表工程名称:长安福特汽车有限公司杭州分公司16.5604MW分布式项目支架组件、电气及设备基础工程编号:CAFT-FA-IO致:浙江德邻联合工程有限公司(监理单位):由我单位承包长安福特汽车有限公司杭州分公司16.5604MW分布式项目支架组件、电气及设备基础工程的绿色施工方案已编制完成,请予以审查。附件:长安福特汽乍有限公司杭州分公司16.5604州分布式项目支架组件、电气及设备基础工程绿色施工方案施工单位(章):项目经理:日期:审查意见:口报审的专项施工方案符合要求,监理予以审批通过。口编制的专项施工方案不符合要求,现予退回。口其他问题:(由监理工程师填写)项目监理机构(章

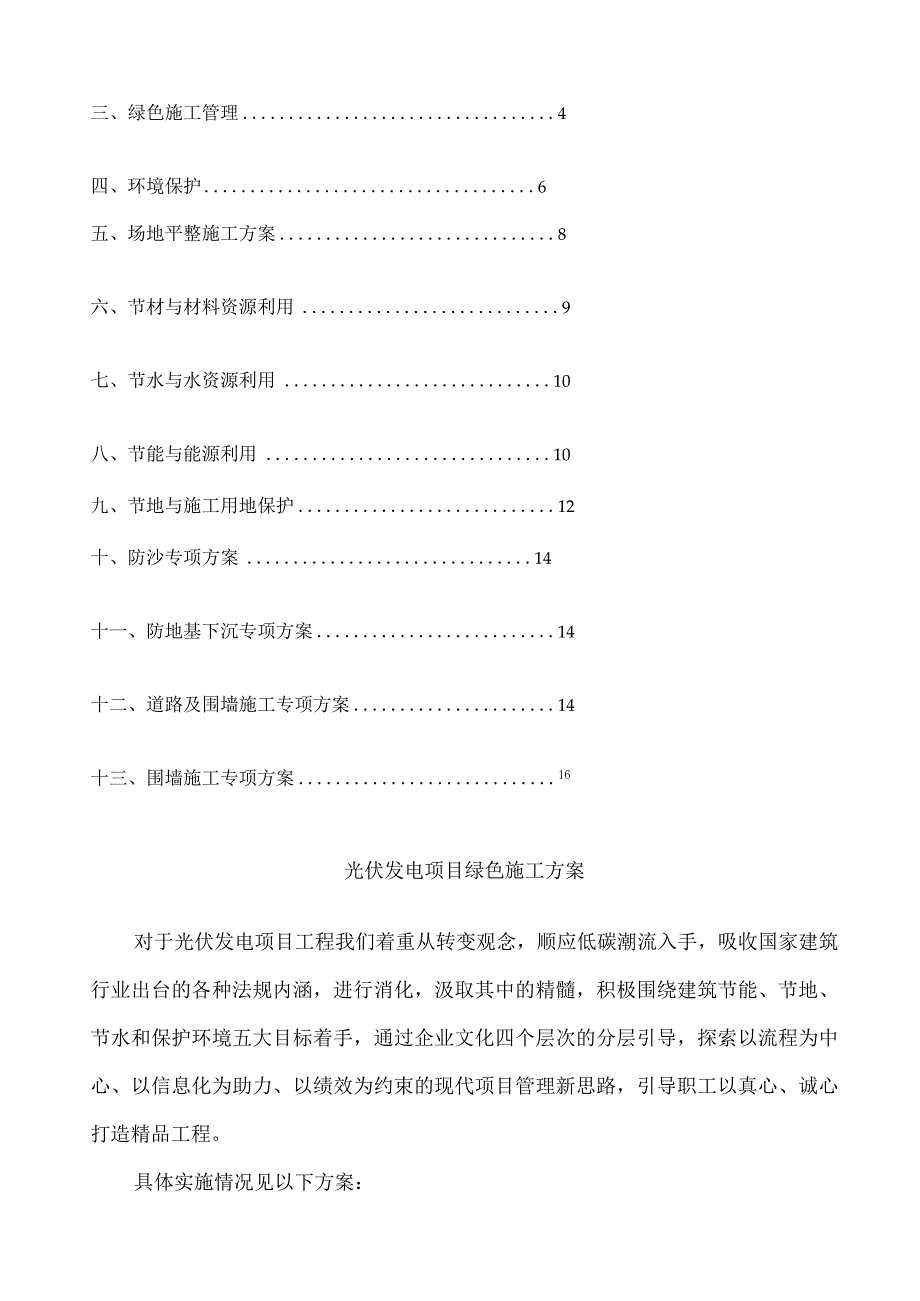

2、):总/专业监理工程师:日期:长安福特汽车有限公司杭州分公司16.5604MW分布式项目支架组件、电气及设备基础工程绿色施工方案编制:审核:批准:苏华建设集团有限公司杭州项目部一、编制依据3二、工程概况4三、绿色施工管理4四、环境保护6五、场地平整施工方案8六、节材与材料资源利用9七、节水与水资源利用10八、节能与能源利用10九、节地与施工用地保护12十、防沙专项方案14十一、防地基下沉专项方案14十二、道路及围墙施工专项方案14十三、围墙施工专项方案16光伏发电项目绿色施工方案对于光伏发电项目工程我们着重从转变观念,顺应低碳潮流入手,吸收国家建筑行业出台的各种法规内涵,进行消化,汲取其中的精

3、髓,积极围绕建筑节能、节地、节水和保护环境五大目标着手,通过企业文化四个层次的分层引导,探索以流程为中心、以信息化为助力、以绩效为约束的现代项目管理新思路,引导职工以真心、诚心打造精品工程。具体实施情况见以下方案:一、编制依据1 .中华人民共和国环境保护法2 .中华人民共和国环境影响评价法3 .中华人民共和国大气污染防治法4 .中华人民共和国水污染防治法5 .中华人民共和国环境噪声污染防治法6 .中华人民共和国固体废物污染防治法7 .建设项目环境保护管理条例9 .绿色建筑评价标准GB/T50378-200610 .绿色施工导则11 .建筑施工场界噪声限值(GB12523-90)12 .建筑施工

4、场界噪声测量方法(GB12524-90)13 .建筑节能工程施工质量验收规范(GB54011-2007)14 .根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析15 .本企业现有的技术和施工管理经验16 .其他资料二、工程概况2.1 基本信息工程名称:长安福特汽车有限公司杭州分公司16.5604MW分布式项目支架组件、电气及设备基础工程工程地点:浙江省杭州市江东本级区块前进工业园区长福杭路135号内建设单位:浙江正泰新能源开发有限公司设计单位:信息产业电子第十一设计研究院科技工程股份有限公司监理单位:浙江德邻联合工程有限公司2.2 施工部署根据现场场地及施工安排,主要施工项目

5、为厂区场地平整、条基基础制作、场地内简易路面铺设、箱变基础制作、围栏制作安装和打井等项目。三、绿色施工管理绿色施工是指工程建设中,在保证质量、安全等基本要求的前提下,通过科学管理和技术进步,最大限度地节约资源与减少对环境负面影响的施工活动,实现四节一环保(节能、节地、节水、节材和环境保护)。绿色施工管理主要包括组织管理、规划管理、实施管理、评价管理和人员安全与健康管理五个方面。3.1 规划管理编制专项绿色施工方案,按我公司有关规定进行审批。绿色施工方案包括以下内容:1、环境保护措施,制定环境管理计划及应急救援预案,采取有效措施,降低环境负荷;2、节材措施,在保证工程安全与质量的前提下,制定节材

6、措施。如进行施工方案的节材优化,尽量避免工地现场材料浪费,建筑垃圾减量化,尽量利用可循环材料等3、节水措施,根据工程所在地的水资源状况,制定节水措施;4、节能措施,进行施工节能策划,确定目标,制定节能措施;5、节地与施工用地保护措施,施工总平面布置规划及临时用地节地措施等。3. 2实施管理1、在绿色施工过程中对整个施工过程实施动态管理,加强对施工策划、施工准备、材料采购、现场施工、工程验收等各阶段的管理和监督。2、结合工程项目的特点,有针对性地对绿色施工作相应的宣传,通过宣传营造绿色施工的氛围。3、定期对职工和劳务施工人员进行绿色施工知识培训I,增强绿色施工意识。3.3 评价管理根据绿色施工方

7、案,结合工程特点,对绿色施工的效果及采用的新技术、新设备、新材料与新工艺,进行自我评估。3.4 人员安全与健康管理1、在施工方案中制订施工防尘、防毒、防辐射等职业危害的措施,保障施工人员的长期职业健康。2、根据实际场地合理布置施工现场,保护生活及办公区不受施工活动的有害影响。施工现场建立卫生急救、保健防疫制度,在安全事故和疾病疫情出现时提供及时救助。3、提供卫生、健康的工作与生活环境,加强对施工人员的住宿、膳食、饮用水等生活与环境卫生等管理,明显改善施工人员的生活条件。四、环境保护4. 1扬尘控制1、在运送土方、垃圾、设备及建筑材料等物质时,不污损场外道路。运输容易散落、飞扬、流漏的物料的车辆

8、,采取措施封闭严密,保证车辆清洁。施工现场出口设置冲洗平台,及时清洗车辆上的泥土,防止泥土外带。2、结构施工、安装装饰装修阶段,作业区目测扬尘高度小于0.5m。对易产生扬尘的堆放材料应采取密目网覆盖措施;对粉末状材料应封闭存放;场区内可能引起扬尘的材料及建筑垃圾搬运应有降尘措施,如覆盖、洒水等;浇筑混凝土前清理灰尘和垃圾时利用吸尘器清理,机械剔凿作业时可用局部遮挡、掩盖、水淋等防护措施;高层或多层建筑清理垃圾应搭设封闭性临时专用道或采用容器吊运。3、构筑物机械拆除前,做好扬尘控制计划。可采取清理积尘、拆除体洒水、设置隔档等措施。4.2现场具体措施:1、场地的封闭及绿化:现场永久路和临时路均采用

9、戈壁土铺设。2、车辆运输防尘:保证运土车、垃圾运输车、混凝土搅拌运输车、大型货物运输车辆运行状况完好,表面清洁。散装货箱带有可开启式翻盖,装料至盖底为止,限制超载。五、场地平整施工方案5.1场地平整施工流程图(见下图)测量放线一场地清理一J二细部处理场地平整5.2 测量放线本工程占地面积大,测量精度要求高,难度大。首先利用设计单位移交的测量基准点放出场区围墙轴线,再采用此轴线外延一定区域作为场平范围边线。5.3 场地清理本工程所处位置为荒漠沙丘地带,上有浅层植被覆于地表。场平施工前应首先清除地表植被及垃圾。5.4 临时道路施工本工程站址地表为粉细砂层,施工机械无法进入。首先对挖方区选取适当位置

10、开辟施工临时进站道路,至填方区后采取洒水碾压方式进行道路硬化,临时道路洒水碾压标准均应以正常场平施工标准进行,填方区临时道路随场平逐渐分层提升。5.5 临时水路管道施工临时用水管道主要用于填方区填料洒水,故管道安装要求既能覆盖整个场区,又能随场平逐渐提升。根据以上特点,主管道拟采用内径为63mm的硬质塑料管,沿场区中线由北向南贯穿整个场区,在主管道终端外接双路软管,各向东西向延伸,能够满足现场管道随填方部位场平逐渐提升和覆盖整个场区的要求。5.6 场地平整填方压实六、节材与材料资源利用6.1节材措施1、根据施工进度、库存情况等合理安排材料的采购、进场时间和批次,减少库存。2、现场材料堆放有序。

11、储存环境适宜,措施得当。保管制度健全,责任落实。3、材料运输工具适宜,装卸方法得当,防止损坏和遗洒。根据现场平面布置情况就近卸载,避免和减少二次搬运。4、采取技术和管理措施提高模板、脚手架等的周转次数。5、优化安装工程的预留、预埋、管线路径等方案。6.2结构材料1、推广钢筋专业化加工和配送。2、优化钢筋配料和钢构件下料方案。钢筋及钢结构制作前应对下料单及样品进行复核,无误后方可批量下料。6.3周转材料1、选用耐用、维护与拆卸方便的周转材料和机具。2、优先选用制作、安装、拆除一体化的专业队伍进行模板工程施工。3、模板应以节约自然资源为原则,推广使用定型钢模、竹胶板。4、施工前应对模板工程的方案进

12、行优化。使用可重复利用的模板体系,模板支撑宜采用工具式支撑。七、节水与水资源利用7.1提高用水效率1、施工中采用先进的节水施工工艺。2、施工现场搅拌用水、养护用水采取有效的节水措施,严禁无措施浇水养护混凝土,混凝土养护采用毛毡加塑料薄膜覆盖养护。3、施工现场建立可再利用水的收集处理系统,使水资源得到梯级循环利用。4、施工工艺采取节水措施。八、节能与能源利用8. 1节能措施1、能源节约教育:施工前对于所有的工人进行节能教育,树立节约能源的意识,养成良好的习惯。并在电源控制出,贴出“节约用电”、“人走灯灭”等中小志O2、制订合理施工能耗指标,提高施工能源利用率。3、在施工组织设计中,合理安排施工顺

13、序、工作面,以减少作业区域的机具数量,相邻作业区充分利用共有的机具资源。安排施工工艺时,应优先考虑耗用电能的或其它能耗较少的施工工艺。避免设备额定功率远大于使用功率或超负荷使用设备的现象。4、施工现场实行限额领料,统计分析实际施工材料消耗量与预算材料的消耗量,有针对性5、制定并实施关键点控制措施,提高节材率;专门成立钢筋管控部门和成本管控中心,控制钢筋损耗率不高于预算量的2.5%,混凝土实际使用量不高于图纸预算量。6、混凝土配合比中用粉煤灰代替水泥使用,减少了水泥的使用量,降低了资源消耗。7、加强短、废钢筋的再利用,如制作排水沟盖板、预埋铁件等,节约钢材。8.2机械设备与机电1、建立施工机械设

14、备管理制度,开展用电、用油计量,完善设备档案,及时做好维修保养工作,使机械设备保持低耗、高效的状态。2、选择功率与负载相匹配的施工机械设备,避免大功率施工机械设备低负载长时间运行。机电安装可采用节电型机械设备,如逆变式电焊机和能耗低、效率高的手持电动工具等,以利节电。机械设备宜使用节能型油料添加剂,在可能的情况下,考虑回收利用,节约油量。3、合理安排工序,提高各种机械的使用率和满载率,降低各种设备的单位耗能。8.3生产生活及办公临时设施1、利用场地自然条件,合理设计生产、生活及办公临时设施的体形、朝向、间距和窗墙面积比,使其获得良好的日照、通风和采光。2、临时设施宜采用节能材料,墙体、屋面使用

15、隔热性能好的的材料,减少夏天空调、冬天取暖设备的使用时间及耗能量。3、合理配置采暖设施,规定使用时间,实行分段分时使用,节约能源。九、节地与施工用地保护9. 1临时用地指标1、根据施工规模及现场条件等因素合理确定临时设施:临时加工厂、现场作业棚及材料堆场、办公生活设施等的占地指标。临时设施的占地面积应按用地指标所需的最低面积设计。2、平面布置合理、紧凑,在满足环境、职业健康与安全及文明施工要求的前提下尽可能减少废弃地和死角。9.2施工总平面布置1、施工总平面布置科学、合理,充分利用原有构筑物、道路、管线为施工服务。2、施工现场仓库、加工厂、作业棚、材料堆场等布置应尽量靠近已有交通线路或即将修建的正式或临时交通线路,缩短运输距离。3、临时办公和生活用房采用经济、美观、占地面积小、对周边地貌环境影响较小,且适合于施工平面布置动态调整的临时活动板房。4、施工现场道路按照永久道路和临时道路相结合的原则布置。施工现场内形成环形通路,减少道路占用土地。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
