CFG桩检验标准规定.docx

上传人:p** 文档编号:819392 上传时间:2024-03-13 格式:DOCX 页数:7 大小:18.99KB
下载 相关 举报
CFG桩检验标准规定.docx_第1页
第1页 / 共7页
CFG桩检验标准规定.docx_第2页
第2页 / 共7页
CFG桩检验标准规定.docx_第3页
第3页 / 共7页
CFG桩检验标准规定.docx_第4页
第4页 / 共7页
CFG桩检验标准规定.docx_第5页
第5页 / 共7页
CFG桩检验标准规定.docx_第6页
第6页 / 共7页
CFG桩检验标准规定.docx_第7页
第7页 / 共7页
亲,该文档总共7页,全部预览完了,如果喜欢就下载吧!
资源描述

《CFG桩检验标准规定.docx》由会员分享,可在线阅读,更多相关《CFG桩检验标准规定.docx(7页珍藏版)》请在第壹文秘上搜索。

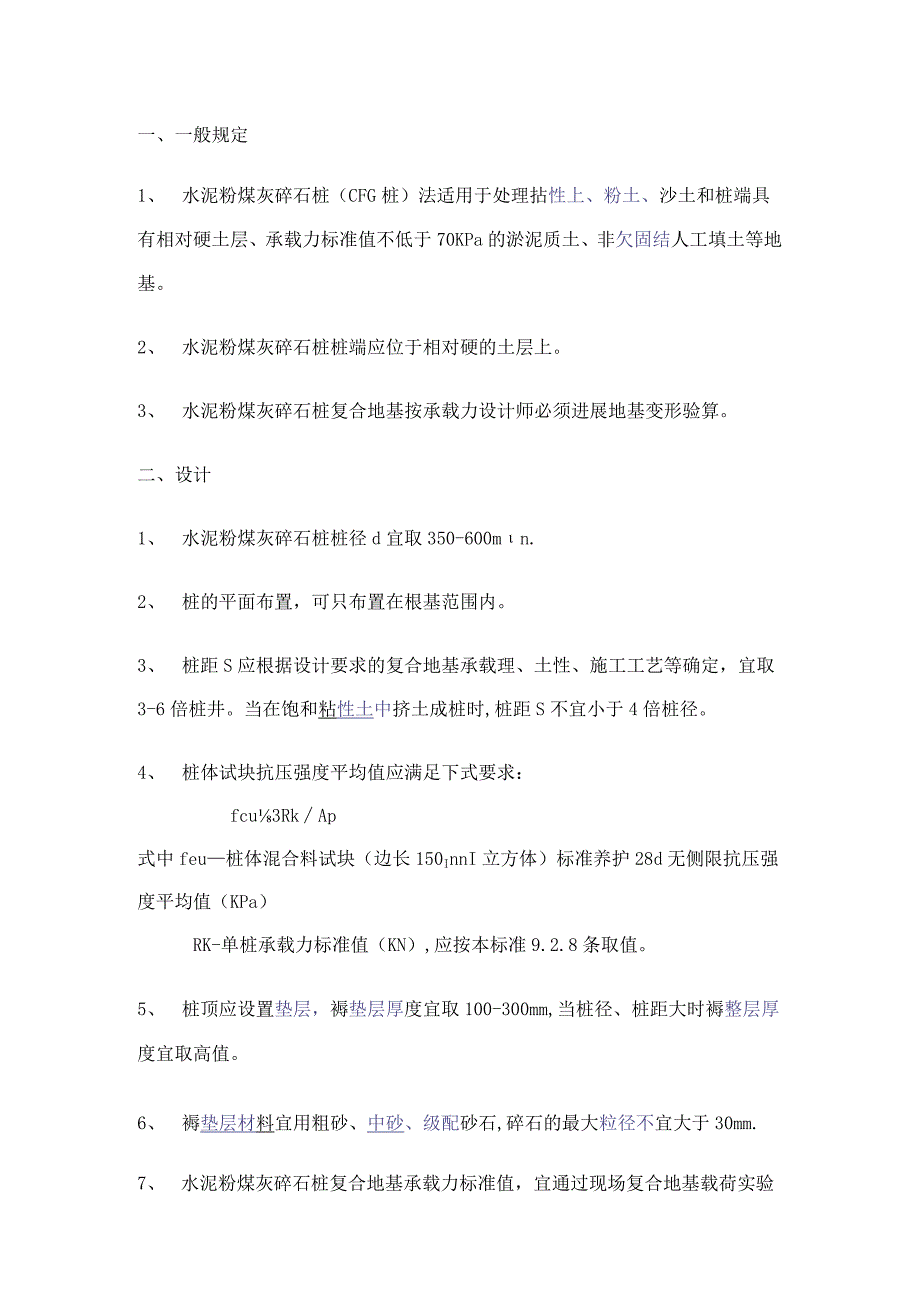

1、一、一般规定1、 水泥粉煤灰碎石桩(CFG桩)法适用于处理拈性上、粉土、沙土和桩端具有相对硬土层、承载力标准值不低于70KPa的淤泥质土、非欠固结人工填土等地基。2、 水泥粉煤灰碎石桩桩端应位于相对硬的土层上。3、 水泥粉煤灰碎石桩复合地基按承载力设计师必须进展地基变形验算。二、设计1、 水泥粉煤灰碎石桩桩径d宜取350-600mn.2、 桩的平面布置,可只布置在根基范围内。3、 桩距S应根据设计要求的复合地基承载理、土性、施工工艺等确定,宜取3-6倍桩井。当在饱和粘性土中挤土成桩时,桩距S不宜小于4倍桩径。4、 桩体试块抗压强度平均值应满足下式要求:fcu3RkAp式中feu桩体混合料试块(

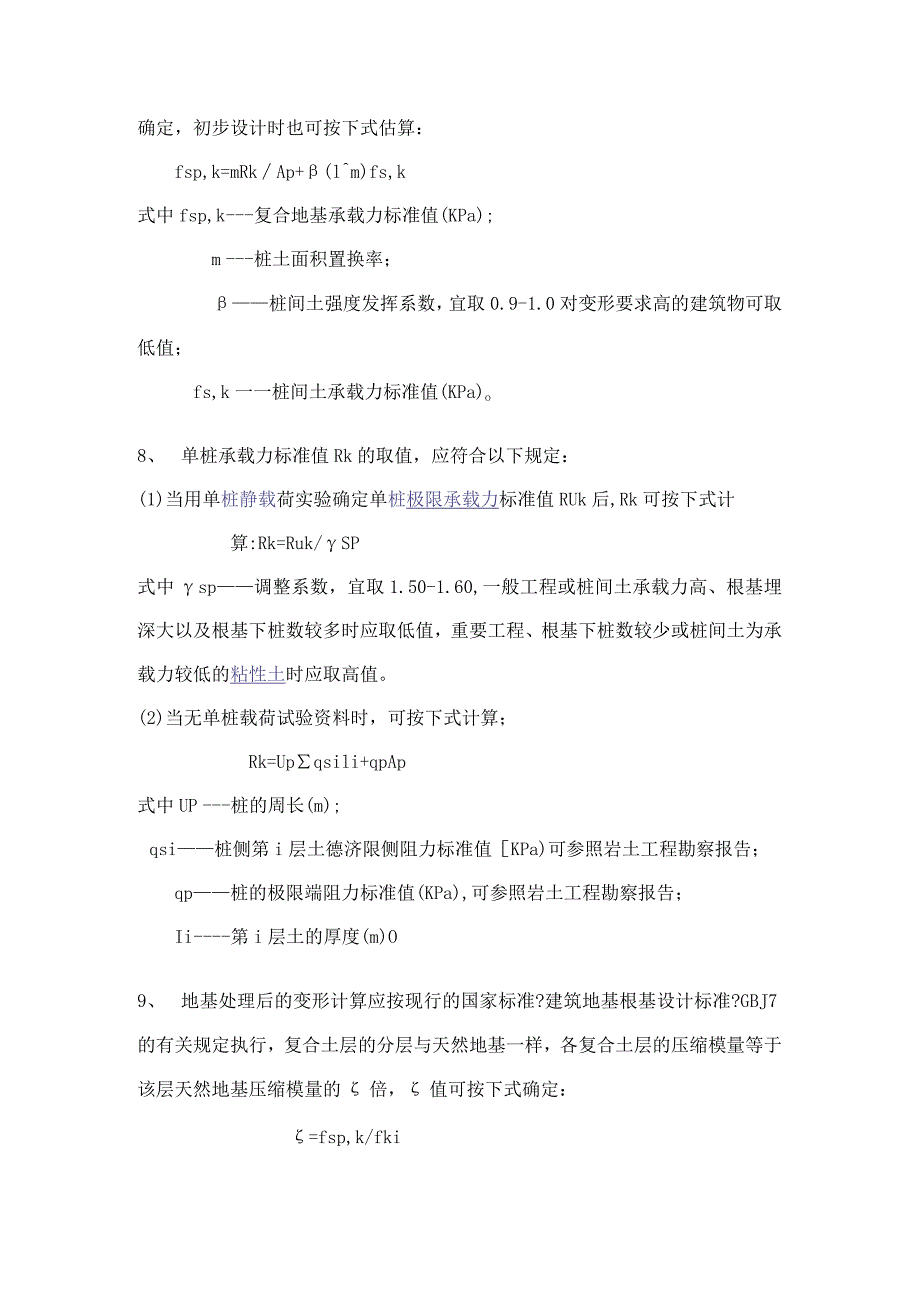

2、边长150InnI立方体)标准养护28d无侧限抗压强度平均值(KPa)RK-单桩承载力标准值(KN),应按本标准9.2.8条取值。5、 桩顶应设置垫层,褥垫层厚度宜取100-300mm,当桩径、桩距大时褥整层厚度宜取高值。6、 褥垫层材料宜用粗砂、中砂、级配砂石,碎石的最大粒径不宜大于30mm.7、 水泥粉煤灰碎石桩复合地基承载力标准值,宜通过现场复合地基载荷实验确定,初步设计时也可按下式估算:fsp,k=mRkAp+(lm)fs,k式中fsp,k复合地基承载力标准值(KPa);m桩土面积置换率;桩间土强度发挥系数,宜取0.9-1.0对变形要求高的建筑物可取低值;fs,k一一桩间土承载力标准值

3、(KPa)o8、 单桩承载力标准值Rk的取值,应符合以下规定:(1)当用单桩静载荷实验确定单桩极限承载力标准值RUk后,Rk可按下式计算:Rk=Ruk/SP式中sp调整系数,宜取1.50-1.60,一般工程或桩间土承载力高、根基埋深大以及根基下桩数较多时应取低值,重要工程、根基下桩数较少或桩间土为承载力较低的粘性土时应取高值。(2)当无单桩载荷试验资料时,可按下式计算;Rk=Upqsili+qpAp式中UP桩的周长(m);qsi桩侧第i层土德济限侧阻力标准值KPa)可参照岩土工程勘察报告;qp桩的极限端阻力标准值(KPa),可参照岩土工程勘察报告;Ii第i层土的厚度(m)O9、 地基处理后的变

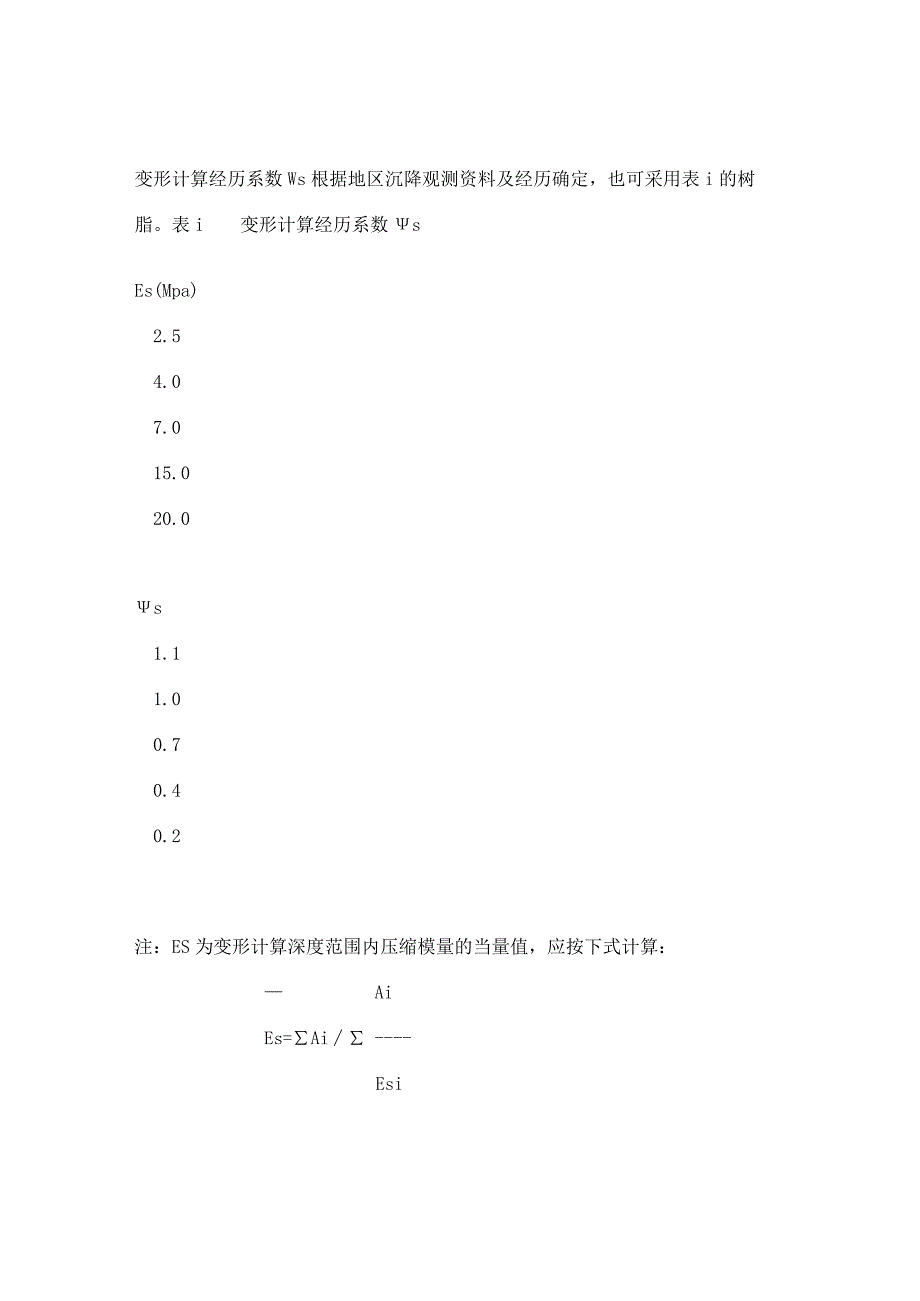

4、形计算应按现行的国家标准?建筑地基根基设计标准?GBJ7的有关规定执行,复合土层的分层与天然地基一样,各复合土层的压缩模量等于该层天然地基压缩模量的倍,值可按下式确定:=fsp,k/fki变形计算经历系数Ws根据地区沉降观测资料及经历确定,也可采用表i的树脂。表i变形计算经历系数sEs(Mpa)2.54.07.015.020.0s1.11.00.70.40.2注:ES为变形计算深度范围内压缩模量的当量值,应按下式计算:AiEs=AiEsi式中Ai一一第i层土附加应力系数沿土层厚度的积分值;层模量取值。10、地基变形计算深度必须大于复合土层的厚度,并满足现行的国家标准?建筑地基根基设计标准?GB

5、J7中地基变形计算深度的有关规定。三、施工1、 水泥粉煤灰碎石的施工,应按设计要求和现场条件选用相应施工工艺,并应按照国家现行有关标准执行:(1)长螺旋钻孔灌注成桩,适用于地下水位以上的粘性土、粉土、人工填土地基;(2)泥浆护壁钻孔灌注成桩,适用于粘性土、粉土、砂土、人工填土、碎石(砾)石土及风化岩层分布的地基;(3)长螺旋钻孔、管内泵压混合料成桩,适用于粘性土、粉土、砂土等地基,以及对噪音及泥浆污染要求严格的场地;(4)沉管灌注成桩,适用于粘性土、粉土、淤泥质土人工填土及无密实厚砂层的地基。2、 长螺旋钻孔、管内泵压混合料成桩施工和沉管灌注成桩施工除应执行国家现行有关标准外,尚应符合以下要求

6、:(1)施工时应按设计配比配置混合料,投入搅拌机加水量由混合料塌落度控制,长螺旋钻孔、管内泵压混合料成桩施工的塌落度以为180-20Omnb沉管灌注成桩施工的塌落度宜为30-50mm,成桩后桩顶浮浆厚度不宜超过200mm;(2)长螺旋钻孔、管内泵压混合料成桩施工在钻至设计深度后,应准确掌握提拔钻杆时间,混合料泵送量应同拔管速度相配合,以保证挂内有一定高度的混合料,遇到饱和砂土或饱和粉土层,不得停泵待料;沉管灌注成桩施工拔管速度应按均匀线速度控制,拔管线速度应控制在L2T.5mmin左右,如遇淤泥或淤泥质土,拔管速度可适当放慢(3)施工时,桩顶标高应高出设计桩顶标高,高出长度应根据桩距、布桩形式

7、、现场地质条件和成桩顺序等综合确定,一般不应小于0.5m.(4)成桩过程中,抽样做混合料试块,每台机械一天应做一组(3块)试块边长为15Omm的立方体),标准养护28d,测定其抗压强度;(5)沉管灌注成桩施工过程中应观测新施工桩对已施工桩的影响,当发现桩甑裂并脱开时,必须对工程桩逐桩静压,静压时间一般为3min,静压荷载以保证使断桩接起来为准。3、 复合地基的基坑可采用人工或机械、人工联合开挖。机械、人工联合开挖时,予留人工开挖厚度应由现场开挖确定,以保障及械开挖造成桩的断裂部位不低于根基底面标高,且桩间土不受扰动。4、 褥垫层铺设宜采用静力压实法,当根基底面下桩间上的贪水量较小时,也可采用动力夯实法。5、施工中桩长允许偏差为100nim,桩径允许偏差为20mm,垂直度允许偏差为1%.对满堂布桩根基,桩位允许偏差为05倍桩径;对条形根基,垂直于轴线方向的桩位允许偏差为0.25倍桩径,顺轴线方向的桩位允许偏差为0.3倍桩径,对单排布桩桩位允许偏差不得大于60mmo四、质量检验1、复合地基检测应在桩体强度满足试验苞载条件时进展,一般宜在施工完毕2-4周后检测。2、复合地基承载力宜用单桩或多桩复合地基载荷试验确定,复合地基载荷试验方法宜符合本标准附录A的规定,试验数量不应少于3个试验点。3、对高层建筑或重要建筑,可抽取总桩数的10%进展底应变动力检测,检验桩身构造完整性。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
