SBS防水卷材施工组织方案.docx

上传人:p** 文档编号:819782 上传时间:2024-03-13 格式:DOCX 页数:6 大小:21.29KB
下载 相关 举报
SBS防水卷材施工组织方案.docx_第1页
第1页 / 共6页
SBS防水卷材施工组织方案.docx_第2页
第2页 / 共6页
SBS防水卷材施工组织方案.docx_第3页
第3页 / 共6页
SBS防水卷材施工组织方案.docx_第4页
第4页 / 共6页
SBS防水卷材施工组织方案.docx_第5页
第5页 / 共6页
SBS防水卷材施工组织方案.docx_第6页
第6页 / 共6页
亲,该文档总共6页,全部预览完了,如果喜欢就下载吧!
资源描述

《SBS防水卷材施工组织方案.docx》由会员分享,可在线阅读,更多相关《SBS防水卷材施工组织方案.docx(6页珍藏版)》请在第壹文秘上搜索。

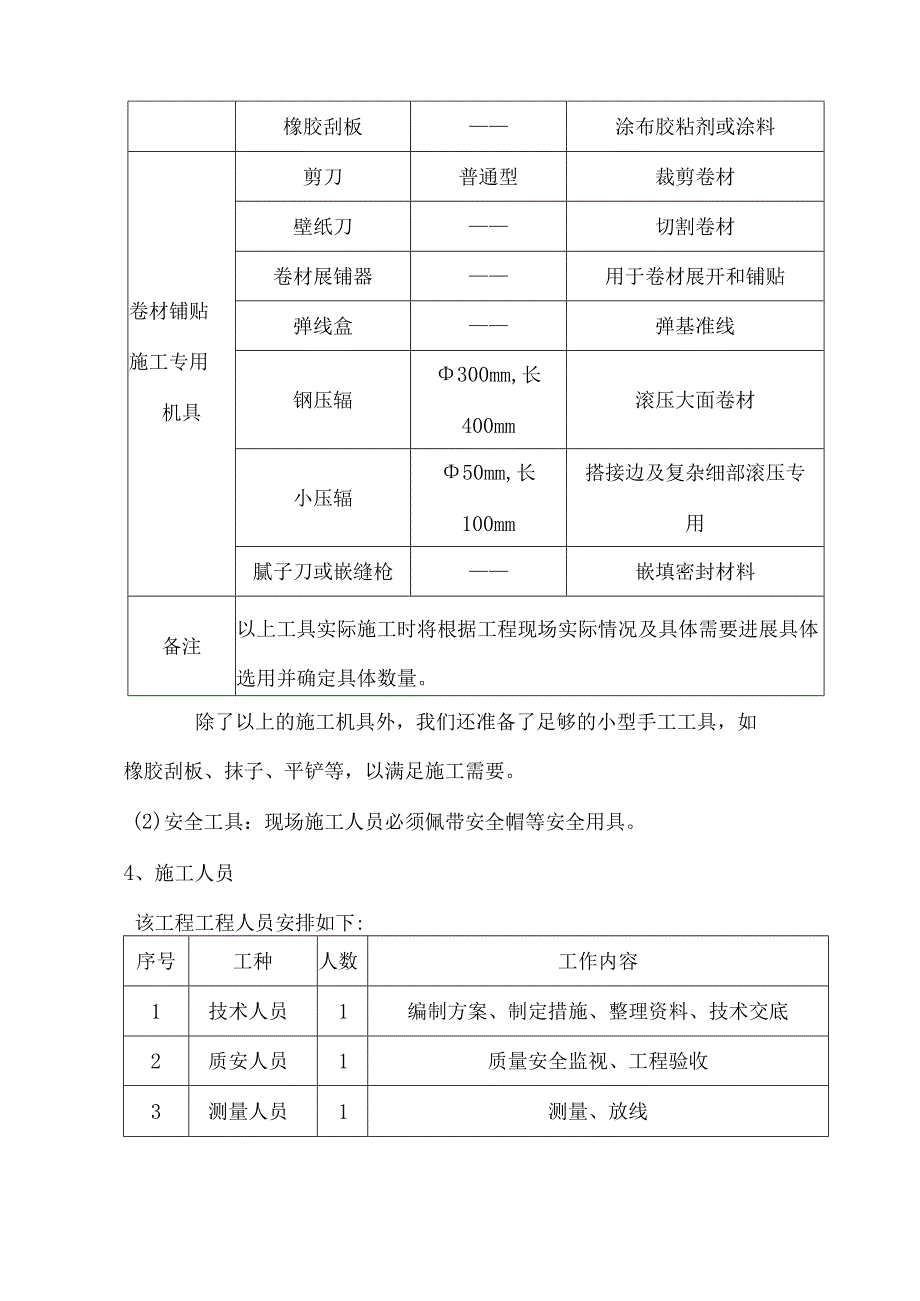

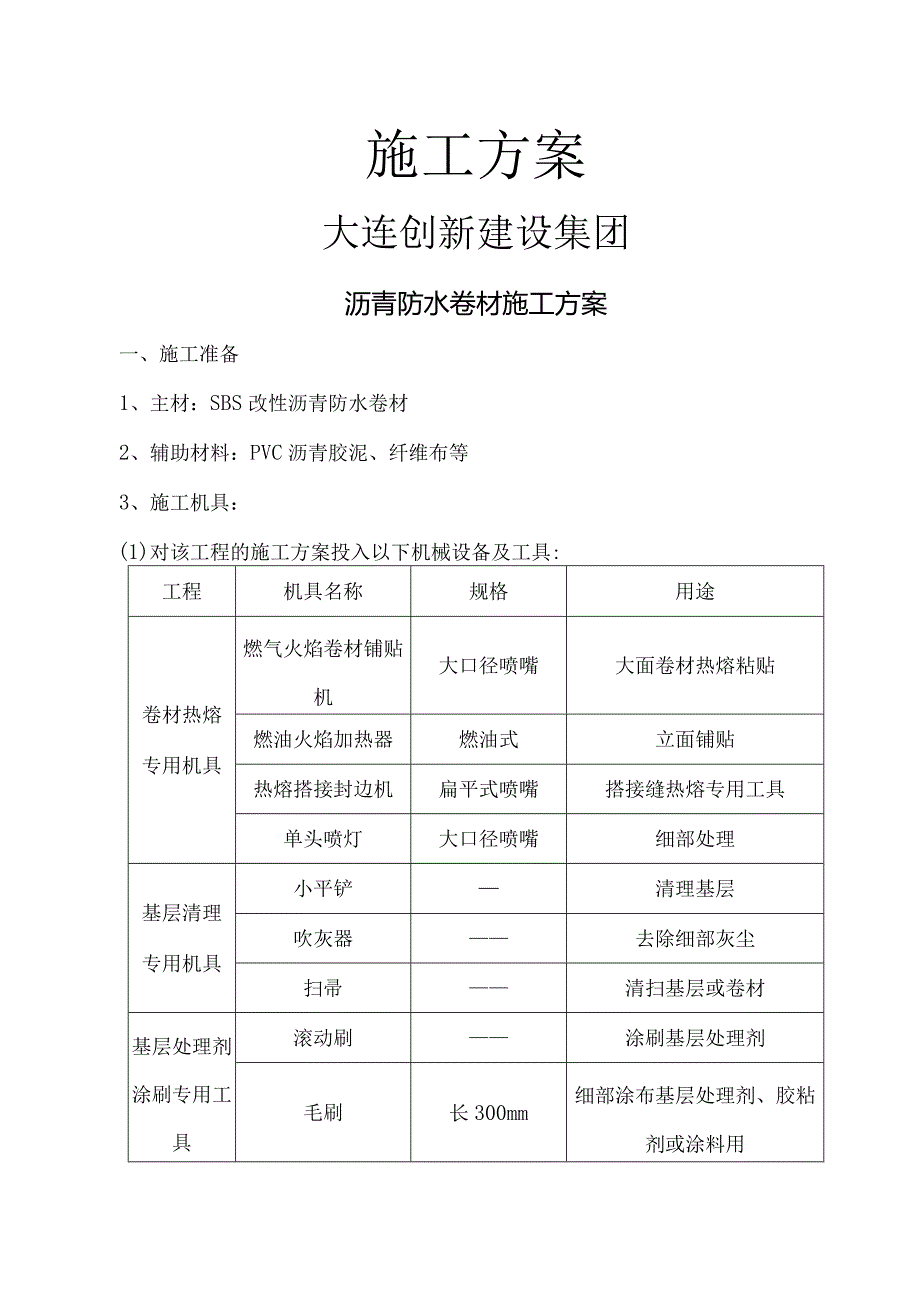

1、施工方案大连创新建设集团沥青防水卷材施工方案一、施工准备1、主材:SBS改性沥青防水卷材2、辅助材料:PVC沥青胶泥、纤维布等3、施工机具:(1)对该工程的施工方案投入以下机械设备及工具:工程机具名称规格用途卷材热熔专用机具燃气火焰卷材铺贴机大口径喷嘴大面卷材热熔粘贴燃油火焰加热器燃油式立面铺贴热熔搭接封边机扁平式喷嘴搭接缝热熔专用工具单头喷灯大口径喷嘴细部处理基层清理专用机具小平铲清理基层吹灰器去除细部灰尘扫帚清扫基层或卷材基层处理剂涂刷专用工具滚动刷涂刷基层处理剂毛刷长300mm细部涂布基层处理剂、胶粘剂或涂料用橡胶刮板涂布胶粘剂或涂料卷材铺贴施工专用机具剪刀普通型裁剪卷材壁纸刀切割卷材卷

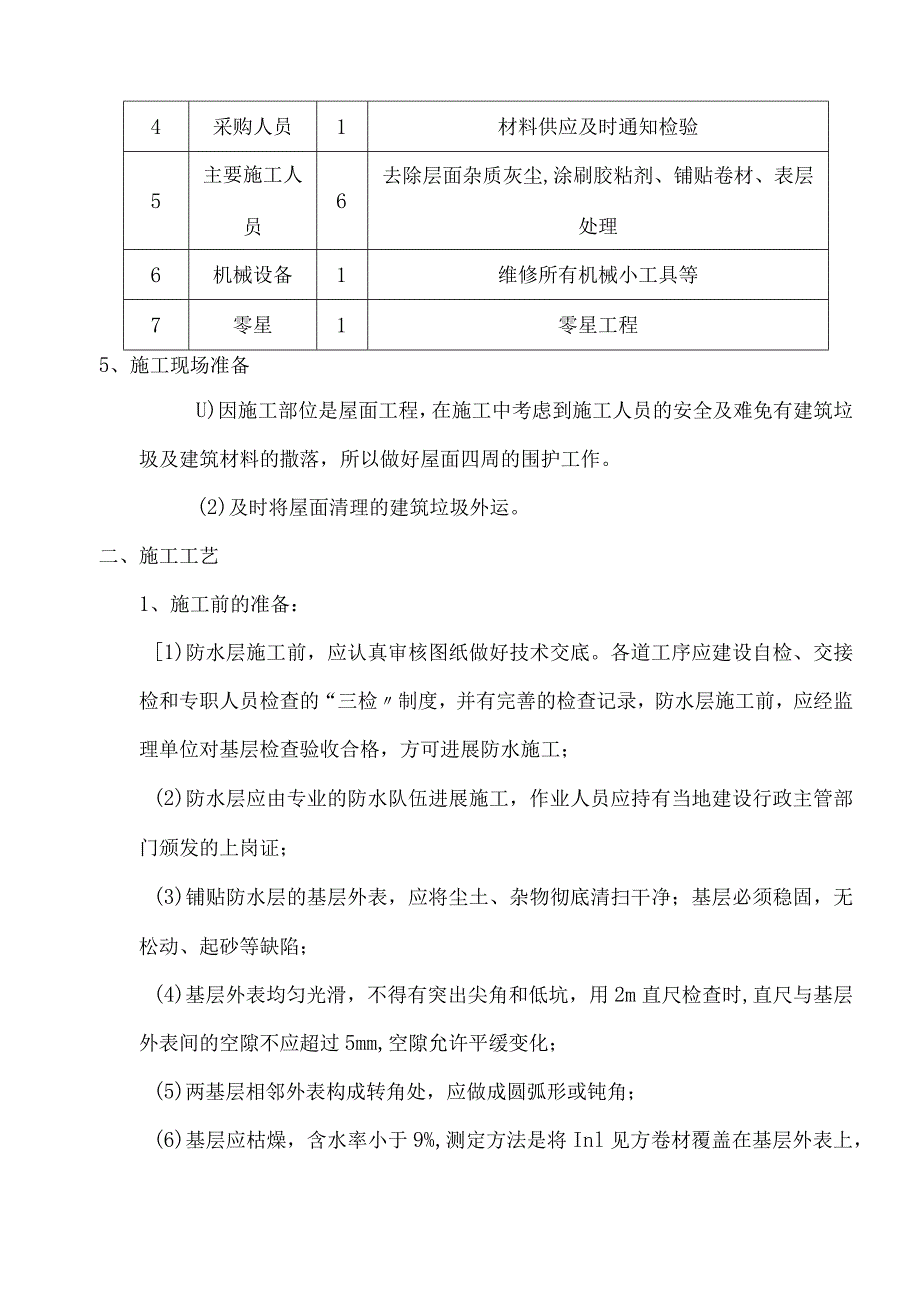

2、材展铺器用于卷材展开和铺贴弹线盒弹基准线钢压辐300mm,长400mm滚压大面卷材小压辐50mm,长100mm搭接边及复杂细部滚压专用腻子刀或嵌缝枪嵌填密封材料备注以上工具实际施工时将根据工程现场实际情况及具体需要进展具体选用并确定具体数量。除了以上的施工机具外,我们还准备了足够的小型手工工具,如橡胶刮板、抹子、平铲等,以满足施工需要。(2)安全工具:现场施工人员必须佩带安全帽等安全用具。4、施工人员该工程工程人员安排如下:序号工种人数工作内容1技术人员1编制方案、制定措施、整理资料、技术交底2质安人员1质量安全监视、工程验收3测量人员1测量、放线4采购人员1材料供应及时通知检验5主要施工人员

3、6去除层面杂质灰尘,涂刷胶粘剂、铺贴卷材、表层处理6机械设备1维修所有机械小工具等7零星1零星工程5、施工现场准备U)因施工部位是屋面工程,在施工中考虑到施工人员的安全及难免有建筑垃圾及建筑材料的撒落,所以做好屋面四周的围护工作。(2)及时将屋面清理的建筑垃圾外运。二、施工工艺1、施工前的准备:1)防水层施工前,应认真审核图纸做好技术交底。各道工序应建设自检、交接检和专职人员检查的“三检制度,并有完善的检查记录,防水层施工前,应经监理单位对基层检查验收合格,方可进展防水施工;(2)防水层应由专业的防水队伍进展施工,作业人员应持有当地建设行政主管部门颁发的上岗证;(3)铺贴防水层的基层外表,应将

4、尘土、杂物彻底清扫干净;基层必须稳固,无松动、起砂等缺陷;(4)基层外表均匀光滑,不得有突出尖角和低坑,用2m直尺检查时,直尺与基层外表间的空隙不应超过5mm,空隙允许平缓变化;(5)两基层相邻外表构成转角处,应做成圆弧形或钝角;(6)基层应枯燥,含水率小于9%,测定方法是将Inl见方卷材覆盖在基层外表上,静置4小时,假设覆盖处的基层外表无水印,且靠基层一侧卷材外表也无凝结水痕,即为基层含水率小于9%;2、防水卷材施工:基层处理fPVC沥青胶泥一遍一纤维布一遍一PVC沥青胶泥一遍一铺贴3mmSBS卷材一热熔焊接搭接缝一热熔焊接搭接缝-铺贴3mmSBS卷材一热熔焊接搭接缝一热熔焊接搭接缝一防水层

5、验收;(1) 基层处理一选用适当工具清理基层,使基层平整、清洁、枯燥,到达卷材施工条件;(2) PVC沥青胶泥一遍,要涂刷均匀;(3) 纤维布一遍,摊铺要均匀、平实;(4) PVC沥青胶泥一遍,要涂刷均匀;(5)弹线一在已处理好并枯燥的基层外表,按照所选卷材的宽度,留出搭接缝尺寸(长、短边搭接宽度均为80mm),将铺贴卷材的基准线弹好,以便按此基准线进展卷材铺贴施工;(6) 将起始端卷材粘牢后,持火焰喷灯对着待铺的整卷卷材,使喷灯距卷材及基层加热处0.30.5m施行往复移动烘烤(不得将火焰停留在一处直火烧烤时间过长,否那么易产生胎基外露或胎体与改性沥青基料瞬间别离),应加热均匀,不得过分加热或

6、烧穿卷材。至卷材底面胶层呈黑色光泽并拌有微泡(不得出现大量气泡),及时推滚卷材进展粘铺,后随一人施行排气压实工序;(7) 搭接缝及收头的卷材必须均匀、全面地烘烤,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,并用刮刀将挤出的热熔胶刮平,沿边端封严,以保证接缝的密闭防水功能;(8) 检查验收一铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格前方可进入下一道工序施工,特别要注意平立面交接处、转角处、阴阳角部位的做法是否正确;三、成品保护及安全本卷须知:1、施工人员应穿软质胶底鞋,严禁穿带钉的硬底鞋。在施工过程

7、中,严禁非本工序人员进入现场;2、防水层上堆料放物,都应轻拿轻放,并加以方木铺垫;3、施工用的小推车腿均应做包扎处理,防水层如搭设临时架子,架子管下口应加板材铺垫,以防破坏防水层;4、防水层验收合格后,及时作好保护层,施工时必须防止施工机具如手推车或铁锹损坏防水层;5、施工中假设有局部防水层破坏,应及时采取相应的补强措施,以确保防水层的质量;6、存放材料地点和施工现场必须通风良好;四、质量保证措施所选用防水材料的资料(含产品合格证、防水材料准用证及防伪标志等)要齐全,材料进场后进展抽样复检,合格前方可进展施工。由具有建筑防水施工资质的专业施工队伍进展施工。在施工前应对全体操作人员进展培训和技术交底,保证按照标准要求精心进展施工作业。基层要满足防水施工要求.经有关人员验收合格后,方可铺贴卷材防水层。每做完一处防水层,自检合格后,及时请有关人员进展检查验收,并做好隐检及质量验评手续,方可进展下道工序。在铺贴卷材和浇筑细石混凝土保护层过程中,要保护好卷材和防水层,如有损坏要及时修补。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
