下穿方案路局既要.docx

上传人:p** 文档编号:828468 上传时间:2024-03-15 格式:DOCX 页数:5 大小:21.12KB
下载 相关 举报
下穿方案路局既要.docx_第1页
第1页 / 共5页
下穿方案路局既要.docx_第2页
第2页 / 共5页
下穿方案路局既要.docx_第3页
第3页 / 共5页
下穿方案路局既要.docx_第4页
第4页 / 共5页
下穿方案路局既要.docx_第5页
第5页 / 共5页
亲,该文档总共5页,全部预览完了,如果喜欢就下载吧!
资源描述

《下穿方案路局既要.docx》由会员分享,可在线阅读,更多相关《下穿方案路局既要.docx(5页珍藏版)》请在第壹文秘上搜索。

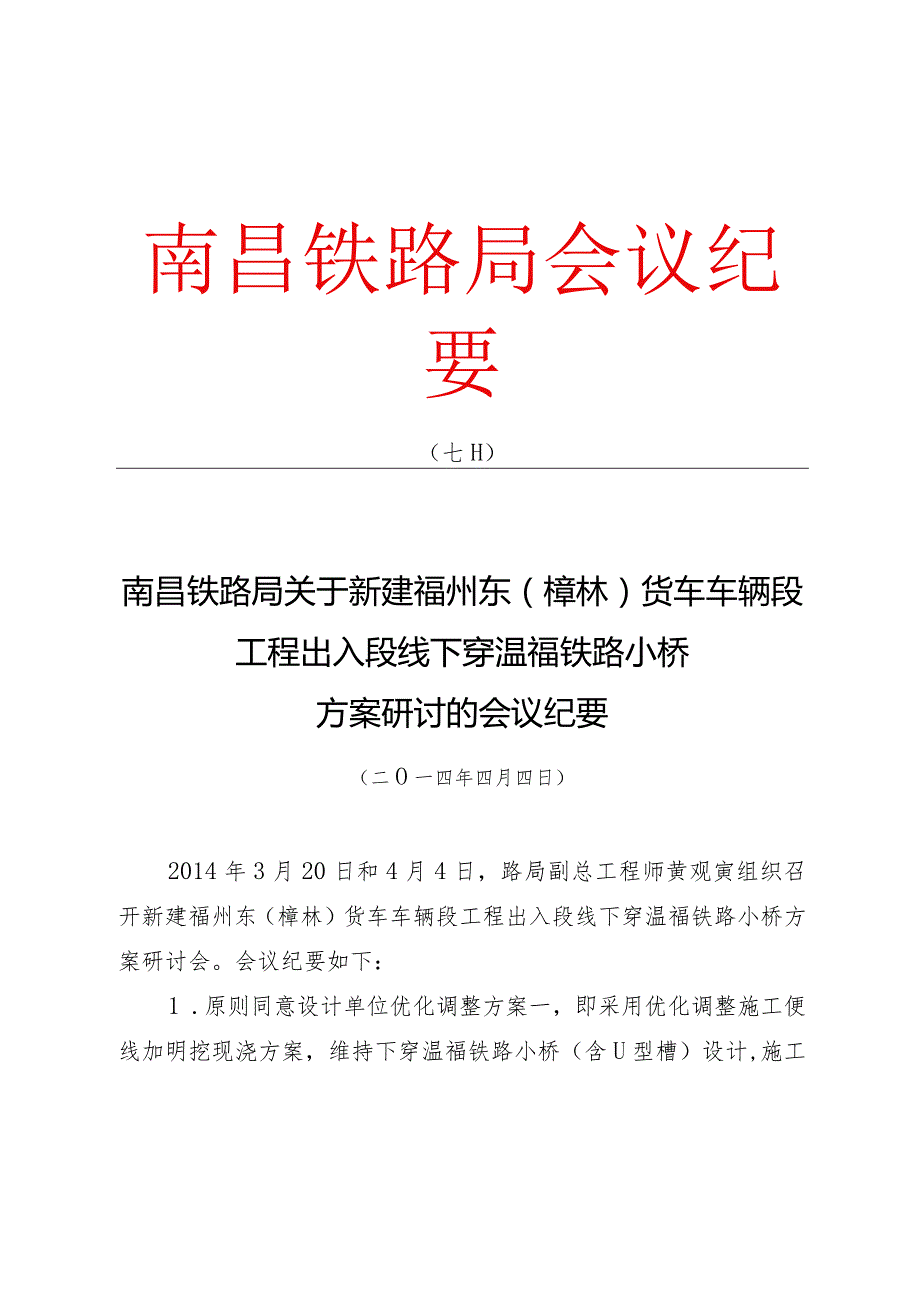

1、南昌铁路局会议纪要(七H)南昌铁路局关于新建福州东(樟林)货车车辆段工程出入段线下穿温福铁路小桥方案研讨的会议纪要(二O一四年四月四日)2014年3月20日和4月4日,路局副总工程师黄观寅组织召开新建福州东(樟林)货车车辆段工程出入段线下穿温福铁路小桥方案研讨会。会议纪要如下:1 .原则同意设计单位优化调整方案一,即采用优化调整施工便线加明挖现浇方案,维持下穿温福铁路小桥(含U型槽)设计,施工便线为有喳有缝I级铁路标准,速度目标值80Kmh,全长614.709m,短链4.709m,曲线半径采用600m,缓长50m。2 .工期要求:2015年春运前工完料清。3 .下穿框架施工防护桩须满足设计要求

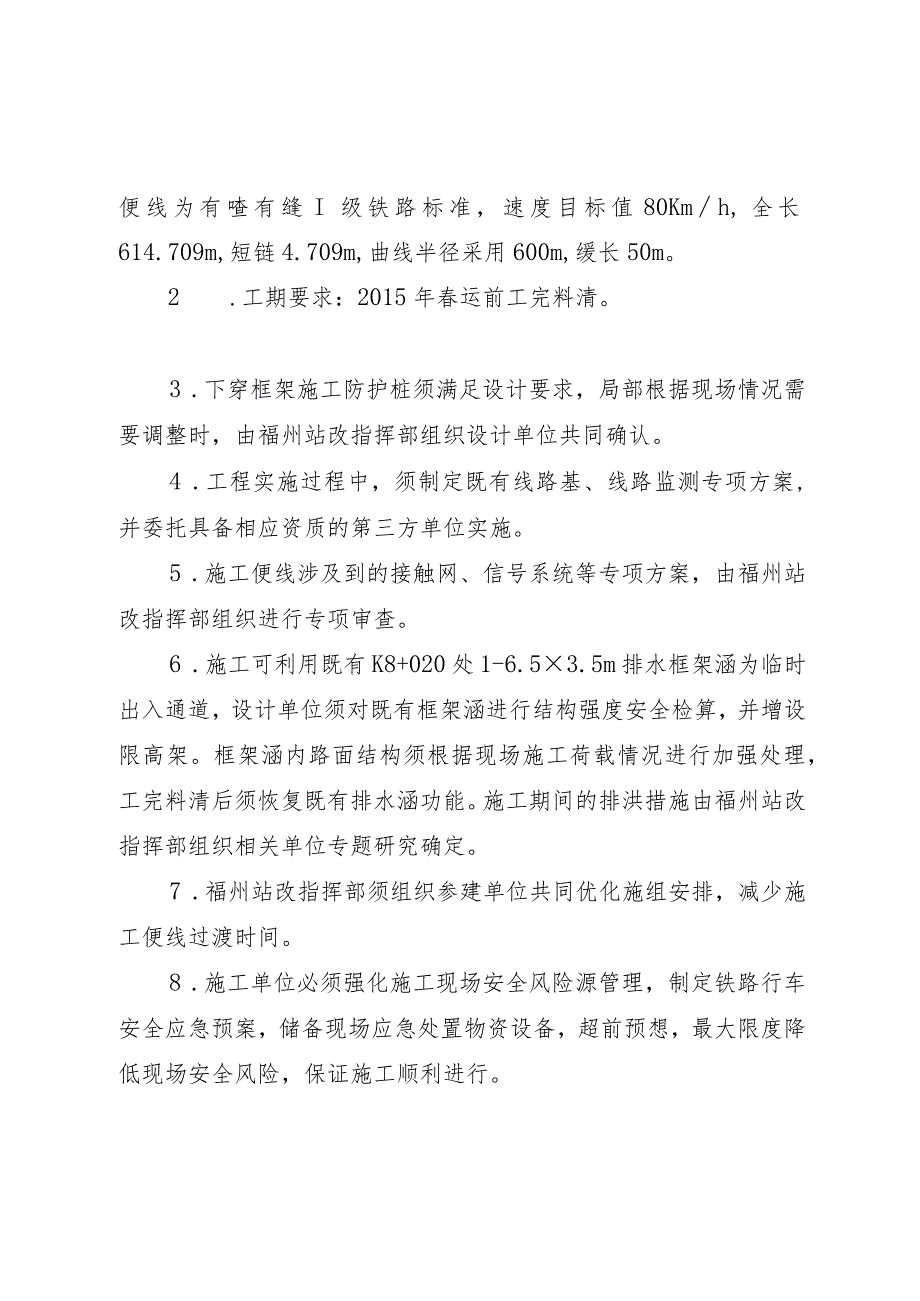

2、,局部根据现场情况需要调整时,由福州站改指挥部组织设计单位共同确认。4 .工程实施过程中,须制定既有线路基、线路监测专项方案,并委托具备相应资质的第三方单位实施。5 .施工便线涉及到的接触网、信号系统等专项方案,由福州站改指挥部组织进行专项审查。6 .施工可利用既有K8+020处1-6.53.5m排水框架涵为临时出入通道,设计单位须对既有框架涵进行结构强度安全检算,并增设限高架。框架涵内路面结构须根据现场施工荷载情况进行加强处理,工完料清后须恢复既有排水涵功能。施工期间的排洪措施由福州站改指挥部组织相关单位专题研究确定。7 .福州站改指挥部须组织参建单位共同优化施组安排,减少施工便线过渡时间。

3、8 .施工单位必须强化施工现场安全风险源管理,制定铁路行车安全应急预案,储备现场应急处置物资设备,超前预想,最大限度降低现场安全风险,保证施工顺利进行。附件:参加会议人员名单附件参加会议人员名单路局副总工程师:黄观寅总师室:沈洋建管处:万耀斌、彭祖茂运输处:汤上龙工务处:王涛福州车务段 福州工务段 福州供电段 福州电务段 南昌通信段电务处:余江松、刘文才供电处:郑文勇、周晓靖郑榕晖罗明伟吴火旺孙俊辉、钟洪生林传华福州站改指挥部:徐光汉、马国伟、陈忠敢、林宏韬中铁四院:骆礼伦、万福春、韩永强中铁十二局:饶华荣、云有利北京铁城监理公司:胡孝军分送:路局总师室、运输处、工务处、电务处、供电处、建管处,福州枢纽改造工程建设指挥部,福州车务段,福州工务段,福州供电段,福州电务段,南昌通信段。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 工程造价

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
