丘陵山区高标准农田改造提升示范项目施工图设计说明.docx

上传人:p** 文档编号:828640 上传时间:2024-03-15 格式:DOCX 页数:58 大小:163.95KB
下载 相关 举报
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第1页
第1页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第2页
第2页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第3页
第3页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第4页
第4页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第5页
第5页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第6页
第6页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第7页
第7页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第8页
第8页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第9页
第9页 / 共58页
丘陵山区高标准农田改造提升示范项目施工图设计说明.docx_第10页
第10页 / 共58页
亲,该文档总共58页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《丘陵山区高标准农田改造提升示范项目施工图设计说明.docx》由会员分享,可在线阅读,更多相关《丘陵山区高标准农田改造提升示范项目施工图设计说明.docx(58页珍藏版)》请在第壹文秘上搜索。

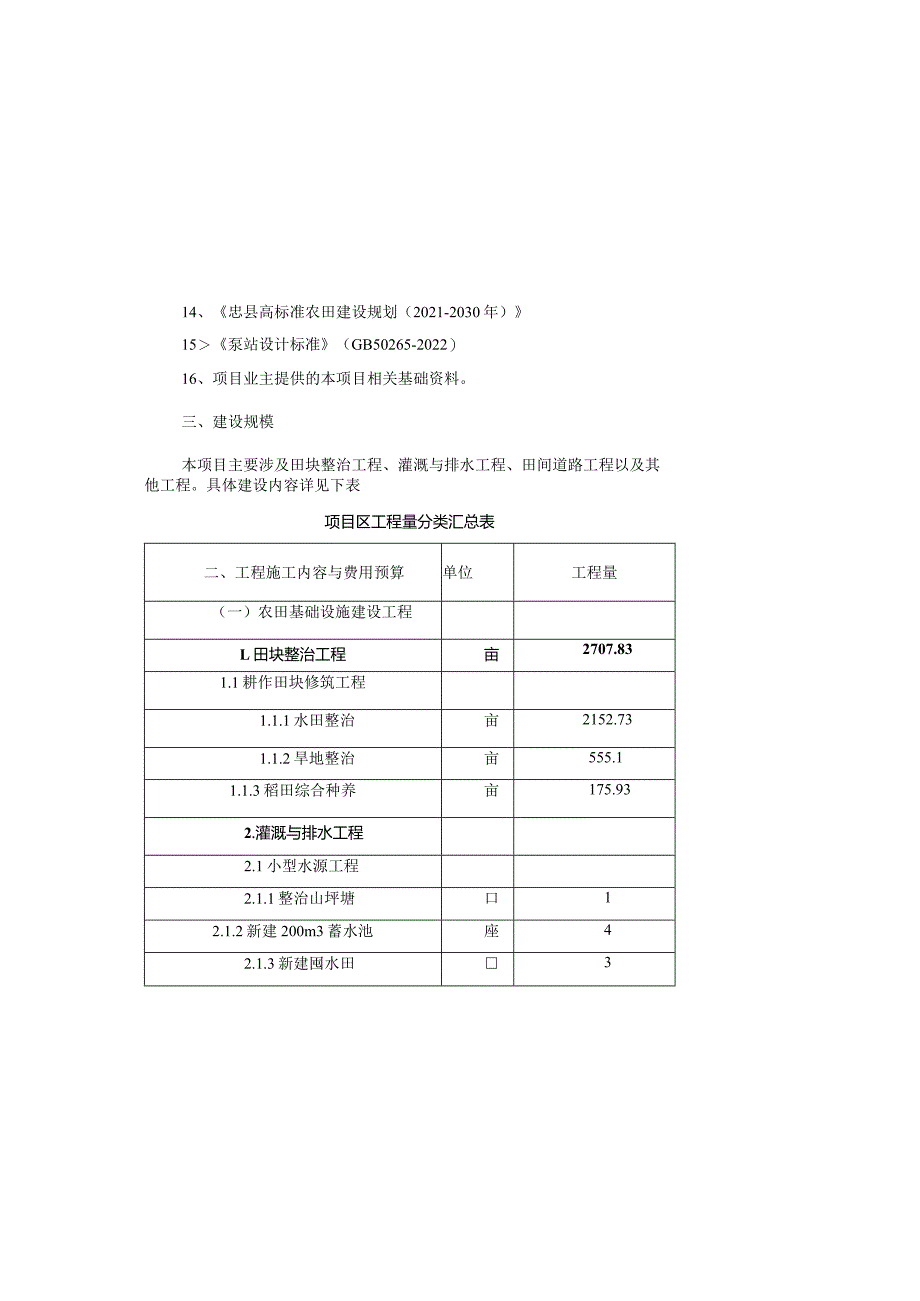

1、14、忠县高标准农田建设规划(2021-2030年)15泵站设计标准(GB50265-2022)16、项目业主提供的本项目相关基础资料。三、建设规模本项目主要涉及田块整治工程、灌溉与排水工程、田间道路工程以及其他工程。具体建设内容详见下表项目区工程量分类汇总表二、工程施工内容与费用预算单位工程量(一)农田基础设施建设工程L田块整治工程亩2707.831.1耕作田块修筑工程1.1.1水田整治亩2152.731.1.2旱地整治亩555.11.1.3稻田综合种养亩175.932.灌溉与排水工程2.1小型水源工程2.1.1整治山坪塘口12.1.2新建200m3蓄水池座42.1.3新建囤水田3一、项目背

2、景丘陵山区高标准农田改造提升示范项目。项目区各级领导干部高度重视本项目,群众积极性高;农田环境条件较好,开发潜力较大;产业基础较好,产业结构稳定;人员队伍稳定,管理经验丰富。为此,我公司受忠县农业农村委员会委托对忠县2023年磨子乡白河片区丘陵山区高标准农田改造提升示范项目进行施工图设计。二、编制依据1、高标准农田建设通则(GB/T30600-2022)2、丘陵山区宜机化地块整理整治技术规范(DB50/T795-20I7)3、稻渔综合种养技术规范(SCTl135-2017)4、稻渔综合种养技术规范(DB50/T864-2018)5、节水灌溉工程技术标准(GB/T50363-2018)6、灌溉与

3、排水工程设计标准(GB50288-2018)7、渠道防渗衬砌工程技术标准(GB/T50600-2020)8、水土保持工程设计规范(GB51018-2014)9、小交通量农村公路工程技术标准(JTG2111-2019)10、乡村道路工程技术规范(GB/T512242017)11、农业机械田间行走道路技术规范(NY/T2194-2012)12、耕地质量等级(GB/T33469-2016)13、重庆市高标准农田建设规划(2021-2030年)2.1.4新建泵站座22.1.5新建取水池座12.2田间灌溉工程2.2.1管道输水灌溉2.2.1.1l60mmPE输水管道m80022.2.1.2IlOmmPE

4、输水管道m173862.2.1.375mmPE输水管道m301572.2.1.4闸阀井座2022.2.1.5水田出水栓座7072.2.1.6旱地出水栓座3372.2.1.7灌溉管道过公路m392.2.1.8管件项32.2.2新建拦水坝Hl22.3排水工程2.3.1新3.0m宽沟带路m13132.3.2.0m0.8m砂排水沟m6602.3.3新建排水管m2102.3.4新建土质排水沟m7072.3.5300mm涵管m3822.3.6600mm涵管m722.3.7800mm涵管m212.3.8100Oinm涵管m32.3.9l200mm涵管m282.3.10过沟涵板处33.田间道路工程3.1机耕道

5、3.1.1新建3.5m宽泥结碎石机耕道m120053.1.2新建3.0m宽碎机耕道m74523.2耕作道3.2.1新建2.5m宽土质耕作道m209283.3附属设施3.3.1机耕道交叉口(碎)处263.3.2机耕道错车道(碎)处223.3.3机耕道回车场(碎)处13.3.4机耕道交叉口(泥结碎石)处343.3.5机耕道错车道(泥结碎石)处35336机耕道回车场(泥结碎石)处93.3.7新建挡土墙m50A=lBHtg9-tga8tg9V=AL1.=A7B式中:H田坎净高,m;B田面净宽,m;1.田埋长,m;V一动土方量,m3;A,一分区面积,m2。0原地面坡度,;a整理后坡度,%4)表土平整在地

6、块完成削坎整形、新修田坎后,需对地表全面进行细部平整,使田面平整无较大坑包,表土细碎均匀,坡度均匀,横坡不超过3%,纵坡不超过10%o2.水田整治根据现场实地踏勘,现状田坎较为杂乱、田面大小不一,难以适应机械化操作,拟对项目区水田进行整治。为保护耕作层,达到保土、保肥的目的,在进行田块归并之前首先进行表土剥离。表土剥离基本原则是:在挖填分界线的上下,将表层的种植土转到耕地的一端堆积。田块整治(田块归并)后将转运到一端的种植土还原。根据现场调查及对当地群众询问的情况,本次设计表土剥离厚度按照30Cm计算,平整后再将剥离的耕作4.其他工程4.1公示牌座14.2工号牌块38四、工程设计(一)田块整治

7、工程1、旱地整治通过地块互联互通、消除作业死角、优化地块布局,修建地块进出坡道、完善田间道路,提高机械作业效率,满足大中型农业机械进出地块作业要求。1)地块设计根据现场实地踏勘,现状旱地地块大小不一,未利用较多,坡度超过机械通过要求,难以适应机械化操作,拟对项目区旱地进行梯台式改造。因机械通行要求,地块纵坡不超过25。因机械通行要求,改土后每台地块横纵坡度不大于3%,约2。,同时土方移动前需进行表土剥离,剥离厚度为25cm。2)田坎设计本设计中田坎为均土坎,边坡坡度1:0.3-1:0.5,在回填土时采用素土分层夯实填筑;新修土坎必须严格按照每20-30cm分层采用夯实机进行机械夯实,夯实度要求

8、93%,不得垮塌。3)降坡土方计算计算公式如下:5)田捶修筑:新修田坎为土质田坎,采用干硬土修筑,不得用田内表层熟土修筑田填,土中不应夹杂有砾石、树根、杂草等杂物。新修筑的田城应充分夯实确保稳固,按30cm厚度及合适的水份含量分层多次碾压夯实,密实度应不低于94%,田境内高30cm,顶宽50cm,外边坡坡度l:0.3-l:lo田境修筑应根据设计的坡度要求,将田域坡璧压实拍光。6)人工细部平整:在犁底层夯实后,田块内平整度不能满足设计要求,因此需要通过人工进行细部平整,保证出面的平整度达到:t3cm。7)泡田打浆:划分为3种类型分别处理,一是常年种植水稻的水田区只泡田打浆一次,泡田时间不小于1天

9、;二是水田旱作区泡田打浆二次,泡田时间不小于2天,两次泡1+1时间间隔不小于1天;三是旱改水区泡田打浆三次,泡田时间不小于5天,第一次泡田时间间隔不小于2天,第二次和第三次泡田时间间隔不小于1天。对田块进行蓄水,蓄水深度控制在510cm,蓄水后使田块表层土充分浸泡,浸泡时间不少于5天,最后对充分浸泡后的田块进行翻耕打浆,翻耕采用机械翻耕,翻耕深度控制在20Cm以内,翻耕过程中便表层土得到充分搅动,搅动产生的泥浆将向犁底层下渗,填满犁底层中的缝隙,如此形成人工再造犁底层,使得犁底层能够保水。8)表土回铺,在犁底重构完成后进行表土回铺,将剥离的熟土平整铺回田块表面。(实施最后一道工序即摊铺耕作层土

10、壤前,应对平整的心土层土壤进行夯筑,以确保整治后的水田在3年内能形成犁底层,从而形成完整的耕地土壤结构)。9)边角地修整:施工过程中由于个别田块不规则或田块较小,导致层土壤回铺平整。当归并田块高差小于30Cm时,不进行表土剥离。田块整治时,首先选择基准田,以基准田为标准进行田块归并。土方移动不宜过远,总体上保持各片区的挖填平衡即可,水田改造以适应农田宜机化为基础,结合稻渔综合和养模式,适当加高田境,开挖鱼沟鱼困。(1)水田改造内容有优化田块布局、田块放线、田块清杂、田坎夯筑、田块平整、田间防渗。(2)水田整理工程工序:开沟晒出、表土剥离、挖高填低、犁地层夯实、田及修筑、人工细部平整、泡田打浆、

11、表土回填、边角地修整等。1)开沟晒出:根据1:500水田整治平面布局图确定拟归并田块范围,确定后打桩放线、并开沟晒田(开沟深度不低于50cm),便于后期土石方施工。2)表土剥离:在指定水田区域内,对挖填高差大于30Cm的田块进行表土机械剥离,剥离厚度为30cm,剥离的表土堆放在该田块中心,推运距离10m-20m,由于堆放时间短,对堆放高度、形状不做要求,可根据实际情况灵活处理。3)挖高填低:采用表上逐台下移法。整个梯田逐台从下向上修,先将最下面一台梯田修平,将第二拟修建的梯田的表土推到第一台地面上,如此逐台进行,将挖方区域的土推运至填方区域,使合并后田块内的田面平整度基本一致。4)犁底层夯实:

12、在深层土方移动过程中会破坏原有犁底层结构,因此在完成第3步工序后,需对平整的深层土采用挖机机进行机械压实,压实后的犁底层土壤容重控制在1.82.0gcm3之间。沟宽3m4m,边坡1:1,深1.2m,长度根据田块大小调整;鱼由宽5m-6m,边坡1:1,深1.8m,长度根据田块大小调整,面积不大于田面的5%。3)放水口:为避免鱼苗发病导致大量稻鱼减产,本次设计稻鱼采用单排单灌的模式,每个田块预留一个出水口和进水口。其中出水口采用200mmPVC塑料管制作,长度根据现场实际取值。(二)灌溉与排水工程一、山坪塘石梯村大罗湾山坪塘塘深2.4m,原护坡为条石护坡,护坡中间段垮塌存在漏水现象,需对护坡进行修

13、复,原溢洪道也存在垮塌损坏现象,需重新修建溢洪道,从而满足蓄水灌溉的需求。1 .坝体坝体护坡采用M7.5浆砌条石护坡,基础之上加设丁字石,采取”两顺一丁”的形式砌筑,基础规格为0.5mx0.5m,基础之下采用IoCm厚C20碎垫层;护坡采用原有条石重新砌筑,若条石不足可拆溢洪道条石补足,若条石仍然不足,不足部分采用C20碎现浇,本次砌筑条石不计材料费,只计人工费,所有工程量据实收方;坝顶宽1.0m,路面采用15Cm厚C20碎现浇,浇筑路面前采用5cm碎石垫层;坝顶护栏为1.29m高仿木水泥栏杆,采购成品安装,共计34m;挖方土石比9:1,多余的土方可覆盖在附近耕地上,多余的石方可作为道路、沟渠

14、垫层。2 .溢洪道设计溢洪道保持原有规格1.5mxl.0m,溢洪道土石方开挖据实计量,开挖土石比9:1,开挖边坡比为1:0.3;溢洪道采用C20碎现浇,其中底板机械无法进入,在该区域施工时,需采用人工进行处理。(3)下田坡道下田通道采用回填土夯筑,夯筑高度根据田间道与田面高程进行调整。为保证下田坡道稳定性,下田坡道多设于上级水田田坎与田间道交叉处,夯筑坡比1:3。当下田坡道经过旱地背沟时,安装300预制碎涵管,便于排水通畅。在不影响下田通道的情况下,放水口设置在田坎两端。(4)放水口每田至少设置一处放水口,采用土方夯筑。放水口断面为倒梯形,底部宽0.3m,顶部宽0.5m,深0.2m,壁厚0.15m;进入下级田块处开挖土沟来消除来水冲刷,底宽04m,深0.4m;放水口到下一块地块之间铺设0.85m宽,厚度Imm的防渗HDPE膜,为防止水流冲掉防渗膜,防渗膜两端镶嵌入田坎内部。3 .稻田综合种养新建稻田综合种养区按照相关规范要求进行田块整治,具体如下:1)田填改造:养鱼稻田田坎高不宜大于1.5米,坎顶宽1.2米,便于小型机械运送鱼苗饲料,为防止田填垮塌,新建田及设计为在原有田坎的基础上分层夯筑,每层厚度不大于50cm,压实度不小于86%。田坎外边坡夯实坡比1:0.5,内边坡夯实坡比1:1,夯筑高度根据田块归并后的高差确定。2

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
