《大商业屋面施工策划方案模板.docx》由会员分享,可在线阅读,更多相关《大商业屋面施工策划方案模板.docx(11页珍藏版)》请在第壹文秘上搜索。

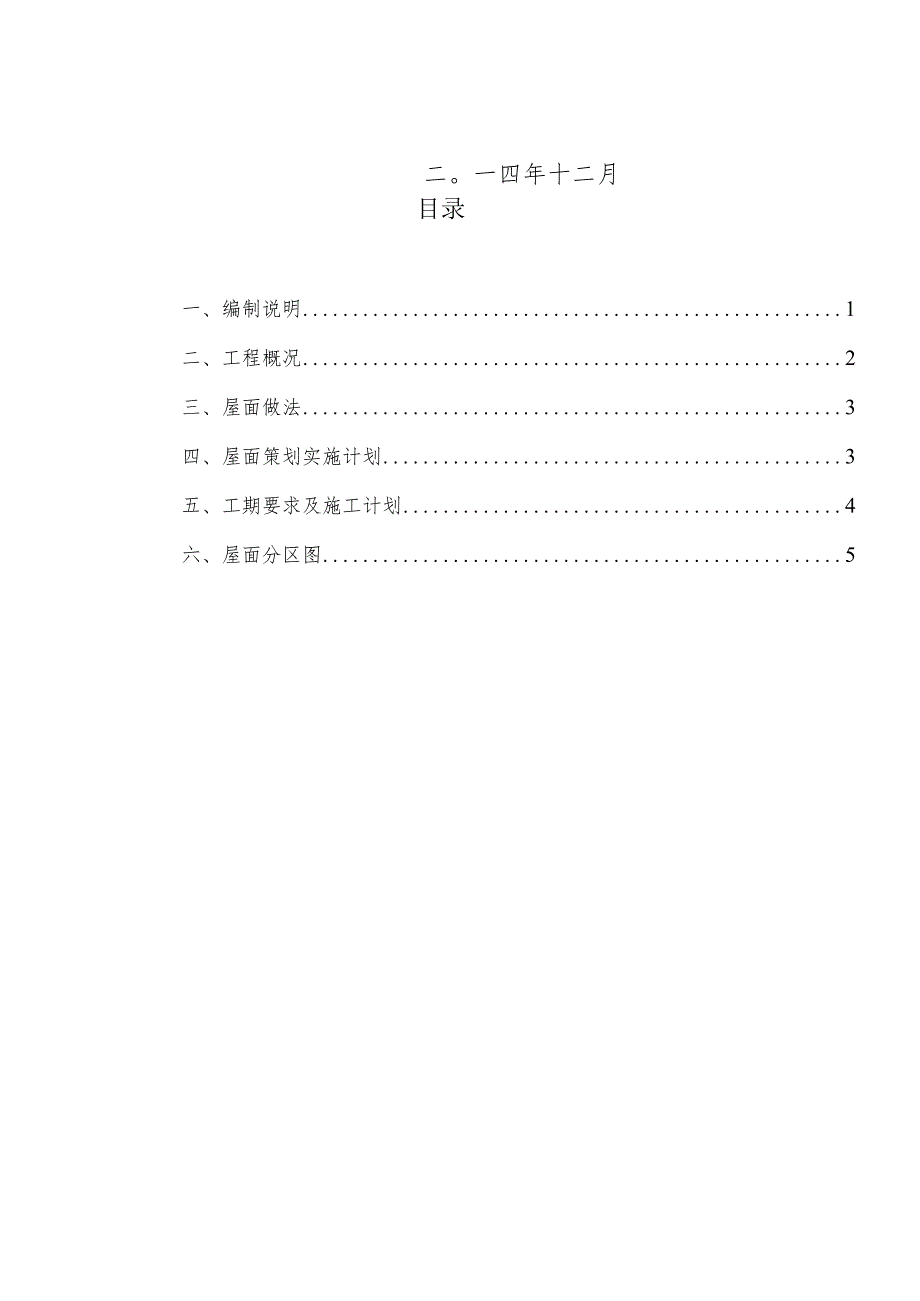

1、某某万达广场项目大商业屋面施工策划方案(方案编号:CSCEC2B-XTWD-124)编制:审核:批准:中国建筑第二工程局总承包公司某某万达广场总承包项目部二。一四年十二月目录一、编制说明1二、工程概况2三、屋面做法3四、屋面策划实施计划3五、工期要求及施工计划4六、屋面分区图5一、编制说明由于大商业各区域施工进度不同,根据本工程总进度计划及万达总承包公司要求,为保证屋面施工质量,确保各区域屋面施工有效衔接,特编制此屋面工程施工策划方案。二、工程概况某某万达广场项目位于某某市岳塘区芙蓉路北、晓塘路南、月华东路与月华西路之间。项目分为A、B两个地块,A地块主要为商业、甲级写字楼、酒店;B地块为住宅
2、。是集购物、休闲、娱乐、餐饮、商务、社交于一体的一站式大型成市综合体。其占地256亩,总建筑面积88.6万m2,其中地上71.9万m2,地下16.7万m2。A地块总建筑面积总面积:.98m2,其中地上:.58m2,地下:77008.4m2;大商业、写字楼地下负二层、地上35层;酒店、商铺S-C/S-D为地下一层,其中酒店地上17层。三、屋面做法上人屋面:1、40厚C20细石混凝土保护层,配6或冷拔4的I级钢,双向150,钢筋片绑扎或点焊(设分格缝6mX6m)2、10厚低强度等级砂浆隔离层3、防水卷材或涂膜层4、20厚1:3水泥砂浆找平层5、60厚挤塑聚苯板保温层6、最薄30厚LC5.0轻集料混
3、凝土2%找坡层7、钢筋混凝土屋面板不上人屋面:1、浅色涂料保护层2、防水卷材或涂膜层3、20厚1:3水泥砂浆找平层4、60厚挤塑聚苯板保温层5、最薄30厚LC5.0轻集料混凝土2%找坡层6、钢筋混凝土屋面板四、屋面策划实施计划4.1、前置条件4.1.1屋面设备基础、管线走向、支墩位置高度尺寸确定;4.1.2屋面材料封样完成;4.2、控制要点4.2.1根据结构层数、完工时间、屋面造型等因素,拟分一区至十九区;其中一、二、三、四区为商铺屋面,写字楼屋面设为单独区域。4.2.2根据分区部位合理设置分隔缝及砖缝宽度;结合采光顶混凝土竖向板留缝位置,确定分隔缝位置。4.2.3细部节点包括虹吸雨水斗、设备
4、基础及翻边、楼梯间等部位,确保整体效果,屋面虹吸雨水排水沟位置的处理,采光顶圆弧及异形部位处理。4.2.4屋面管道安装在屋面土建施工时要预留支架,以免后期造成成品破坏。设备安装时,严禁在屋面上随意凿洞,以防渗漏隐患。管道支架位置设置防水附加层。4.2.5细节要求:所有女儿墙压顶、井道压顶、盖板周边做滴水线;屋面排烟道等管井随屋面板一同浇筑30Omm高混凝土反坎;天沟和楼梯踏步阳角增加钢护角;出水口底部增加水簸箕;屋面排气管道暗埋部分采用PVC管,外露部分采用不锈钢管,钢管外做200圆柱於保护墩,雨水斗、排水沟等位置节点处理到位,无渗漏。4.2.6样板选择:八区屋面做实体样板,九区设为采光顶加工
5、组装场地;4.2.7采光顶未完成部位,屋面施工时离采光顶部位空出3m进行施工。4.2.8屋面隔汽层不锈钢管位置要结合女儿墙位置、设备基础位置及管道走向确定;不锈钢管位置距离女儿墙边300mm,分格缝按6mX6m设置,遇设备基础则适当调整,但纵横向缝均不得超过6mX6mo4.2.9屋面虹吸雨排系统全部安装,因所有的虹吸系统都是从大商业北面出地下室进入室外排水系统,但由于北面属于观摩场地,暂时不具备小市政施工条件,所有只启动部分雨水斗,其它雨水斗封闭。出地下室的虹吸系统接入总包沉淀池和水箱,用于总包临时施工用水。出地下室的位置见下图:B写字楼东边A写字楼西边五、工期要求及施工计划1、202*-4-
6、30日前完成屋面防水;2、202*630日前完成屋面设备、管道安装;屋面工程样板施工计划序号分类工作内容开始时间天数计划完成时间1大商业区八区屋面工程样板屋面板材料清理2014/12/2032014/12/232材料进场2014/12/2412014/12/243找坡层施工2014/12/2522014/12/274保温层施工2014/12/2812014/12/295找平层施工2014/12/3022015/1/16防水层施工2015/1/222015/1/37砂浆隔离层施工2015/1/42015/1/58刚性层施工2015/1/632015/1/9A区屋面工程猫工进度计划序号物业部位工作
7、内容计划备注开始周期完成1A区H一区设备基础、找坡、保温、战平、防水、隔离层、刚性层2015/3/20302015/4/182A区十区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/3/20282015/4/163A区十三区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/3/25252015/4/184A区十四区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/3/25302015/4/235Ag十五区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/3/25252015/4/186A区十二区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/3/30
8、272015/4/257岖十七区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/3/30252015/4/238Ag十六区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/3/30282015/4/269A区十九区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/6252015/4/3010A区十八区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/10252015/5/411A区九区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/10272015/5/612A区八区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/15272
9、015/5/1113岖七区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/15282015/5/1214Ag六区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/20252015/5/1415A区一区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/20232015/5/1216A区五区设备基础、找坡、保温、战平、防水、隔离层、刚性层2015/4/25222015/5/1617Ag二区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/4/25252015/5/1918A区三区设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/5/125201
10、5/5/2519A区四区设备基础、找坡、保温、战平、防水、隔离层、刚性层2015/5/6252015/5/3020AgB写字楼屋面设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/6/15452015/7/3021A区A写字楼屋面设备基础、找坡、保温、找平、防水、隔离层、刚性层2015/7/10452015/8/24六、屋面分区图施工现场安全施工注意事项:1、施工人员进入施工现场前,必须要进行施工安全、消防知识的教育和考核工作,对考核不合格的职工,禁止进入施工现场参加施工。2、进入施工现场必须戴好安全帽,系好帽带,并正确使用个人劳动防护用品.3、严格执行操作规程,不得违章指挥和违章作业
11、,对违章作业的指令有权拒绝并有责任制止他人违章作业。4、施工作业时必须正确穿戴个人防护用品,进入施工现场必须戴安全帽。不许私自用火,严禁酒后操作。5穿拖鞋、高跟鞋、赤脚或赤膊不准进入施工现场。6、穿硬底鞋不得进行登高作业。7、在高空、钢筋、结构上作业时,一定要穿防滑鞋.8、现场用电,一定要有专人管理,同时设专用配电箱,严禁乱接乱拉,采取用电挂牌制度,尤其杜绝违章作业,防止人身、线路,设备事故的发生。9、电钻、电锤、电焊机等电动机具用电、配电箱必须要有漏电保护装置和良好的接地保护地线,所有电动机具和线缆必须定期检查,保证绝缘良好,使用电动机具时应穿绝缘鞋,戴绝缘手套。10、工地施工照明用电,必须
12、使用36伏以下安全电压,所有电器机具在不使用时,必须随时切断电源,防止烧坏设备.11、在用喷灯、电焊机以及必要生火的地方,要填写用火申请登记和设专人看管,随带消防器材等,保证消防措施的落实。施焊时,特别注意检查下方有无易燃物,并做好相应的防护,用完后要检查,确认无火后再离开.12、未经安全教育培训合格不得上岗,非操作者严禁进入危险区域;特种作业必须持特种作业资格证上岗。13、凡2m以上的高处作业无安全设施,必须系好安全带;安全带必须先挂牢后再作业。14、高处作业材料和工具等物件不得上抛下掷.15、从事高空作业人员要定期体验。凡患有高血压、心脏病、贫血症、癫痫病以及不适于高空作业的人员,不得从事高空作业。
