1、面层用的水泥应为同批产品以保证色泽室内装饰工程施工方案1抹灰工程a.材料要求D水泥用无受潮、无结块的水泥,一致。2)砂中无杂质,使用前过筛。3)抹灰部位的主体结构均已检查合格,门窗框及需要预埋的管道已安装完毕,并经检查合格。4)抹灰用的脚手架应先搭好,架子要离开墙面200250mm。5)将混凝土墙等表面凸出部分凿平。对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平。把外露钢筋头和铅丝头等清除掉。混凝土内外墙面在打底均涂刷粘结剂。6)对于砖墙,应在抹灰前一天浇水湿透。b.工艺流程基底清理中层七层干后、面层压光23遍润湿施工方法D基层处理清除墙面的灰尘、污垢、碱膜、砂浆块等附着

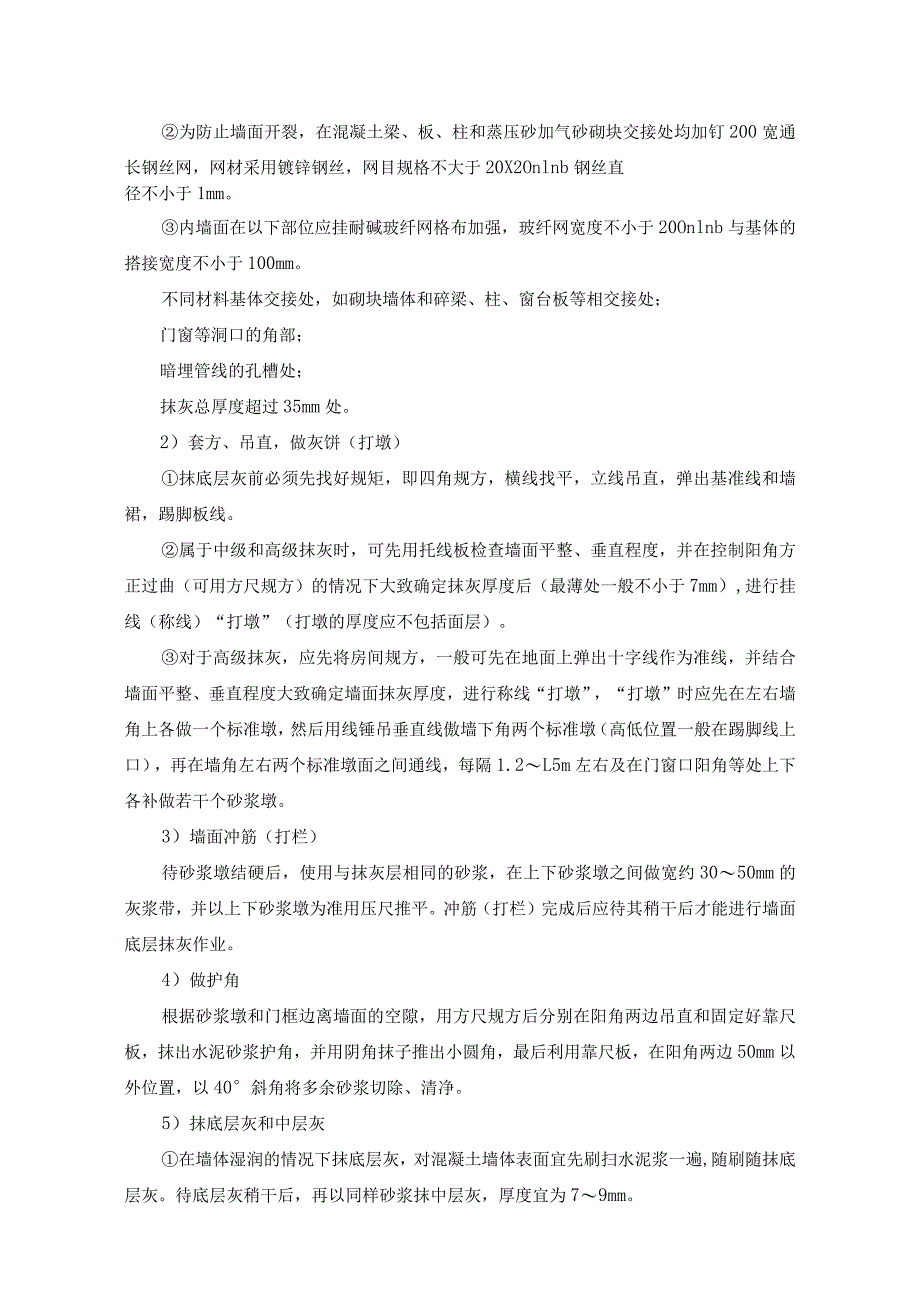

2、物,处理好预留孔,并洒水润湿。对过于光滑的混凝土面,待进行底层抹灰作业前先于基层涂刷粘结剂,以增强底层灰与墙体的附着力。为防止墙面开裂,在混凝土梁、板、柱和蒸压砂加气砂砌块交接处均加钉200宽通长钢丝网,网材采用镀锌钢丝,网目规格不大于20X2Onlnb钢丝直径不小于1mm。内墙面在以下部位应挂耐碱玻纤网格布加强,玻纤网宽度不小于20Onlnb与基体的搭接宽度不小于100mm。不同材料基体交接处,如砌块墙体和碎梁、柱、窗台板等相交接处;门窗等洞口的角部;暗埋管线的孔槽处;抹灰总厚度超过35mm处。2)套方、吊直,做灰饼(打墩)抹底层灰前必须先找好规矩,即四角规方,横线找平,立线吊直,弹出基准线
3、和墙裙,踢脚板线。属于中级和高级抹灰时,可先用托线板检查墙面平整、垂直程度,并在控制阳角方正过曲(可用方尺规方)的情况下大致确定抹灰厚度后(最薄处一般不小于7mm),进行挂线(称线)“打墩”(打墩的厚度应不包括面层)。对于高级抹灰,应先将房间规方,一般可先在地面上弹出十字线作为准线,并结合墙面平整、垂直程度大致确定墙面抹灰厚度,进行称线“打墩”,“打墩”时应先在左右墙角上各做一个标准墩,然后用线锤吊垂直线傲墙下角两个标准墩(高低位置一般在踢脚线上口),再在墙角左右两个标准墩面之间通线,每隔1.2L5m左右及在门窗口阳角等处上下各补做若干个砂浆墩。3)墙面冲筋(打栏)待砂浆墩结硬后,使用与抹灰层
4、相同的砂浆,在上下砂浆墩之间做宽约3050mm的灰浆带,并以上下砂浆墩为准用压尺推平。冲筋(打栏)完成后应待其稍干后才能进行墙面底层抹灰作业。4)做护角根据砂浆墩和门框边离墙面的空隙,用方尺规方后分别在阳角两边吊直和固定好靠尺板,抹出水泥砂浆护角,并用阴角抹子推出小圆角,最后利用靠尺板,在阳角两边50mm以外位置,以40斜角将多余砂浆切除、清净。5)抹底层灰和中层灰在墙体湿润的情况下抹底层灰,对混凝土墙体表面宜先刷扫水泥浆一遍,随刷随抹底层灰。待底层灰稍干后,再以同样砂浆抹中层灰,厚度宜为79mm。若中层灰过厚,则应分遍涂抹。然后以冲筋(打栏)为准,用压尺刮平找直,用木磨板磨平。中层灰抹完磨平

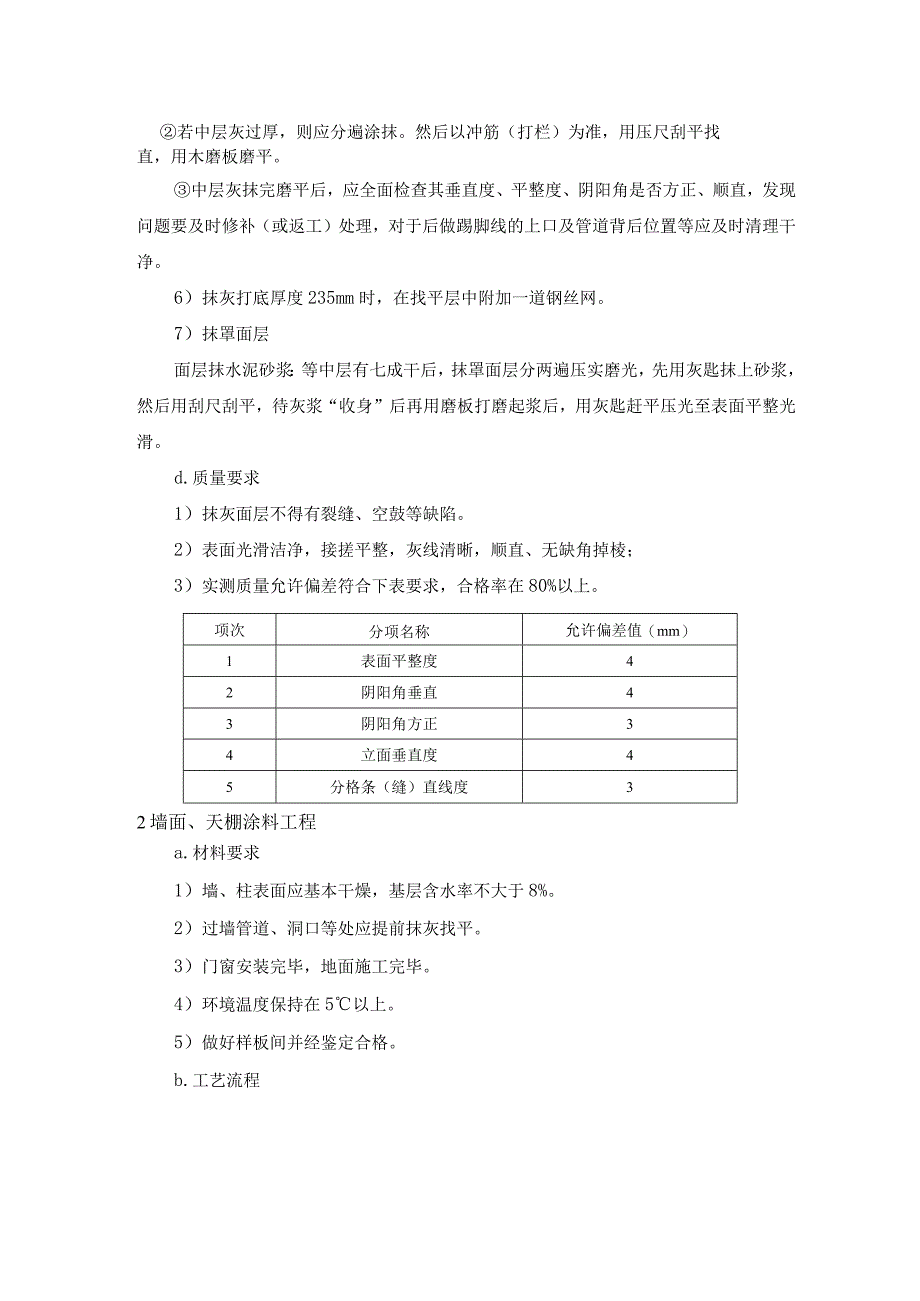

5、后,应全面检查其垂直度、平整度、阴阳角是否方正、顺直,发现问题要及时修补(或返工)处理,对于后做踢脚线的上口及管道背后位置等应及时清理干净。6)抹灰打底厚度235mm时,在找平层中附加一道钢丝网。7)抹罩面层面层抹水泥砂浆:等中层有七成干后,抹罩面层分两遍压实磨光,先用灰匙抹上砂浆,然后用刮尺刮平,待灰浆“收身”后再用磨板打磨起浆后,用灰匙赶平压光至表面平整光滑。d.质量要求1)抹灰面层不得有裂缝、空鼓等缺陷。2)表面光滑洁净,接搓平整,灰线清晰,顺直、无缺角掉棱;3)实测质量允许偏差符合下表要求,合格率在80%以上。项次分项名称允许偏差值(mm)1表面平整度42阴阳角垂直43阴阳角方正34立
6、面垂直度45分格条(缝)直线度32墙面、天棚涂料工程a.材料要求1)墙、柱表面应基本干燥,基层含水率不大于8%。2)过墙管道、洞口等处应提前抹灰找平。3)门窗安装完毕,地面施工完毕。4)环境温度保持在5以上。5)做好样板间并经鉴定合格。b.工艺流程C.施工技术及要求1)基层处理混凝土墙:首先将混凝土表面起皮及松动处清理干净,将灰渣铲干净,然后将墙、柱表面扫净;先涂刷一遍用三倍水稀释后的801胶水,然后用水石膏将墙、柱表面的坑洞、缝隙补平,干燥后用砂纸将凸出处磨掉,将浮尘扫净。砖墙:按抹灰工程中底层抹灰和中层抹灰做法。2)刮腻子遍数可由墙面平整程度决定,一般为两遍,腻子以纤维素溶液、福粉,加少量
7、801胶,光油和石膏粉拌合而成。第一遍用抹灰钢光匙横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干净平顺。干燥后磨砂纸,将浮腻子及斑迹磨平磨光,再将墙柱表面清扫干净。第二遍用抹灰钢光匙竖向满刮,所用材料及方法同第一遍腻子,干燥后用砂纸磨平并扫干净。3)刷第一遍乳胶漆 乳胶漆在使用前要先用萝斗过滤。涂刷顺序是先刷天棚后刷墙柱面,墙柱面是先上后下。 乳胶漆用排笔涂刷。使用新排笔时,将活动的排笔毛拔掉。乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。由于乳胶漆漆膜干燥较快,因此应连续迅速操作。涂刷时,从一头开始,逐渐向另一头推进,要上下顺刷,互相衔接,后一排笔紧接前一排笔,
8、避免出现干燥后接头。待第一遍乳胶漆干燥后,复补腻子,腻子干燥后用砂纸磨光,清扫干净。4)刷第二遍乳胶漆第二遍乳胶漆操作要求同第一遍。使用前要充分搅拌,如不很稠,不宜加水或少加水,以防露底。d.质量要求序号项目普通涂料高级涂料检验方法1颜色均匀一致均匀一致观察2光泽、光滑光泽基本均匀光滑无挡手感光泽均匀一致光滑观察、手摸检查3刷纹刷纹通顺无刷纹观察4裹棱、流坠、皱皮明显处不允许不允许观察5装饰线、分色线直线度允许偏差(mm)21拉5m线,不足5m拉通线用钢直尺检查3水泥砂浆地面a.作业条件1)水泥砂浆地面施工前应弹好+50Cm相对标高水平线。2)室内门框和楼地面预埋件等项目均应施工完毕检查合格并
9、办好交接检查手续。3)各种立管和套管、孔洞周边位置应用豆石混凝土浇筑密实,堵严。4)有垫层的地面应做好垫层,地面处找好泛水及标高。5)地面施工前应做好屋面防水层或采取防雨措施。b.操作工艺1)工艺流程:2)基层清理:地面基层,地墙相交的墙面,踢脚处的粘存杂物清理干净,影响面层厚度的凸出部分应剔除平整。3)抹踢脚板,有墙而抹灰层的踢脚板,底层砂浆和面层砂浆分两次抹成,无墙面抹灰层的只抹面层砂浆。踢脚板抹底层水泥砂浆:清理基层,洒水润湿后,按标高线向下量尺至踢脚板标高拉通线确定底灰厚度、套方、贴灰饼、抹1:3水泥砂浆,用刮板刮平,搓平整,扫毛浇水养护。踢脚板抹面层水泥砂浆:底层砂浆抹好,硬化后,拉
10、线贴粘靠尺板,抹1:2水泥砂浆,抹子上灰,压抹,用刮板紧贴靠尺垂直地面刮平,用铁抹子压光,阴阳角,踢脚板上口,用角抹子溜直压光。参照墙面抹水泥工艺操作4)洒水润湿:在施工前一天洒水润湿基层。5)涂刷素水泥砂浆结合层宜刷1:0.5水泥浆,也可在垫层或楼板基层上均匀撒水后,再撒水泥,经扫涂形成均匀的水泥浆粘结层,及时铺水泥砂浆。6)冲筋贴灰饼根据+50Cm标高水平线,在地面四周做灰饼,大房间应相距1.5m至2m增加冲筋,如有地漏和有坡度要求的地面,应按设计要求做泛水坡度。7)铺水泥砂浆压头遍紧跟贴灰饼冲筋铺水泥砂浆,配合比为水泥:砂=1:2,如用425号水泥可用1:2.5的配合比,稠度应小于3.5
11、cm;用木抹子赶铺拍实,用木杠按贴灰饼和冲筋标高刮平,上木抹子搓平,待反水后略撒1:1干水泥砂子面,吸水后用铁抹子溜平,如有分格的地面经分格弹线或拉线,用劈缝溜子开缝,溜压至平、直、光。上述操作均在水泥砂浆初凝前进行。如遇管道等产生局部过薄处,必须采取防裂措施,符合设计要求后方可继续施工。8)第二遍压光在压平头遍之后,水泥砂浆地面凝结至人踩上去,有脚印但不下陷时,用铁抹子压第二遍。要求不漏压,表面平面出光。有分格的地面压过后应用溜缝抹子溜压,做到缝边光直,缝隙清晰。9)第三遍压光水泥砂浆终凝前进行第三遍压光,人踩上去稍有脚印但不下陷时,而且抹子抹上去不再有抹子纹压平、压实、压光,达到交活的程度
12、。压光应在终凝前完成。10)养护地面压光交活后24h,铺锯末撒水养护,保持湿润,养护时间不少于15d,养护期间不允许压重物和碰撞。c.质量标准D主控项目水泥、砂的材质必须符合设计要求和施工及验收规范的规定。砂浆配合比要准确。地面层与基层的结合必须牢固无空鼓。2) 一般项目 表面洁净、无裂纹、脱皮、麻面和起砂等现象。 地漏和有坡度要求的地面,坡度应符合设计要求,不倒泛水,无积水,防水地面、楼面无渗漏,抹面与地漏(管道)结合严密平顺。踢脚板高度一致,出墙厚度均匀与墙面结合牢固,局部空鼓的长度不大于20Omnb且在一个检查范围内不多于两处。允许偏差项目允许偏差(Inm)检查方法表面平整度4用2m靠尺
13、和楔形塞尺检查踢脚板上口平直4拉5m线不足5m拉通线尺量检查分格缝平直34地砖楼地面a.材料质量要求材料要求表面光滑,颜色均匀,无刀痕旋纹,边角方正,无扭曲缺角掉边。地砖的质量要求应符合现行的产品标准的规定。b.工艺流程C.施工操作工艺1)施工准备 墙柱饰面、天棚(天花)粉刷吊顶施工完毕。 门框、各种管线、埋件安装完毕,并经检验合格。楼地面各种孔洞缝隙应事先用细石混凝土灌填密实(细小缝隙可用水泥砂灌填),并经检查无渗漏现象。弹好+50Cm水平墨线,各开间中心(十字线)及花样品种分隔线。地砖在铺贴前一天应浸透,晾干备用。2)操作工艺抹结合层根据+50Cm水平线,打灰饼(打墩)及用刮尺(靠尺)推好
14、冲筋(打栏)O浇水湿润基层,再刷水灰比为0.5素水泥浆。根据冲筋厚度,用1:3干硬性水泥砂浆(以手握成团,不泌水为准)抹铺结合层。结合层应用刮尺(靠尺)及木抹子(磨板)压平打实(抹铺结合层时,基层应保持湿润,已刷素水泥浆不得有风干现象,结合层抹好后,以人站上面只有轻微脚印而无凹陷为准)。对照中心线(十字线)在结合层面上弹上面块料控制线(靠墙一行面块料与墙边距离应保持一致,一般纵横每五块面料设置一度控制线)。面块料铺贴根据控制线先铺贴好左右靠边基准行(封路)的块料,以后根据基准行由内向外挂线逐行铺贴。用水泥膏(约23mm厚)满涂块料背面,对准挂线及缝子,将块料铺贴上,用小木锤着力敲击至平正。挤出的水泥膏及时清干净(缝子比砖面凹Imm为宜)。d.地豉楼地面的允许偏差和检验方法项目允许偏差(mm)检验方法表面平整度2用2m靠尺楔形塞尺检验格缝平直3拉5m长线,不足5m拉通线尺量检验接缝高低差0.5用钢板短尺和楔形塞尺检验踢脚线上口平直3拉5m长线,不足5m拉通线尺量检验板块间隙宽度2尺量检验
