1、中海油销售福建安溪丽桥加油站油罐拆除吊装专项方一、适用范围本方案适中海油销售福建安溪丽桥加油站油罐撤除吊装施工。二、主要设备参数汽油罐30m33个柴油罐15Om32个三、编制依据1、现场实况2、原有平面图3、TG500E(25t)全液压汽车起重机性能表四、设备吊装应具备的条件1:现场油管完成了盲板隔离;油罐已经完成清理并注满水,原有管线与罐体连接部位撤除2:油罐原有沙层开挖至罐体的最宽处。3:现场场地整理,场地面积和地基坚实程度能满足吊装作业和吊装安全的要求,确保吊装机械能进入施工区域并完成吊装。4:按方案完成施工方案的编制,并经审批,吊装前必须通知业主及监理单位。5:向参加施工的管理人员和施

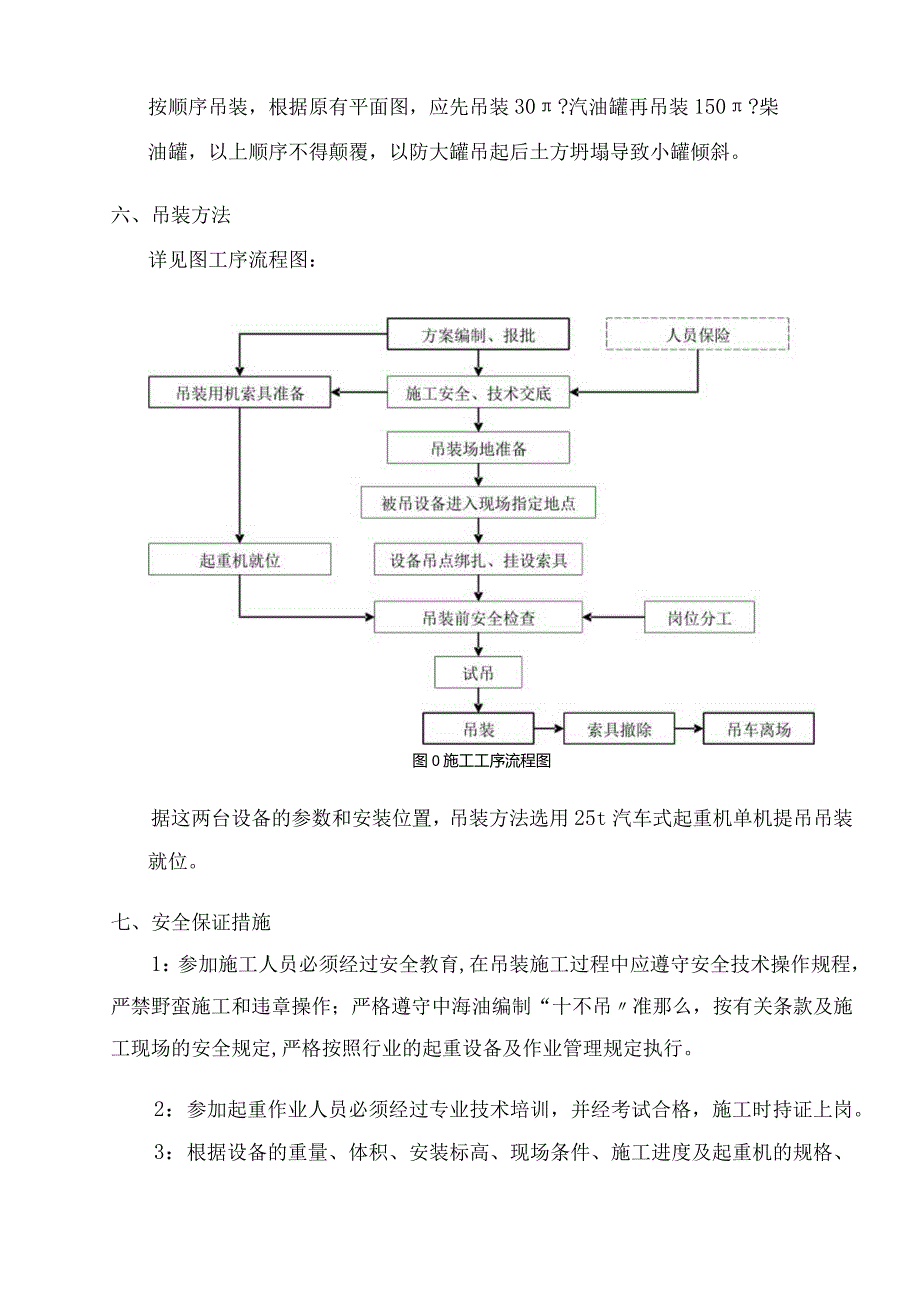

2、工作业人员进展完技术交底和安全交底,吊装时工程经理、工程技术负责人及专职安全员应全程在场。6:配备好相应的配套工具及器械。7:准备好油罐吊起后放置的位置及相应的放倾斜、撞击的底座装备。8:吊装索具已按施工方案要求配备好,并经检查合格。9:锁扣完整,并经检查合格。10:起重机械运转正常,安全装置可靠,并经检查合格,符合安全操作要求。五、施工程序按顺序吊装,根据原有平面图,应先吊装30?汽油罐再吊装150?柴油罐,以上顺序不得颠覆,以防大罐吊起后土方坍塌导致小罐倾斜。六、吊装方法详见图工序流程图:图0施工工序流程图据这两台设备的参数和安装位置,吊装方法选用25t汽车式起重机单机提吊吊装就位。七、安

3、全保证措施1:参加施工人员必须经过安全教育,在吊装施工过程中应遵守安全技术操作规程,严禁野蛮施工和违章操作;严格遵守中海油编制“十不吊准那么,按有关条款及施工现场的安全规定,严格按照行业的起重设备及作业管理规定执行。2:参加起重作业人员必须经过专业技术培训,并经考试合格,施工时持证上岗。3:根据设备的重量、体积、安装标高、现场条件、施工进度及起重机的规格、型号,及时向起重施工的作业人员进展技术交底,使参加施工的全体人员均熟悉吊装全过程。4:所有参加施工的人员承受安全员的监视。安全员有权制止一切违反安全操作规程的行为,严禁一切违章作业和违章指挥,必要时可强令其停顿作业,退出施工现场。5:起重机械

4、、设备应完好,制动灵活,并在检审的有效期内。起重吊装作业设戒备区,戒备区周围设警示标志,并派专人监护,非工作人员不得入内。6:设备进入现场前,应检查并去除作业场地的障碍物,以利安全操作。吊装作业应有专人指挥,指挥信号要统一、准确。吊装前执行指挥应与起重司机统一信号,指挥时必须做到旗语准确、哨声清脆、旗语与哨声协调动作。7:设备吊装前,施工负责人应组织有关专业人员进展安全联合检查,检查合格后签发大件吊装许可证。8:设备吊装前,施工负责人应与技术人员及有关部门的相关人员核实设备重量、方位。9:起重机站位及行走范围内的地面耐压力不小于18t当达不到要求时,应铺设不小于20mm厚的钢板。10:吊装作业

5、时,应在吊装范围线外5米处设置戒备线,所有人员不得在起重臂及被吊物下停留或通过。11:施工负责人应按吊装工艺要求,指挥设备的摆放及起重机的准确站位。12:不得在被吊物上放置浮动物和悬挂零散物品。13:起重机在吊装作业时,臂杆的起落及车体的回转不得同时操作,应分开进展。在吊装的全过程中,臂杆与设备的空间距离不得小于0.2m。采用起重机递送设备尾部时,吊离地面距离不宜过高,一般情况下控制在200mm以内14:起重机械在起重、吊运作业中,严禁超负荷工作。设备吊装前应进展试吊,试吊时被吊设备离地高度不得大于0.2m。15:施工前凡参加登高作业的人员必须经过身体检查合格,登高作业人员应按规定佩戴劳保护品

6、,头戴安全帽,脚穿防滑鞋,腰挂安全带。16:吊装现场的电源线、电缆、电焊把线整齐布置,严禁与钢丝绳穿插。17:作业人员,应使用工具袋小型工具应放在工具袋内,较大的工具应使用绳子挂在固定的构件上,严禁上下抛掷任何工具和材料。18:被吊物平稳就位后,应拧紧地脚螺栓或做临时固定,未经指挥人员许可不得摘钩。进展摘钩作业时,下方严禁其它人员作业。19:严禁风力在大于5级时进展吊装作业。20:吊装全过程,现场严禁任何烟火。21:当发生紧急情况时,启动本工程部的“应急准备与应急预案。八、质量要求及保证措施设备吊装过程的质量控制,严格执行公司?质量保证体系?和?工程管理规程?的相关规定和要求,充分保证吊装施工

7、过程的施工质量。用钢丝绳绑扎设备时,绑扎结实可靠,在钢丝绳和设备之间要垫木板,防止损伤设备,防止静电及火花产生。设备吊装过程要平稳,缓慢旋转、就位,防止碰撞和振动。就位时要对准底板,平稳下落,注意保护底座不被损伤。九、劳动组织及岗位职责1:劳动组织及岗位职责表劳动组织及岗位职责表人员配备数量岗位职责总指挥(工程经理)1名确定施工进度方案及现场全面组织工作副指挥(技术负责人)1名负责机具、人员调配、监视方案执行执行指挥(吊装负责人)1名负责发出吊装指令专职安全员1名负责现场安全工作起重工2名负责现场吊装作业安装人员2名保证现场的用料及其它服务工作监护人员1名负责现场监护工作2:吊装领导小组组长:邱建民技术:李思强质量:钟勇安全:周剑辉调度:邱建阳

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
