岩溶钻孔注浆作业指导书.docx

上传人:p** 文档编号:835748 上传时间:2024-03-15 格式:DOCX 页数:2 大小:15.42KB
下载 相关 举报
岩溶钻孔注浆作业指导书.docx_第1页
第1页 / 共2页
岩溶钻孔注浆作业指导书.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

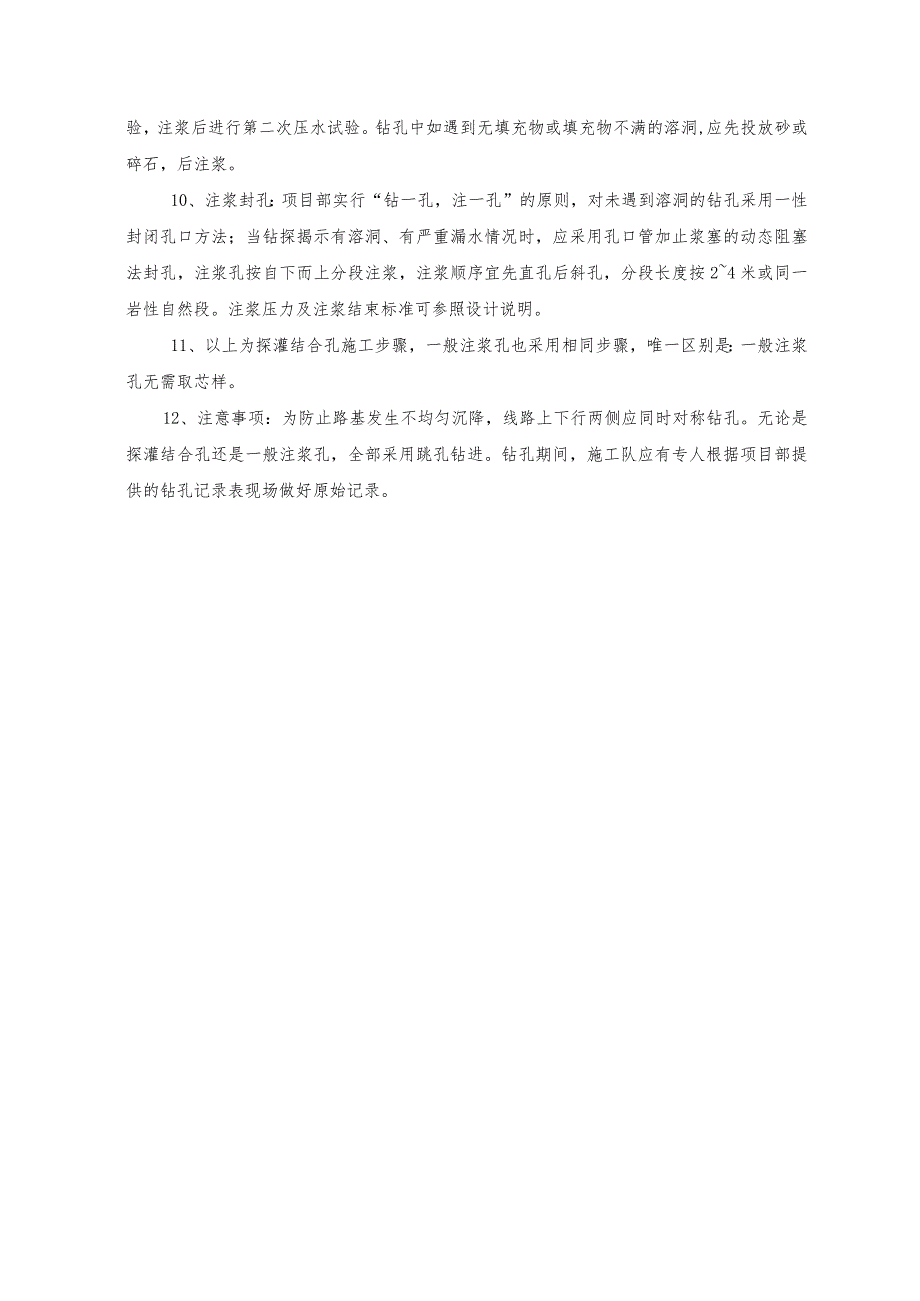

《岩溶钻孔注浆作业指导书.docx》由会员分享,可在线阅读,更多相关《岩溶钻孔注浆作业指导书.docx(2页珍藏版)》请在第壹文秘上搜索。

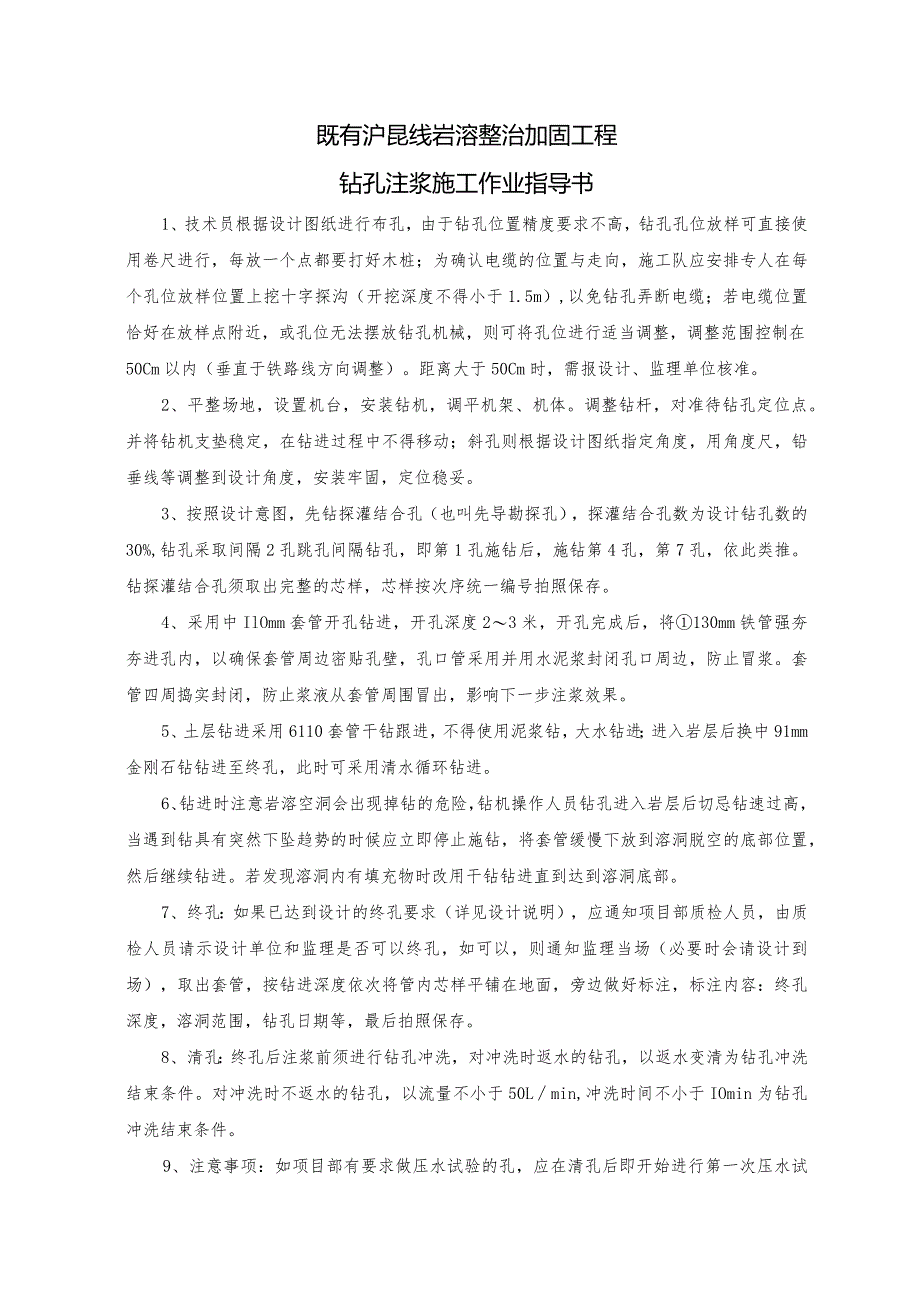

1、既有沪昆线岩溶整治加固工程钻孔注浆施工作业指导书1、技术员根据设计图纸进行布孔,由于钻孔位置精度要求不高,钻孔孔位放样可直接使用卷尺进行,每放一个点都要打好木桩;为确认电缆的位置与走向,施工队应安排专人在每个孔位放样位置上挖十字探沟(开挖深度不得小于1.5m),以免钻孔弄断电缆;若电缆位置恰好在放样点附近,或孔位无法摆放钻孔机械,则可将孔位进行适当调整,调整范围控制在50Cm以内(垂直于铁路线方向调整)。距离大于50Cm时,需报设计、监理单位核准。2、平整场地,设置机台,安装钻机,调平机架、机体。调整钻杆,对准待钻孔定位点。并将钻机支垫稳定,在钻进过程中不得移动;斜孔则根据设计图纸指定角度,用

2、角度尺,铅垂线等调整到设计角度,安装牢固,定位稳妥。3、按照设计意图,先钻探灌结合孔(也叫先导勘探孔),探灌结合孔数为设计钻孔数的30%,钻孔采取间隔2孔跳孔间隔钻孔,即第1孔施钻后,施钻第4孔,第7孔,依此类推。钻探灌结合孔须取出完整的芯样,芯样按次序统一编号拍照保存。4、采用中IlOmm套管开孔钻进,开孔深度23米,开孔完成后,将130mm铁管强夯夯进孔内,以确保套管周边密贴孔壁,孔口管采用并用水泥浆封闭孔口周边,防止冒浆。套管四周捣实封闭,防止浆液从套管周围冒出,影响下一步注浆效果。5、土层钻进采用6110套管干钻跟进,不得使用泥浆钻,大水钻进;进入岩层后换中91mm金刚石钻钻进至终孔,

3、此时可采用清水循环钻进。6、钻进时注意岩溶空洞会出现掉钻的危险,钻机操作人员钻孔进入岩层后切忌钻速过高,当遇到钻具有突然下坠趋势的时候应立即停止施钻,将套管缓慢下放到溶洞脱空的底部位置,然后继续钻进。若发现溶洞内有填充物时改用干钻钻进直到达到溶洞底部。7、终孔:如果已达到设计的终孔要求(详见设计说明),应通知项目部质检人员,由质检人员请示设计单位和监理是否可以终孔,如可以,则通知监理当场(必要时会请设计到场),取出套管,按钻进深度依次将管内芯样平铺在地面,旁边做好标注,标注内容:终孔深度,溶洞范围,钻孔日期等,最后拍照保存。8、清孔:终孔后注浆前须进行钻孔冲洗,对冲洗时返水的钻孔,以返水变清为

4、钻孔冲洗结束条件。对冲洗时不返水的钻孔,以流量不小于50Lmin,冲洗时间不小于IOmin为钻孔冲洗结束条件。9、注意事项:如项目部有要求做压水试验的孔,应在清孔后即开始进行第一次压水试验,注浆后进行第二次压水试验。钻孔中如遇到无填充物或填充物不满的溶洞,应先投放砂或碎石,后注浆。10、注浆封孔:项目部实行“钻一孔,注一孔”的原则,对未遇到溶洞的钻孔采用一性封闭孔口方法;当钻探揭示有溶洞、有严重漏水情况时,应采用孔口管加止浆塞的动态阻塞法封孔,注浆孔按自下而上分段注浆,注浆顺序宜先直孔后斜孔,分段长度按24米或同一岩性自然段。注浆压力及注浆结束标准可参照设计说明。11、以上为探灌结合孔施工步骤,一般注浆孔也采用相同步骤,唯一区别是:一般注浆孔无需取芯样。12、注意事项:为防止路基发生不均匀沉降,线路上下行两侧应同时对称钻孔。无论是探灌结合孔还是一般注浆孔,全部采用跳孔钻进。钻孔期间,施工队应有专人根据项目部提供的钻孔记录表现场做好原始记录。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 桩基础

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
