化粪池施工组织方案.docx

上传人:p** 文档编号:836265 上传时间:2024-03-15 格式:DOCX 页数:16 大小:29.29KB
下载 相关 举报
化粪池施工组织方案.docx_第1页
第1页 / 共16页
化粪池施工组织方案.docx_第2页
第2页 / 共16页
化粪池施工组织方案.docx_第3页
第3页 / 共16页
化粪池施工组织方案.docx_第4页
第4页 / 共16页
化粪池施工组织方案.docx_第5页
第5页 / 共16页
化粪池施工组织方案.docx_第6页
第6页 / 共16页
化粪池施工组织方案.docx_第7页
第7页 / 共16页
化粪池施工组织方案.docx_第8页
第8页 / 共16页
化粪池施工组织方案.docx_第9页
第9页 / 共16页
化粪池施工组织方案.docx_第10页
第10页 / 共16页
亲,该文档总共16页,到这儿已超出免费预览范围,如果喜欢就下载吧!
资源描述

《化粪池施工组织方案.docx》由会员分享,可在线阅读,更多相关《化粪池施工组织方案.docx(16页珍藏版)》请在第壹文秘上搜索。

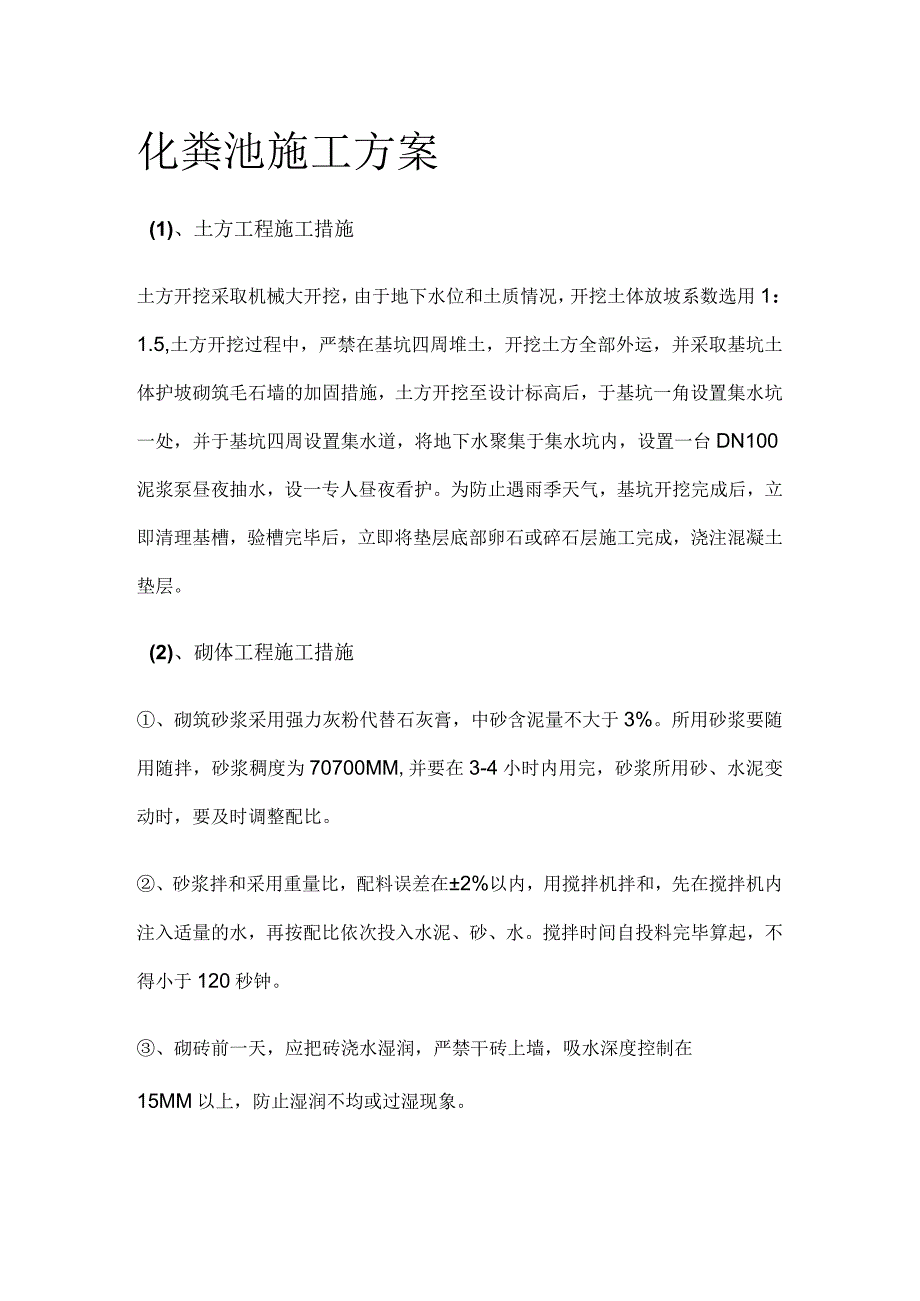

1、化粪池施工方案(1)、土方工程施工措施土方开挖采取机械大开挖,由于地下水位和土质情况,开挖土体放坡系数选用1:1.5,土方开挖过程中,严禁在基坑四周堆土,开挖土方全部外运,并采取基坑土体护坡砌筑毛石墙的加固措施,土方开挖至设计标高后,于基坑一角设置集水坑一处,并于基坑四周设置集水道,将地下水聚集于集水坑内,设置一台DN100泥浆泵昼夜抽水,设一专人昼夜看护。为防止遇雨季天气,基坑开挖完成后,立即清理基槽,验槽完毕后,立即将垫层底部卵石或碎石层施工完成,浇注混凝土垫层。(2)、砌体工程施工措施、砌筑砂浆采用强力灰粉代替石灰膏,中砂含泥量不大于3%。所用砂浆要随用随拌,砂浆稠度为70700MM,并

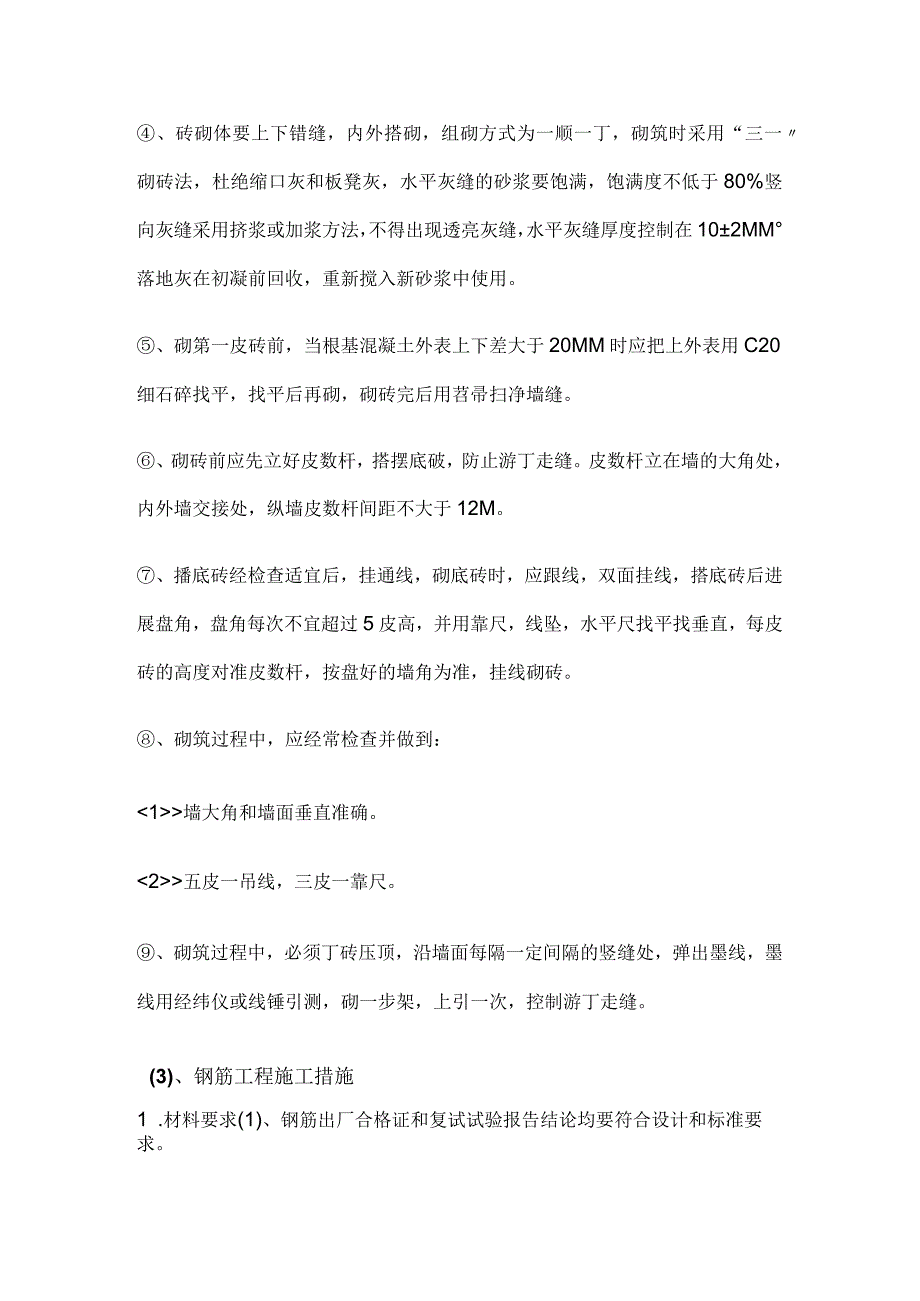

2、要在3-4小时内用完,砂浆所用砂、水泥变动时,要及时调整配比。、砂浆拌和采用重量比,配料误差在2%以内,用搅拌机拌和,先在搅拌机内注入适量的水,再按配比依次投入水泥、砂、水。搅拌时间自投料完毕算起,不得小于120秒钟。、砌砖前一天,应把砖浇水湿润,严禁干砖上墙,吸水深度控制在15MM以上,防止湿润不均或过湿现象。、砖砌体要上下错缝,内外搭砌,组砌方式为一顺一丁,砌筑时采用“三一砌砖法,杜绝缩口灰和板凳灰,水平灰缝的砂浆要饱满,饱满度不低于80%竖向灰缝采用挤浆或加浆方法,不得出现透亮灰缝,水平灰缝厚度控制在102MM落地灰在初凝前回收,重新搅入新砂浆中使用。、砌第一皮砖前,当根基混凝土外表上下

3、差大于20MM时应把上外表用C20细石碎找平,找平后再砌,砌砖完后用苕帚扫净墙缝。、砌砖前应先立好皮数杆,搭摆底破,防止游丁走缝。皮数杆立在墙的大角处,内外墙交接处,纵墙皮数杆间距不大于12M。、播底砖经检查适宜后,挂通线,砌底砖时,应跟线,双面挂线,搭底砖后进展盘角,盘角每次不宜超过5皮高,并用靠尺,线坠,水平尺找平找垂直,每皮砖的高度对准皮数杆,按盘好的墙角为准,挂线砌砖。、砌筑过程中,应经常检查并做到:墙大角和墙面垂直准确。五皮一吊线,三皮一靠尺。、砌筑过程中,必须丁砖压顶,沿墙面每隔一定间隔的竖缝处,弹出墨线,墨线用经纬仪或线锤引测,砌一步架,上引一次,控制游丁走缝。(3)、钢筋工程施

4、工措施1 .材料要求(1)、钢筋出厂合格证和复试试验报告结论均要符合设计和标准要求。(2)、成型钢筋、2022号火烧丝、水泥砂浆垫块(或塑料卡)。2 .主要机具钢筋钩子、小撬棍、钢筋板子、绑扎架、钢丝刷、运钢筋手推车、粉笔、脚手架、工作台等。3 .作业条件(1)、按施工平面图规定的位置平整好场地,按不同规格型号垫好堆放。(2)、进场钢筋应对照设计图纸和配料单,详细核对其型号、尺寸、数量、钢号、对焊的接焊质量。(3)、弹好标高水平线及墙的外皮线。(4)、圈梁及板缝模板已做完预检记录,并将模内杂物清理干净。4 .操作工艺1)、支完圈梁模板后,即可绑扎圈梁钢筋,如果采用预制绑扎骨架时,可将骨架按编号

5、吊装就位进展组装。如在模内绑扎时,按设计图纸要求间距,在模板侧绑画箍筋位置,放箍筋后穿受力钢筋,绑扎箍筋。注意箍筋必须垂直受力钢筋,箍筋搭接处应沿受力钢筋互相错开。2)、圈梁钢筋的搭接长度:因混凝土为C20等级,I级钢筋搭接长度不少于30d,11级钢筋不少于40d(d为受力筋直径)。受力钢筋接头的位置应相互错开,绑扎接头时在规定的搭接长度任一区段内(焊接接头时在焊接接头处的35d且不小于500毫米区段内),有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率受拉区不大于25%,受压区不大于50%o3)、圈梁钢筋绑扎时应互相交圈,在内外墙交接处,大角转角处的锚固长度均要符合设计要求。4)、圈梁钢

6、筋绑完后应加水泥砂浆垫块。5 .质量验收(1)保证工程:1)、钢筋的品种和质量必须符合设计要求和有关标准规定。进口钢筋焊接前必须进展化学成分检验和焊接试验,符合有关规定前方可焊接。检查钢筋出厂质量证明书和试验报告。2)、钢筋外表应保持清洁。带有颗粒状或片状老锈,经除锈后仍有麻点的钢筋严禁按原规格使用。3)、钢筋对焊或电焊焊接接头:按规定取试件,其机械性能试验结果必须符合钢筋焊接及验收的专门规定。(2)、基本工程:1)、钢筋的绑扎、缺扣、松扣的数量不超过绑扣数的10%,且不应集中。2)、弯钩的朝向正确。绑扎接头应符合施工标准的规定,其中搭接长度均不少于规定值。3)、用I级钢筋或冷拔低碳钢丝制作的

7、箍筋,其数量、弯钩角度和平直长度均应符合设计要求和施工标准的规定。4)、对焊接头无横向裂纹和烧伤,焊包均匀,接头处弯折不大于4度,轴线位移不大于0.1d且不大于2mm。电弧焊接头、焊缝外表平整,无凹陷、焊瘤、接头处无裂纹、气孔、夹渣及咬边。接头处不大于4度,轴线位移不大于0.1d,且不大于3mm,焊接厚不大于0.05d,宽不小于0.1d,长不小于0.5do6 .成品保护(1)、圈梁钢筋如采用预制骨架时,应在指定地点垫平码放整齐。(2)、吊运钢筋时,应清理好存放点,以免变形。(3)、不得踩踏已绑好的钢筋,绑圈梁钢筋时不得将梁底砖碰松动。7 .本卷须知(1)、钢筋变形:钢筋骨架绑扎时应注意绑扣方法

8、,宜用局部反十字扣或套扣绑扎,不得全绑一面顺扣。(2)、箍筋间距不符合要求:多为放置砖墙拉结筋时碰动所致。应在砌完墙合模前修整一次。(4)、模板工程施工措施本工程模板采用竹质胶合板和组合钢模板配合使用。1 .材料设备要求(1)、木板(厚度为2050mm),定型组合钢模板(长度为600、750、900、1200、150Omm)(宽度为100、150、200、250、300mm),阴、阳角模,连结角模。(2)、方木、木楔、支撑(木或钢),定型组合钢模板的附件(U型卡、L型插销、3型扣件、碟型扣件、对拉螺栓、钩头螺栓、紧固螺栓),铅丝(1214号),隔离剂等。2 .主要机具打眼电钻、搬手、钳子。3

9、.作业条件(1)、弹好墙身+50Cm水平线,检查砖墙的位置是否符线。办理预检手续。(2)、钢筋绑扎完毕,并办好隐检手续。(3)、模板拉杆如需螺栓穿墙,砌砖时应按要求预留螺栓孔洞。(4)、检查模板内的灰浆,将灰浆清理干净。4 .操作工艺(1)、支模前将圈梁及板缝处杂物全部清理干净。(2)、支模板A.圈梁模板可采用木模板或定型组合钢模板上口弹线找平。B.圈梁模板采用落地支撑时,下面应垫方木,当用木方支撑时下面用木楔楔紧。用钢管支撑时高度调整适宜。C.钢筋绑扎完以后,模板上口宽度进展校正定位,并用木撑进展校正定位,用铁钉临时固定。如采用组合钢模板,上口应用卡具卡牢,保证圈梁的尺寸。D.外墙圈梁,用横

10、带扁担穿墙平面位置距墙两端24Cm开场留洞,中间每隔50Cm左右留一道,每面墙不宜少于5个洞。5 .质量验收(1)、保证工程:模板及其支架必须具有足够的强度,刚度和稳定性,其支撑局部应有足够的支撑面积,如安装在基土上,基土必须坚实,并有排水措施。对湿陷性黄土,必须有防水措施;对冻胀性土,必须有防冻融措施。(2)、基本工程:1、模板接缝处应严密,预埋件应安置结实,缝隙不应超过1.5mm。2)、模板与混凝土的接触面应清理干净并采取防止粘结措施,粘浆和漏刷隔离剂累计面积应不大于400Cm2.如模板涂刷隔离时应涂刷均匀,不得漏刷或沾污钢筋。6 .成品保护(1)、在砖墙上支撑圈梁模板时,防止撞动最上一皮

11、砖。(2)、支完模板后,应保持模内清洁,防止掉入砖头、石子、木屑等杂物。(3)、应保护钢筋不受扰动。7 .本卷须知(1)、支模板时应在外墙面采取加固措施。(2)、圈梁模板外胀:圈梁模板支撑没卡紧,支撑不结实,模板上口拉杆碰坏或没钉结实。浇筑混凝土时没专人修理模板。(3)、混凝土流坠:模板板缝过大没有用纤维板、木板条等贴牢;外墙圈梁没有先支模板后浇筑圈梁混凝土,而是包砖代替支模板再浇筑混凝土,致使水泥浆顺砖缝流坠。(5)、砂工程施工措施、所用水泥必须有质量证明书并应对其品种标号及日期检查验收,做好化学试验分析,要求各项指标必须合格,时间超过三个月或发现受潮,结块时必须做试验,按试验数据确定水泥标

12、号。、所用砂要用中、粗砂,含泥量要少,所用碎石级配良好,不含杂质,石子最大粒径不超过构造截面尺寸的1/4和钢筋最小净距的1/4,对税实心板可与40-50MM粒径的碎石拌和,水采用自来水。、佐采用搅拌机拌和,按实验室重量配合比计量,骨料的允许偏差为:砂石3%,计量器具应定期校验,砂含水率应经常测定,雨季要减少加水量,搅第一盘碎时要适当增加水泥和砂子的用量,搅拌采用二次投料先即先投入砂、水泥、水搅拌后再参加石子搅拌,可提高很强度15%,搅拌时间最短为120秒钟。、碎拌好后,应尽快运到浇灌地点,假设发现碎离析,应进展二次搅拌,均匀前方准入模,碎的垂直水平运输均采用塔吊。、在浇灌前,先去除干净模板,做

13、好钢筋的隐蔽验收。在浇筑构造柱时,按400MM分层浇筑,并使用吊筒下灰,构造柱浇筑前,应在柱根处先浇50MM厚高标号砂浆再浇灌碎,碎振动要防止振动预埋件、钢筋,应快插慢拔,振捣时间为30秒,以外表泛浆为准。、碎浇灌过程中,不得踩倒和压弯钢筋,特别是负弯距钢筋,楼板碎用振捣棒振完后,再用平板器缓慢地来回拖一遍,并把外表用木抹子抹平。、碎浇灌完毕24小时后,待碎外表收水后,浇水保持湿润,一天3次,养护时间不得小于7天。(6)、抹灰工程施工措施1、操作工艺工艺流程:墙面清理粉尘、污垢T浇水湿润墙面T吊垂直找方抹灰饼冲筋、找规矩T抹底灰T抹面层防水砂浆。1)、基层处理:将墙面上剩余砂浆、污垢、灰尘等,

14、清理干净,并用水浇墙,将砖缝中的尘土冲掉,并将墙面湿润。2)、吊垂直、套方、找规矩、抹灰饼同上。3)、冲筋,抹底层砂浆时,用大横竖刮平,木抹子搓毛,终凝后浇水养护。2、质量验收m、保证工程:所用的材料品种,质量必须符合设计要求,各抹灰层之间,及抹灰层与基体之间必须粘结结实、无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。3、成品保护各抹灰层在凝结前应防止快干、曝洒、水冲、撞击和振动,以保证其灰层有足够的强度。4、本卷须知(1)、空鼓、开裂和烂根油于抹灰前对基层清理不干净或不彻底,抹灰前不浇水,每层灰抹得过厚,跟得太紧;对于预制混凝土光滑外表不认真进展“毛化处理;甚至混凝土外表的酥皮不处理就抹

15、灰;抹灰后不养护。为解决好空鼓、开裂等质量问题,应从三方面下手解决,第一施工前的浇水、清理;第二施工操作分层分遍压实认真不马虎;第三施工后及时浇水养护,并注意施工地点的干净,抹面层应一次到底。(7)、回填土工程施工措施1 .施工准备1.1 材料及主要机具:1.1.1 碎石类土、砂土(使用细砂、粉砂时应取得设计单位同意)和爆破石磴,可用作表层以下填料。它最大粒径不得超过每层铺填厚度的2/3或3/41使用振动碾时),含水率应符合规定。1.1.2 粘性土应检验其含水率,必须到达设计控制范围,方可使用。1.1.3 盐渍土一般不可使用。但填料中不含有盐晶、盐块或含盐植物的根茎,并符合?土方与爆破工程施工及验收标准?的规定的盐渍土那么可以使用。1.1.4 主要机具:1.1.4.1 装运土方机械有:铲土机、自卸汽车、推土机、铲运机及翻斗车等。1.1.4.2 碾压机械有:平碾、羊足碾和振动碾等。1.1.4.3 一般机具有:蛙式或柴油打夯机、手推车、铁锹(平头或尖头)、2m钢尺、20号铅丝、胶皮管等。1.2 作业条件:1.2.1 施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水量控制范围、虚铺厚度和压实遍数等参数;1.2.2 填

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
