建筑回填土施工方案.docx

上传人:p** 文档编号:837555 上传时间:2024-03-15 格式:DOCX 页数:2 大小:36.61KB
下载 相关 举报
建筑回填土施工方案.docx_第1页
第1页 / 共2页
建筑回填土施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《建筑回填土施工方案.docx》由会员分享,可在线阅读,更多相关《建筑回填土施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

1、建筑回填土施T方案1土方回填施工机具基槽土方回填施工主要机具:机动翻斗车(倒土),蛙式打夯机,手推车等。2施工工艺(1)保证填土含水率在一定范围内且符合设计要求;干密度检测值应有90%以上符合设计要求。(2)填方施工从基槽底最低处开始,水平分层整片回填夯实。必须做成斜坡形分段填筑,重叠1m,上下层错缝距离不大于Im0(3)夯完一层后,撒水湿润,保证上下层接合良好。(4)场地回填采用分层碾压回填,压实系数0.93,每层厚度小等于300mmo(5)对于碾压中出现的漏压及欠压部位以及碾压不到位的死角均采用人工夯实方法进行补救。分段碾压时接茬处应作成大于1/3的斜坡。碾压时碾迹应重叠,0.5m上下层错

2、缝距离不应小于0.5m。(6)填方时备好排水措施(集水坑、潜水泵等)并注意清泥。(7)在降雨前应及时压实作业面表层松土并将作业面做成拱面或坡面以利排水,雨后应晾晒或对填土面的淤泥清除,合格后方可继续填筑。(8)回填土每层夯实后,按每25m间距进行环刀取样,测出干土的重量密度,达到要求后再铺上一层的土。3试验及质量控制措施(1)在回填土前,先送实际填用土料到当地具有权威性的试验室做标准击实试验,定出回填时控制干容度重及含水率的标准。(2)正式回填时严格分层夯实,每层虚铺25Cm厚左右,夯实至20Cin厚左右,然后用环刀法取样,测实际干密度,合格后才能往上填下一层。每层环刀取样要记录所填层次的起始

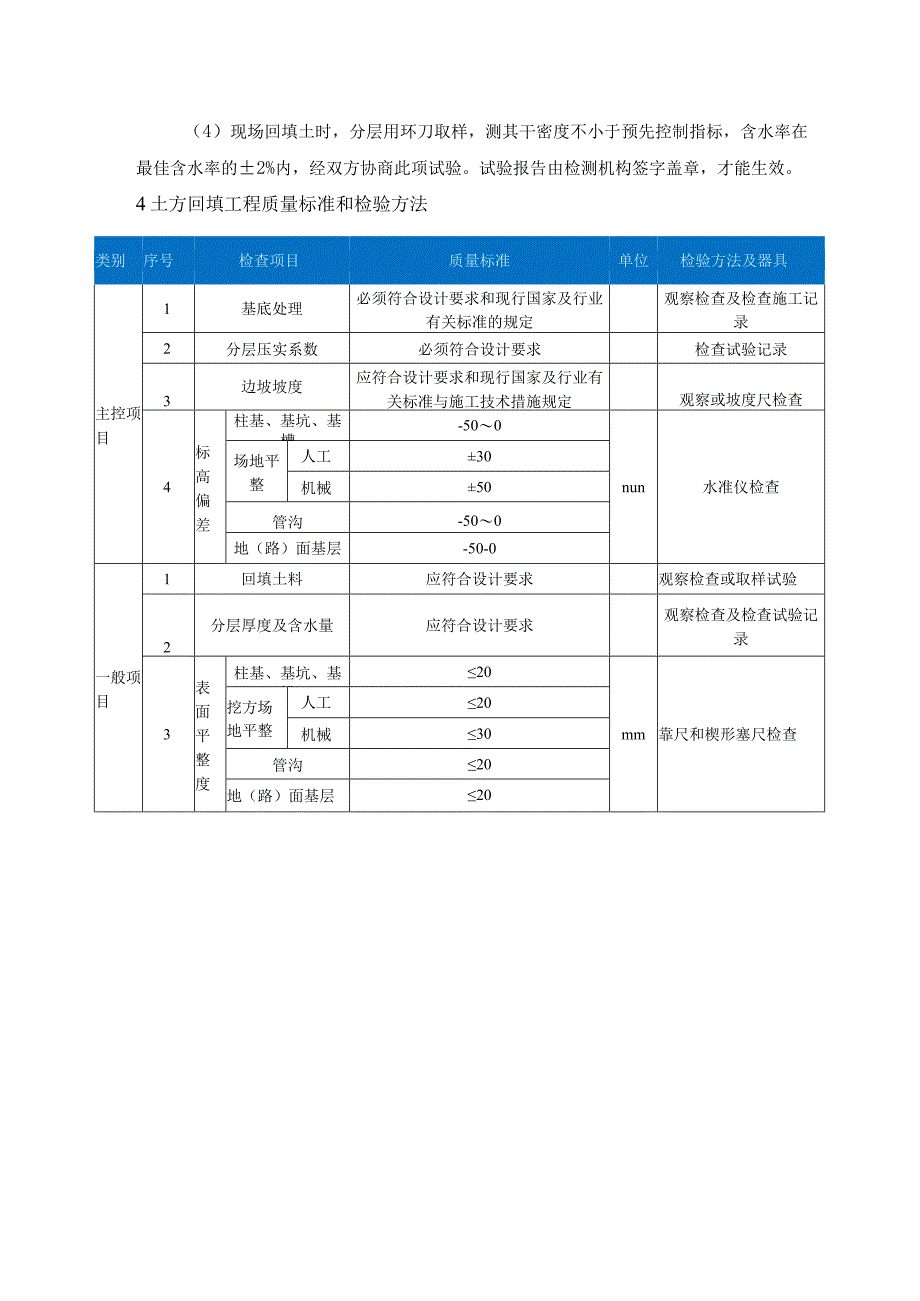

3、标高及在附图上标明取样位置。(3)标准击实试验:必须送当地检测机构做,土料送30kg,若是灰土,加送石灰IOkgo(4)现场回填土时,分层用环刀取样,测其干密度不小于预先控制指标,含水率在最佳含水率的2%内,经双方协商此项试验。试验报告由检测机构签字盖章,才能生效。4土方回填工程质量标准和检验方法类别序号检查项目质量标准单位检验方法及器具主控项目1基底处理必须符合设计要求和现行国家及行业有关标准的规定观察检查及检查施工记录2分层压实系数必须符合设计要求检查试验记录3边坡坡度应符合设计要求和现行国家及行业有关标准与施工技术措施规定观察或坡度尺检查4标高偏差柱基、基坑、基槽-500nun水准仪检查场地平整人工30机械50管沟-500地(路)面基层-50-0一般项目1回填土料应符合设计要求观察检查或取样试验2分层厚度及含水量应符合设计要求观察检查及检查试验记录3表面平整度柱基、基坑、基槽20mm靠尺和楔形塞尺检查挖方场地平整人工20机械30管沟20地(路)面基层20

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 施工组织

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
