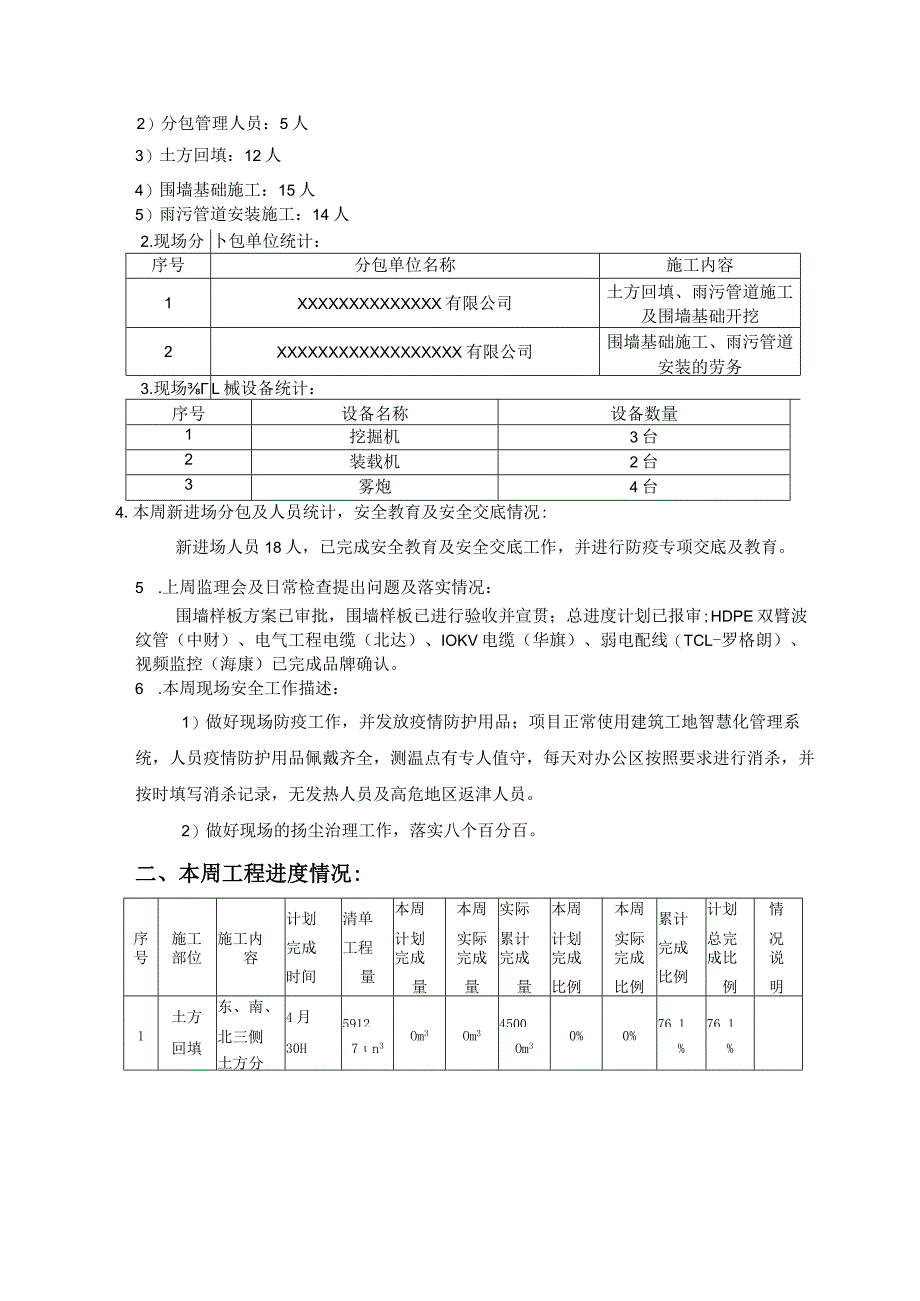

1、XXXXXXXXXXXXXXXXXXX项目(第XX期监理例会周报)2020年X月XX日周报编制单位:XXXXXXXXXXXXXXXXXX有限公司周报编制人员:XXX周报编制日期:2020年XX月XX日一、本周工程安全情况:1.现场施工总人数:共53人1)总包管理人员:7人2)分包管理人员:5人3)土方回填:12人4)围墙基础施工:15人5)雨污管道安装施工:14人2.现场分卜包单位统计:序号分包单位名称施工内容1XXXXXXXXXXXXXX有限公司土方回填、雨污管道施工及围墙基础开挖2XXXXXXXXXXXXXXXXXX有限公司围墙基础施工、雨污管道安装的劳务3.现场L械设备统计:序号设备名称

2、设备数量1挖掘机3台2装载机2台3雾炮4台4.本周新进场分包及人员统计,安全教育及安全交底情况:新进场人员18人,已完成安全教育及安全交底工作,并进行防疫专项交底及教育。5 .上周监理会及日常检查提出问题及落实情况:围墙样板方案已审批,围墙样板已进行验收并宣贯;总进度计划已报审;HDPE双臂波纹管(中财)、电气工程电缆(北达)、IOKV电缆(华旗)、弱电配线(TCL-罗格朗)、视频监控(海康)已完成品牌确认。6 .本周现场安全工作描述:1)做好现场防疫工作,并发放疫情防护用品;项目正常使用建筑工地智慧化管理系统,人员疫情防护用品佩戴齐全,测温点有专人值守,每天对办公区按照要求进行消杀,并按时填

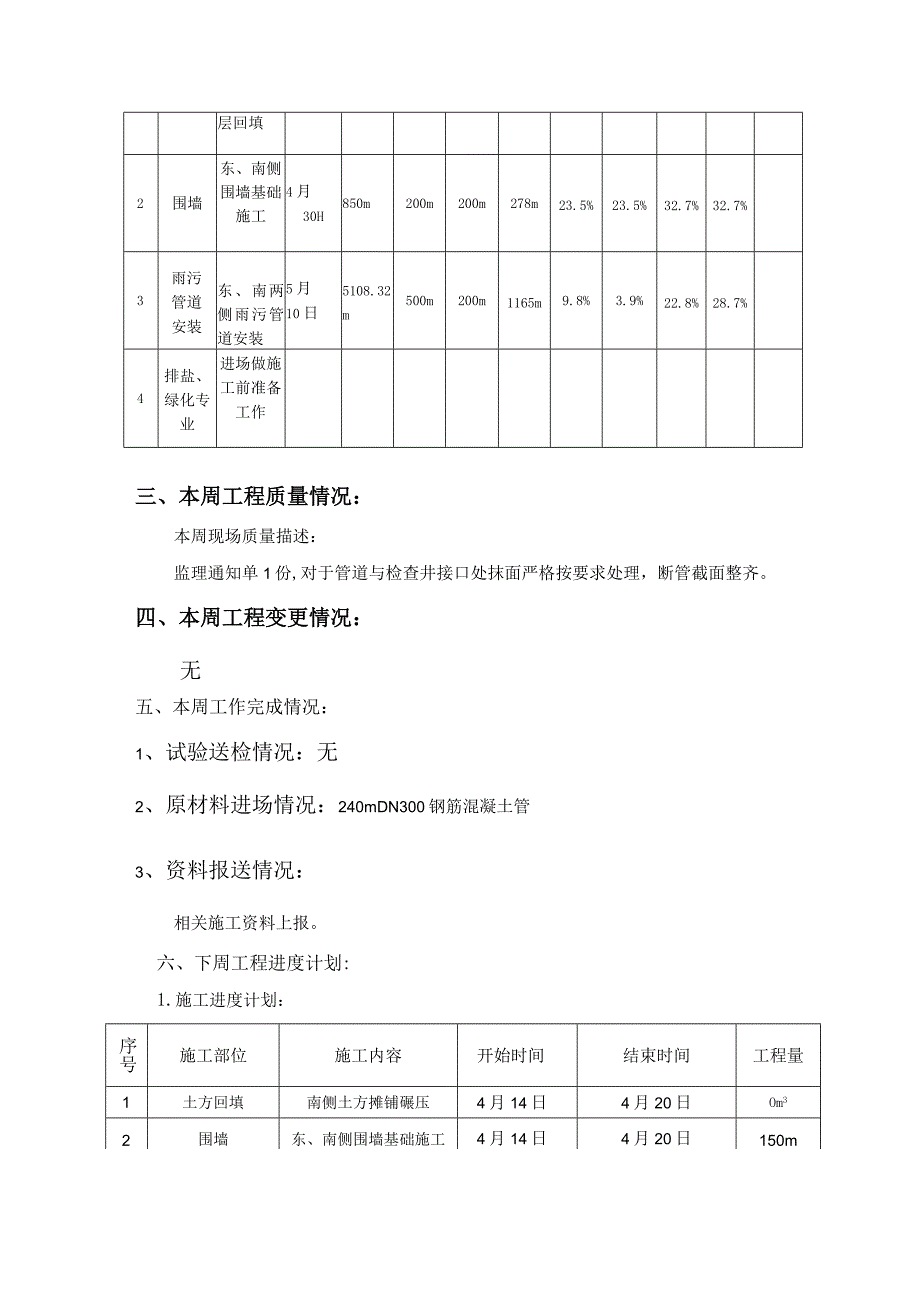

3、写消杀记录,无发热人员及高危地区返津人员。2)做好现场的扬尘治理工作,落实八个百分百。二、本周工程进度情况:计划清单本周本周实际本周本周累计计划情序施工施工内完成工程计划实际累计计划实际完成总完况号部位容完成完成完成完成完成成比说时间量比例量量量比例比例例明土方东、南、4月5912450076.176.11回填北三侧土方分30H7n3Om3Om3Om30%0%层回填2围墙东、南侧围墙基础施工4月30H850m200m200m278m23.5%23.5%32.7%32.7%3雨污管道安装东、南两侧雨污管道安装5月10日5108.32m500m200m1165m9.8%3.9%22.8%28.7%

4、4排盐、绿化专业进场做施工前准备工作三、本周工程质量情况:本周现场质量描述:监理通知单1份,对于管道与检查井接口处抹面严格按要求处理,断管截面整齐。四、本周工程变更情况:无五、本周工作完成情况:1、试验送检情况:无2、原材料进场情况:240mDN300钢筋混凝土管3、资料报送情况:相关施工资料上报。六、下周工程进度计划:1.施工进度计划:序号施工部位施工内容开始时间结束时间工程量1土方回填南侧土方摊铺碾压4月14日4月20日Om32围墙东、南侧围墙基础施工4月14日4月20日150m3雨污管道安装东、南两侧雨污管道安装4月14日4月20日200m2.现场劳动力投入计划:标段劳动力土方回填12人围墙15人雨污管道安装14人3.主要材料及设备进场计划:碎石、化粪池、DN200HDPE双臂波纹管、De63UPVC双螺纹渗透管七、两表五计划落实进展情况1)方案报审计划无2)样板实施计划无3)分包计划无4)滨海新区肿瘤医院项目图纸问题梳理情况无八、接收建设单位、监理单位往来文件及落实情况:红头文件/政府文件九、需要建设单位及监理单位协调解决的问题:1、排盐、绿化图纸问题:图纸要求20Og无纺布,但现有市场最重为50g无纺布,且难以买到,受疫情影响,无纺布被大量用于口罩生产,计划用260g士工布替代20Og无纺布,用量为3万平米。
