排水管道安装方案.docx

上传人:p** 文档编号:839219 上传时间:2024-03-15 格式:DOCX 页数:3 大小:15.08KB
下载 相关 举报
排水管道安装方案.docx_第1页
第1页 / 共3页
排水管道安装方案.docx_第2页
第2页 / 共3页
排水管道安装方案.docx_第3页
第3页 / 共3页
亲,该文档总共3页,全部预览完了,如果喜欢就下载吧!
资源描述

《排水管道安装方案.docx》由会员分享,可在线阅读,更多相关《排水管道安装方案.docx(3页珍藏版)》请在第壹文秘上搜索。

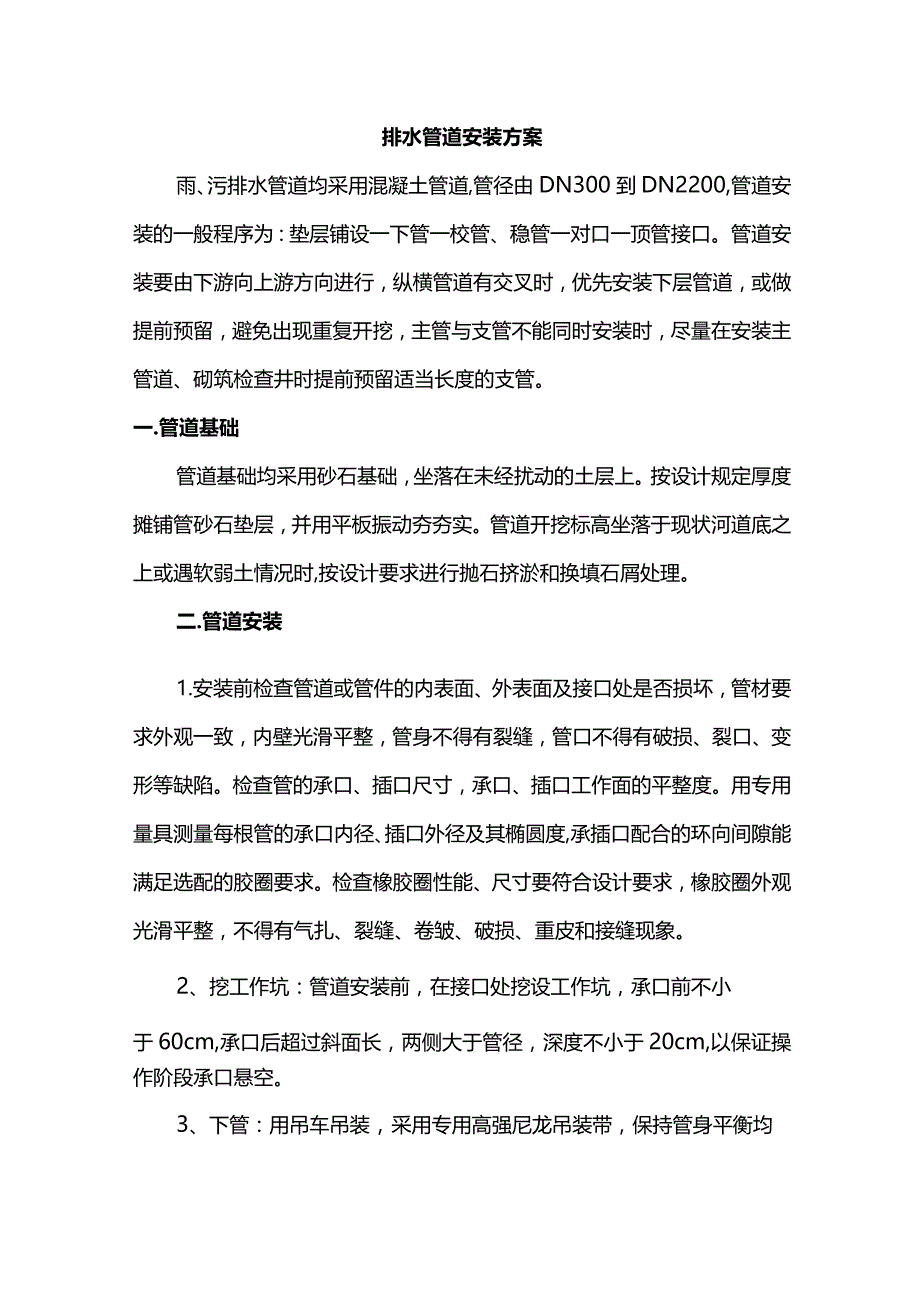

1、排水管道安装方案雨、污排水管道均采用混凝土管道,管径由DN300到DN2200,管道安装的一般程序为:垫层铺设一下管一校管、稳管一对口一顶管接口。管道安装要由下游向上游方向进行,纵横管道有交叉时,优先安装下层管道,或做提前预留,避免出现重复开挖,主管与支管不能同时安装时,尽量在安装主管道、砌筑检查井时提前预留适当长度的支管。一.管道基础管道基础均采用砂石基础,坐落在未经扰动的土层上。按设计规定厚度摊铺管砂石垫层,并用平板振动夯夯实。管道开挖标高坐落于现状河道底之上或遇软弱土情况时,按设计要求进行抛石挤淤和换填石屑处理。二.管道安装1.安装前检查管道或管件的内表面、外表面及接口处是否损坏,管材要

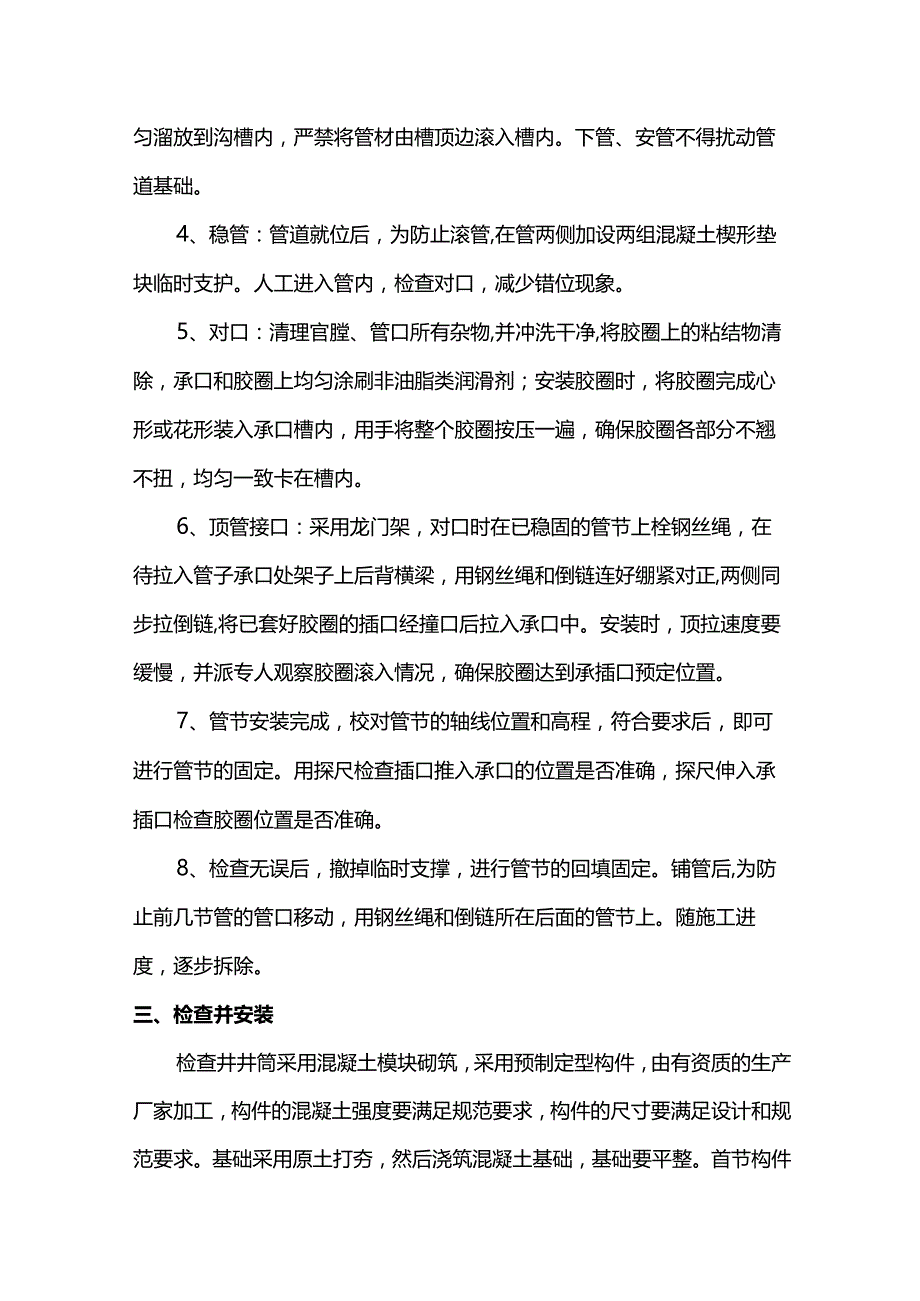

2、求外观一致,内壁光滑平整,管身不得有裂缝,管口不得有破损、裂口、变形等缺陷。检查管的承口、插口尺寸,承口、插口工作面的平整度。用专用量具测量每根管的承口内径、插口外径及其椭圆度,承插口配合的环向间隙能满足选配的胶圈要求。检查橡胶圈性能、尺寸要符合设计要求,橡胶圈外观光滑平整,不得有气扎、裂缝、卷皱、破损、重皮和接缝现象。2、挖工作坑:管道安装前,在接口处挖设工作坑,承口前不小于60cm,承口后超过斜面长,两侧大于管径,深度不小于20cm,以保证操作阶段承口悬空。3、下管:用吊车吊装,采用专用高强尼龙吊装带,保持管身平衡均匀溜放到沟槽内,严禁将管材由槽顶边滚入槽内。下管、安管不得扰动管道基础。4

3、、稳管:管道就位后,为防止滚管,在管两侧加设两组混凝土楔形垫块临时支护。人工进入管内,检查对口,减少错位现象。5、对口:清理官膛、管口所有杂物,并冲洗干净,将胶圈上的粘结物清除,承口和胶圈上均匀涂刷非油脂类润滑剂;安装胶圈时,将胶圈完成心形或花形装入承口槽内,用手将整个胶圈按压一遍,确保胶圈各部分不翘不扭,均匀一致卡在槽内。6、顶管接口:采用龙门架,对口时在已稳固的管节上栓钢丝绳,在待拉入管子承口处架子上后背横梁,用钢丝绳和倒链连好绷紧对正,两侧同步拉倒链,将已套好胶圈的插口经撞口后拉入承口中。安装时,顶拉速度要缓慢,并派专人观察胶圈滚入情况,确保胶圈达到承插口预定位置。7、管节安装完成,校对

4、管节的轴线位置和高程,符合要求后,即可进行管节的固定。用探尺检查插口推入承口的位置是否准确,探尺伸入承插口检查胶圈位置是否准确。8、检查无误后,撤掉临时支撑,进行管节的回填固定。铺管后,为防止前几节管的管口移动,用钢丝绳和倒链所在后面的管节上。随施工进度,逐步拆除。三、检查并安装检查井井筒采用混凝土模块砌筑,采用预制定型构件,由有资质的生产厂家加工,构件的混凝土强度要满足规范要求,构件的尺寸要满足设计和规范要求。基础采用原土打夯,然后浇筑混凝土基础,基础要平整。首节构件就位后,用水泥砂浆将构件下底面与基础之间的空隙填充密实,检查井的预留支管与主管道同时安装,预留管的管径、方向、标高要符合设计要求,管与井壁连接处严密不得漏水,预留支管口用低标号砂浆砌筑封口抹平。随路基施工进度,随安装检查并构件,直至达到设计高程。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 建筑/环境 > 设计及方案

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
