桥梁地袱施工方案.docx

上传人:p** 文档编号:839713 上传时间:2024-03-15 格式:DOCX 页数:2 大小:38.99KB
下载 相关 举报
桥梁地袱施工方案.docx_第1页
第1页 / 共2页
桥梁地袱施工方案.docx_第2页
第2页 / 共2页
亲,该文档总共2页,全部预览完了,如果喜欢就下载吧!
资源描述

《桥梁地袱施工方案.docx》由会员分享,可在线阅读,更多相关《桥梁地袱施工方案.docx(2页珍藏版)》请在第壹文秘上搜索。

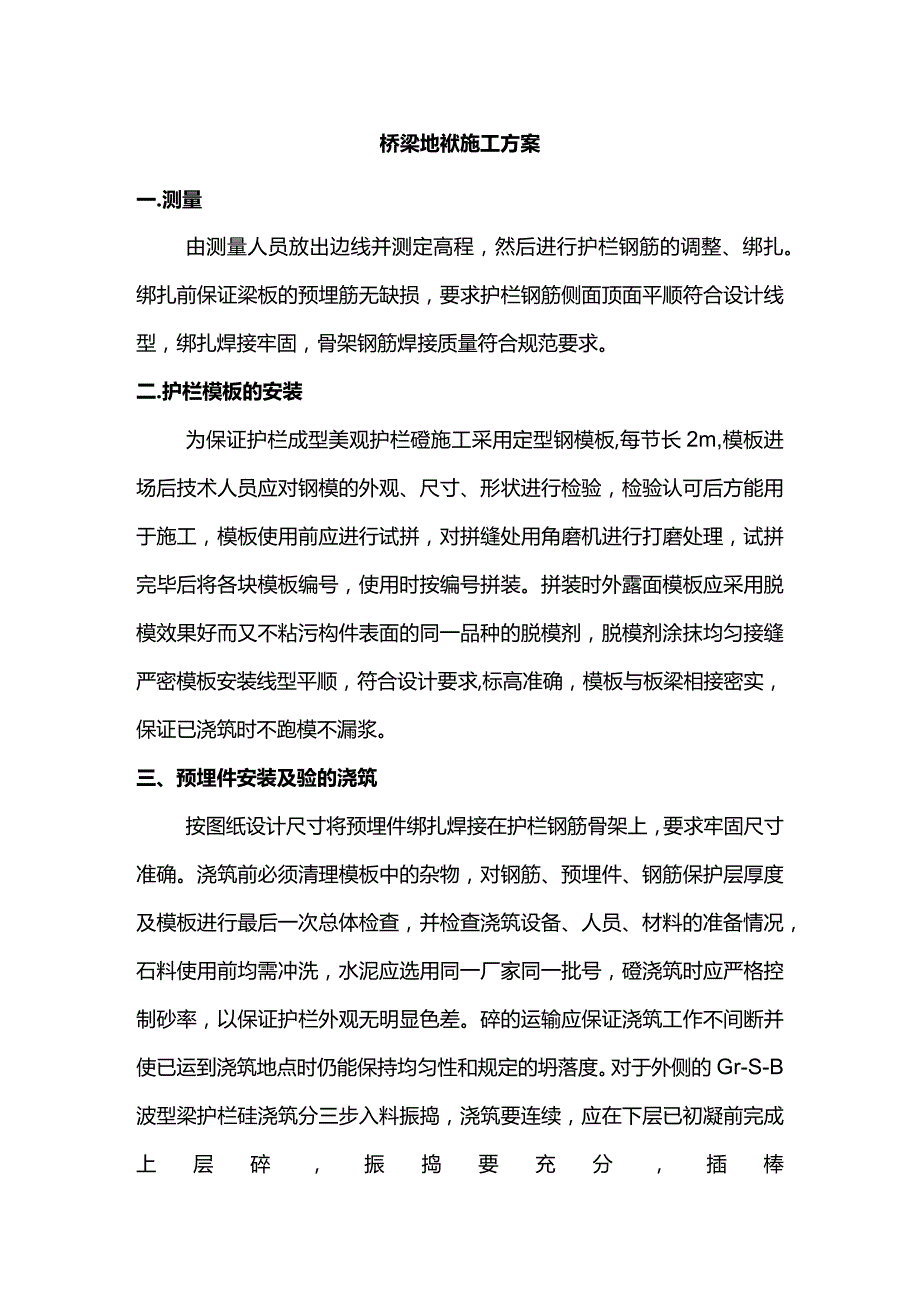

1、桥梁地袱施工方案一.测量由测量人员放出边线并测定高程,然后进行护栏钢筋的调整、绑扎。绑扎前保证梁板的预埋筋无缺损,要求护栏钢筋侧面顶面平顺符合设计线型,绑扎焊接牢固,骨架钢筋焊接质量符合规范要求。二.护栏模板的安装为保证护栏成型美观护栏磴施工采用定型钢模板,每节长2m,模板进场后技术人员应对钢模的外观、尺寸、形状进行检验,检验认可后方能用于施工,模板使用前应进行试拼,对拼缝处用角磨机进行打磨处理,试拼完毕后将各块模板编号,使用时按编号拼装。拼装时外露面模板应采用脱模效果好而又不粘污构件表面的同一品种的脱模剂,脱模剂涂抹均匀接缝严密模板安装线型平顺,符合设计要求,标高准确,模板与板梁相接密实,保

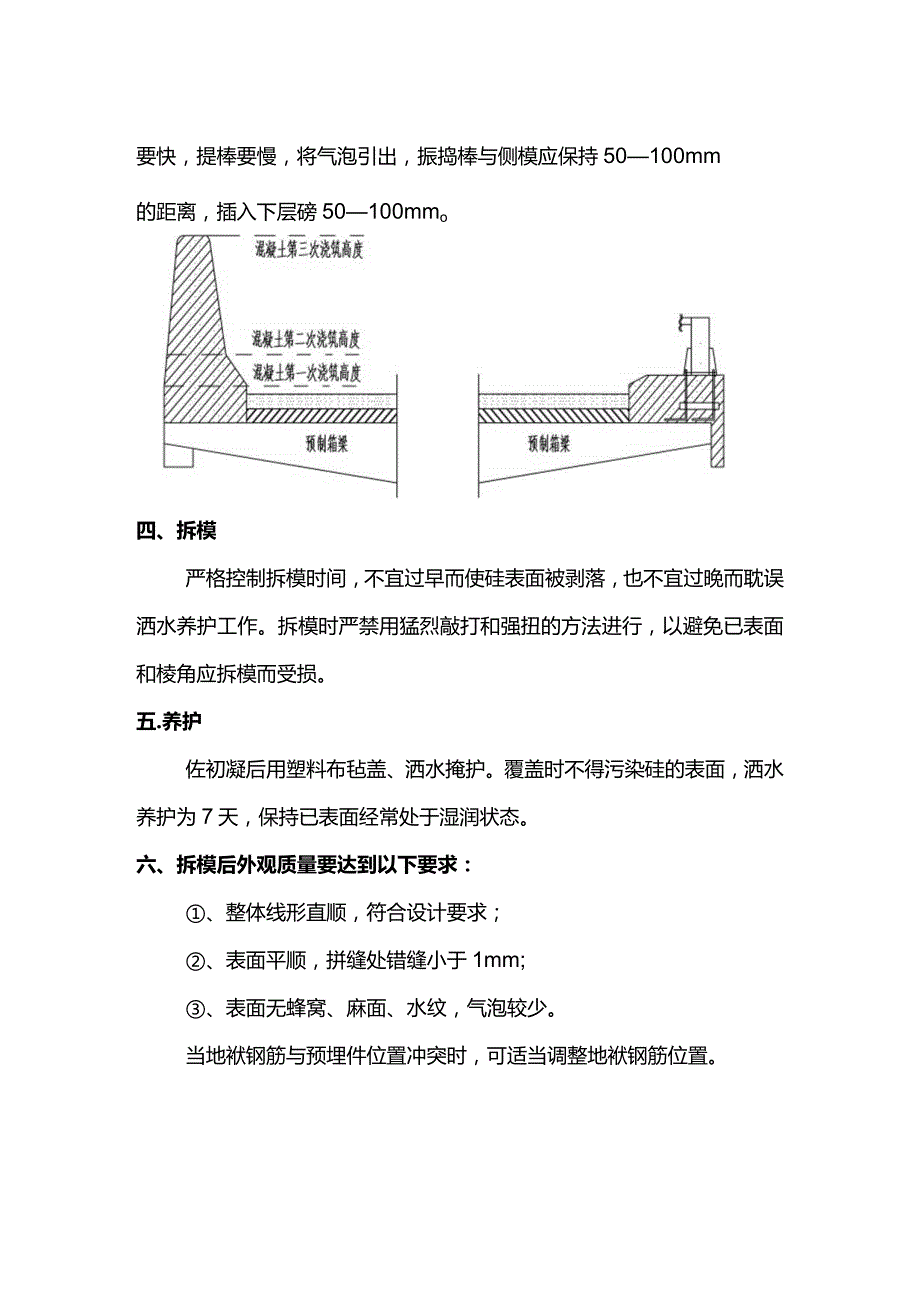

2、证已浇筑时不跑模不漏浆。三、预埋件安装及验的浇筑按图纸设计尺寸将预埋件绑扎焊接在护栏钢筋骨架上,要求牢固尺寸准确。浇筑前必须清理模板中的杂物,对钢筋、预埋件、钢筋保护层厚度及模板进行最后一次总体检查,并检查浇筑设备、人员、材料的准备情况,石料使用前均需冲洗,水泥应选用同一厂家同一批号,磴浇筑时应严格控制砂率,以保证护栏外观无明显色差。碎的运输应保证浇筑工作不间断并使已运到浇筑地点时仍能保持均匀性和规定的坍落度。对于外侧的Gr-S-B波型梁护栏硅浇筑分三步入料振捣,浇筑要连续,应在下层已初凝前完成上层碎,振捣要充分,插棒要快,提棒要慢,将气泡引出,振捣棒与侧模应保持50100mm的距离,插入下层磅50100mmo四、拆模严格控制拆模时间,不宜过早而使硅表面被剥落,也不宜过晚而耽误洒水养护工作。拆模时严禁用猛烈敲打和强扭的方法进行,以避免已表面和棱角应拆模而受损。五.养护佐初凝后用塑料布毡盖、洒水掩护。覆盖时不得污染硅的表面,洒水养护为7天,保持已表面经常处于湿润状态。六、拆模后外观质量要达到以下要求:、整体线形直顺,符合设计要求;、表面平顺,拼缝处错缝小于1mm;、表面无蜂窝、麻面、水纹,气泡较少。当地袱钢筋与预埋件位置冲突时,可适当调整地袱钢筋位置。

展开阅读全文
相关资源
猜你喜欢
相关搜索

当前位置:首页 > 汽车/机械/制造 > 工程材料

copyright@ 2008-2023 1wenmi网站版权所有

经营许可证编号:宁ICP备2022001189号-1

本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!
